2000年全国统一安装工程安徽省单位估价表
定额说明

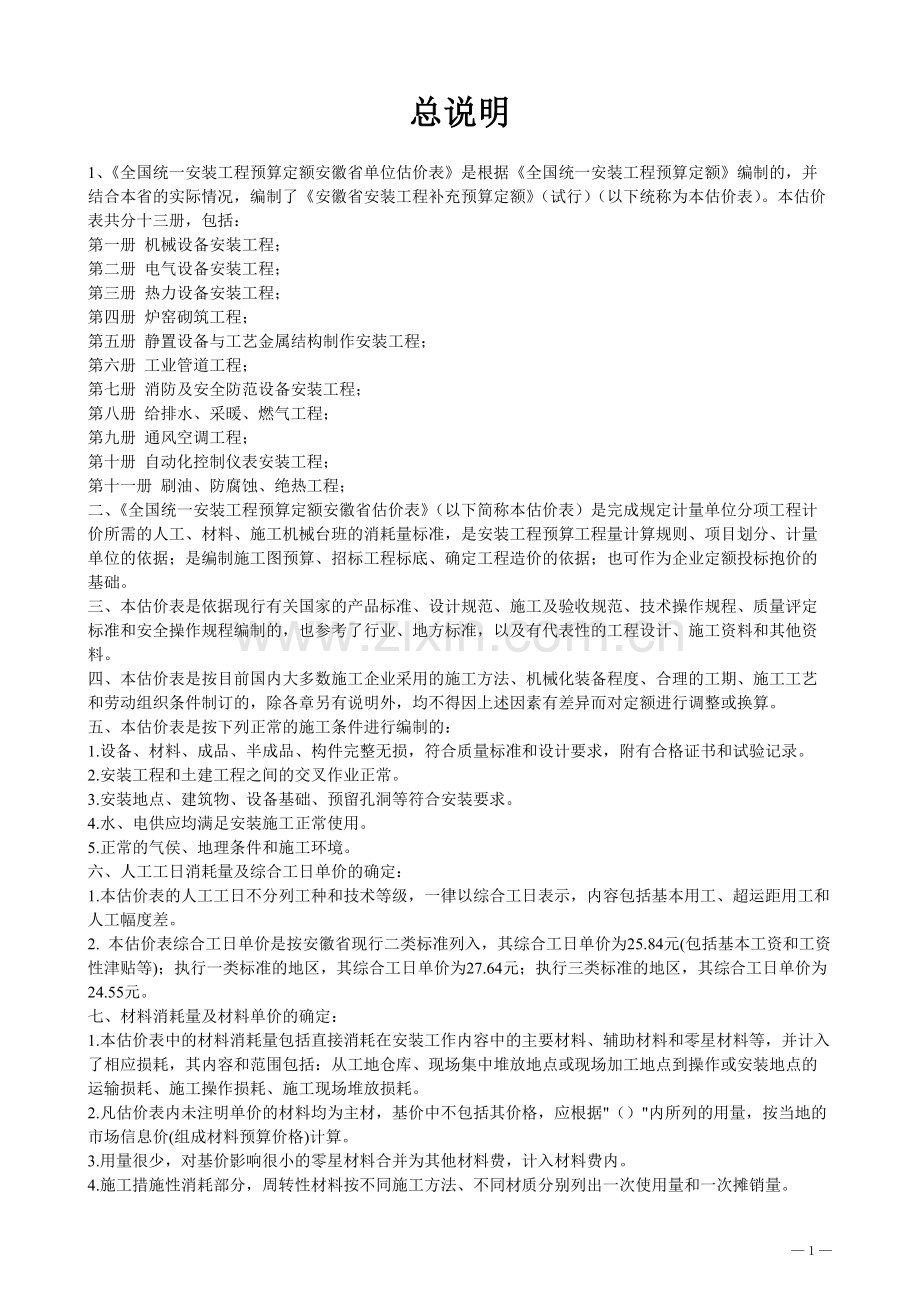

总说明
1、 《全国统一安装工程预算定额安徽省单位估价表》是根据《全国统一安装工程预算定额》编制的,并结合本省的实际情况,编制了《安徽省安装工程补充预算定额》(试行)(以下统称为本估价表)。本估价表共分十三册,包括:
第一册 机械设备安装工程;
第二册 电气设备安装工程;
第三册 热力设备安装工程;
第四册 炉窑砌筑工程;
第五册 静置设备与工艺金属结构制作安装工程;
第六册 工业管道工程;
第七册 消防及安全防范设备安装工程;
第八册 给排水、采暖、燃气工程;
第九册 通风空调工程;
第十册 自动化控制仪表安装工程;
第十一册 刷油、防腐蚀、绝热工程;
二、《全国统一安装工程预算定额安徽省估价表》(以下简称本估价表)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制施工图预算、招标工程标底、确定工程造价的依据;也可作为企业定额投标抱价的基础。
三、本估价表是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本估价表是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本估价表是按下列正常的施工条件进行编制的:
1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气侯、地理条件和施工环境。
六、人工工日消耗量及综合工日单价的确定:
1.本估价表的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
2. 本估价表综合工日单价是按安徽省现行二类标准列入,其综合工日单价为25.84元(包括基本工资和工资性津贴等);执行一类标准的地区,其综合工日单价为27.64元;执行三类标准的地区,其综合工日单价为 24.55元。
七、材料消耗量及材料单价的确定:
1.本估价表中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2.凡估价表内未注明单价的材料均为主材,基价中不包括其价格,应根据"()"内所列的用量,按当地的市场信息价(组成材料预算价格)计算。
3.用量很少,对基价影响很小的零星材料合并为其他材料费,计入材料费内。
4.施工措施性消耗部分,周转性材料按不同施工方法、不同材质分别列出一次使用量和一次摊销量。
5.材料预算价格是以合肥市2000年6月30日前市场价格综合取定,使用时一般不作调整。
6.主要材料损耗率见各册附录。
八、施工机械台班消耗量的确定:
1.本估价表的机械台班消耗量是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等未进入定额,该项费用在建筑安装工程费用定额中考虑。
3.施工机械台班单价,是按1995年"安徽省施工机械台班费用定额"(其中二类费用按现行单价进入)计算的。
九、施工仪器仪表台班消耗量及单价的确定:
1.本估价表的施工仪器仪表消耗量是按大多数施工企业的现场校验仪器仪表配备情况综合取定的,实际与定额不符时,除各章另有说明者外,均不作调整。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的施工仪器仪表等未进入定额,该项费用在建筑安装工程费用定额中考虑。
3.施工仪器仪表台班单价,是按2000年建设部颁发的《全国统一安装工程施工仪器仪表台班费用定额》计算的。
十、关于水平和垂直运输:
1.设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。
2.材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平和垂直运输。
3.垂直运输基准面:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
十一、本估价表中注有"以内"或"以下"者,均包括本身,"以外"或"以上"者,则不包括本身。
十二、本说明未尽事宜,祥见各册和各章说明。
第三册 热力设备安装工程
册 说 明
一、第三册《热力设备安装工程》(以下简称本估价表)适用于新建、扩建项目中25MW以下汽轮发电机组、130t/h以下锅炉设备的安装工程。
二、本估价表主要依据的标准、规范有:
1.《蒸汽锅炉安全技术监察规程》(1996年)。
2.《热水锅炉安全技术监察规程》(1991年)。
3.《压力容器安全技术监察规程》(1990年)。
4.《现场设备、工业管道焊接工程施工及验收规范》GB50236-98。
5.《机械设备安装工程施工及验收通用规范》GB50231-98。
6.《工业锅炉安装工程施工及验收规范》GB50273-98。
7.《电力建设安全工作规程(火力发电厂部分)》DL5009.1-92。
8.《电力建设施工及验收技术规范(锅炉机组篇)》DL/T5047-95。
9.《电力建设施工及验收技术规范(汽轮机机组篇)》DL5011-92。
10.《电力建设施工及验收技术规范(火力发电厂焊接篇)》DL5007-92。
11.《电力建设施工及验收技术规范(火力发电厂化学篇)》DLJ58-81。
12.《电力工业技术管理法规》(1980年)。
13.《电力建设质量等级评定标准》。
14.《火力发电工程施工组织设计导则(试行)》。
15.《火力发电厂设计技术规定》。
16.《全国统一施工机械台班费用定额》(1998年)。
17.《全国统一安装工程基础定额》。(2000年)
18.《全国统一建筑安装劳动定额》(1988年)。
三、本估价表的工作内容详见各章说明。
四、关于下列各项费用的规定:
1.脚手架搭拆费按下列系数计算,其中人工工资占25%。
(1)第一章至第五章按人工费的10%计算。
(2)第六章按人工费的5%计算。
2.安装与生产同时进行增加的费用,按人工费的10%计算。
3.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
第一章 中压锅炉设备安装
说 明
一、锅炉本体
(一)工作内容:
1.设备开箱、清理、搬运、校正、组合、点焊(焊接或螺栓连接)、起吊安装、找正固定。
2.管件、管材及焊缝的无损检验(X线、γ线、超声波、光谱)。在施工过程中,受热面焊缝质量的抽查和补焊工作,焊缝无损检验过程中需要安装人员配合的工作。
3.合金风管件焊前的预热及焊后的热处理。
4.校管平台、组合支架或平台的搭拆。
5.组合或起吊中临时构件和加强铁构的制作。
6.设备本体油漆。
7.整体试验和试运。
(二)不包括的工作内容:
1.露天电站锅炉的特殊防护措施。
2.炉墙砌筑、保温及保温表面的油漆。
(三)安装定额计量单位"t",应以锅炉本体图纸上的金属重量为准,不包括设备的包装材料、临时加固铁构件及炉墙、保温等的重量。
(四)地震区锅炉防震结构安装应按定额另行计算。
(五)钢结构安装:
1.工程范围:锅炉本体燃烧室及尾部对流井的立柱、横梁及其连接件的安装。
2.工作内容:
(1)基础清理、检查、验收、划线、垫铁配置、立柱和横梁的编号、测量校正、组合、加固、吊装、找正及固定;
(2)组合平台的搭拆,临时梯子、平台、硬支撑及加固铁构件的制作、安装及拆除。
(六)汽包安装:
1.工作范围:汽包及其内部装置、汽包底座的安装。
2.工作内容:
(1)汽包的检查、划线、起吊、安装,内部装置的拆除,汽包底座的检修、安装,人孔门的研磨、封闭;
(2)汽包底座、临时加固件的制作、安装及拆除;
(3)膨胀指示器的安装及支架的配制。
3.不包括膨胀指示器的制作(按设备供货考虑)。
4.双汽包安装按相同项目乘以系数1.4。
(七) 水冷壁、过热器、省煤器安装:
工程范围:
(1)水冷壁:普通水冷壁组件及联箱、降水管、集中降水母管(大直径下降管)、汽水引出管、管系支吊架、联箱支座或吊杆、水冷壁固定装置的安装;
(2)过热器:蛇形管排及组件、联箱、减温器、蒸汽联络管、联箱支座或吊杆、管排定位或支架铁件、防磨装置、管系支吊架的安装;
(3)省煤器:蛇形管排及管段、联箱、水联络管、联箱支座或吊杆、管排支吊铁件、防磨装置、管系支吊架的安装。
2.工作内容:
(1)组合支架及校管平台的搭拆,管子或管排在校管平台上划线、检查、校正,安装时管子的通球试验,联箱的检查、清理、划线,管子对口焊接、组合,组件的水压试验,组件或管排吊装、找正、固定以及安装后的整体外形尺寸的检查调整;
(2)蛇形管排地面单排水压试验,表面式减温器抽芯检查、水压试验,混合式减温器的内部清理;
(3)组件起吊加固铁构件及桁架、水冷壁冷拉垫铁的制作、安装及拆除;
(4)炉膛四周、顶棚管、穿墙管处铁件及密封铁板的密封焊接;
(5)膨胀指示器的安装及其支架的配制。
3.不包括膨胀指示器的制作(按设备供货考虑)。
(八)空气预热器安装:
1.工程范围:管式预热器本体(管箱)、框架、护板、伸缩节、连通箱及联接法兰、本体烟道挡板及其操作装置、防磨套管及密封结构的安装。
2.工作内容:
(1)管箱、框架及连通箱等的检查、组装、连接(螺栓或焊接)、吊装、找正、固定;
(2)管箱本体的渗油试验及一般性缺陷处理。
3.不包括管箱上防磨套管间的塑料浇灌工作(另执行本册第五章相应定额)。
(九)本体管路系统安装:
1. 工程范围 :由制造厂定型设计并随炉供货的省煤器至汽包的给水管、事故放水管、再循环管、定期排污、连续排污、汽水取样、加药、联箱疏水、放水及冲洗管、放空气管、减温水管、启动加热管、安全门、水位计、汽水阀门及传动装置、法兰孔板、过滤器、取样冷却器、压力表等及其管路支吊架的安装。
2.工作内容:
(1)管子的煨弯、切割配制、坡口加工、对口焊接,管路及管路附件、阀门、支吊架的安装;
(2)阀门、安全门及水位计的检查、研磨、水压试验,取样冷却器检查及水压试验,脉冲安全门支架、取样冷却器水槽及支架的配制、安装;
(3)蒸汽吹灰器及振动吹灰器的安装调整(包括管路、阀门及支吊架的安装)。
3.不包括的工作内容:
(1)重油或轻油点火管路、阀门及油枪的安装;
(2)安全门排汽管、点火排汽管及消音器的安装;
(3)制造厂供货的给水操作平台阀门及管件的安装;
(4)吹灰器管路的蒸汽吹洗。
(十)各种金属结构安装:
1.工程范围:钢架拉条、护板、框架、桁架、金属内外墙皮、密封条、联箱罩壳、炉顶罩壳、灰斗、连接烟(风)道,省煤器支撑梁,各类门孔、炉墙零件(托砖架、瓦斯管等)及其他零星小件的安装。
2.工作内容:
(1)钢架拉条、护板及框架的校正、组合、安装;
(2)墙皮及罩壳框架的组合安装,上墙皮及罩壳;
(3)灰斗及连接烟、风道的组合、安装;
(4)各类门孔及防爆门引出管的安装;
(5)组件加固铁构件的安装、拆除。
3.不包括下列工作内容:
省煤器支撑梁的通风管制作、安装及支撑梁耐火塑料的浇灌(耐火塑料的浇灌见第五章相应项目);
(2)炉墙砌筑用的小型铁件(炉墙拉钩、耐火塑料的挂钩)的安装。
(十一) 本体平台扶梯安装:
1.工程范围:锅炉本体所属平台、扶梯、栏杆及围板的安装。
2.工作内容:平台支撑、平台、扶梯的编号、组合、安装及焊接,全炉平台扶梯栏杆的工艺性校正。
3.不包括相邻锅炉之间及锅炉与主厂房之间的连接平台扶梯的安装。
(十二)炉排安装:
1.工程范围:35t/h锅炉的炉排安装。
2.工作内容:炉排、传动机(包括轨道、风室、煤闸门及挡灰装置等)的检查、组合、安装、试转及调整。
(十三)燃烧装置安装:
1.工程范围及工作内容:煤粉燃烧器及其支架、托架、平衡装置的检查、组合、安装,点火油枪的检查、安装。
2.不包括燃油燃烧器的检查、组合、安装。
(十四)除灰装置安装:
1.煤粉炉除灰设备安装的工程范围及工作内容:
(1)灰渣室:护板框架结构、除渣槽、除灰门、浇渣喷嘴、水封槽的检查、组合、安装;
(2)灰渣斗:碎渣机的检查、组合、安装。
2.链条炉除灰设备安装的工程范围及工作内容:马丁式碎渣机、螺旋输灰机的检查、安装。
(十五)水压试验;
1.工程范围:
(1)锅炉本体汽、水系统的水压试验;
(2)水压试验用临时管路的安装;
(3)水压试验前,进行一次0.2~0.3MPa的气压试验。
2.工作内容:
(1)临时上水、放水、升压、加药、加热管路的安装及拆除;
(2)上水、冲洗,汽、水系统水压,加药保护,汽包材质对水温有特殊要求的炉水加热;
(3)水压试验后对水压中发现的一般缺陷处理。
(十六)本体油漆:
1.工程范围:钢架、各种结构、平台扶梯及金属外墙皮的油漆。
2.工作内容:表面清理、油漆调配、刷漆及喷漆。
(十七)风压试验:
1.工程范围:锅炉本体燃烧室及尾部烟道(包括空气预热器)的风压试验。
2.工作内容:
(1)试验前的准备工作,炉膛内部的清理检查,孔门封闭;
(2)风压试验;
(3)试验后的缺陷处理。
(十八)烘炉、煮炉、蒸气严密性试验:
1.工程范围:
(1)砌砖炉墙的烘炉,中压锅炉的碱煮炉;
(2)点火、升压、蒸汽严密性试验,安全门调整。
2.工作内容:
(1)点火前的准备工作,烘炉燃料及煮炉药品的运搬;
(2)临时加药箱及管路、临时炉箅的制作、安装、拆除;
(3)烘炉测温及取样点的设置、检查;
(4)蠕胀测点及膨胀指示器的检查、调整、记录;
(5)点火前的水压试验;
(6)点火、烘炉、煮炉换水冲洗、蒸汽严密性试验及安全门调整;
(7)停炉检修及缺陷消除工作。
3.不包括的工作内容:
(1)给水管路的冲洗,附属机械的静态、动态联动试验;
(2)锅炉配合蒸汽管路的冲洗工作。
(十九)35~130t/h锅炉机组压力在8MPa以上时,应增加下列无损检验探伤人工、材料、机械费:
无损检验探伤人工、材料、机械增加量
子目名称
人工(%)
材料(%)
机械(%)
水冷壁系统安装
10
47
47
过热器系统安装
10
49
49
省煤器系统安装
10
49
49
本体管路系统安装
10
120
120
注:1.材料指子目中的软胶片、增感屏等21种探伤用材料乘以上表系数;
2.机械指子目中的X光探伤机机械乘以上表系数;
3.人工指子目中总人工费乘以上表系数。
二、锅炉附属机械设备
(一)工作内容:
1.基础验收、铲平、基础框架安装。
2.设备开箱、清点、运搬、检查、安装、分部试运。
3.垫铁,定位销,对轮保护罩等的配制、安装。
4.设备及金属表面油漆。
5.配合二次灌浆。
(二)凡定额中包括的配制工作,均已将配制所需主材计算在定额内。
(三)未包括的工作内容:
1.电动机的检查、干燥、电气检查、接线与空载试转。
2.整套设备的电气连锁试验。
3.平台、扶梯、栏杆、基础框架及地脚螺丝的配制。
(四)带有油循环系统的润滑油量,按设备供货考虑,未计入定额,但定额中已包括滤油损耗,无循环系统的轴承箱用油,已按正常装油量和分部试运消耗量包括在定额内。
(五)不包括的费用:
1.轴承等设备冷却水管、油管的主材费。
2.电动机吸风筒的制作材料费。
(六)磨煤机安装:
1.钢球磨煤机安装的工程范围及工作内容:
(1)主轴承检修平台搭拆,平台板、球面台板研磨及组装,传动机、减速机检查及组装,端盖与筒体组装,主轴承研刮、检查及水压试验;
(2)台板、罐体、大牙轮、传动机、减速机及电动机安装;
(3)筒体内钢瓦、出入口短管及密封装置的安装;
(4)罐体隔音罩、固定隔音罩、牙轮罩、平台、扶梯及栏杆的安装;
(5)油箱、油泵、滤油器、冷油器、随设备供应的油管路及附件清洗、检查、安装及油过滤;
(6)轴承冷却水管安装,二次灌浆后的复查,装钢球,二次紧钢瓦螺丝;
(7)主轴承二次刮瓦。
2.风扇磨煤机安装的工程范围及工作内容:
(1)轴承箱检修,机壳固定,风轮装配,电动机安装;
(2)油泵检修,冷油器水压试验及安装;
(3)伸缩节、煤粉分离器挡板调整及安装;
(4)轴承、冷油器的冷却水管安装。
3.中速磨煤机安装的工程范围及工作内容:
(1)减速机检查及组装;
(2)机座、磨盘、磨棍检查,弹簧装置及安装;
(3)减速机及电动机安装;
(4)煤粉分离器及附件安装。
4.不包括油管路酸洗(另执行第六册《工业管道工程》相应定额)。
(七)给煤机安装:
1.工程范围及工作内容:
(1)电磁振动给煤机:给煤畚箕与电磁振动器组装;
(2)圆盘给煤机:减速机检查、组装,机体及电动机安装;
(3)刮板给煤机:减速机及刮板检查、组装,机体、减速机及电动机安装;
(4)皮带给煤机:皮带构架安装,前后滚筒、托辊、减速机及拉紧装置检查安装,皮带敷设及胶接,导煤槽、减速机及电动机安装。
(八)叶轮给粉机安装:
工程范围及工作内容:机体检查、组装及电动机安装。
(九)螺旋输粉机安装:
1.工程范围及工作内容:
(1)减速机检查组装,机体及转子安装,吊瓦研刮安装;
(2)减速机、电动机、落粉管、闸板及盖板安装。
2.输粉机整台定额系按长度10m考虑,实际长度不同时,可按螺旋输粉机长度调整。
(十)碎渣机安装:
工程范围及工作内容:
1.减速机检查,轴瓦研刮及组装。
2.机体、减速机、电动机、水灰箱、金属分离器及附件安装。
(十一)离心式引、送、排粉风机安装:
1.工程范围及工作内容:
(1)轴承检查、组装、轴承水室水压试验;
(2)叶轮装置、风壳、轴承、转子、喇叭口及电动机的安装,调整挡板检查及安装;
(3)冷却水管及电动机吸风筒安装,平台、扶梯及栏杆的安装;
(4)转子静平衡检查。
2.本定额也适用于烟气再循环风机的安装。
三、锅炉专用辅助设备
(一)工作内容:
1.设备运搬、开箱、清点、检查、找正、加垫、组合、起吊、找正、焊接及固定。
2.基础检查、划线、测量标高。
3.垫铁制作及安装。
4.就地一次仪表安装。
5.设备水位表安装及水位计保护罩的制作安装。
6.配合二次灌浆。
(二)锅炉辅助设备的定额中只包括安装工作,配制工作按有关定额另行计算。
(三)不包括的工作内容:
1.设备的周围平台、扶梯、栏杆、撑架及防雨罩的配制、组合、安装。
2.设备的附件、支吊架、风门、人孔门等的配制。
3.不随设备供货而与设备连接的各种管道的安装。
4.设备保温及保温面的油漆。
5.基础的二次灌浆。
(四)一次仪表的表计、表管、玻璃管、阀门等均按设备成套供货考虑。
四、烟、风、煤管道安装
1.工程范围:各种管道、防爆门、人孔门、伸缩节、各种挡板闸门、锁气器、传动操作装置、木块及木屑分离器、配风箱、法兰、补偿器、混合器及支架等的安装。
2.工作内容:管道及支吊架的组合、焊接、安装,各种门类及操作装置的检查安装及开度指示的校定,防磨罩壳的配制安装,管道安装焊缝的渗油试验,烟、风、煤粉管道的风压试验及缺陷消除。
3.不包括的工作内容:
(1)烟、风、煤管道、附件及支架的配制;
(2)保温,保温面或金属面油漆;
(3)管道内部防腐衬里及防磨罩壳内混凝土或铸石板的砌筑;
(4)混凝土或砖烟、风道的砌筑;
(5)制粉系统的蒸汽消防管道安装;
(6)煤粉仓煤粉放空管道安装。
4.安装工程量"t"指管道、支吊架、操作装置及各种管件的重量,不包括安装用的焊条、垫片等消耗材料的重量。
5.方、圆、异型管道、配风箱及与管道一起配制的法兰,安装时不计施工损耗;无缝钢管、瓦斯管按设计重量加3.5%的施工损耗;管道连接用螺栓按设计数量加2%的施工损耗。
五、测粉装置安装
1.工程范围:标尺、绞车、滑轮、浮飘等手动测粉装置的安装。
2.工作内容:手摇绞车、粉位刻度标尺、滑轮组、浮飘及支吊架的安装,平台打洞,穿绳套管固定,钢丝绳结扣,浮飘高度的调整,标尺刻度标定,保险绳安装。
3.钢丝绳需用量及费用已计入定额。
4.本定额也适用于粉煤灰综合利用中的煤灰测量装置安装。
六、煤粉分离器安装
1.工程范围:设备本体、操作装置、防爆门及人孔门安装。
2.工作内容:设备检查,组合焊接,吊装就位固定,调节挡板或套筒的调整,开度指示标定,人孔门加垫,防爆门加膜片。
3.不包括防爆门引出管及防雨罩的配制安装。
七、除尘器安装
1.工程范围及工作内容:
(1)水膜式除尘器:金属外壳、进口短管的组装,淋水喷嘴、冲洗喷嘴、窥视孔、阀门、环形铁件、挡水板、导水槽、支架、防爆门、人孔门、生铁件、隔板及磁棒等的安装,水膜及漏风试验,试验后的缺陷消除;
(2)文丘里式除尘器:文丘里管、入口弯头、蜗壳及捕滴筒的组装,环形喷嘴、板喷嘴、冲洗喷嘴、窥视孔、阀门、环形管、挡水板、导水槽、支架、防爆门及人孔门的安装,水膜及漏风试验,试验后的缺陷消除;
(3)多管式除尘器:设备本体、芯子、框架、灰斗支撑梁、护板框架、上下搭板及密封铁板的组合安装;
(4)旋风子除尘器:蜗壳、分离筒、导烟管、顶盖、排灰筒及支座的组合安装;
(5)除尘器其他附件安装:灰斗下方的锁气器、导向挡板、落灰管及箱式冲灰器的组合安装。
2.不包括的工作内容:
(1)水膜式、文丘里式除尘器内衬的砌筑;
(2)混凝土或砖砌水膜式、文丘里式除尘器筒体的砌筑;
(3)多管式除尘器上下部密封填料的浇灌;
(4)旋风子除尘器内衬的灌砌。
八、定期排污扩容器、连续排污扩容器、疏水扩容器安装
1.工程范围:连续排污、定期排污及疏水扩容器本体及随本体供货的附件安装。
2.工作内容:
(1)基础划线,垫铁配制,本体吊装、固定;
(2)内部清理,孔盖加垫封闭,阀门、水位计研磨检查及其他附件的安装、调整。
九、排汽消音器安装
1.工程范围及工作内容:多次转折型消音器及其支架的组合安装。
2.不包括消音器本体及支架的制作。
十、暖风器安装
1.工程范围:暖风器及附件安装。
2.工作内容:暖风器检修、水压试验、与框架组合、安装及密封。
3.不包括管路系统安装。
4.暖风器以"只"为单位(3~5只为一组)。
第二章 汽轮发电机设备安装
说 明
一、工作内容
1.设备搬运、开箱、清点、检查。
2.基础检查、验收、测量标高。
3.非保温设备或管道金属表面油漆。
4.配合二次灌浆。
二、不包括的工作内容
1.基础二次灌浆。
2.设备或管道保温及保温面油漆。
三、凡定额中包括的配制工作,均已将所需的主材或材料计入定额。
四、汽轮发电机本体
(一) 汽轮机本体安装:
1.工程范围:汽轮机、减速机、调节系统、主汽门、联合汽门的安装。
2.工作内容:
(1)设备解体、清理、各部间隙测量、调整、组合、就位、找平找正;
(2)随设备供应的斜垫铁研刮,现场增配平垫铁制作和研刮;
(3)垫铁的安装;
(4)随设备供应的一次仪表安装;
(5)找正用千斤顶、转子吊马、中心线架、转子支撑架等专用工具制作;
(6)基础临时栏杆、设备临时堆放架搭设与拆除;
(7)汽机低压缸排汽口临时木盖板敷设。
3.定额中已包括假轴的折旧摊销费用。
4.不包括汽轮机叶片频率测定。
(二) 发电机本体安装:
1.工程范围:发电机、励磁机、副励磁机的安装。
(1)空冷发电机还包括:空气冷却器、发电机本体消防水管的安装;
(2)水冷发电机还包括:空气冷却器、水冷系统设备的安装。
2.工作内容:
(1)设备的起吊、就位、组合、安装、找平找正、对轮找正、铰孔及连接;
(2)设备各部分间隙测量、调整;
(3)垫铁制作及安装;
(4)发电机的空气冷却器水压试验和风道安装。
3.不包括的工作内容:
(1)发电机及励磁机的电气部分检查、干燥、接线及电气调整试验;
(2)随机供应以外的水冷发电机冷却水管安装。
(三) 备用励磁机安装:
1.工程范围:电动机、励磁机、空气冷却器的安装。
2.工作内容:
(1)设备的安装、找平找正、对轮找正及连接等;
(2)垫铁制作及安装;
(3)空气冷却器水压试验及风道安装;
(4)分部试运转;
(5)对轮罩制作及安装。
3.不包括电动机、励磁机电气部分检查、干燥、接线及电气调整试验。
(四) 汽轮机本体管道安装:
1.工程范围:随汽轮机本体设备供应的管道、管件、阀门的安装。
2.工作内容:
(1)管子清扫切割、坡口加工、对口焊接、安装,法兰焊接与连接,支吊架安装、调整和固定,φ76
以下管子还包括管子煨弯及支吊架制作;
(2)阀门的清扫检查、研磨、水压试验、安装及操作装置检查安装;
(3)管道系统水压试验,油管路单根水压试验及法兰研磨与喷砂清扫。“
3.不包括的工作内容:
(1)蒸汽管道用蒸汽吹洗;
(2)电动与自动阀门的电气部件检查、接线及调整;
(3)由设计部门设计的非厂供的本体管道(整套设计或补充设计)安装。
4.定额的使用:
(1)按机组容量不同,如供应重量与定额所注明的重量有出入时,其本体管道安装在执行本定额时,应按实际重量予以调整;
(2)汽轮发电机的油管,包括设计单位设计的油管道的安装,执行《全国统一安装工程预算定额》山西省价目表第六册《工业管道工程》中压碳钢管安装定额,并乘以系数2.2;
(3)本体管道的无损检验费未计入定额,执行本定额时按机组供货重量每吨增加1071.15元,其中人工为14.37工日。
(五) 汽轮发电机整套空负荷试运:
1.工程范围及工作内容:
(1)防爆油箱的配制、安装以及防爆油箱油管道的安装;
(2)危急保安器试验和调整;
(3)润滑油系统的灌油、油循环、油质过滤处理,各轴承油箱等清扫,油质合格后油系统的恢复;
(4)真空系统的灌水试验及试抽真空;
(5)汽封系统的蒸汽吹扫(包括:管道接口的拆装,吹管,系统恢复);
(6)调速系统静态试验和调整,试验后的前箱清扫封闭;
(7)发电机水冷系统的冲洗(包括:临时管道的连接,系统的冲洗、换水、达到水质合格);
(8)汽轮发电机整套起动前配合热工进行保护装置的试验调整;
(9)汽轮发电机整套空负荷试运转包括:各附属机械起动投入,暖管、暖机、升速、超速试验、调速系统动态试验,配合发电机的电气试验,以及停机后的清扫、检查。
2.不包括调试人员及电厂运行人员发生的费用。
五、汽轮发电机成套附属机械设备
(一)工作内容:
1.基础验收、刨平,基础框架安装。
2.设备运搬、开箱、清点、检修、安装,分部试运。
3.垫铁、定位销、对轮保护罩的配制与安装,轴瓦冷却水管道安装。
4.一次仪表等附件的安装。
5.设备金属表面油漆。
6.配合二次灌浆。
(二)不包括的工作内容:
1.电动机的检查、干燥、接线与空转试验。
2.平台、梯子、栏杆、基础框架、地脚螺丝的配制。
3.基础二次灌浆。
(三)凡定额中包括的配制工作,均已将所需的主材或材料计入定额。
(四)不包括轴承冷却水管、一次仪表、表管、阀门及表盘等部件的本身费用(随设备供应)。
(五)给水泵安装的工程范围及工作内容:
1.轴及转子小装检查并测量各部,密封环测量检查,主轴承检查、组装,水泵组装,测量、调整推力间隙。
2.水泵及电动机安装。
(六) 循环水泵安装的工程范围及工作内容:
轴和转子的检查,测量各部间隙、瓢偏和晃度,轴承的检修、研刮,各部套间隙调整,水泵组合安装,电动机安装。
(七)凝结水泵安装的工程范围及工作内容:
水泵检查、组合,泵、电动机安装。
六、汽轮发电机专用辅助设备
(一)工作内容:
1.设备运搬、开箱、检查、安装。
2.基础检查、划线、测量标高。
3.垫铁制作及安装。
4.就地一次仪表安装。
5.设备水位表的安装及水位计保护罩的制作和安装。
6.非保温设备金属表面油漆。
7.配合二次灌浆。
(二)不包括的工作内容:
1.设备保温及保温面油漆。
2.基础二次灌浆。
3.不随设备供货而与设备连接的各种管道的安装。
(三)凡定额中包括的配制工作,均已将配制所需的主材或材料计入定额。
_ (四)凝汽器组合安装:
1.工程范围及工作内容:
(1)凝汽器就位,初步找正,端盖拆装;
(2)管孔板的清扫、检查,铜管性能试验、水压试验以及有关工具的制作;
(3)铜管打磨、试胀、穿管、胀管、切割与翻边;
(4)凝汽器汽侧灌水试验,喉部临时封闭;
(5)弹簧座的检查、安装、调整,凝汽器最后找正并与汽缸连接;
(6)水位调整器安装及支架配制安装,水位计连通管的配制安装,热水井安装;
(7)凝汽器本体上安全阀的检查、安装。
2.不包括的工作内容:
(1)铜管及铜管头退火,以及退火工具的制作(铜管如需退火时,按设备缺陷处理);
(2)凝汽器水位调整器的汽、水侧连接管道安装;
(3)凝汽器水封管及放水管的安装。
(五)除氧器及水箱安装:
1.工程范围及工作内容:
(1)除氧器水箱托架的安装,水箱体的组合、安装,人孔盖的安装;
(2)除氧器吊装并与水箱大小头及拉筋板找正焊接,除氧器本体组装;
(3)水位调节阀检查安装,消音管及水箱内梯子安装,水箱内部油漆;
(4)蒸汽压力调整阀检查、安装;
(5)水封装置或溢水装置安装。
2.不包括蒸汽压力调整阀的自动调整装置安装。
(六) 加热器安装:
1.工程范围及工作内容:
(1)加热器检查、拖运、起吊就位;
(2)加热器水压试验;
(3)疏水器及危急泄水器的检修安装,支架安装。
2.不包括的工作内容:
(1)疏水器及危急泄水器支架制作;
(2)疏水器与加热器间汽、水侧连接管的安装;
(3)加热器空气门及空气管的配制、安装;
(4)加热器液压保护装置阀门及管道系统安装;
(5)加热器水侧出、入口自动阀检修、安装;
(6)电磁阀、快速电动闸阀电气系统的接线、调整。
(七) 抽气器安装:
1.工程范围及工作内容:
(1)抽气器的解体、检查、组装、起吊就位;
(2)抽气器水侧、混合侧水压试验,逆止阀检查、研磨及灌水试验。
2.不包括抽气器的空气管、射水管或蒸汽管安装。
(八) 冷油器、主油箱安装:
1.工程范围及工作内容:
(1)主油箱的支吊架安装,油箱就位,法兰及放油阀门研磨、安装,油箱内部及滤网清扫,注油器、过压阀检修、安装,油位计检查、安装;
(2)冷油器的检查、就位,法兰及放油、放空气阀门研磨、安装,冷油器水压试验。
2.不包括的工作内容:
(1)油箱支吊架制作;
(2)排烟风机及风管安装。
(九) 滤油器、滤水器安装:
1.工程范围及工作内容:
(1)滤油器的解体、清扫、检查、转向阀研磨、组装,就位安装;
(2)滤水器解体检查,水压试验,就位安装。
2.不包括滤油器支架制作。
第三章 燃料供应设备安装
说 明
一、工作内容和范围
1.工作内容:
(1)基础验收、铲平,基础框架的安装;
(2)设备开箱、清点、运搬、检查、安装,分部试运;
(3)垫铁、对轮保护罩(包括主材)的配制、安装;
(4)设备及金属表面的油漆;
(5)二次灌浆的配合工作。
2. 本章定额不包括电动机的检查、电气检查、接线及空载试转,输煤设备整套的联动试验,油罐、平台、扶梯、栏杆、基础框架及地脚螺栓的配制,大型设备的轨道安装。
二、皮带运输机中间构架安装
1.工程范围及工作内容:
(1)头部及尾部导向滚筒检查,减速机检查及安装;
(2)头部、尾部、减速机及电动机支架的安装,头部及尾部导向滚筒、减速机、电动机、制动器、清扫器及防尘帘的安装;
(3)中部标准金属构架、槽型托辊、调整托辊、平型托辊的安装;
(4)拉紧装置的构架、滑槽、滚筒、小车、固定滑轮、重锤、钢丝绳、弹簧及保护栅的安装;
(5)皮带敷设及胶接、导煤槽安装。
2.皮带运输机整台机定额系按10m长度考虑的;实际长度不同时,可按本章皮带运输机中间构架定额进行调整。
3.定额中已对皮带运输机的安装弧度及斜度做了综合考虑,使用时不再做调整。
4.皮带运输机非标准中间构架均按设备成套供货考虑,当设计要求现场配制时,则另行计算材料、制作费用。
三、配仓皮带机安装
1.工程范围及工作内容:
(1)减速机、电动滚筒、车轮、传动滚筒、导向滚筒、槽行托辊、平型托辊的检查、组装;
(2)拉紧丝杆、头部小车架、尾部滚筒架、中间构架的安装;
(3)车轮、小车、电动滚筒、传动滚筒、导向滚筒、槽型托辊、平型托辊、减速机、电动机、传动链轮、链条、头部小车配重、清扫器及安全罩壳的安装。
2.配仓皮带机系按整台机长度为10m考虑的,实际长度不同时,可按本章皮带运输机中间构架定额进行调整。
3.轨道安装另执行相应定额。
四、输煤转运站落煤管设备安装的工程范围及工作内容
落煤管及挡板的安装,但不包括配制工作。
五、卸煤机安装
1.斗链卸煤机安装的工程范围及工作内容:
(1)大车行走车轮、传动机构,链斗提升传动机构,胶带输送机传动机构及移动机构的检查;
(2)大车构架、腿梁、行走传动机构、斗链、链斗的传动提升装置、胶带输送机、胶带移动装置、刮板卷扬机、电缆卷筒、司机室及平台扶梯的安装。
2.桥式抓斗机安装的工程范围及工作内容:
(1)大车及小车的车轮、减速机、抓斗卷筒的检查;
(2)车梁、行走机构、小车、小车轨道、抓斗、司机室、平台扶梯及其他附件安装;
(3)本定额中桥抓斗系起重量10t,跨距31.5m,双箱型大车梁,双轨小车结构。
3.龙门式抓斗机安装的工程范围及工作内容:
(1)大车及小车的车轮、减速机、抓斗卷筒的检查;
(2)大车构架、腿梁、行走机构、小车、小车轨道、抓斗、司机室、平台扶梯以及其他附件的安装;
(3)本定额中桁架式龙门抓系两端悬臂、桁架构架、双轨小车结构;箱式龙门抓系两端悬臂、单箱型梁及支
腿、单轨小车结构。
六、斗链提升机安装的工程范围及工作内容
1.减速机、滚筒、链轮制动装置的解体检查。
2.上构架、下构架、链子、链轮、链斗、外壳、链轮制动装置、拉紧装置、减速机及电动机的安装。
七、破碎机安装
1.反击式破碎机安装的工程范围及工作内容:
(1)转子轴承、皮带轮支承座、反击板、锤击镶块的清扫、检查;
(2)上机体、下机体、进料斗、转子、皮带轮、锤击部件、格板及链条、皮带及电动机的安装。
2.锤击式破碎机安装的工程范围及工作内容:
(1)转子轴承座、锤头的清扫、检查;
(2)上机壳、下机壳、进料斗、转子、锤头及电动机的安装。
八、共振筛安装
1.工程范围及工作内容:底座架、筛框、轴、板弹簧、弹簧座、轴承座、橡胶缓冲器及电动机安装。
2.定额中SZG型为单箱。
九、电磁分离器安装
1.悬挂式电磁分离器安装的工程范围及工作内容:分离器本体
