收藏 分销(赏)

化水系统废水池工程施工方案目录.doc

上传人:Fis****915 文档编号:545690 上传时间:2023-11-27 格式:DOC 页数:43 大小:854.50KB
下载 相关 举报
化水系统废水池工程施工方案目录.doc_第1页
第1页 / 共43页
化水系统废水池工程施工方案目录.doc_第2页

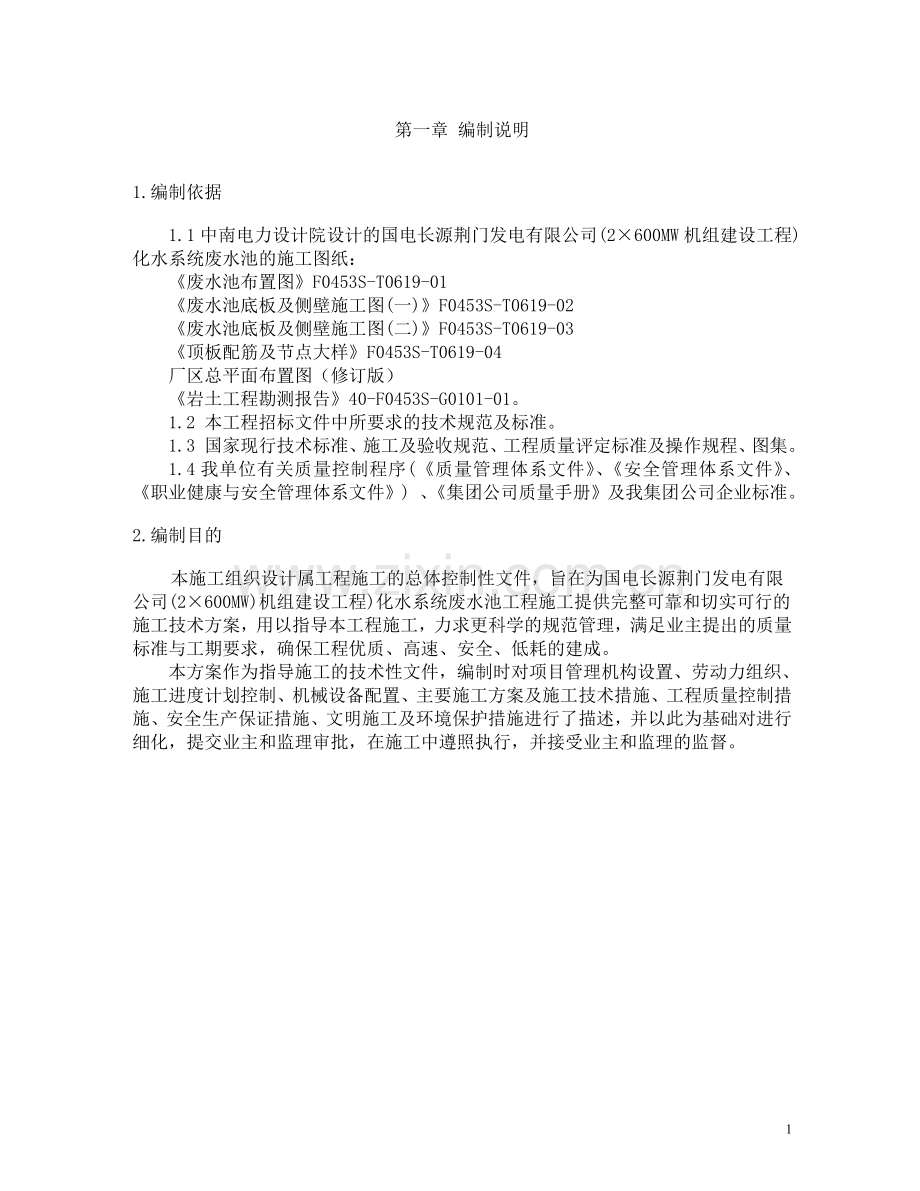

第2页 / 共43页
化水系统废水池工程施工方案目录.doc_第3页
第3页 / 共43页
化水系统废水池工程施工方案目录.doc_第4页
第4页 / 共43页
化水系统废水池工程施工方案目录.doc_第5页
第5页 / 共43页
点击查看更多>>
资源描述

1、化水系统废水池工程施工方案目录第一章 编制说明11.编制依据12.编制目的1第二章 工程概况21.工程概况22.工程特点23.施工技术要求2第三章 施工管理目标31.质量目标32.安全目标33.工期目标34.环境保护及文明施工目标3第四章 现场施工管理组织机构41.管理组织机构及人员配备42.现场管理组织安排53.现场组织机构5第五章 主要施工方案71.施工顺序72.土方开挖73.主体结构施工84.水池防腐135.土方回填166.试水16第六章 专业施工方案171.原材料及样品试件检测172.测量控制193.模板工程204.钢筋工程215.混凝土工程236.脚手架工程237.二次灌浆24第七章

2、 施工进度计划261.施工进度计划安排262.缩短工期的几项措施26第八章 劳动力计划27第九章 特殊工序施工281.大体积混凝土施工28第十章 季节性施工措施301.雨季及防汛施工措施302.夏季高温施工措施31第十一章 质量通病及防治措施321.混凝土及钢筋工程32第十二章 质量保证措施331.质量过程控制图332.施工质量控制33第十三章 安全保证措施36第十四章 文明施工及环境保护规划391.文明施工措施392.环境保护措施39第十五章 施工建议421设置后浇带42第一章 编制说明1.编制依据1.1中南电力设计院设计的国电长源荆门发电有限公司(2600MW机组建设工程)化水系统废水池的

3、施工图纸:废水池布置图F0453S-T0619-01废水池底板及侧壁施工图(一)F0453S-T0619-02废水池底板及侧壁施工图(二)F0453S-T0619-03顶板配筋及节点大样F0453S-T0619-04厂区总平面布置图(修订版)岩土工程勘测报告40-F0453S-G0101-01。1.2 本工程招标文件中所要求的技术规范及标准。1.3 国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程、图集。1.4我单位有关质量控制程序(质量管理体系文件、安全管理体系文件、职业健康与安全管理体系文件) 、集团公司质量手册及我集团公司企业标准。2.编制目的本施工组织设计属工程施工的总体控

4、制性文件,旨在为国电长源荆门发电有限公司(2600MW)机组建设工程)化水系统废水池工程施工提供完整可靠和切实可行的施工技术方案,用以指导本工程施工,力求更科学的规范管理,满足业主提出的质量标准与工期要求,确保工程优质、高速、安全、低耗的建成。本方案作为指导施工的技术性文件,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备配置、主要施工方案及施工技术措施、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施进行了描述,并以此为基础对进行细化,提交业主和监理审批,在施工中遵照执行,并接受业主和监理的监督。第二章 工程概况1.工程概况废水池位于废水综合楼东侧20m处,长46m

5、,宽40m,水池净深4.6m。水池顶板标高0.00m, 0.00米标高相当于绝对标高75.40米。C10砼垫层,C30砼池底板、池壁、池盖。池子上口钢栏杆围护,池底、池内壁及顶板底面用进口HDPE防腐衬塑板防腐,厚度2mm。2.工程特点 2.1 土方开挖面积较大,基坑比较深,开挖底标高-5.9m(最深处)。 需作好基坑排水和边坡技护措施。2.2 废水池现浇砼量大,砼用量约2700m3,钢筋用量约320T,钢管、模板一次投入量大。2.3 废水池的防腐量大,要求采取特殊防腐措施,防腐材料选用高密度聚乙烯隔(HDPE)垫衬。2.4 废水池为矩形水池,底板厚600mm ,墙壁厚500mm,池底面积大,

6、池壁轴线长,在施工中应作好砼的降温、防裂措施。3.施工技术要求3.1基础采用整板基础,基础垫层混凝土强度等级C10,厚度100mm。设计要求水池底板置于5-1持力层上,超挖部分用C15毛石砼垫至设计标高。3.3本工程池壁、池盖混凝土强度等级均为C30。基础底板钢筋保护层厚度40mm。3.4钢筋选用热轧光圆钢筋HPB235级(),fy=210N/mm2, 热轧带肋钢筋HRB335(),fy=300N/mm2。第三章 施工管理目标1.质量目标质量目标是:分项工程合格率100%、优良率90%。分部工程合格率100%、优良率100%;所有建筑工程均达到原电力部火电建筑工程优质施工项目和火电机组达标投产

7、考核标准(1998)及其相关规定。2.安全目标安全目标是:人身死亡事故;不发生人身死亡事故;不发生重大机械设备事故;不发生火灾事故;不发生交通责任事故;不发生重伤事故,轻伤率小于0.05%;争创无事故工程。3.工期目标工期目标是:满足合同工期要求,满足整个三期工程“一级网络进度图”的要求。4.环境保护及文明施工目标目标是:施工区域“零”污染;创省级文明工地,争创国家级文明工地。第四章 现场施工管理组织机构1.管理组织机构及人员配备管理科学、结构精干合理的项目经理部是顺利完成本工程施工任务的前提和关键。为全面实现本工程的各项建设目标,便于统一管理和组织,满足用户需要为宗旨,以“树样本、作精品、创

8、业主满意工程”为目的,对工程项目实施计划、组织、生产、协调,一旦中标,我公司严格按照项目法施工管理要求,对所承包的工程项目实行全面管理,选派具有改革开拓精神、施工经验丰富、严谨务实、年富力强的项目经理和技术过硬的各专业管理人员,组建荆门热电厂工程施工项目经理部。中国葛洲坝集团是本工程承包管理的最高权利机构,负责一切重大决策,负责制定质量目标、工期目标、安全目标、经营目标。本工程施工项目部将直接在我公司的领导下组建,该工程项目经理部是我局派出的项目执行机构,项目各部门将接受公司各部门的检查和指导,及时向各部门报送各项目管理资料,以保证整个工程在公司的控制之下。同时项目部按项目法施工的要求,对本工

9、程的各项指标进行有计划、高效率的组织和管理。工程施工在项目经理的完全领导下,由项目经理部对工程进行全面管理。在项目经理的领导下,负责该工程施工现场中的一切事务管理和实施,负责向业主、监理工程师报告项目实施过程中的一切重大事宜,负责编制具体的各项资金预算计划、施工进度计划、质量保证计划、施工方案、安全文明施工管理等,领导各部门组织生产管理工作、保证质量、安全、工期、文明施工及经营目标的实现。公司各级领导和各职能部门在人、财、物等各方面给予全面支持和配合,并实施监督和检查,确保本工程按施工目标逐项、逐步落实到位。建造出质量优、进度快、生产安全、工地文明的优质工程,交给业主一个满意放心的工程。项目经

10、理部分为决策层、管理层和作业层。设项目经理1名,项目常务副经理兼总工1名、生产副经理1名,商务副经理1名,总会计师1名组成项目决策层。管理层包括:工程技术部(辖资料室、生产调度室)、工程质保部、安全环保部、物资机电部、商务部、综合办公室、测量组、试验室等科室。作业层为各专业施工队。项目经理部的职责:项目经理部代表本投标人现场履行合同,全面负责工程的质量管理、安全管理、 进度管理、技术管理、生产调度、物资设备调度及资料管理,对最终的建筑产品负责。项目经理对项目管理全面负责,配置项目副经理、项目总工程师及各职能部门。项目经理部将完成:1、制订施工项目管理规划;履行工程承包合同;协调好与业主、监理及

11、相关单位关系;2、编制施工组织设计,做好各方面施工准备工作;按设计图纸、文件及业主的要求和经过审批的施工组织设计进行施工;3、做好动态控制管理,保证质量、进度、成本、安全等目标的全面实现;做好记录,检查、分析和改进工作;在预验基础上接受正式验收;整理移交竣工文件、资料; 4、管理好施工现场,实行安全文明施工;办理工程结算。5、为了规范施工管理和项目施工,项目部在施工前必须编制各项施工管理制度,使在施工中做到有法可依,有章可循。其主要包括以下内容:(1)生产管理制度:包括计划管理制度、生产任务承包办法、生产调度办法、施工准备管理办法、统计管理办法等。(2)技术管理制度包括施工组织设计管理制度、技

12、术交底制度、图纸会审制度、技术档案(资料)管理制度、冬雨季施工技术管理规定、技术培训办法、技术岗位责任制等。(3)质量管理制度质量管理制度主要是贯彻国家和行业主管部门颁发的制度,业主及监理单位制定的有关质量管理办法等。项目主要编制以下保证质量的措施和制度:材料试验制度、施工试验制度、施工记录制度、工序检查及报验制度、施工工艺操作规程、计量管理办法、全面质量管理办法、质量责任制度等。(4)安全及文明施工管理制度包括工程施工安全管理制度、劳动保护制度、防火及消防安全制度、安全及消防检查制度、文明施工现场管理制度、安全防护设施管理制度、环境保护制度、安全责任制度等。2.现场管理组织安排现场管理组织安

13、排如下表:姓 名职 务职称本项目职责付俊雄总经理高级工程师全面负责冯 钧项目副经理兼总工高级工程师生产、技术金 伟副经理高级经济师经营、计划云国家副经理工程师生产、安全刘 平副经理工程师现场质量胡永祥工程管理部长工程师现场技术刘启兵机电物质部长工程师物质调度周德良安全环保部长工程师现场安全李朝霞商务部长经济师经营,计划朱德富化水施工处长高级工程师现场生产、技术彭凤霞化水施工副处长助理工程师现场质量3.现场组织机构现场组织机构图示如下:现 场 组 织 机 构 图总经济师金伟总会计师熊淑珍副总经理兼总工程师冯钧党政办公室陈湖生物资机电部刘启兵的工程质保部刘平安全环保部周德良商务部李朝霞施工处朱德富

14、项目总经理付俊雄综合队夏宝支模队张玉良浇筑队全厚晴钢筋队王云德泥工队张庆峰第五章 主要施工方案1.施工顺序定位放线土方开挖地基处理排水及支护砼垫层底板基础池壁及顶板混凝土防腐回填试水2.土方开挖2.1土方开挖土方采用机械大开挖,2台反铲配6台自卸汽车出渣,本工程0.000m标高相当于绝对标高75.400m。废水池基础埋置-5.3m,开挖底标高-5.3m,宽0.8m的水沟开挖底标高-5.9m;基础为整板基础,开挖超深部位用C15的毛石砼填平至基础设计标高。施工前,按测量要求进行控制点的测放。平面控制点误差控制在施工图上0.05m,高度控制桩精度符合三级水准精度要求。开挖方式采用反铲配自卸汽车施工

15、的大开挖方案,开挖土方全部运至业主指定地点弃存。开挖边坡视地质情况和开挖深度,按1:0.50.75放坡,底部留50cm工作面。土方开挖分二层阶梯式开挖,第一层先挖2米深,第二层直接挖至(5-1层持力层)基底面上留30cm,采用人工开挖。开挖时在第一、二层之间修一个1:5临时坡道,便于自卸汽车运输下一层土方。开挖的土方全部运至业主指定地点弃存。土方分层开挖示意图如下:基坑内集水采用明沟、集水井排水方式,保证干面施工;基坑边坡稳定采用放坡开挖。2.1.1 测量放样根据业主提供的国电荆门热电厂三期测量控制点,采用拓普康GPT6001WSO303型全站仪,通过极坐标法,放出化学水废水池内边线上K1K4

16、四点。四个控制点采用断面500500的砼桩,埋深1.0m,顶部预埋钢板,周边用脚手架钢管作围栏保护。高程控制从指定的引测点采用天津赛特自动安平水准仪(DS2400J06453),按三等水准引测至四个测量控制桩顶上。放线后撒石灰粉作为标记。在开挖施工中,定期对坐标、标高进行检查校正,控制废水池开挖边线、坡比、标高,确保边线、坡比、标高符合设计图纸要求,符合施工技术规范和质量验收标准要求。废水池测量放样引测控制点见下图。2.1.2 排水采用明沟、集水井排水。在开挖过程中,在离基坑上口开挖边线11.5m处设500600排水明沟,在基槽四角点处挖100010001000集水井,在基坑底部四角也设置90

17、0900900集水井,集水井、截流沟采用120厚红砖砌筑,1:2水泥砂浆抹面;基底集水井的水采用水泵排入上口集水井,上口集水井中的水,直接用水泵排入截洪沟详见下图: 2.1.3基坑支护根据开挖地质情况,为防止边坡坍塌,采用将脚手架钢管打入地下,铺设竹跳板进行支护。2.1.4外露保护基坑开挖完毕后,及时通知监理验槽,进行封底,必要时为防止雨水浸泡,边坡采用铺设防雨布进行外露保护。3.主体结构施工 施工顺序:垫层浇筑扎底板钢筋支底板模板底板砼浇筑扎池壁钢筋支池壁模板池壁砼浇筑3.1 垫层浇筑钢筋混凝土底板施工前,检查土质是否与设计资料相符或被扰动。如有变化时,须针对不同情况加以处理。如基土为稍湿而

18、松软时,可在其上铺以厚10cm的砾石层,并加以夯实,然后浇筑混凝土垫层。3.2钢筋绑扎混凝土垫层浇完隔12d(应视施工时的温度而定),在垫层面测定底板中心,然后根据设计尺寸进行放线,定出墙基以及底板的边线,画出钢筋分布线,依线绑扎钢筋,(1)钢筋为-HPB235;-HPB335,在输煤系统钢筋加工厂下料制作,用拖车运到现场安装。(2)底板钢筋规格是18、22,钢筋连接时采用现场电弧单面焊接,池壁钢筋规格是16、20,水平筋采用电弧单面焊接及绑扎边接;竖向筋必须一根到顶,不充许断开,少数有断开现像采用电渣压力焊焊接,由于钢筋断面大,高度过高,采用钢管在外围搭设脚手架,固定竖向钢筋。(3)在绑扎钢

19、筋时,详细检查钢筋的直径、间距、位置、搭接长度、上下层钢筋的间距、保护层及埋件的位置和数量,均应符合设计要求。上下层钢筋均用铁棒(铁马凳)加以固定,使之在浇捣过程中不发生变位。3.3 模板施工该水池重点是侧墙模板的施工,水池侧墙较长、较高,面积较大,模板一次行投入量大,该工程模板采用18mm双面镜面模板, 50100木枋和483.5钢管支撑。池壁模板施工具体施工方法是用双钢管横楞,12钢筋丝扣穿壁拉结固定,间距600600,墙外侧用钢管斜撑支撑,墙内侧搭设双排脚手架和斜撑支撑,脚手架立杆间距1.2m0,水平横杆间距1.6m,剪刀撑间距4.5m,双向通长布置。池底板、池壁支模示意图如下: 3.4

20、 水池砼施工 3.4.1 砼浇筑划分该水池砼浇筑量大,水池净空高4.6m,分三期浇筑,池底板为第一期浇,池壁为二、三期浇筑,一期浇筑至侧壁离底板0.5m处,二期浇至池壁中间2.05m处,三期封顶。图示如下: 3.4.2砼运输砼采用两座自动化搅拌站集中搅拌,采用2台JCQ602砼搅拌输送车运至浇筑现场,砼入仓采用日产2台IPF-85B砼输送泵车,2台HBT60砼拖式泵。砼采用分层浇筑,每层厚度不超过500mm。自由落体高度超过2m时设置串筒,以减少砼离淅及污染钢筋。振捣采用二次振捣工艺,以增加砼密实度及减少砼表面气孔处。新、老砼结合采用止水钢板、砼结合面打毛的措施处理。3.4.3 水池砼浇筑注意

21、事项(1)水池施工时所用的水泥强度等级不低于42.5级,水泥品种选用普通硅酸盐水泥,石子最大粒径不大于40mm,吸水率不大于1.5。(2)底板混凝土浇捣后,并做好混凝土的养护工作;在强度未达1.2N/mm2时禁止振动,不得在上搭设脚手架、安装模板和搬运工具。(3)在池壁混凝土浇筑前,应先将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用水冲洗干净,保持湿润。再铺上一层厚2025mm的水泥砂浆,水泥砂浆所用的材料的灰砂比应与混凝土材料的灰砂比相同。(4)池壁混凝土每立方米水泥用量不少于320kg,含砂率宜为3540;灰砂比为1:21:2.5;水灰比不大于0.6。(5)池壁有密集管群穿过、预埋件或钢筋

22、稠密处浇筑混凝土有困难时,采用相同抗渗等级的细石混凝土浇筑。(6)池壁混凝土凝结后,应立即进行养护,并充分保持湿润,养护时间不得少于14昼夜。拆模时池壁表面温度与周围气温的温差不得超过15。3.5 水平施工缝的设置和处理废水池体积较大,底板厚0.6m,壁厚0.5m,净空高4.6m,在砼施工过程中要加强管理,严格按设计及施工规范施工在砼施工过程中要加强管理, 废水池设两道水平施工缝,一道设在侧壁离底板500mm处,一道设在墙中2050处,墙体水平施工缝中间设止水钢板;墙对拉螺栓中设止水环,并在两端设定位挡杆。图示如下: 金属止水片止水示意图对拉螺栓止水环示意图固定挡板-480804t=6014对

23、拉螺栓砼墙厚 固定挡板3.6螺栓或套管穿过池壁时,采取以下止水措施:(1)螺栓上加焊止水环。图示如下:(2)螺栓加堵头。支模时,在螺栓两边加堵头,拆模后将螺栓沿平凹坑底割去再用膨胀水泥砂浆封塞严密。图示如下:4.水池防腐4.1 防腐材料本工程防腐采用大连防腐公司生产的HDPE防腐衬塑板及其相配套的预埋件-猫爪。其材料要求厚2mm,最大断裂延伸率为800%。根据该水池图纸设计尺寸和猫爪埋设要求,共需猫爪1171个(其中底板需猫爪864个,池壁及池顶305个)。HDPE防腐衬塑板3980m2。4.2 预埋件施工猫爪预埋与砼施工同时进行,对于水池的防腐衬塑板施工,按以下施工方法埋设。4.2.1 底板

24、猫爪的埋设在底板上1.51.5米的方框内预埋猫爪,在浇筑砼之前用铁丝固定在底板钢筋。4.2.2池壁猫爪的埋设在离池底每隔2米的池壁上预埋一圈猫爪(环整个水池一圈),猫爪用铁钉固定在内壁模板上。4.2.3池顶猫爪的埋设针对开放式水池,四周顶部按2米埋设一圈猫爪,用铁丝固定在池顶钢筋上;该水池只一侧设计有4米宽的项板,可在顶板边缘按2米布置猫爪,用铁丝固定在内钢筋上。4.3阴角的处理根据衬塑板的施工性质,需防腐的阴角应考虑450倒角,长约50mm。该水池底板处阴角已设计为倒角,而池壁捌角处及池顶边角为直角,可在施工立模时,在阴角处嵌于三角木条,以达到形成450倒角的效果。水池预埋件施工图见下图:4

25、.4衬里地面作业4.4.1表面准备:(1)、地表准备铺设衬里,应将不规则突出物、杂草、废水、废油以及突发的一些变化整理好。(2)、要确保地表面无石头等尖锐物件,以免划破衬里。(3)、在确认无认何上述缺陷后,安装人员才能在地面上展开衬里,在每天施工期间,应想提交一份全面的地表状况报告。报告应在这个地块铺设开始之后提供。如果在地表准备过程中衬里系统发生任何损伤或因现场院检查员指出不能进行工作的,这块地面的铺设工作应停止。4.4.2衬里铺设衬里的铺设在砼养护期达到后进行,养护时间按防渗砼不少于14天。(1)铺设现场检查员应监督铺设过程:a、铺设准备不要损伤表层。b、安装人员不准抽烟、穿坚硬的鞋以及其

26、它可能损伤衬里的行为。c、工地的交通工具应采用对地面的压力小、对衬里造成疲劳少的设备,而且应小心不对衬里造成伤害及额外的负载。(2)目测检查现场检查员或者质量员、技术员应对每一条刚铺好的衬里进行目测检查,找出受伤的、需要补的地方,并做好标记。4.2.3 焊接(1)焊接设备焊接采用热熔设备即塑料焊接机。(2)焊缝准备焊接前应清除水、尘土、垃圾、沙子、碎片等自然物。挤出焊的焊缝应交错焊接、焊缝应加热稳定并打磨表面,尽量减少“鱼嘴”现象。(3)焊接试验在正式焊接前,焊接试验应按项目的特殊要求进行。焊接试验在相同的尺度、相同的衬里材料以检查焊缝情况和过程是否合适。每一次的试验样品被编号,试验结果应适当

27、保存。焊接试验在每一个焊接期开始前进行。通常这个试验在早上开始,午后结束。楔入焊的试验样品是焊缝中心周围约6英尺长、1英尺宽。挤出焊的样品是焊缝中心周围3英尺长、1英尺宽。4个样品:每一个1英寸宽、6英寸长被切割下来用做焊接试验。其中两块在现场张力计上被用来切、另两块被子用来剥。当试验楔入焊时,内侧和外侧的焊缝均须检查。这些切、剥的试验均须达到或超出项目的要求。(4)焊接方法a、衬里与猫爪的焊接:采用热融的方法将衬塑板固定在猫爪上,焊接机具为热融焊接机。即通过加热融化重叠表面然后在熔融状态下施压,将其焊接在一起。这样的焊接是永久性的连接。焊接图示如下:b、衬塑板接口焊接对于砼面较好的线性焊缝,

28、采用自动焊搭接焊接;对于非线性焊缝、卷边、管道穿透、补缀等不便使用楔入焊接的地方都采用手工焊接。在板的重叠处,挤出焊机将融化的聚乙烯注入到修整好的衬塑板焊缝处,形成永久的连接。挤出焊接的焊材使用衬塑板相同的树脂材料,以保正相同的化学性能和物理性能。衬板接口焊接图示如下:(5)衬里验收现场检查员或质量员、技术员应对修补过的地方做最后的检查。所有的试验结果都应验收,工地上的碎片、垃圾都应清除掉。只有经过现场检查员仔细评估后,所有的衬里系统才能交付顾客验收。4.5 施工该防腐工程时由专业防腐队伍施工,严格把好质量关。5.土方回填回填前,应清除填方区域杂物、积水、淤泥等,应对填方基底和已完隐蔽工程进行

29、检查和中间验收,并作出记录,有积水时,要采用排水措施。填方施工前通过压实试验确定填料含水量控制范围,铺土厚度和压实遍数等参数。回填时,采用推土机或反铲由下而上分层铺填,每层厚度不宜大于300mm。决不能居高临下,不分层次,一次性堆填。每次铺填后,采用振动碾配合小型打夯机进行压实。机械施工不到的部位,采用人工和小型夯实机械夯实。6.试水试水工作应在水池全部施工完后进行。试水应先封闭管道孔,由池顶孔放水入池,一般分几次进水,根据具体情况,控制每次进水高度,从四周上下进行外观检查,做好记录,如无特殊情况,可继续灌水,到储水设计标高,同时做好沉降观察。灌水到设计标高后,停1d,进行外观检查,并做好水面

30、高度标记,连续观察7d,外表面无渗透及水位无明显降落方为合格。第六章 专业施工方案1.原材料及样品试件检测1.1拌和用砂石料的检测1.1.1粗骨料的检测骨料质量检测标准项 目单项试验所需数量(kg)指 标依 据颗粒级配37.5均匀连续GB/T14685-2001含泥量40.01.0(按质量计)%泥块含量40.00.5(按质量计)%针片状含量20.015(按质量计)%压碎指标(碎石)按实验要求的粒级数量取样20(按质量计)%项 目指 标依 据水泥细度过0.08m筛余量10%GB/T1346-2001GB/T17671-2001初凝时间:min45终凝时间:h10安定性用标准法或代用法达到标准要求

31、标准稠度用水量按设计要求而定胶砂强度的检验测定 据水泥标号而定1.1.2细骨料的检测砂质量检测标准项 目单项试验所需数量(kg)指 标依 据颗粒级配4.4FM在2.32.8之间GB/T14684-2001含泥量4.43.0(按质量计)%泥块含量20.010(按质量计)%含水率4.4根据设计要求而定成品骨料出厂检测,粗骨料应按同料源、同规格,碎石每2000t为一批,细骨料应按同料源600t1200t或400m3为一批,每批产品出厂时均应有产品质检报告(内容包括产地、类别、规格、数量等)。1.2水泥的检测本工程所采用的水泥在业主的监督下进行招标。水泥的检测要求如下:水泥出厂抽样检测应按同品种、同标

32、号、同规格、同时生产,每200t(散装为400t)为一批,一次批量不足200t(散装为400t)时也进行抽样检测。1.3钢材的检测根据施工生产及砼配制的要求,选择有资质的厂家通过招标采购钢材,每批到货钢材都应有供应商提供的出厂质量证明书等三证。该出厂证明书应由供应商盖章并注明供应数量、日期才有效,出厂证明书上应包括钢筋各种物理力学性能和部分化学性能指标。根据施工要求对钢材进行力学性能和弯曲试验,试样的抽样是在生产厂家、炉罐号、规格、牌号相同的情况下为一组,抽样次数是根据验收批量决定的,每60 t为一个验收批,在一次批量不足60 t也做一个批次进行抽样检测,试验结果要和出厂质量证明书上的相应指标

33、相符,并且达到设计要求。对施工中有要求的钢材焊接作业,我们要对钢材焊接所用的焊条、焊丝、焊剂等,要求要有出厂证明书,其性能必须符合设计文件和现行有关标准规定。焊接的质检控制,首先要对工艺参数进行确定,焊工必须持证上岗,对于焊接钢材的外观检查,每批抽10%且不少于10个。焊接的接头的拉伸、冷弯试验,按闪光对焊接头200个为一批,电弧焊接头300个为一批,试验与检验的具体要求按JGJ18-84标准规定执行。1.4砼试块的检测1.4.1砼试块制作应采用标准试件,即150mm边长的标准尺寸的立方体,在标养温度203,相对湿度为90%以上的环境或水中的标准条件下,养护到28天龄期时,按标准方法试验测得的

34、砼立方体抗压强度作为砼强度的代表值。1.4.2砼试块制作,应指定专人进行。1.4.2.1每拌制100盘且不超过100m3的同配合比的砼,其取样不得少于一次。1.4.2.2单项部位施工拌制的同配合比的砼不足100m3时,其取样不得少于一次。1.4.2.3每组三个试件应在同盘砼中取样制作。1.4.2.4做好砼试块的标识工作。1.4.3砼试块在标养条件下,达到龄期后进行试压,做好试压结果的收集、整理和保存,对试压不合格的试块要及时溯源和分析,研究有效的处理措施。上述原材料和成型样品的检测项目及内容,由业主和监理指定的试验室抽样检测,我部试验人员积极做好送检样品的配合工作。1.5回填地基的检测对回填地

35、基分层、分区进行检测。含水量、湿容重、压实度等,检测结果要达到设计要求。1.6试验数据、结果的整理按照施工规范、验收规范和质量管理体系的有关要求,严格控制各种材料、实物的质量质检(试验)工作,及时收集和整理各种原材料的出厂合格证书。对检测结果做好收集和整理工作,分部、分段、分区对原材料的检测结果进行数理统计和分析,为整个工程的施工把好质量关。2.测量控制2.1测量控制的原则 在开工之前,根据业主提供的厂区坐标控制点和高程控制点,结合总平面图和施工总平面布置,制定相应的测量方案,并依此建立适用于整个系统工程施工的永久和半永久性平面控制网和高程控制网。控制网的建立按照初定、精测、复测的程序进行,定

36、位量距采用精密量距法。所有仪器和钢尺在使用前必须经鉴定检验,合格后方可使用。各种控制点的设计、选点、造标与埋石均应符合工程测量规范(GB50026-93)的要求。工程开工前,由测绘人员编制详细测量方案,报业主、监理审核,审核合格后付予实施。2.2厂区平面控制网本系统主要建筑场地小于1km2,拟建立二级导线精度的平面控制网。角度观测采用方向观测法。2.3建筑物平面控制网按建筑物、构筑物的特点布设成矩形控制网,根据厂区控制网进行定位、定向和起算。2.4高程控制网按三等水准的精度要求,布设成闭合环线。在工程施工过程中要求测量人员采取跟班监控方法进行控制,确保设计高程无误。轴线的竖向投测可根据业主提供

37、的水准点,用全站仪放出该建筑物的外围轴线后,架设全站仪与一点,后视另一点,定该方位为00,测出标高与轴线方向。高程传递可根据业主提供的水准点,用全站仪先定出出地面整数高度,作好标记,后用水准仪、50m钢尺、锤球等,以四等水准标准传递到各施工层面。2.5沉降观测2.5.1观测点的布置及观测沉降观测的埋设设在池壁四角上,共4个。本沉降观测拟采用S1精密水准仪配套3米铟钢尺进行。观测时应使用固定的测量工具,人员也固定,不能随意调换人员。每次观测均采用闭合回路进行现场检查,同一观测点的两次观测之差不得大于1mm;精度等级为等水准测量,其闭合差为+0.4n1/2mm(n为水准测量过程中水准安设的次数)。

38、2.5.2沉降观测的次数和时间沉降观测的次数和时间应根据设计要求进行。一般情况下,第一次观测应在观测点安设稳固后及时进行,本工程应在不同荷载阶段分别进行观测;建筑物的构筑物全部竣工后的观测次数:第一年4次,第二年2次,第三年后每年1次,至下沉稳定(由沉降与时间的关系曲线判定)为止。具体埋设方法图示如沉降观测埋设示意图3.模板工程3.1模板材料选择模板材料质量的好坏直接影响到砼的内在质量和外观质量,本标段工程选用木模板。采取以50mm100mm为木枋背肋,483.5钢管扣件及型钢加固的综合模板体系。其它辅助材料有海绵条、胶带纸、脱模剂、单面胶条等。3.2模板制作与加工模板加工前应先对进场的材料进

39、行检查验收,确认板材厚度一致,模板面光滑平整,木枋经压刨机双面压光使之厚度一致,面板裁口顺直。模板在木工车间集中加工,加工后的模板尺寸要求准确,拼缝严密,统一编号,安装时运至施工现场进行拼装。本项目模板的结构形式主要为侧墙,其余有少量梁、板,构件比较规则,因此采用常规制模形式。模板按图纸尺寸在加工厂先行下料,在现场进行拼装。所有木模板配以483.5钢管及50mm100mm木枋支撑体系。12止水对拉螺杆固定。3.3模板的安装模板运至现场安装前应先弹出模板定位。待钢筋绑扎完毕,复查测量给定的中心线,中心点及周边线,是否准确然后立模。墙壁模板安装按照生产好的模板,预留好对拉螺杆洞孔,墙的支撑应该稳固

40、可靠,能承受砼、钢筋自重的静荷载,人和机械作用下的动荷载,新浇砼的侧压力以及特殊荷载,且左、右不能产生位移。模板安装的允许偏差及检验方法见下表:现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高5水准仪或拉线、钢尺检查截面内部尺寸基础10钢尺检查柱、墙、梁+4、-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查3.4模板的拆除承重模板的拆除必须严格按“水工砼施工规范”的有关规定执行。不承重的侧面模板,应在砼强度达到2.5Mpa(25kgf/cm2)以上,

41、能保证其表面及棱角不因拆模而损坏时,才能拆除。承重模板的拆除,应在砼达到下列强度后(按砼设计标号的百分率算),才能拆除。模板的拆除,应慎拆轻放,模板应清理干净,分规格堆放整齐。不用的模板或个别损坏的模板,应及时送回木工车间,集中改制成其它模板或维修后备用。底模拆除时的砼强度要求见下表:底模拆除时的砼强度要求构件类型构件跨度(m)达到设计的砼立方体抗压强度标准值的百分率(%)板2502、8758100梁、拱、壳8758100悬臂构件1004.钢筋工程4.1钢筋原材料检验本工程钢筋的焊接形式主要为:世纪末电渣压力焊;电弧焊。钢筋进厂后按批进行检查和验收,每批的重量不大于60吨,每批应由同一牌号、同

42、一楼号、同一规格、同一进货状态的钢筋组成。每批钢筋做2个拉件、2个弯曲试验。可在本批钢筋中任选两根,每根端头应断500mm,一根上取拉、弯试件各一根,经试验鉴定合格后方可使用。钢筋材料的采购由刘启兵负责,保管和发放由胡柏清负责,检验由试验室程谭光亮责。4.2钢筋焊接焊前模拟焊电渣压力焊:为保证对接焊的接头质量,首先进行模拟焊,模拟焊根据实际焊接条件,按钢筋类别、直径,制作3个拉力试件进行试焊。根据对试件接头外观质量检验,以及拉力试验验证焊接参数。在进行焊前模拟焊时请业主和监理现场见证取样及送检。模拟焊的过程将由试验室程熙旺负责。在试焊质量合格和焊接参数选定后,方可进行成批焊接。电孤焊:为保证电

43、弧焊的焊接质量,在开始施焊前(不是每班),或每次改变钢筋的类别、直径、焊条牌号以及调换焊工时,特别是在可能干扰焊接操作的不利环境下现场施焊时,应预先用相同的材料、相同的焊接操作条件、参数、制作3个抗拉试件。试验结果在大于或等于该类钢筋的抗拉强度时,才允许正式施焊。4.3钢筋的下料及制作工程技术人员应认真熟悉施工图纸,按分部分项工程提前编好钢筋制作草图,计算用料总长和重量。钢筋车间按制作计划将钢筋加工成半成品,分类编号并挂牌标识,防止不同品种钢筋叠在一起。钢筋运输采用特制机动车运输,运到现场要及时吊运到使用部位,暂时不用的半成品严禁运往现场妨碍文明施工和安全生产。4.4钢筋连接钢筋的接长直径大于

44、16的竖向钢筋采用电渣压力焊,16以下的可采用搭接连接,水平钢筋接长视部位可采用闪光对焊或搭接连接, 4.5钢筋安装 钢筋工程的施工程序为:钢筋清洗、除锈、调直加工配料单运输至施工现场院钢筋加工 绑扎、焊接、固定架立4.5.1钢筋在钢筋加工车间进行制作加工,对钢筋除绣、调直、切断、弯曲成型等。加工钢筋,必须先下钢筋配料单,钢筋工按配料单标注的形状尺寸加工。加工好的钢筋必须挂牌,注明部位,直径等,以防混杂用错。 钢筋加工的允许误差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸10弯起钢筋的弯折位置20箍筋内净尺寸54.5.2根据结构要求,直径在22mm以下钢筋可采用绑扎接头,搭接长度不小于3

45、0d。轴心受拉,小偏心受拉构件和承受震动荷载的构件,钢筋接头不得采用绑扎接头,必须采用电弧焊,搭接焊缝长度,单面焊不少于10d,双面焊不少于5d。4.5.3施工现场钢筋绑扎时,钢筋接头在同一断面受拉区不超过50%;当无法避开时,对等强度高质量机械接头,不应大于50%;直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械接头时,不应大于50%。4.5.4钢筋安装:在钢筋安装中,其允许偏差严格执行施工规范中有关规定,不得超过。钢筋的交叉点必须用铁丝绑扎牢固。为了保证 保护层的必要厚度,应在钢筋与模板之间强度不低于设计强度的砼垫块。垫块应埋设铁丝并与钢筋扎紧。垫块互相错开,分散布置。同是在侧墙模板与模板之间设置20的短钢筋支撑,防止模板变形。以保证位置准确。4.5.5注意底板、墙体间的连接构造,保证其连接、锚固和规格长度符合规范设计要求,并检查

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 管理财经 > 商业计划书

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
