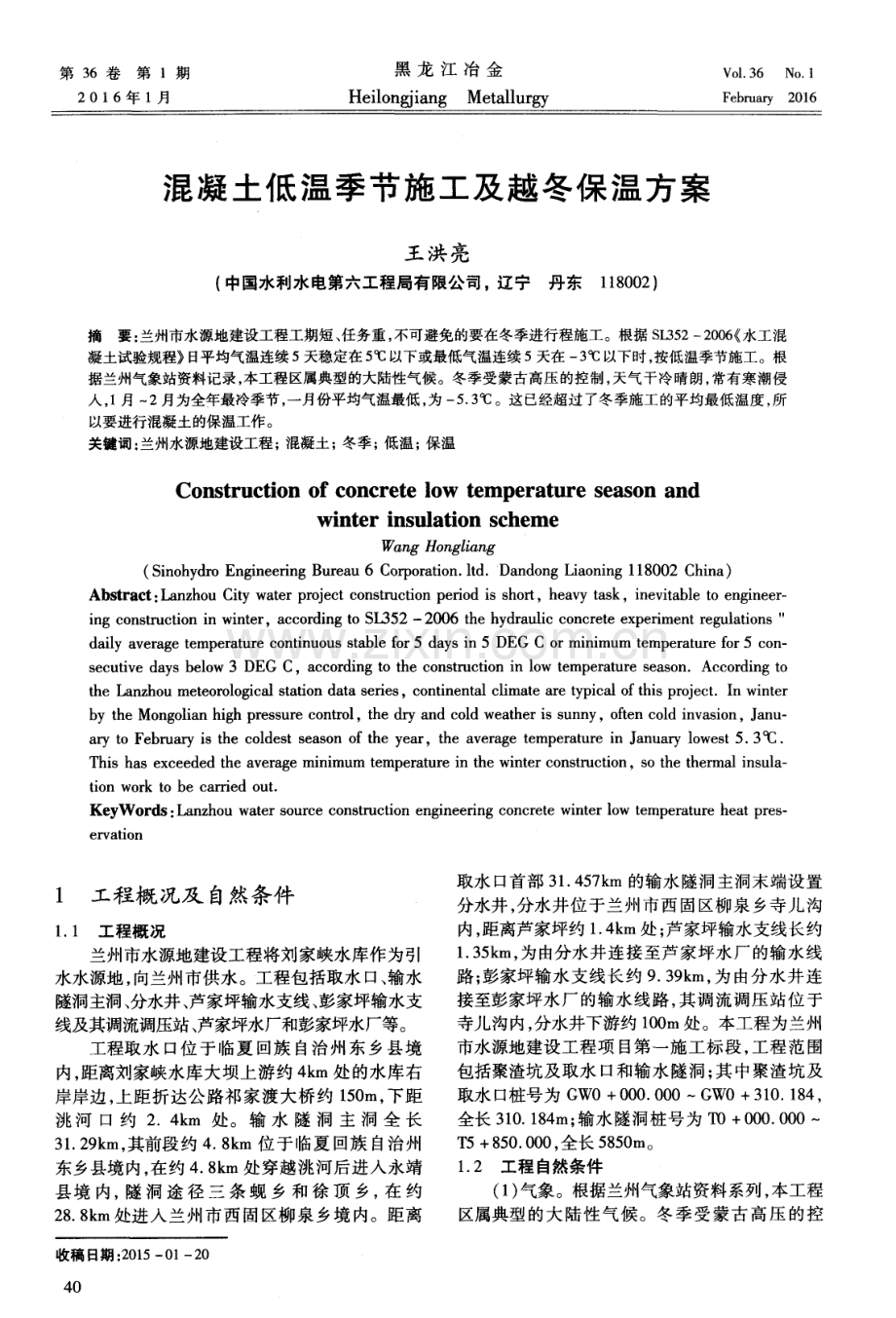

1、第 3 6卷第 1期 2 0 1 6年 1月 黑 龙 江 冶 金 He i l o n g j i a n g Me t a l l u r g y Vo 1 36 No 1 F e b r u a r y 2 0 1 6 混凝 土低温季节施 工及越冬保温方案 王 洪亮 ( 中国水利水电第六工程局有限公司,辽宁丹东 1 1 8 0 0 2 ) 摘要: 兰州市水源地建设工程工期短、 任务重 , 不可避免的要在冬季进行程施工。根据 S L 3 5 22 0 0 6 水工混 凝土试验规程日平均气温连续 5天稳定在 5 以下或最低气温连续5天在 一 3 以下时, 按低温季节施工。根 据兰州气象站资料记

2、录, 本工程区属典型的大陆性气候。冬季受蒙古高压的控制, 天气干冷晴朗, 常有寒潮侵 入, 1月 2月为全年最冷季节, 一月份平均气温最低 , 为 一 5 3 。这已经超过了冬季施工的平均最低温度 , 所 以要进行混凝土的保温工作。 关键词: 兰州水源地建设工程 ; 混凝土;冬季; 低温; 保温 Co ns t r u c t i o n o f c o nc r e t e l o w t e mpe r a t ur e s e a s o n a nd wi n t e r i n s ul a t i o n s c he me Wa n g Ho n gl i a n g ( S i

3、 n o h y d r o E n g i n e e ri n g B u r e a u 6 C o r p o r a t i o n h d D a n d o n g L i a o n i n g 1 1 8 0 0 2 C h i n a ) A b s t r a c t : L a n z h o u C i t y w a t e r p r o j e c t c o n s t r u c t i o n p e ri o d i s s h o r t , h e a v y t a s k ,i n e v i t a b l e t o e n g i n e

4、e r i n g c o n s t r u c t i o n i n wi nt e r ,a c c o r d i ng t o SL 3 5 2 2 0 0 6 t h e h y d r a u l i c c o n c r e t e e x p e rime n t r e g ul a t i o ns” da i l y a v e r a g e t e mp e r a t u r e c o nt i n u o u s s t a bl e f o r 5 d a y s i n 5 DEG C o r mi ni mu m t e mpe r a t u r

5、e f o r 5 c o n s e c u t i v e d a y s b e l o w 3 DEG C,a c c o r d i n g t o t h e c o n s t r u c t i o n i n l o w t e mp e r a t u r e s e a s o nAc c o r d i n g t o t h e L a n z h o u m e t e o r o l o g i c a l s t a t i o n d a t a s e ri e s , c o n t i n e n t al c l i m a t e a y e t y

6、 p i c al o f t h i s p r o j e c t I n w i n t e r b y t h e Mo n g o l i a n h i g h p r e s s u r e c o n t r o l ,t h e d r y a n d c o l d we a t h e r i s s u n n y ,o ft e n c o l d i n v a s i o n ,J a n u a r y t o F e b r u a r y i s t h e c o l d e s t s e a s o n o f t h e y e a r t h e

7、a v e r a g e t e mp e r a t u r e i n J a n u a ry l o we s t 5 3 T h i s h a s e x c e e d e d t h e a v e r a g e mi n i mu m t e mp e r a t u r e i n t h e wi n t e r c o n s t r u c t i o n, S O t h e t h e r ma l i n s u l a t i o n wo r k t o b e c a r r i e d o ut Ke y W o r ds: L a n z h o

8、u wa t e r s o u r c e c o ns t r uc t i o n e n g i n e e rin g c o n c r e t e wi n t e r l o w t e mp e r a t u r e he a t p r e s e r v a t i o ” 1 工程概 况及 自然条件 1 1工 程概况 兰州市水源地建设工程将刘家峡水库作为引 水水源地 , 向兰州市供水。工程包括取水 口、 输水 隧洞主洞、 分水井 、 芦家坪输水支线、 彭家坪输水支 线及其调流调压站、 芦家坪水厂和彭家坪水厂等。 工程取水 口位 于临夏 回族 自治州 东乡 县境 内,

9、距离刘家峡水库大坝上游约 4 k m处的水库右 岸岸边 , 上距折达公路祁 家渡大桥约 1 5 0 m, 下距 洮 河 口 约 2 4 k m 处。 输 水 隧 洞 主 洞 全 长 3 1 2 9 k m, 其前段约 4 8 k m位 于临夏 回族 自治州 东乡县境内, 在约 4 8 k m处穿越洮河后进入永靖 县境 内, 隧 洞 途 径 三 条 蚬 乡 和 徐 顶 乡 , 在 约 2 8 8 k m处进入兰州市西固区柳泉乡境 内。距离 收稿 日期 : 2 0 1 5 0 1 2 O 4 0 取水 口首部 3 1 4 5 7 k m 的输水隧洞主洞末端设置 分水井 , 分水井位 于兰州市西 固

10、区柳 泉乡寺儿沟 内, 距离芦家坪约 1 4 k m处 ; 芦家坪输水支线长约 1 3 5 k m, 为由分水井连接至芦家坪水厂的输水线 路 ; 彭家坪输水支线长约 9 3 9 k m, 为 由分水 井连 接至彭家坪水厂 的输水线路 , 其调流调压站位于 寺儿沟内, 分水井下游约 1 0 0 m处 。本工程为兰州 市水源地建设工程项 目第一施工标段 , 工程范 围 包括聚渣坑及取水 口和输水 隧洞; 其 中聚渣坑及 取水 口桩号为 G W0+ 0 0 0 0 0 0一G WO+3 1 0 1 8 4, 全长 3 1 0 1 8 4 m; 输水隧洞桩号为 T D+ 0 0 0 0 0 0 T 5

11、+8 5 0 0 0 0, 全长 5 8 5 0 m。 1 2 工程 自然条件 ( 1 ) 气象。根据兰州气象站资料系列, 本工程 区属典型的大陆性气候。冬季受蒙古高压的控 第 1 期 王洪亮: 混凝土低温季节施工及越冬保温方案 制, 天气干冷晴朗, 常有寒潮侵入, 1月 2月为全 年最冷季节 ; 春季气 温 回升 缓慢 , 雨量 也 随之增 加 ; 夏 、 秋季节 , 因太平洋副热带高压西伸北进 , 带 来大量的水汽, 空气湿度增大, 降雨量增多, 其降 雨量占年降雨量的 7 0 以上。本地区气候特点 是 : 冬季寒 冷干燥 , 夏季凉爽 , 雨量集 中, 春 、 秋季 短且多风 , 气温

12、日、 年较差 大, 无霜期短 , 雨量少 , 蒸发大, 空气湿度低。 降雨量在年内、 年际和地区分布上极不均匀。 从年内分配来看 , 冬 、 春较为干旱 , 夏 、 秋则常有暴 雨和连阴雨产生。年平均气温 9 8 , 一月份平均 气温最低, 为 一5 3 , 七月份平均气温最高为 2 2 4 。平 均 年 降 水 量 3 1 1 7 mm, 年 蒸 发 量 1 4 4 6 4 m m, 最 大 风 速 1 7 O m s , 最 大 冻 土 深 1 03 c mo ( 2 ) 径流 。黄河上 游径流主要为流域 内降水 形成 , 以雨水补给为主 , 融雪补 给为辅。由于有天 然湖泊、 沼泽的调蓄

13、, 径流变化相对稳定。径流年 内变化受环流形势 、 降水 、 气温和下垫面等 因素的 影响, 汛期 6月 9月径流量 约 占年总径流量 的 6 0 。年 际变 化不 大, 但 存在 连丰 、 连枯 交替现 象。 ( 3 ) 洪水。根据刘家峡水库洪水调度原则 , 确 定刘家峡水库 5 0年 、 2 0 0年一遇洪水 出库洪 峰流 量 , 分别为 4 2 9 0 m s 、 4 5 1 0 m s 。 本工程穿洮河断面以上洮河控制流域面积为 2 5 5 2 0 k m , 采用地区综合指数法推求该 断面设计 洪水。利用与洮河干流碌 曲、 下 巴沟、 岷 县、 李家 村、 红旗等水文站的洪水 x,

14、与相应集水面积 F相 关关系, 确 定该 地 区的洪 水 地 区综 合指 数 n为 0 9。 2施 工措 施 2 1 道路冬季施工措施 如遇冰冻天气, 路上积雪, 给施工场地及过往 3 样 路 、 4 # 路的装载机 、 汽车装上防滑链以免发生事 故 。 在 3 路、 4 路 沿 道 路 两 侧 每 隔 5 0 m 预 备 0 5 m 的炉渣为主的防滑料 。 2 2 物资、 设备冬季施工保温措施 2 2 1竖井井口保温 2 竖井 、 3 竖井 、 4 竖井用非型钢做骨架 , 铁皮 做面板, 沿井架腿四周将井 口自地面围护至翻矸 台高度。 2 2 2 水管路保管 上水管路尽量埋设在地下 5 0

15、c m厚 的土层里 , 外露段用黑色海绵包裹起来 , 以防冬季, 结冰, 断 水。 河道上的上水泵站用简易帐篷进行保暖。 2 2 3 设备保温 表 1 各部位空压机防护面积 2 3 生活营区人员冬季取暖保温措施 办公室 和职工 宿舍配 备安全 合格 的取 暖设 施 , 保证人员冬季 防寒 。 2 4 混凝土低温季节施工 2 4 1 质量 目标 ( 1 ) 防冻 。当气温低 于 一2 时, 混凝土 内孑 L 隙和毛细管 中的水分逐渐冻结 , 水 化作用完全停 止。由于水冻结后体积膨胀 ( 增加 9 ) , 使混凝 土结构遭到损坏 , 最终 导致混凝 土强度和耐久性 能降低。通过使用正确的施工方法

16、及质量保证措 施, 保证混凝土强度和耐久性。 ( 2 ) 防裂。冬季外界气温较低 , 若再遇到气温 聚降( 如寒潮袭击) , 将 由于混凝土内外温差过大, 使混凝土表 面产生裂缝。采用有效 的保温措施 , 控制混凝土 内外温差 , 防止混凝土 温度裂缝 的产 生 。 2 4 2 混凝土低温季节施工时间确定 根据 S L 3 5 2 2 0 0 6 ( 水工混凝土试验规程日 平均气温连续 5天稳定在 5 E以下或最低气温连 续 5天在 一 3 以下时, 按低温季节施工。根据兰 州气象站资料系列 , 本工程 区属典 型的大陆性气 候。冬季受蒙古高压的控制, 天气干冷晴朗, 常有 寒潮侵入 , 1月

17、 2月为全年最冷季节 , 一月份平 均气温最低 , 为 一 5 3 。 2 4 3施 工部 位 根据 2 0 1 5年施工进度计划 , 本标段本年度混 凝土低温季节施工部位见表 2所示 。 表 2 2 0 1 5年混凝土低温季节施工部位统计表 2 4 4越冬保 温施 工方法 2 4 5 原材料 ( 1 ) 混凝土原材料使用 时的温度根据实际试 41 黑龙江冶金 第 3 6卷 拌情况确定 , 拌制混凝土时各种材料 的温度应满 足混凝土拌和物拌和后所需要的温度 。混凝 土出 机温度 不宜低 于 1 0 C, 入模 温度不应 低 于 5 。 若材料原有温度不能满足要求 时, 应首先考虑使 用锅炉对拌

18、和用水加热。当需要对水进行加热处 理时, 水的加热温度不应高于 8 0 c I = 。搅拌 时应先 投入骨料和已加热 的水 , 搅拌 均匀后再投入水泥。 当热水不能满足需要时 , 可使 用锅炉外接管道 向 骨料堆通热 , 其加热温度不应高于 6 0 C。 ( 2 ) 骨料仓上部采用彩钢瓦搭设顶棚 , 下部用 砖砌 围墙 。 ( 3 ) 混凝土所用骨料必须清洁 , 不得含有冰雪 等冻结物及易冻裂的矿物质。 ( 4 ) 拌合水 , 一般饮用的 自来水及洁净 的天然 水都可作为拌 制混凝土用水 , 但 污水 、 工业废水 、 p h 值小的酸性水 、 硫酸盐含量( 按 S O 2 4 ) 超过水 重

19、约 1 的水 , 不得 用于混 凝土 中。为 了减少 冻 害, 应将配合 比中的用水量降低至最低限度。控 制塌落度 , 加入减水剂 , 优先选用高效减水剂。 2 4 6钢 筋制 安 ( 1 ) 负温条件下使用的钢筋 , 使用过程中需加 强管理和检验 , 钢筋在运输 和加工过程 中防止撞 击和刻痕。 ( 2 ) 如突遇寒流 , 钢筋调直冷拉温度不得低于 一 2 0 。 ( 3 ) 加工成型的钢筋 , 下部需垫设木方 , 防止 钢筋接触冰冻地面。 ( 4 ) 雪天或施焊现场风速超过 3级风焊接时 , 采取遮蔽措施 , 焊接后未 冷却的接头需避免碰 到 冰雪 。 ( 5 ) 钢筋负温 电弧焊可根据钢

20、筋牌号、 直径 、 接头形式和焊接位置选择焊条和焊接 电流。焊接 时应采取防止产生过热、 烧伤 、 咬肉和裂缝等措施。 ( 6 ) 钢筋负温电弧焊采取分层控温施焊。热轧 钢筋焊接的层间温度宜控制在 1 5 0 C 3 5 0 之间。 ( 7 ) 钢筋负温帮条焊或搭接焊 的焊接工艺需 符合下列规定 : 1 ) 帮条与 主筋之 间应采用 四点定位焊 固定 , 搭接焊时应 采用两点固定 , 定位焊缝 与帮条或搭 接端部 的距离不应小于 2 0 mm。 2 ) 帮条焊的引弧应在帮条钢筋的一端开始, 收弧应在帮条钢筋端头上 , 弧坑应填满 。 3 ) 焊接时 , 第一层焊缝应具有足够的熔深 , 主 焊缝

21、或定位焊缝需熔合 良好 ; 平焊时 , 第一层焊缝 先从中间运弧, 再向两端运弧; 立焊时, 先从中间 向上方运弧, 再从下端向中间运弧; 在以后各层焊 缝焊接时, 采用分层控温施焊。 4 ) 帮条接头或搭接接头的焊缝厚度不应小于 钢筋直径的 3 0 , 焊缝宽度不 应小于钢筋直径的 42 7 0 。 ( 8 ) 钢筋直螺纹接头进行力矩值检测前 , 对套筒 表面冰雪冻块进行清理, 以保证检测值的准确l生。 ( 9 ) 已加工完毕 的钢筋需有遮盖措施 , 防止其 表面覆盖积雪 , 导致表面锈蚀 。 2 4 7模 板 工程 ( 1 ) 未使用的模板 , 需集 中堆放管理 , 整齐码 放在方木上 ,

22、 遇到下雪天气 , 需进行 防雪覆盖。 ( 2 ) 支 模板前 必须将模板 内杂 物、 冰雪 清扫 干净 。 ( 3 ) 已安装的模板 , 如遇雨雪天气 , 及时用暖 风机清除模板 内冰雪。 2 4 8混凝 土 浇筑 ( 1 ) 本工程低温季节施 工阶段 日平均气温在 一 1 0 C以上 , 采用蓄热法进行混凝土保温。 ( 2 ) 施工期 , 对大体积混凝土表面进行临时保 护 , 保温材料为 2 c m厚聚乙烯保温被 , 其等效放热 系数不大 于 9 8 5 8 I ( J ( m d o C) , 同时可根据 实测天气采用覆盖塑料薄膜及 2 e m厚聚乙烯闭孔 泡沫板的方法进行混凝土保温 。

23、 ( 3 ) 洞内喷射混凝土采用热水拌和, 将水箱放 于洞内。 ( 4 ) 混凝土罐车罐身需覆盖有保温被套 ; 混凝 土 自卸汽车需 采用有 效的遮盖措施 , 防止混凝 土 温度散失过快 。 ( 5 ) 合理调度混凝土运输车辆, 使混凝土运输 车在拌合楼不等待装料 , 在工地现场不等待卸料 , 减少水平运输过程 中混凝土的热量损失。 ( 6 ) 混凝土浇筑温度的测量 , 每 1 0 0 m 时仓面 面积应不少于一个测点 , 每一浇筑层应不少 于 3 个测点。测点应均匀分布在浇筑层面上。 ( 7 ) 混凝土浇筑完毕后 , 外露表面及时覆盖保 温。新老混凝 土接合处和边角处做好保 温, 保温 层厚

24、度是其他面保温层厚度 的 2倍 , 保温层搭接 长度不应小于 3 0 e m。 2 4 9 保温材料热工计算 按照 建筑施工计算手册大体积混凝 土 工程 采用聚乙烯保温被作为施工期保温材料, 其 导热系数 ; = 0 0 3 8 W m k , 属于不易透风材料 , K值取 1 5, 进行保温材料所需厚度 8 i 的计算。 混凝土中心最高温度 T = M e Q c p M c 每立方米水泥用量 2 8 0 k g ; 每千克水泥水化热量( J k g ) , 取 3 7 7 J k g ; C 混凝土 比热 , 取 0 9 6 J k g p 混凝土质量密度 , 取 2 4 0 0 k g

25、m ; T =45 8 C 0 5 h A ( 一 ) , 可 结构厚度 , 按最大浇筑层厚 3 m计算 ; 第 1 期 王洪亮: 混凝土低温季节施工及越冬保温方案 混凝土表面温度 , 取 1 0 ; 混凝土浇筑后 35天空气平均气温 , 取 一 5 ; A 混凝土导热系数 , 取 2 3 W m K; =0 00 9m =0 9e m 2 e r a ; 在低温季节施工期 , 铺设一层 2 e m厚聚 乙烯 保温被满足混凝土保温需要 。 2 4 1 0 模 板拆 除 ( 1 ) 根据 S L 6 7 72 0 1 4 水工混凝土施工规 范及 建 筑工程冬季施 工规范( J G J T 1 0

26、 4 2 0 1 1 ) 相关要求 , 模板拆除时需遵照如下规定 。 ( 2 ) 非承重模板拆除时 , 混凝土强度必须大于 允许受冻的临界强度或成熟度值( 混凝土养护期 间养护温度与养护时间的乘积) , 施工作业人员不 得私 自进行拆除 , 需 经工程部技术人员 同意。混 凝土早期允许受冻临界强度应满足下列要求: 1 ) 大体积混凝土不应低于 7 0 MP a ( 或成熟度 不低于 1 8 0 0 o C h ) ; 2 ) 非大体积混凝土和钢筋混凝土不低于设计 强度的 8 5 。 ( 3 ) 承重模板拆除需经计算确定 , 施工作业人 员不得私 自进行拆除, 必须经总工程师 同意 , 才可 进

27、行拆除。 ( 4 ) 拆模时间及拆模后的保护 , 需满足温控防 裂要求 , 并遵守内外温差不大于 l 9 。 ( 5 ) 墙体大模板在混凝土终凝后, 在模板能够 剥离而混凝土不粘模情况下, 先松开墙体支模的 拉杆螺帽, 让模板剥离混凝土墙面, 然后重新支合 模板覆盖住混凝土墙体表面, 延缓混凝土降温散 热。 ( 6 ) 模板拆除需选在中午温度较高的时候 , 模 板拆除后需及时在混凝 土表 面覆盖保温材料进行 保温养护。 2 4 1 1 越冬 期保 温 蓄热法保温方法为在混凝土表面先铺设一层 塑料薄膜 ( 厚 0 6 ra m) , 然后在其上部铺设 四层 2 e m厚的聚乙烯保温被 , 最后在

28、顶部铺设 一层三 防帆布。蓄热法保温使用部位为贝雷桥 、 2 竖井 、 3 竖井 、 4 竖井 、 取水 口混凝土外露面。蓄热法保 温材料采用 51 0 e m方木或脚手架管与混凝土表 面的拉条连接固定 。采用蓄热法保温 的部位为贝 雷桥已浇筑 2 8天以上的混凝土 , 只有少部分为进 入 1 2月份未达到 2 8天龄期的混凝土 , 按照最短 龄期 2 0天 , 最大浇筑厚度为 3 m进行热工计算 。 Tm =T o+T1 6 龄期 2 0天时, 混凝土中心内部最大 温度 ; 混凝土人仓温度 , 取 1 0 o C; 混凝土绝热温度 , 取 4 5 8 ; 6 中心温度 与 浇筑 厚度 、 临

29、期 关 系 曲线 值 , 取 0 4 5 ; =3 0 61 o C ; 0 5 h A ( 一 ) K 结构厚度, 按最大浇筑层厚 3 m计算; 混凝土表面温度 , 取 1 5 ; 按 1 2月份极端最低温度 一 3 6 9 ; A 混凝土导热系数 , 取 2 3 W m K; =0 06 2 m =6 2 e m 8 e m ; 在越冬期 , 铺设 4层 2 e m厚 聚乙烯保 温被满 足混凝土越冬保温需要。 3 保 温材料 防 火 为了防止混凝土保温材料 发生火灾损失 , 现 场保温所选用的各种保温材料, 应做好防火措施。 ( 1 ) 增加保温 区的防火 、 灭火设备 , 各种消防 器材

30、 , 并且要有 明显 的标示 , 确保 在有 突发事件 时, 能及时有效地进行消防灭火 。 ( 2 ) 在保温区人 口处设专人值班 , 并在保温区 内加强巡视 , 禁止 明火 以及各种有可能 引起火 灾 的危 险品进入保 温 区, 以免发生 火灾。在保温 区 边缘 明显位置悬挂“ 严禁烟火 ” 、 “ 防火重地” 等字 样的标示牌 。严禁在仓号 内吸烟, 对 电气焊作业 要设专人防护。 ( 3 ) 制定严格 规章管 理制度 , 责任落 实到个 人 , 杜绝一切火灾 的发生 , 排除一切火灾隐患。 ( 4 ) 如有火情 , 根据火灾情况立即通知消防部 门, 拨打“ 1 1 9 ” 火警 电话 。

31、 ( 5 ) 如有火情 , 及 时组织人员进行消防灭火 , 并疏散不需要 的闲杂人员 , 在第一时间通知单位 安全防火人员 和单位负责人。 ( 6 ) 现场配置灭火器 , 同时配备消防水泵及相 应的消防带。 4主要 保 温及加 固材料投入 表 3主要保温及加固材料投入 序号 材料名称 规格 单位数量 备注 - m m厚 2 聚乙 烯保温被 3 闭 L 泡沫板 4 三防帆布 5 编织袋 6 脚手架管 7 方木 2 e m厚 m 4 1 5 8 2 e m厚 m 4 0 0 m 1 0 3 9 防水、 防火、 防潮 个4 0 0 4 8 X3 0 m 4 2 0 5 1 】 0 e m m200

32、4 3 黑龙江冶金 第 3 6卷 5 保温材料铺设及加 固人 员投入 架子工 2 0人 , 电焊工 l 0人 , 水泵工 4人 , 起重 工 5人 , 司索工 5人 , 普工 3 0人 。 6安 全 文 明施 工 ( 1 ) 进入施工现场的人员必须戴好安全帽 , 高 空作业系好安全带。( 2 ) 脚手架管等构配件严禁 抛掷至地面。( 3 ) 进入施工现场 的人员要爱护场 内的各种设施 和标 识牌 , 不得 随意拆除和移动标 识牌。( 4 ) 严禁酗酒人员登高作业, 施工操作时要 求精力集中、 禁止开玩笑和打闹。( 5 ) 遇 6级风天 气 , 严禁进行登高作业。( 6 ) 使用的工具要放在工

33、具袋内, 防止掉落伤人; 登高要穿防滑鞋, 袖 口及 裤 口要扎紧。( 7 ) 运至现场 的保温材料需分类码 放, 现场需配备灭火器, 严禁烟火。( 8 ) 井 口周边 安设“ 禁止靠近, 井深危险” 等安全标示牌。( 9 ) ( 上接第 2 8页 ) 4 2 2 反渗透 系统 反渗透是利用 高分子选择性半透膜 , 以超过 溶液渗透压 的压力将溶 剂和 溶质加 以分离 的过 程。对水溶液来说 , 在压力 推动下 , 只有水分子透 过膜 , 而水 中的各种离子 ( 即盐份 , 主要分离对象) 将几乎全部被截 留, 进而进行水 的脱 盐。反渗透 除盐的应用发展迅速 , 目前 已成 为海水和苦咸水

34、淡化最经济的技术 ; 是超纯水 和纯水制备 的优选 技术 ; 另外 , 在各种料液 的分离 , 纯化和浓缩 , 锅炉 水的软化 , 废液 的再 生 回用 , 以及对微 生物、 细菌 和病毒进行分离控制等方面, 都发挥着应有的作 用 。 反渗 透 系 统 设 置 2套 装 置 , 单 套 出 力 为 1 3 0 m h , 总处理水量 为 2 6 0 m h 。单套反渗透装 置 , 由 1 5 0支 B W3 0 F R一 4 0 0抗 污染 型膜元件 , 采 用 1 7: 8排列 。二段反渗透装置组合式组装 , 每套 选用 1 台高压泵供水。组件的组装形式是由第一 段膜组件排出的浓水再进入第二

35、段膜组件进行处 理 , 这样的组装形式进一 步提 高膜 系统排 出的水 回收率 , 从而降低 了设备 总投 资。系统 的回收率 为 7 5 , 脱盐率为 9 5 9 8 。 反渗透膜对余氯非常敏感, 要求进水余氯 0 1 p p m 。在保安过滤器前投加还原剂, 保护反渗 透膜。还原 剂 采 用 亚硫 酸氢 钠 , 投 加 浓 度 2 3p p m 。 为防止膜元件 表面结垢 , 在反 渗透装置前投 加阻垢剂。阻垢剂选用反渗透膜专用阻垢剂, 投 加量为 3 6 p p m。 需做好水管 的保 温工作 , 厂 区内全部水管需完 全 覆盖聚乙烯保温材料 , 防止水管冻胀 , 导致无法满 足施工用水

36、需要 。( 1 0 ) 施工便道的积雪需及时清 除, 当因施工需要时, 采取铺设炉渣等防滑措施, 防止行驶车辆在路面打滑。 参考文献 1 S L 6 3 1 2 0 1 2水利水电工程单元工程施工质量验收评 定标 准 土石方工程 ; 2 S L 6 3 1 2 0 1 2水利水电工程单元工程施工质量验收评 定标准混凝土工程: 3 S L 3 7 72 o o 7 ( 水利水电工程锚喷支护技术规范; 4 S L 4 7 9 4 ( 水工建筑物岩石基础开挖工程施工技术规 范; 5 S L 3 7 8 2 0 0 7 ( 水工建筑物地下开挖工程施工规范; 6 S L 3 5 22 0 0 6 ( 水

37、工混凝土试验规程; 7 S L 3 9 9 2 0 0 7 ( 水利水电工程土建施工安全技术规程; 8 S L 6 7 7 2 0 1 4 ( 水工混凝土施工规范 反渗透装置经过长期运行 , 膜面上会积 累各 种污染物 , 从而降低装置 的效率 , 进水与原水压差 升高。因此除 E t 常的低 压冲洗外 , 还需定期进 行 化学清洗 , 一般 一年 应进 行 34次 ( 视实 际 而 定) 。系统设置一套清洗装置, 清洗装置由清洗水 箱 、 清洗水泵 、 清洗 过滤器 等组 装而成 , 用 以满 足 反渗透装置的循 环清洗及药剂的过滤 , 满 足单 套 反渗透装置一次清洗用的药剂量。 反渗透产

38、水进入 回用水箱 , 再 由回用水泵 供 至循环水系统 , 作为补充水 , 回用于生产 。 5 结 语 利用超滤 +反渗透为主要处理工序 , 辅 以必 要的预处理及加药设施 , 能够有效地处理废水 , 产 品水可作为循环水系统 的补充水 。在减少厂 区外 排水量的同时 , 降低 了新鲜水的消耗。 在水资源 13益紧张的今 天, 废水的回用 , 已不 仅是环境保护和节能减排 的硬性要求 , 更是企业 自身发展 的需要。业 内的很多人士 , 一直致 力于 废水处理及 回用的研究工作 , 相信不久 的将来 , 随 着废水回用技术的开发 、 投资成本的降低 、 运行费 用的减少、 水回收利用率的提高, 废水回收再利用 技术必将会有更加广阔的应用空 间和实用性 的飞 越。 参考文献 1 金熙, 项成林等 工业水处理技术问答 M 北京 : 化学 工业出版社 , 2 0 1 0 2 王湛 膜分离技术基础 M 北京: 化学工业出版社, 2 ( ) o 0

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 建筑设计/结构设计

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
