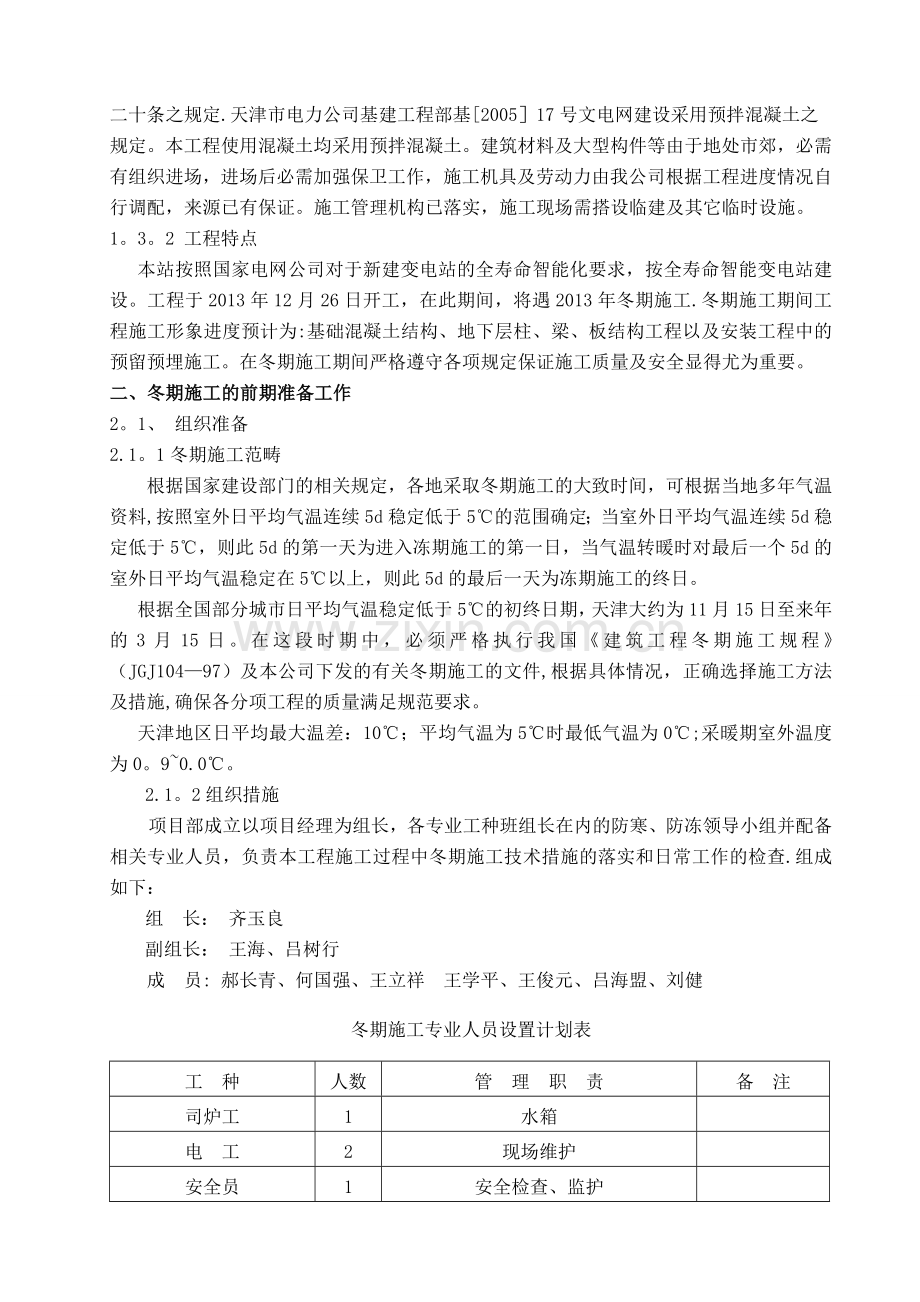

1、一、概 述 1.1 编制目的 为更好地遵守国家、行业、地方有关安全的政策、法律、法规、标准及其他要求,落实项目各级人员的安全管理职责,做好在建工程各阶段存在的危险源的事前预防、事中控制各项措施和重点工作,及事故发生时的应急处置,以确保工程施工安全生产处于受控状态,实现本工程确定的各项安全目标。特制定本冬季施工方案。1.2 编制依据国家关于冬期施工的相关规范混凝土结构工程施工质量验收规范(GB50204-2002)建筑工程冬期施工规程(JGJ104-97)混凝土外加剂应用技术规范(GBJ19-88) 混凝土防冻剂(JC47592)建筑工程施工手册风电园(九园)110kV变电站工程施工图纸风电园(
2、九园)110kV变电站工程施工组织设计施工现场的实际情况1。3 工程概况1。3.1 工程基本情况本站采用全室内布置方式,本站征地面积为5021。8m2,围墙中线以内面积3011。8 m2,综合楼建筑总面积为2252。17m2.全站设有一座综合建筑楼,综合楼施工项目为本工程中心地带,形式为长方形,本工程采用现浇钢筋混凝土框架结构,综合建筑楼为半地下一层,地上二层.综合建筑楼南北向布置,南北长49.50m,东西宽22。10m,主体高度11.90m(室外地坪算起),维护结构为轻质混凝土砌块,室外地面标高为大沽高程4。20m.基础类型及埋置深度:地基形式为筏板基础,基础埋深3.00m(室外地坪算起),
3、基础设计等级为丙级,预留沉降100mm。建筑抗震设防类别为丙类,建筑结构安全等级为二级,结构设计使用年限50年,结构构件的抗震等级框架二级.基础为筏板正连梁,槽底标高为-3。00m(相当于大沽高程:1.20m)。地下层为电缆夹层及消防泵房。地上部分有主变器室、散热器室、接地电阻设备室、110kVGIS设备位于建筑物南部,10kV开关室位于建筑物中部、主控室、电容器.综合建筑楼四周设有运输道路兼做消防通道。变电站大门设立在站区东南角.建设工程包括变电站主楼,事故储油池,室外电缆沟,场区道路,场区地面以及相关专业的配套部分,总平面中的绿化应一并进行施工.1.3。2 工程文明施工管理规定依据天津市政
4、府政发200083号文天津市蓝天工程实施方案要求凡在外环线以内区域和塘沽区、汉沽区、大港区、开发区及保税区内的建设工程,必须采用预拌混凝土,禁止现场搅拌。天津市建委建筑2004149号文关于天津市建设工程施工现场防治扬尘管理暂行办法的通知中第十二条之规定。天津市建设工程文明施工管理规定中第二十条之规定.天津市电力公司基建工程部基200517号文电网建设采用预拌混凝土之规定。本工程使用混凝土均采用预拌混凝土。建筑材料及大型构件等由于地处市郊,必需有组织进场,进场后必需加强保卫工作,施工机具及劳动力由我公司根据工程进度情况自行调配,来源已有保证。施工管理机构已落实,施工现场需搭设临建及其它临时设施
5、。 1。3。2 工程特点 本站按照国家电网公司对于新建变电站的全寿命智能化要求,按全寿命智能变电站建设。工程于2013年12月26日开工,在此期间,将遇2013年冬期施工.冬期施工期间工程施工形象进度预计为:基础混凝土结构、地下层柱、梁、板结构工程以及安装工程中的预留预埋施工。在冬期施工期间严格遵守各项规定保证施工质量及安全显得尤为重要。二、冬期施工的前期准备工作2。1、 组织准备2.1。1冬期施工范畴根据国家建设部门的相关规定,各地采取冬期施工的大致时间,可根据当地多年气温资料,按照室外日平均气温连续5d稳定低于5的范围确定;当室外日平均气温连续5d稳定低于5,则此5d的第一天为进入冻期施工
6、的第一日,当气温转暖时对最后一个5d的室外日平均气温稳定在5以上,则此5d的最后一天为冻期施工的终日。根据全国部分城市日平均气温稳定低于5的初终日期,天津大约为11月15日至来年的3月15日。在这段时期中,必须严格执行我国建筑工程冬期施工规程(JGJ10497)及本公司下发的有关冬期施工的文件,根据具体情况,正确选择施工方法及措施,确保各分项工程的质量满足规范要求。天津地区日平均最大温差:10;平均气温为5时最低气温为0;采暖期室外温度为0。90.0。2.1。2组织措施项目部成立以项目经理为组长,各专业工种班组长在内的防寒、防冻领导小组并配备相关专业人员,负责本工程施工过程中冬期施工技术措施的
7、落实和日常工作的检查.组成如下:组 长: 齐玉良副组长: 王海、吕树行成 员: 郝长青、何国强、王立祥 王学平、王俊元、吕海盟、刘健冬期施工专业人员设置计划表工 种人数管 理 职 责备 注司炉工1水箱电 工2现场维护安全员1安全检查、监护技术员2技术监护文明施工管理员1文明施工监督、检查每班清工2砼养护、温度测试 2.1。3其他措施、进行冬期施工的工程项目,在入冬前应编制冬期施工方案.编制的原则:确保工程质量、经济合理,使增加的费用为最少;所需的热源及材料有可靠来源,并尽量减少能源消耗;确实能缩短工期;方案确定后,要组织有关人员学习,并向班组进行交底。、进入冬期施工前,对测温保温人员,组织技术
8、培训,学习本工作范围的有关知识,明确职责。、与当地气象台保持联系,及时接受天气预报,在生活区设置天气预报专栏公布于众,让各班组都能了解天气情况,防止寒流突然袭击。、安排专人测量施工期间的室外温度、砂浆、混凝土的温度并做好记录。2。2 技术准备冬期施工到来之前,项目部将所有制定的冬期施工措施及时对全体员工进行技术交底,提出冬施计划,为施工提供技术准备,并且认真复核施工图纸,查对其是否能适应冬期施工要求,与相关设计人员取得联系征求意见。2。3 材料准备根据工程的实际需要,购置防寒、防冻用具,设专人专库管理,严禁挪作它用.材料需用一览表序号材料名称数量备注1毛毡16000 m砼、砌体养护用2塑料薄膜
9、8000 m砼养护用3干湿温度计10支测砼温度4棒形温度计30支测砼温度5彩料布6000 m挡风用6水箱2个搅拌棚加热水7防冻剂15t混凝土及砌墙用8炉子20个取暖用9无烟焦炭120t锅炉、炉子用10聚氯乙烯泡沫板100 m石灰膏保温11劳保防寒用品150套工人劳动保护12控制箱1水箱加温13加热管12水箱加温2.4现场准备2。4。1现场施工准备、根据工程进展的需求,提前组织有关机具、保温材料进场。、对各种加热设备及保温材料仔细检查其安全性。、工地的临时供水管道及材料做好保温防冻工作。、与混凝土搅拌站联系,做好冬期施工混凝土及掺外加剂的试配试验工作,提出施工配合比,以确保混凝土的质量。、做好冬
10、期施工砂浆及掺外加剂试配试验工作,提出施工配合比,以确保砂浆的质量。2。4。2施工材料及设备准备 、砂子质量要求:使用中砂,砂的含泥量不得超过5。 、水泥质量要求:水泥入库要有质量保证书,使用前必须要对水泥进行安定性和强度实验。当水泥内出现结块时,严禁使用. 、毛毡用于砌体、混凝土表面、材料、管道覆盖及包裹. 、钢材进场要有出厂合格证及相关的化学材质单。 、材料严格执行有见证取样,进场复试和材料申报程序。2。4。3安全防火准备、冬期施工时,要采取防滑措施。、大雪后必须将架子上的积雪清扫干净,并检查上下弦杆,如有绕度值超出设计要求,务必及时处理.、施工时如接触气源、热水,要防止烫伤。、现场火源要
11、加强管理;使用天然气、煤气和用锅炉烧开水时,要防止爆炸;使用焦碳炉、煤炉或煤气、天然气时,应注意通风换气,防止CO中毒。、电源开关、控制箱等设施要加锁,并设专人管理,防止漏电、触电。冬施前,整理施工现场,由于现场施工、运输破坏的现场排水坡度重新修整好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施,确保排水设备完好,以保证在雪化以后能在较短的时间排出积水.漏电接地保护装置应灵敏有效,冬期施工前检查线路的绝缘情况,做好记录,冬施期间定期检查.检查现场各种机具、设备的防雪设施,保证机具入棚和具备防雪功能,机电设备机座均垫高,不得直接放置在地面上,避免化雪时受淹.2.5其他方面准备施工现场
12、道路进行硬化处理,沿道路两侧做好排水沟.检查模板堆放场地,保证堆放场地高于现场地面,并进行硬化处理。钢筋堆采用C20素砼硬化,堆放在用工字制作的定位卡内,避免因雪水浸泡而锈蚀。检查施工现场的水泥库、料具库、加工棚等的防雪情况,保证现场内棚库牢固且不渗漏。三、冬期施工质量技术措施3。1 冬期施工前的施工准备3。1.1内业技术人员应熟悉设计图纸,对不宜冬期施工的分项工程,提早与设计单位和建设单位协商,提出合理的修改方案。3。1。2施工单位编制的冬期施工方案,应经本公司主管工程师批准后上报监理单位审批、备案。3.1.3入冬前应按经审批的冬期施工方案进行交底,并做好检查工作,安排专人负责,确保每个工序
13、都能按规程执行。3。1。4施工人员要认真学习和熟悉冬期施工规定及施工验收规范中有关冬期施工的内容。要结合冬期施工方案进行技术安全交底,使冬期施工方案落实到个人。3。2分项工程冬期施工保证工程质量技术措施3.2.1钢筋工程基本要求 1)钢筋在负温下的力学性能:在负温条件下,钢筋的力学性能要发生变化;屈服点和抗拉强度增加,伸长率和抗冲击韧性降低,脆性增加,既冷脆. 2)在负温下承受静荷载作用的钢筋混凝土构件,其主要受力钢筋可选用符合国家标准的热扎钢筋、余热处理钢筋、热处理钢筋. 3)施工过程中要加强管理和检验,特别是钢筋在运输和加工过程中,注意防止冲撞、刻痕。3。2。2钢筋负温冷拉和冷弯 1)当环
14、境温度低于20,应停止钢筋冷拉工作,以免在钢筋弯点处发生强化,造成钢筋脆段。 2)钢筋在负温下的冷拉方法采用控制冷拉率方法,冷拉后的钢筋要逐根检查其外观质量,不得使用表面有裂纹及颈缩的钢筋。3.3混凝土工程 混凝土的冬期施工和常温施工不同。混凝土在负温作用下,内部水分冻结成冰,体积膨胀9%,产生冰胀应力破坏了混凝土内部结构,使混凝土的物理、力学性能遭受到损害,引起混凝土冻害。 混凝土在养护期遭受冻害,混凝土内部会产生许多微裂纹。这些微裂纹是由于混凝土内毛细孔中的自由水结冰、体积膨胀、产生的冰胀应力超过了混凝土的抗拉强度;微裂纹的出现、发展和增多,使混凝土的强度、耐久性和抗渗性大大的降低,因此就
15、需要在混凝土受冻前,混凝土的抗压强度达到混凝土的允许受冻临界强度。使用硅酸盐水泥或普通硅酸盐水泥配置的混凝土的冻临界强度不得低于设计强度的30。3.4 配合比及原材料的要求 本工程采用商品混凝土,其配合比、原材料质量、拌合水温度、骨料温度及运输均由混凝土供应厂家控制.3。5混凝土的浇筑 1) 现场作好砼浇筑前的准备工作,保证铺料、捣实、覆盖、养护的连续进行,以减少砼的热量损失。 2) 在浇筑混凝土,先要清理模板、钢筋上的积雪、冰屑和污垢,对于脚手架、作业平台上的冻块及时清除,以防滑倒坠落。 3) 随时注意气温变化,浇筑砼时避开低温度,当气温低于-15时,现场负责人检查准备工作,确定无误经批准后
16、方可进行浇筑。 4) 浇筑竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防砼局部受冻,竖向砼施工时除直接在模板外挂毛毡外,还利用外脚手架安全网加彩条布挡风,防止冷风直接贯击施工砼接触面。5) 每车混凝土的浇筑时间不得超过30分钟;混凝土浇筑后开始养护时的温度不得低于+2。 6) 浇筑方法采用“赶浆法”浇筑。混凝土振捣密实后抹平,在混凝土表面温度降至2之前覆盖一层薄膜,两层毛毡保温。 7) 混凝土浇筑后严格控制板面上料时间及荷载,必须在强度达到1.2N /mm方可上人、上料。3.6混凝土养护 1) 混凝土养护采用综合蓄热法(即混凝土通过掺化学外加剂,利用原材料加热及水泥水化热的热量,通过
17、适当保温,延缓混凝土冷却,使混凝土在温度降至0度前达到预期强度的施工方法)。 2) 混凝土浇筑后要立即用薄膜、毛毡覆盖,加以保温防寒,使混凝土本身温度符合抗冻剂规定的使用温度。当大气温度下降使负温混凝土的本身温度低于负温抗冻剂规定的温度时,混凝土的抗压强度不得低于3。5N/mm。 3) 保温措施 混凝土上覆盖一层薄膜和两层毛毡,使浇筑层形成一个封闭温室,持续养护一周,保温层拆除应在砼冷却到5后进行。保持混凝土表面温度和内部最高温度差小于25。 保温覆盖要求:结构角边部位是保温覆盖的重点部位,必须覆盖严实并压实,必要时增加一层毛毡。 值班人员(2人)认真检查覆盖保温情况,遇大风天气,应加强巡视.
18、3.7 混凝土的温度测定 1) 一般规定: A、混凝土施工前,要绘制测温孔布置平面图,并对每个测温孔进行编号;测温孔设置在建筑物有代表性的结构部位和温度变化大、易冷却的部位。测温孔的深度宜为板厚或墙厚的1/2。 B、测温时,对温度计应采取与外界气温隔离措施,温度计留置在测温孔的时间不得少于3分钟。 C、混凝土温度测量次数要求每个昼夜不少于4次,平均每6h测定一次,达到受冻临界强度以后每隔6h测定一次。 D、测温人员对测温工作要认真、负责,混凝土测温记录表数据填写要及时、真实、准确,不得弄虚作假或随意捏造. 2) 具体测温布置如下: A、梁每跨设两个测温孔,孔深为1/3梁高,垂直梁留置。 B、距
19、建筑物外5m设置百叶箱一个,用于测大气温度。 3) 测温工具:普通温度计10支,以及用于夜晚测温时照明工具(如手电筒10把). 4) 测温时间:混凝土出罐时间(不小于10)及入模温度(不小于5)进行检查,每工作班至少检查4次。 大气温度每日三次:7:30;14:00;21:00,三次的温度平均值作为当日平均气温。 混凝土养护温度(内外温差不大于25)每日6次:0:00;4:00;8:00;12:00;16:00;20:00 5) 实施:现场设测温员1名,所有各项测量及检测结果,均填写“混凝土工程施工记录”、“混凝土测温记录”和“混凝土冬期施工日报”,由内业技术负责人负责实施,夜间温度由当夜值班
20、人员负责监督管理,认真作好记录,每日上午向技术负责人汇报.3.8 混凝土的质量检查及控制 1) 冬期浇筑的混凝土,其受冻临界强度,应符合下列规定: 采用硅酸盐水泥或普通硅酸盐水泥配置混凝土时,应为设计强度标准值的30;采用矿渣硅酸盐水泥配置的混凝土,应为设计标准值的40%. 2) 混凝土工程的冬期施工,除按常温施工的要求进行质量检查外,还应检查以下项目(商品混凝土): A、混凝土在出罐时、入模时的温度。 B、混凝土从入模至拆除保温层或保温板期间的温度。 3) 冬期施工中混凝土试块为混凝土和确定养护期提供依据,冬期施工砼试块的留置,要按要求制作四种用途的混凝土试块: 一种为标准养护试块,用于检验
21、混凝土28d龄期强度。 另两种为同条件养护试块,作为现场不同龄期混凝土的强度检验,从而控制拆模时间和加强混凝土养护。其中一组用于检验混凝土受冬前的强度,确定混凝土养护期限;一组用于检查拆模强度;另一组用于检验混凝土同条件养护28d再转入标养28d的强度值f28+28. 四、 模板工程4.1模板的拼配要符合图纸设计的构件截面尺寸及标高,接缝紧密,拼装牢固,跨度大于4m的连梁、板按净跨的3起拱. 4.2模板支撑采用快拆体系,梁、板跨中设置独立支撑,有效的缩小梁、板的跨度,保证工程质量,缩短冬期施工拆模的时间. 4。3冬期施工在浇筑混凝土前,模板表面不得浇水湿润. 4。4模板保温措施:反梁、墙、柱模
22、板采用挂毛毡保温,顶板随混凝土浇筑随铺一层塑料薄膜及两层毛毡保温。 4.5混凝土达到设计强度30后方可拆除保温设施,混凝土内部温度与外部表面温度之差在25以内为安全;如温差超过15时,加强保温措施,既加强塑料薄膜和毛毡被的厚度,提高表面和外部温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15,即可拆除保温. 4。6柱、墙模板在混凝土温度降至5,强度达设计强度时即可拆除。当环境温度为58时,竖向模板拆除时间不少于48h;当温度为812时,拆模时间不少于72h;拆模强度不小于4N/mm,模板及混凝土的保温覆盖要及时有效. 4.7梁板模板待混凝土强度达到设计强度的100时方可拆除模板及支撑
23、,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却。 4。8模板拆除前必须对同条件养护试块进行试压,满足拆模强度并签发拆模令后方可拆除。五、砌筑工程5。1 材料要求 1)砖在使用前应清除表面污物、冰雪等,水冰结后的砖不得使用. 2)拌制砂浆水温不得超过80,如超过80,则必须先将水砂进行拌制,在加水泥,以防止水泥出现假凝现象,拌制后的砂浆温度不能超过40。 3)拌制砂浆所用的砂,必须过筛,不得含有直径大于10mm的冻结块或冰块。 4)石灰膏须保温防冻,当冻结时,应经融化后方可使用。 5)冬期砌筑砂浆的稠度,宜比常温施工时适当增加.可通过增加石灰膏或粘土膏的办法解决,砖砌体砂浆稠度宜为801
24、30mm。5。2 施工方法 1)将砂浆的拌和水预先加热,砂、石灰膏在拌和前应保持正温,若加热砂,砂的温度不得超过40。 2)在拌和砂浆中加入防冻剂,砂浆中的防冻剂掺量按经验及施工手册为占水泥量的2左右. 3)掺入方法:将防冻剂与砂、水泥一起放到料斗中,然后投入搅拌机搅拌。4)按规范要求留置砂浆试块,除应按常温规定留置外,还应增加不少于两组与砌体同条件养护的试块,用于检验各临期强度和转入常温28d后的强度。 5)砂浆应随搅随用,搅拌时间应比常温时间增加0。51。0倍. 6)运输车每日下班后都要用热水清洗,以免冻结,严禁使用冻结后的砂浆和加热水重新搅拌使用.也不允许在砌筑时向砂浆内参水。 7)砌筑
25、严格按“三一砌筑法”,既一铲灰、一块砖、一挤;平铺压实,保证良好粘结。禁止采用灌注法砌筑。铺灰长度尽量缩短,以防止砂浆温度下降太快.灰缝厚度控制在810mm之间,要控制砂浆的均匀性。 8)每天下班前,将上皮砖竖缝填满,上面不铺灰浆,同时用两层毛毡覆盖。砌筑表面不得留有砂浆;在继续砌筑前,应扫尽砌筑表面。9)应采取措施减少砂浆的搅拌、运输、存放过程中的热量损失。 A、砂浆的搅拌应在有采暖的房间或保温棚内进行,环境温度不可低于5,冬期施工砂浆随拌随运,不可积存和二次倒运. B、手推车运砂浆时,车体应加保温装置或在使用前用热水冲洗车身,先将车身预热,然后在装砂浆,以免砂浆粘结在车身上。 C、冬期砂浆
26、应存放在保温灰槽中,砂浆应随拌随用,砂浆的存储时间对于普通砂浆和掺外加剂的砂浆分别不宜超过15min和20min. D、保温槽和运输车应及时清理,每日下班后用热水清洗,以免冻结。六、 越冬工程的维护根据本工程实际情况,某些工程部位冬期无法施工的应进行维护。1)施工场地和建筑物周围应作好排水,不得使基层和基础被水浸泡。2)现浇混凝土结构如冬期不施工,应停留在施工位置。冬期应继续作好沉降观察工作。七、 冬期施工管理7。1概述 7.1.1冬期施工管理作为企业施工活动,应纳入质量保证的过程控制。企业在按ISO9000系列建立自身质量保证体系,而作为保证产品质量的管理基础,冬期施工是其必不可少的质量要素
27、。 对于冬期施工的物资管理,应建立严格的产品标识,以保持产品的可追溯性。 7.1.2冬期施工管理是冬期施工过程中一个重要环节。它贯穿于冬期施工全过程。为抓好这一环节,项目部建立一个实用于现代化管理、有活力的管理体系。利用全面质量管理方法,对冬期施工全过程进行管理.7.2冬期施工测温管理 7.2.1各施工现场要在入冬前建立测温组织,每日对大气温度、混凝土温度、砂浆温度进行观测。项目技术负责人负责本工程测温工作,并指定专人测温,专职测温人员要认真负责,测试数据真实可靠。 7。2.2测温时间和所测温度值要详细记录,整理归档。每天、每层停止测温后,由技术员审阅测温记录签字后交技术负责人审查.技术员定期
28、将测温记录归入技术档案,以备存查。 7.2。3测温人员应保持与供热、保温人员的联系,如发现供热故障或保温措施不得当,使温度急剧变化或降温过快等情况,应立即向项目技术负责人报告进行处理。 7.2.4项目的质量检查人员,每天要抽查测温情况,将其纳入质量控制的范围。7.3冬期施工保温工作管理 7.3.1水源及消火栓要提前作好保温工作,防止受冻。 7。3.2暂设工程的水管、供热管道必须在入冬前作好保温维护工作,保证冬期施工时能正常供水、供热。 7。3。3搅拌机棚、水泵房、操作棚应搭好暖棚(盖),准备好必要煤炉等必要的取暖设备。 7.3.4保温材料进场后应合理堆放。一般远离用火区,防止雪水浸泡。周转使用
29、的材料每次使用后应及时整理凉晒.7.4外加剂的使用 7。4.1所使用的外加剂其技术指标应符合相应的质量标准,并有产品合格证.要经过所在地区监督部门的认可后方可使用。 7.4。2对外加剂使用,在一般情况下可根据产品说明的规定使用。在特殊情况下,要根据结构类型、使用要求、气温情况、养护方法通过实验确定外加剂的掺量。 7。4.3冬期搅拌砂浆使用的外加剂配置与参加应设专人,认真作好记录。7.5砂浆搅拌站的管理及保温措施 搅拌机棚,前后台的出入口应做好封闭、棚内通暖,设置热水罐、外加剂存储罐.搅拌机清洗时的污水做好组织排水。封闭好沉淀池,防止其结冻,定期清理,污水管保持畅通。 7.5.1砂浆搅拌站四周用
30、旧层板封闭后,上铺一层彩料布,并准备好备用火炉.同时在适宜的位置布置四个旧油桶,其下设砖砌炉灶,以便所需之时加热水作搅拌砂浆用。烧火应设专人。 7。5。2石灰膏的存放及防冻方法 石灰膏存放在特制的铁皮桶内,铁皮桶外用双面胶粘贴聚苯乙烯泡沫塑料板加以保温;铁桶下砌300m高砖台,以备石灰膏结冻时加热融化之用;铁桶上口应加木板保温。7。6生活、生产设备保温7。6.1工地生产用水管保温防冻 工地生产用水埋入地下不应小于500mm以防冻;上楼层水管,在下班前应停止供水,并将水笼头打开,以便在大气压的作用下将上部楼层管道内的水压入水池内,防止水留在管道内结冰,从而导致管道无法供水。上班前供水和下班前停水
31、设专人管理。7.6。2生活区水管保温防冻 生活供水管道凡是外露部分均需外部包裹一层聚苯乙烯保温管,以防管内水结冻,而无法供水。生活用水坚持每晚定点供水,第二天供水的制度,停水后水笼头应打开. 7.6。3食堂保温 1)食堂的采暖设备在进入冬期前必须进行检修或安装。2)熟食区应准备保温箱,组装蒸汽盘管。3)盛装及遮盖食品的保温用品,要坚持消毒制度。7.7员工防寒工作由于本项目部的部分员工都来自南方,对于寒冷天气缺乏防寒知识,故采取以下措施向员工传授防寒知识:1)向本地人学习切实可行的防寒、御寒方法。2)按照各人的分工不同,发放必要的衣物及操作工具.八、技术保证措施认真进行现场准备、技术准备和材料准
32、备,保证各项工作满足冬期施工的要求.各专业工长在冬期施工前应结合本工种冬期施工特点,编制技术交底,在作业前向工人交代清楚。严格执行规范和工艺标准要求,作好工种自检、工序交接检.作好冬期施工的中间检查,保证施工各项工作的保证能力达到要求。九、冬期施工安全措施9。1冬期施工安全教育冬期施工主要应做好防雪、防风、防雷、防寒等工作。落实安全生产责任,做好职责分工,工长、质安组织进行安全教育。认真组织安全检查,下雪后,要对施工机械、脚手架、外用电梯进行全面检查,确保安全生产的情况下,再进行生产活动。1)基础工程应开设排水沟,雪融化后积水应及时抽走,并在集水坑边设置防护栏杆或警告标志,超过1m深的基槽、井
33、壁应设支撑.2)一切机械设备应设置防护棚措施,机械设备的电源线路要绝缘良好,要有完善的保护零线;机动电闸箱的漏电保护装置要可靠。3)脚手架要经常检查,发现问题要及时处理或更换加固.9.2安全措施9.2.1提前备好冬施用品,提前做好施工用水管线的保温工作,设专人收听天气预报,绑扎好的钢筋、电缆甩头、散装设备,如遇下雪天气,用塑料布或彩条布覆盖。雪后及时清除工作面、道路、钢筋区和上述部位的积雪,绑扎好的钢筋如有积雪清不净时,采用气泵将积雪吹净, 严禁使用氯化钠。9。2.2现场所有露天水管采用岩棉管做好保温。9。2。3冬季施工期间要做好防火工作,电焊施工必须配备消防器材并设专人负责消防工作,室内取暖
34、设备要设专人看管。9.2.4冬季施工如因天气原因需要停工时,必须将工程施工至安全、整齐部位,混凝土甩槎要符合规范要求。9.3防火措施9。3。1现场平面布置符合防火有关规定,并配备了足够的消防器材,有专人负责和维护,现场人员应熟知消防器材的使用方法。9.3.2现场设禁烟区,禁烟区内严禁烟火。9。3。3危险品、易燃易爆物品应设专库由专人保管,严格使用制度。9.3。4保持工作场所清洁,有助于预防火灾。9.3。5现场火源要加强管理,取暖用电暖器等设专人负责,并与公司安全保卫部门联系办理必要手续,经同意后方可使用。9。3。6现场明火作业需申报、审批,并保证监护。9。4消防措施9.4。1现场设兼职消防人员
35、,并有组织网络,定期对现场消防工作全面检查,发现隐患及时处理。向现场施工人员进行防火安全教育,讲解消防知识,提高全员防火的警惕性。9.4。2按消防规定在现场,生活区,办公区,仓库设立消防器材.消防器材用于扑救火,不得挪用和损害。施工现场严禁吸烟.易燃、易爆品设专人管理。现场施工道路保持畅通.9。4.3施工用电、电器安装要按施工现场临时用电安全技术规范执行。并编制电器防火措施。严禁非电工进行操作。现场动用明火,须向安监部门申请,批准后方可施工。电气焊做业时应采取安全防火措施,与易燃物品采取相应隔离措施,必须持有动火许可证,派专人负责监督。9.5保卫措施9。5。1现场设专职门卫人员,建立健全门卫制
36、度,各种材料进出场要履行门卫手续,外来人员进出场必须登记,施工人员进出现场佩带胸卡,夜间安排专职护场人员对现场防火、防盗进行巡视检查。9.5.2施工人员进场要进行社会治安育合法制教育,维护社会治安秩序,严格审查民工队施工人员做工手续,要三证齐全(身份证、暂住证、务工证),公司内部办理签定治安、消防、安全管理协议,建立治保组织。9.6防爆措施9。6。1施工现场使用的乙炔、氧气瓶、煤气罐的安全装置要齐全有效。9.6.2使用时要进行检查,严格检查各种安全装置。9。6.3气焊操作人员必须持证上岗。9.7防煤气中毒措施9。7。1施工现场办公室、宿舍采暖采用电暖气采暖。9.7。2进入暖棚内的人员至少要两个人以上,并且不要在暖棚内长时间停留,要经常到棚外呼吸新鲜空气。9.7。3食堂使用的煤气罐要放在室外,经常检查连接软管是否破裂,发现破裂及时进行更换。
