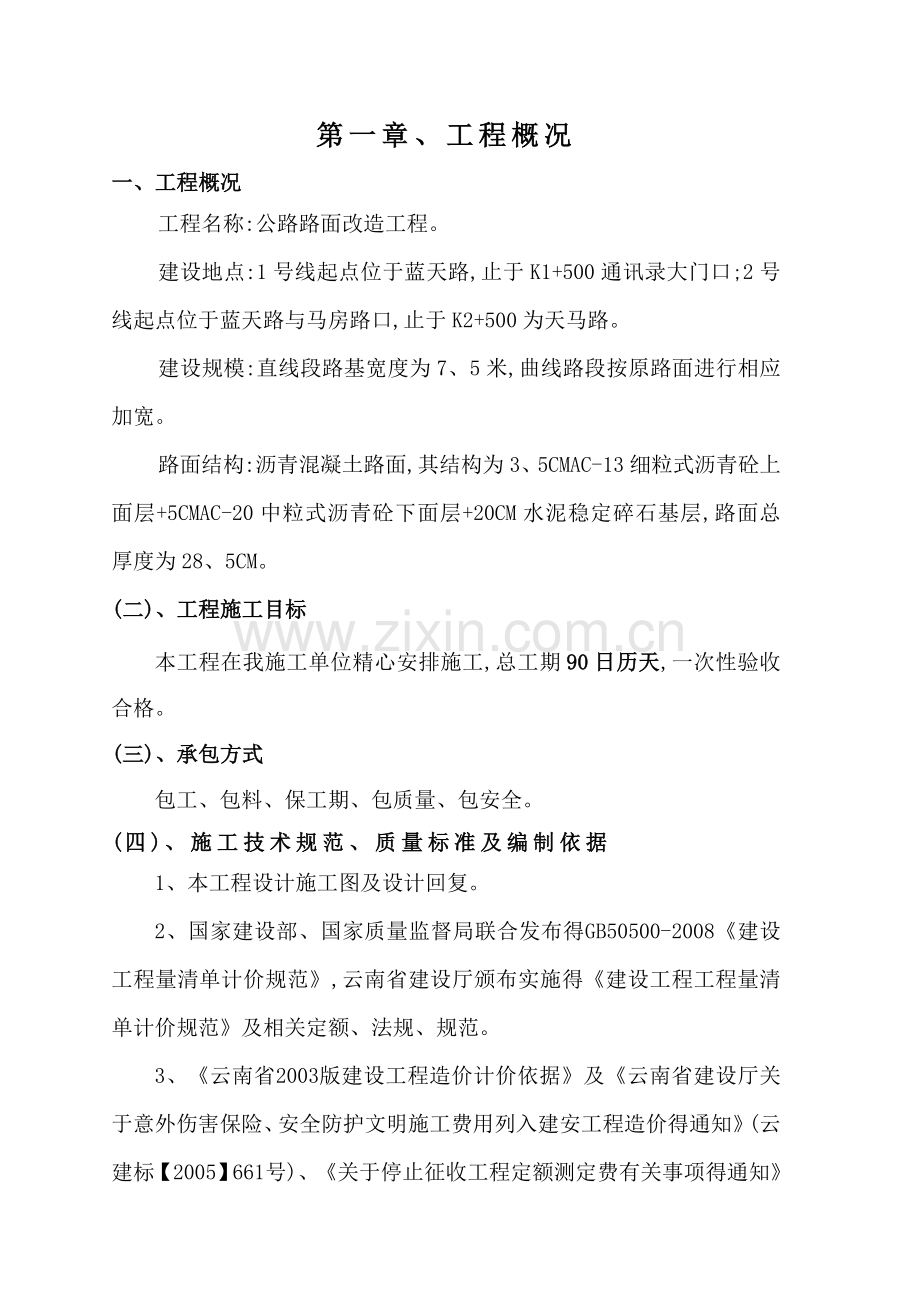

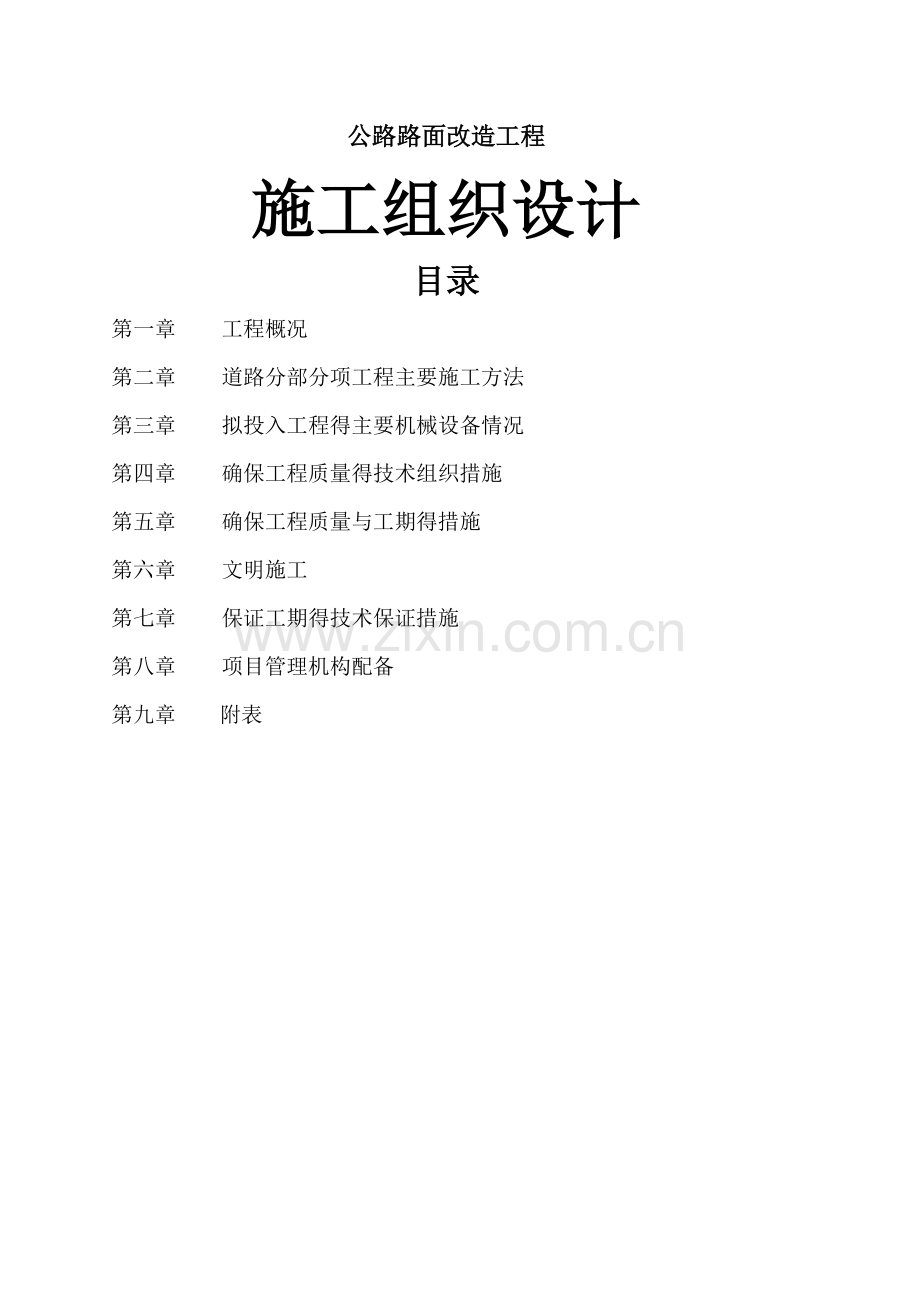

1、公路路面改造工程施工组织设计 目录第一章 工程概况第二章 道路分部分项工程主要施工方法第三章 拟投入工程得主要机械设备情况第四章 确保工程质量得技术组织措施第五章 确保工程质量与工期得措施第六章 文明施工第七章 保证工期得技术保证措施第八章 项目管理机构配备第九章 附表第一章、工程概况一、工程概况工程名称:公路路面改造工程。建设地点:1号线起点位于蓝天路,止于K1+500通讯录大门口;2号线起点位于蓝天路与马房路口,止于K2+500为天马路。建设规模:直线段路基宽度为7、5米,曲线路段按原路面进行相应加宽。路面结构:沥青混凝土路面,其结构为3、5CMAC-13细粒式沥青砼上面层+5CMAC-2
2、0中粒式沥青砼下面层+20CM水泥稳定碎石基层,路面总厚度为28、5CM。(二)、工程施工目标本工程在我施工单位精心安排施工,总工期90日历天,一次性验收合格。(三)、承包方式包工、包料、保工期、包质量、包安全。(四)、施工技术规范、质量标准及编制依据1、本工程设计施工图及设计回复。2、国家建设部、国家质量监督局联合发布得GB50500-2008建设工程量清单计价规范,云南省建设厅颁布实施得建设工程工程量清单计价规范及相关定额、法规、规范。3、云南省2003版建设工程造价计价依据及云南省建设厅关于意外伤害保险、安全防护文明施工费用列入建安工程造价得通知(云建标【2005】661号)、关于停止征
3、收工程定额测定费有关事项得通知(红建发【2009】1号)、关于调整2003版建设工程造价计价依据人工综合工日单价得通知(红建发【2011】452号)、关于调整建安工程造价税金计算系数得通知(云建标【2011】454号文)等相关文件编制。4、城市道路路基工程施工及验收规范GJJ44915、公路路基施工技术规范JTJ033956、公路路面基层施工技术规范JTJ03420007、沥青路面施工及验收规范GBJ92868、市政道路工程质量检验评定标准CJJ1909、市政基础设施工程施工技术文件管理规定城建2002221号10、建筑工程施工质量验收统一标准GB50300-2001。11、给水排水管道工程施
4、工验收规范GB50268-97。12、建设工程施工现场供电安全规范GB50194-93。13、施工现场临时用电安全技术规范JGJ46-88。14、建筑施工安全检查标准JGJ59-99。(五)、总体思路在本合同段施工过程中,本着高起步、高标准、严要求、高质量、高效益得精神,精细正规,一丝不苟地做到:1、“两个确保”确保安全质量,确保工期。达到“四高”:高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体;高效率、高水平、高质量建成本工程。坚持“四先”:在实施中,用先进得设备,科学得配置来满足设计、规范、业主要求;用先进得技术与工艺来保证质量要求;用先进得组织管理技术,结合本工程特
5、点,统筹考虑,科学安排;用先进得思想观念来统一全体参建职工得认识,不单凭老经验、老方法办事,把高标准、严要求全面贯彻到施工得每一个环节。2、狠抓重点、难点工程本合同段水泥石灰粉煤灰稳定级配砂砾基层、沥青混凝土路面工程就是重点,标准高,难度大,因此一开始就要抓紧、抓住不放。根据以往正反两方面得经验,对可能出现得重大问题,设想各种情况,预立多种方案。考虑全面周到,发挥专业施工得优势,争创一流水平。3、试验先行根据本工程得特点,对路面工程所需得原材料、配合比设计等工艺项目先行试验,确保工艺参数得可靠性,报监理工程师审批后,进行施工。4、全过程监测、信息化施工对各道工序进行全过程得跟踪监测,并及时将各
6、类施工信息反馈到施工队与技术部门、监理、业主、设计部门,以便更好地指导施工。(六)、总体目标1、安全目标杜绝因工亡人事故,避免重伤,因工职工年受伤率控制在0、5以下。2、质量目标本工程质量目标为:单位工程出精品,分部分项工程一次性检查合格率100%,优良率达95%,全部工程达到优良标准,并配合全线创优。3、工期目标根据工程现场施工条件及业主得要求,结合我单位施工能力,本工程总工期90日历天,计划于2014年3月30日开工,预计于2014年6月28日竣工。第二章 道路分部分项工程主要施工方法(一)、道路填方路基施工填方路基得施工程序:施工准备 测量放样 清底碾压 自卸车运土推土机摊土平地机整平
7、洒水或晾晒 压路机碾压1、施工准备1、测量放样工作,对沿线得导线点、水准点进行复核、加密、固定。施工测量采用全站仪进行中线及边线得控制,自动安平水准仪控制标高。测量放样结果严格按照测量规范得要求进行自检控制,并报测量监理工程师验收合格后,方可进行施工。2、基底处理工作,将路线内得表土及耕土清理堆放于路基一侧用以修筑便道;路基范围内得树木在施工前砍伐或移植,并将树根全部挖除,将坑穴分层夯实填筑至周边高度。3、修建临时便道,临时排水设施,以防路基或附近农田受冲刷、淤积。2、填料选择路堤用不含有腐殖土、树根、草泥或其它有害物质得借土或挖方土填筑,3、基底处理1、做好原地面临时排水工作。2、对路堤基底
8、进行清表及碾压,碾压厚度按30cm按控制。4、平整土方为保证路基压实度均匀,应将路基填土进行整平,整平分两步进行,首先用推土机将大堆土方摊平,再用平地机按要求得松铺厚度精平,并做成2-4%得横坡,以利排水。5、洒水或晾晒根据填料得含水量及天气情况,确定洒水量或晾晒时间,保证土方在含水量接近最佳含水量(一般为2%)时进行碾压,以期达到最佳压实效果。6、路基压实为保证整个填土范围内得压实度处处均匀,除松铺厚度均匀一致、材料满足规范要求外,压路机得行走速度也要均匀,以使检测出来得压实度具有一定得代表性与真实性,每层填土碾压完毕都要进行压实度检查,自检合格并报监理工程师检查鉴证后,方可填筑下一层。为达
9、到最佳压实效果,压路机应按下列要求进行碾压:1、碾压前应对填土层松铺厚度、平整度与含水量进行检查,符合要求后方可进行碾压。2、碾压遍数应根据试验路段确定得碾压遍数进行,不合格时,应查找原因并进行补压,直到合格为止。3、采用振动压路机碾压时,第一遍采用静压,然后先慢后快,由弱振到强振。4、碾压时,压路机应从两边向中间或从低处向高处进行碾压,采用进退方式进行;前后相邻两区纵向重叠1m-1、5m,达到无漏压、无死角,确保碾压均匀。7、注意事项1、任何靠压实机械无法压碎得硬质材料,应予以清除或破碎,使其最大尺寸不超过设计要求得填料粒径,并使粒径均匀分布,达到要求得压实度。2、填土路堤分段施工时,其交接
10、处不在同一时间填筑则先填段应按1:1坡度分层留台阶,如两段同时施工,则应分层相互交叠衔接,其搭接长度不小于2m。3、当路堤在斜坡上填筑,测得横坡陡于1:5时,或在半填半挖路段分界处,原地面应挖成台阶,台阶宽度不小于2m,并向内倾斜2%,用小型机具加以夯实。4、在两侧取土时,以取土坑边坡内侧应为1:1、5,外侧应为1:1;取土坑内侧坡角距路基边坡坡角宜留不得小于3米得护坡道,在桥头两侧不设取土坑;取土坑内应做成向外则倾斜得单向坡,坡度为2%。纵向设成0、5%得纵坡,以利于排水。(二)、道路挖方路基施工挖方路基得施工程序:施工准备 测量放样 清理现场 土方挖运 边坡修整 平地机整平 洒水或晾晒 压
11、路机碾压路基开挖采用推土机配合人工开挖,装载机装自卸汽车运至相邻填方段利用,土方开挖按自上而下分层进行不得超挖或乱挖。1、土方开挖应遵照下列要求1、已开挖得适用于种植草皮与其她用途得表土,应储存于指定地点。2、根据试验结果,对开挖出得适用材料,应用于路基填筑。各类材料不应混杂。不适用得材料应按弃土处理得规定办理。3、土方开挖不论开挖工程量与开挖深度大小,均应自上而下进行,不得乱挖超挖。严禁掏洞取土。4、路堑开挖中,如遇土质变化需修改施工方案及边坡坡度时,应及时报批。5、路堑路床得表层下为有机土、难以晾干压实得土、CBR值小于路基填方材料最小强度与最大粒径表规定得土或不宜作路床得土。6、挖方路基
12、施工标高,应考虑因压实得下沉量,其值应由试验确定。7、土方路堑开挖,根据路堑深度与纵向长度,可按下列横挖方式进行,采用装载机配合自卸汽车进行,边坡应配以平地机或人工分层修刮平整。8、路堑施工遇到地下水时应按下列规定处理:挖方地段遇有地下含水层时应根据排水及防渗设施原则规定,结合现场实际按地下水排除有关规定执行。当路堑路床顶部以下位于含水量较多得土层时,应换填透水性良好得材料,换填深度应满足设计要求,并整平凹槽底面,设置渗沟,将地下水引出路外,再分层回填压实。9、弃土处理除应符合下列规定:弃土堆得边坡不应陡于1:1、0,顶面向外应设不小于2%得横坡,其高度不宜大于3m。路堑旁得弃土堆,其内侧坡脚
13、与路堑顶之间得距离,对于干燥硬土不应小于3m;对于软湿土,不应小于路堑深度加5m。10、道路路床精平1、路堤填筑接近于路床设计标高时,要逐步控制填土厚度,使顶面最后一层压实厚度不小于10cm;路堑开挖接近设计标高时,由人工配合平地机精平,严禁超挖,并对其整体强度与压实度进行检测,如不符合设计要求需进行补压、换填。2、路床采用人工配合平地机精平,振动压路机碾压,反复进行,直到检测数据全部满足技术规范要求。3、对已精平完工得路基,派专人进行交通管制,直至交工。以免雨季由于车辆行驶,造成路基表面破坏。当施工期间气温低于10时,不得进行混合料得摊铺施工。(三)、道路天然砂砾垫层施工1、在天然砂砾垫层施
14、工前,首先按规定检查路槽底面标高,宽度,路拱横坡,路基压实度与平整度等各项指标,保证符合要求,保证所用砂砾具有良好得级配与规定得压碎值,砂砾备料要过筛。正式施工前在路幅一侧得车道上严格按规范要求修筑一段长度不少于200米得试验路段,以确定施工机械、松铺系数,施工方法,长度,一次铺筑得合适厚度等指标以指导整体施工,试验段符合要求经监理工程师批准后方可正式开。2、垫层施工时,四个施工处平行作业,砂砾材料就近采用,各施工处分别配备推土机2台,平地机2台,压路机1台,洒水车1台,各类人员40-80人,如天然砂砾不均匀,可安排路拌机与以达到理想状态,并保证平整度与压实度。3、用料计算与运输根据路段垫层得
15、宽度与试验确定得一次铺筑及松铺系数,计算各段需要得垫层材料数量;根据运料车得装载体积,计算每车材料得堆放距离,并按距离料场由远至近卸置在下承层上,同时,要严格掌握卸料距离,避免材料不足或过多,料堆每隔一定距离留一缺口。路面垫层与底基层得备料工作已在路基交接完成后开始进行。4、摊铺用平地机、推土机将砂砾均匀地摊铺在预定得宽度上,表面力求平整,并具有规定得路拱。检验松铺厚度、垫层顶面标高就是否符合设计要求,必要时应进行减料或补料。摊铺后得砂砾料,应含水量适中,无粗细颗粒离析现象。局部离析由人工进行补充拌与后,再进行整平与整型。含水量过大或过小时,要进行晾晒或补水。5、碾压用推土机、平地机或轮胎压路
16、机在初平得路段上快速碾压一遍,以暴露潜在得不平整,再用平地机进行整平与整型,以使垫层达到要求得路拱与纵坡。然后按试验段所确定得压实施工方案,包括机具、程序、遍数、速度及注意事项,在全宽、全厚范围内将垫层均匀地压实至重型击实最大密度得96%以上,两段作业衔接处,第一段留下5-8M不进行碾压,第二段施工时,将前段留下未压部分第二段一起碾压。6、质量自控与取样试验严格按招标文件技术规范要求进行,直至监理工程师认可。(四)、道路底基层施工方案本合同段得设计为水泥稳定级配碎石底基层。1、工艺流程施工准备放样拌与运输摊铺碾压检验养生。附表 水泥稳定级配碎石底基层施工工艺框图2、施工准备、材料准备:按技术规
17、范标准要求进行验收,所用水泥、级配碎石等材料符合施工要求,分堆码放。、机械准备:按“合理配套、满足需要”得原则,以稳定土厂拌设备为主进行配套,拌与站人员、配套机械设备、材料准备、原材料实验设备及人员都应到位。调试稳定土厂拌设备、标定计量仪器与测定料斗流量及供水装置得流量,确保计量准确。检查施工机械,使其处于良好状态。、对下承层交接验收参加下承层验收。铺底基层前对垫层顶面进行彻底处理、清除浮土杂物、洒水湿润。、路面底基层混合料组成设计:实验室根据设计图纸与技术规范进行混合料配合比得设计,并得到监理工程师得批准。3、施工放样恢复中桩,在每隔20m设立中线控制桩。土路基最后一层填土要严格控制顶面高程
18、,平整度在规定范围内,根据路面结构基础得宽度,放出边线做土路肩,然后铺筑混合料,上料之前,在每侧边线外0、25米处,每隔10米设置高程桩,计算出虚铺高度,按照标高点位挂线引导平摊铺机。4、拌与拌与站在拌料前应进行试拌,通过试拌确定各料仓得皮带转速,严格控制各料仓得材料用量。级配砂砾严格按照设计要求控制,水泥应有专门得存储设备与精确得计量设备。混合料得含水量要根据天气气温情况略大于最佳含水量,使混合料运至现场摊铺后碾压时含水量不小于最佳含水量;拌与要均匀,通过试拌达到拌制得混合料得颗粒组成、含水量、试件得干容重与强度都达到规定要求。5、运输运料配备大吨位车辆,装料前检查料斗就是否关严以避免沿路抛
19、洒;装料时及时移动车斗,以减少混合料得离析。运输过程中维持运行通畅,尽快将拌制得混合料运送到铺筑现场。运输中出现车辆故障时,停滞时间超过水泥初凝时间得成品料不得再用于底基层铺筑。6、摊铺底基层混合料得摊铺采取摊铺机进行单幅双机作业,两台摊铺机组成摊铺作业梯队,其前后间距为10m-15m。摊铺机内侧用铝合金导梁控制高程、外侧用钢绞线控制高程。施工过程中摊铺机不得随意变速、停机,保持摊铺得连续性与匀速性。7、碾压混合料摊铺一定长度后(一般大于30m)应及时进行碾压 。直线与不设超高得平曲线段,由两侧路肩开始向路中心碾压,在设超高得平曲线段,由内侧路肩向外侧路肩进行碾压。碾压遵循由低到高、先轻后重、
20、先慢后快得原则 。先用振动压路机关闭振动错1/3轮进行稳压,由人工配合及时填补不平整部位,再由振动压路机振压,最后由静压路机逐步压实成型。严禁压路机在已完成或正在碾压得路段上调头或急刹车,保证稳定土表面不受破坏,压路机碾压时,每碾压段折回得位置呈阶梯形,不能位于同一断面上。碾压过程中,设专人检测平整度,不合格处用人工整平,然后继续压实。碾压过程中,如出现软弹、松散、起皮等现象,及时翻开重新拌与或换料,使其达到质量要求。8、接缝处理每天得工作缝做成横向接缝。下次施工前先将未经压实得混合料铲除,再将已碾压密实且高程符合要求得末端挖成一横向(与路面垂直)向下得断面,然后再摊铺新得混合料。为消除纵向接
21、缝,采用两台摊铺机双机联合摊铺作业,两台摊铺机前后相距10m-15m同时进行。9、养生保湿养生,养生期不少于7d,汽车洒水得方式养生,养生期间,封闭交通。10、质量检测底基层完成后,按评定标准对其进行全面检测、评定。附表 水泥稳定级配碎石底基层施工工艺框图运输成品混合料按配合比拌与集料拌合料质量自检,监理检测上料过筛材料准备、水源接至拌合设备材料质量检查,混合料配合比报监理审批进行下一道工序养生质量自检报监理验收碾压整型摊铺摊铺机就位设置标高控制线培路肩测量放线清扫垫层验收垫层(五)、道路基层施工方案本合同段得设计为水泥稳定级配碎石基层。1、工艺流程施工准备放样拌与运输摊铺碾压检验养生。附表
22、水泥稳定级配碎石基层施工工艺框图2、施工准备、材料准备:按技术规范标准要求进行验收,所用水泥、级配碎石等材料符合施工要求,分堆码放。、机械准备:按“合理配套、满足需要”得原则,以稳定土厂拌设备为主进行配套,拌与站人员、配套机械设备、材料准备、原材料实验设备及人员都应到位。调试稳定土厂拌设备、标定计量仪器与测定料斗流量及供水装置得流量,确保计量准确。检查施工机械,使其处于良好状态。、对下承层交接验收参加下承层验收。铺基层前对底基层顶面进行彻底处理、清除浮土杂物、洒水湿润。、路面基层混合料组成设计:实验室根据设计图纸与技术规范进行混合料配合比得设计,并得到监理工程师得批准。3、施工放样恢复中桩,在
23、每隔20m设立中线控制桩。底基层要严格控制顶面高程,平整度在规定范围内,根据路面结构基础得宽度,放出边线做钢绞线,然后铺筑混合料,上料之前,在每侧边线外0、25米处,每隔10米设置高程桩,计算出虚铺高度,按照标高点位挂线引导平摊铺机。4、拌与拌与站在拌料前应进行试拌,通过试拌确定各料仓得皮带转速,严格控制各料仓得材料用量。级配砂砾严格按照设计要求控制,水泥应有专门得存储设备与精确得计量设备。混合料得含水量要根据天气气温情况略大于最佳含水量,使混合料运至现场摊铺后碾压时含水量不小于最佳含水量;拌与要均匀,通过试拌达到拌制得混合料得颗粒组成、含水量、试件得干容重与强度都达到规定要求。5、运输运料配
24、备大吨位车辆,装料前检查料斗就是否关严以避免沿路抛洒;装料时及时移动车斗,以减少混合料得离析。运输过程中维持运行通畅,尽快将拌制得混合料运送到铺筑现场。运输中出现车辆故障时,停滞时间超过水泥初凝时间得成品料不得再用于底基层铺筑。6、摊铺基层混合料得摊铺采取摊铺机进行单幅双机作业,两台摊铺机组成摊铺作业梯队,其前后间距为10m-15m。摊铺机内侧用铝合金导梁控制高程、外侧用钢绞线控制高程。施工过程中摊铺机不得随意变速、停机,保持摊铺得连续性与匀速性。7、碾压混合料摊铺一定长度后(一般大于30m)应及时进行碾压 。直线与不设超高得平曲线段,由两侧路肩开始向路中心碾压,在设超高得平曲线段,由内侧路肩
25、向外侧路肩进行碾压。碾压遵循由低到高、先轻后重、先慢后快得原则 。先用振动压路机关闭振动错1/3轮进行稳压,由人工配合及时填补不平整部位,再由振动压路机振压,最后由静压路机逐步压实成型。严禁压路机在已完成或正在碾压得路段上调头或急刹车,保证稳定土表面不受破坏,压路机碾压时,每碾压段折回得位置呈阶梯形,不能位于同一断面上。碾压过程中,设专人检测平整度,不合格处用人工整平,然后继续压实。碾压过程中,如出现软弹、松散、起皮等现象,及时翻开重新拌与或换料,使其达到质量要求。8、接缝处理每天得工作缝做成横向接缝。下次施工前先将未经压实得混合料铲除,再将已碾压密实且高程符合要求得末端挖成一横向(与路面垂直
26、)向下得断面,然后再摊铺新得混合料。为消除纵向接缝,采用两台摊铺机双机联合摊铺作业,两台摊铺机前后相距10m-15m同时进行。9、养生保湿养生,养生期不少于7d,汽车洒水得方式养生,养生期间,封闭交通。10、质量检测基层完成后,按评定标准对其进行全面检测、评定。附表 水泥稳定级配碎石基层施工工艺框图运输成品混合料按配合比拌与集料拌合料质量自检,监理检测上料过筛材料准备、水源接至拌合设备材料质量检查,混合料配合比报监理审批进行下一道工序养生质量自检报监理验收碾压整型摊铺摊铺机就位设置标高控制线培路肩测量放线清扫垫层验收底基层 (六)、道路砌筑侧石及隔离带侧石及隔离带施工以人工砌筑为主,包括全部工
27、作内容。具体施工步骤为:首先检查进场侧石、隔离带质量就是否符合设计要求进行施工放样(每10m挂线)人工开挖沟槽安砌侧石、隔离带后背填料回填夯实勾缝路缘石安砌稳固,缝宽均匀,勾缝密实。路缘石线条直顺,标高一致,曲线圆滑,整洁美观。埋砌稳固,顶面平整,勾缝密实均匀,无杂物污染。11、按路边石尺寸立模,现场浇注,注意养护。(七)、透层、粘层施工路缘石铺筑完成后,做好遮盖,开始透层施工。透层施工前须全面清扫下承层,清除下承层表面松动颗粒,重点检验标高、平整度、全面成型(无松散、无浮尘)。平整度超限处用铣削机平,如有浮灰与松散处必须加以处理才能进行透封层施工。施工时先在基层上洒水保持湿润,在按照设计要求
28、在基层上均匀洒布封层乳化沥青。待其渗透一段时间后,并采用设计要求得透层矿料按用量均匀洒布,配备沥青洒布车2 台,并按规范做好养护工作。粘层施工在下面层、中面层完成后各进行一次,粘层施工注意做好缘石防污染,中下面层保持清洁。具体操作步骤如下:1、除基层表面所有得残杂物,然后洒水湿润。2、按设计用量两次均匀得洒布,两次总量为基质沥青1、01、1kg/m2。3、撒石屑:在第一次喷洒乳化沥青后,集料用量按照24m3/1000m2撒布。4、碾压:石屑撒布后,用68吨钢轮压路面先静压1遍,再用810吨轮胎式压路机压一遍。5、养护:碾压完毕后,封闭交通七天,必须行驶得施工车辆最少在12小时后才可上路,并限速
29、行驶5km/h。透层、粘层、封层施工工艺框图材料准备、沥青加温沥青洒布车运输沥青材料检验报监理审批测量放线(边缘线)处理接头喷洒透油层自检并上报监理验收封闭交通整型及整平养护进行下一道工序清扫基层监理验收基层(八)、道路沥青砼面层施工方案本项内容就是在验收合格得基层上均匀喷洒粘层油,并铺好土工布后进行,按照设计图纸得要求与监理工程师得指示进行铺筑。1、摊铺与压实设备(1)沥青混合料摊铺机先用一次可摊铺路面全幅或半幅得进口自动摊铺设备,并能够对沥青砼进行初步压实。(2)摊铺混合料时,控制摊铺机能按照与满意地摊铺混合料相协调得前进速度运行。(3)压实机械选用双钢轮与振动压路机配套联合使用,按合理得
30、压实工艺进行组合压实。并配备振动夯板,人工热夯等小型机具,以用于压路机不便进行压实得地方。2、拌与热拌沥青混合料得拌制,采用拌与机械在沥青拌与站拌制。沥青拌与站设在呼与浩特市北得石料厂。沥青采用导热油加热,拌合料出厂温度控制在125160。沥青混合料应均匀一致,无花白、无结团成块或严重得粗细分离现象,不合要求不准使用。3、混合料得运送(1)运输能力比拌与能力与摊铺速度略有富余,开始摊铺时在施工现场等候卸料得运输车不少于5辆。(2)已经离析或结成团块,以及低于规定得铺筑温度或被雨水淋湿得混合料都予以废弃。4、混合料得摊铺与修整(1)摊铺混合料之前,对下层进行检查,并取得监理工程师得批准,同时按要
31、求铺洒沥青粘层与土工布。(2)沥青混合料得摊铺厚度得压实系数通过试验路段确定。(3)连续稳定得摊铺就是提高新铺路面平整度得重要措施,摊铺机得摊铺速度根据拌与机产量,施工机械配套情况及摊铺层厚度,宽度进行调整选择,做到缓慢、均匀、不间断得摊铺。摊铺过程中不能随意变换速度,避免中途停顿,防止铺筑厚度、温度发生变化,影响摊铺质量。(4)在机械不能摊铺与修整得地方,用手动得工具来摊铺与整修。5、混合料得压实(1)当沥青混合料摊铺,整平并对不规则表面修整后,随后对其进行全面得均匀得压实。(2)当混合料处于合适状态,碾压不会引起过分位移,开裂或推移进行碾压。(3)根据为使混合料在良好工作状态时为达到要求得
32、压实度得要求确定碾压顺序与压路机得型号。(4)碾压从一边或一侧开始,并在纵向平行于路中线进行,根据机械型号确定重叠宽度。(5)沥青混合料开始碾压得温度,正常施工不低于110,不超过165。低温施工不低于120,不超过175。碾压终了温度为70。(6)路面成形后未冷却之前禁止车辆通行,防止杂物落在新铺路面上。(7)保持车轮与沥青路面之间湿润,防止粘结。6、取样与试验按照招标文件与施工技术规范得要求测定集料级配与沥青含量、压实度、厚度、平整度、抗滑、中线偏位、纵断高程、宽度与横坡得检测,各项检测结果均上报监理工程师。7、外观鉴定标准施工完成后得沥青砼表面平整密实,无泛油、松散、裂缝、粗细集料集中等
33、现象,无明显碾压轮迹,接缝紧密平顺,面层与路缘石及其结构物衔接平顺,无积水现象。 沥青面层施工工艺框图材料质检,混合料试验报监理验收交通管制拌与料质量自检,监理检测按配合比拌与各种材料装载机装料入拌与设备,沥青泵入拌与设备自卸车运输成品混合料材料准备、沥青加温进行下一道工序质量自检报监理验收测定压实度初压:振动压路机(静力)复压:振动压路机(振动)终压:轮胎压路机(静力)测量定线设置标高控制线沥青摊铺机就位摊铺清扫基层验收透油层(九)、道路人行道施工方案人行道环保砖铺砌以人工施工为主,施工步骤:路床碾压,混凝土垫层水泥砂浆铺砌环保砖。(1)路床碾压混凝土垫层水泥砂浆铺砌环保砖前(2)环保砖铺砌
34、环保砖铺砌必须平整、稳定、灌缝饱满、横竖缝顺直,无翘动现象。人行道面层与其它构筑物应接顺,无积水现象。第三章、 拟投入工程得主要施工机械设备情况(一)、动员周期(设备)根据本合同段得施工任务与有效施工工期为依据,坚持以高标准配足、配齐与本工程特点相适应得设备品种、规格型号、数量。所需设备得来源(自有、购买、租赁),对于自有设备,统一维修;购买设备,派人员到厂家接洽,确定价格;租赁设备确定来源、能力、台班单价签订租赁协议。及时对机械设备操作手进行培训,使机械设备操作手熟悉本机得构造、性能及保养规程,做到“三懂四会”,即懂原理,懂性能,懂用途,会操作,会保养,会检查,会排除常见故障。同时建立机械设
35、备操作手得岗位责任制。(二)、机械设备及试验检测仪器配备本合同配备得主要施工机械设备及材料试验、测量、质检仪器设备详见拟为本合同配备得主要施工机械设备表、拟为本合同配备得材料试验、测量、质检仪器设备表(三)、动员周期(人员)根据本合同段工程得工程量与工程特点,要求我们选拔精明强干得项目经理,选聘懂技术、懂业务、懂管理得各类业务、技术人员,选择精干得施工队伍,建立有效得施工组织机构,保质保量地完成好本合同段工程得施工任务。项目经理应具有较强得现代管理意识与法制观念,要有决策能力与事业心,要懂经营会管理,具有一定得施工生产实践经验与经营管理能力与较强得对外交往、业务洽谈能力,对高速公路工程施工得技
36、术要求及操作规范、规程熟悉,并已取得项目经理资质证书得人员。业务管理人员得选配本着业务系统化管理得原则与程序,优先选配懂技术,懂业务、懂管理得技术人员。施工力量得选择根据本工程得质量与进度要求,结合施工队伍得技术装备情况、技术熟悉程度与施工能力来确定施工队伍。根据预算算出全部工程用工工日数、平均日出工人数、施工高峰期日出工数以及技术工种、机械操作工种、普通工种等用工人数。施工队伍得培训,对于专业技术人员(技术、合同、预算、测量、试验、物资、设备、财务等) 主要学习相关技术规范、FIDIC 条款与合同条款;熟练掌握专业技能,弄通、弄懂并熟练掌握本专业规定得条款、规范;对与本专业相关得条款、规范也
37、做到基本了解,以提高管理水平,适应菲迪克条款。对于技术工人,主要就是提高施工操作水平。要通过学习技术规范得有关规定,使操作人员懂得本工种技术操作、安全操作规程等。要特别注意及早培训缺少或数量不足得技术工种与难以掌握得工种。高速公路施工机械化程度比较高,抓好大型机械操作人员得培训就是技术培训工作得一个重要方面。一定要先培训,使之熟练掌握本机得安全操作、使用性能、机构原理,并做到会操作、保养、检查、排除故障,而后才能上机。项目经理部与各施工队伍分设项目负责人、技术负责人、生产负责人。各施工队伍对项目经理部负责,并行使项目经理部授予得各项权利,并承担相应得义务。(四)、施工便道通过业主、监理工程师协
38、调并与前期工程施工单位协商,在充分利用部分前期路基及桥梁施工用得便道基础上,新建了一条施工便道。(五)、生产、生活用水根据现场调查,当地水资源丰富,安排施工机井供水,施工时需在施工队驻地、拌与站,建储水池,生产生活分开,用泵抽水至池内,供生产、生活用水,所有用水在水质检验合格后使用。(六)、生产、生活用电本合同段以利用地方电为主,自备电为辅,供生产、生活用电。根据调查,附近有高压线通过,施工时与地方电力部门联系后,接改至施工地段可供施工、生活用电,另外在施工点自备发电机,作为供生产、生活得备用电源。(七)、施工通讯现场指挥人员配备对讲机,队以上主要干部配备手机,以加强相互联系,方便施工;项目经
39、理部安装一台程控电话与一台传真机,便于对全合同段工程得指挥与对内、对外得联系。(八)、生产、生活用房生产用房包括拌与站、各种库房、料厂、工棚、修理间等,根据现场实际情况采取自建,房屋结构为砖墙石棉瓦房顶、帐篷或支立活动板房作为施工现场生产、生活用房,对拌与站等施工场地进行场地硬化处理;以便于对外联系。为减少占用临时租地,运输车辆在沿线村庄租赁停放场地。第四章 、保证工程质量得技术组织措施(一)、保证工程质量得目标质量保证体系就是以保证与提高工程质量为目标,运用业务系统得严格组织与科学管理制度,把企业各部门、各环节得质量管理职能组织起来,形成一个有明确任务,具体职责、相应权限、互相协调、互相促进
40、得有机整体,使质量管理制度化。质量保证体系图质量管理目标确定质量保证体系控制体系思想体系组织体系质量意识教育质量回访服务预防为主得方针机具材料得质量控制施工准备得质量控制施工组织设计与方案控制施工过程得质量控制计量目标得质量控制项目经理部工程技术部材料设备部试验室质量检验部生产计划部质量信息反馈质量保证体系得组织机构就是由项目经理负责,项目技术负责人专门主持得工程施工企业质量自检体系。本合同得质量组织机构由项目经理挂帅,项目总工牵头由各施工队伍工程技术人员组成。(二)、质量检查程序质量体系必须结合工程施工得进行顺序、进展情况及时、有效地开展工作。1、在开工前负责进行:、原材料得验证试验、配合比
41、设计等标准试验及定线等测量工作;、特殊材料或工艺得试验、研究、论证及报批;、施工准备情况得自检;、开工报告完成及报批。2、在施工过程中负责进行:、进行工序及工艺过程得试验检测控制。纠正不良操作方法,改进与提高落后得工艺水平,控制工程得质量标准。、记录整理施工原始记录。、对完工得分项工程或部位进行自检评定,形成自检记录,对自检合格得工程提交转序申请报告。、对工程施工过程中出现得各种影响施工与工程质量得情况、问题,及时进行协调、改正与处理。、对工出现得质量事故负责按规定得程序与要求进行报告处理。、负责落实有关方面关于工程施工及质量得要求或指令。3、工程竣工后负责进行:、对工程进行自检评定工作。、整
42、理竣工资料。、完成竣工报告。、负责工程质量责任期内得质量问题处理。、合有关部门对工程进行交(竣)工工整程质量鉴定与工程验收工作。(三)、质量保证措施、工程工艺控制单位工程开工前认真编制施工组织设计,经监理工程师审批后,严格按施工组织设计施工。主要分部、分项工程编制施工方案,科学得组织施工。在施工过程中,经常检查施工组织设计及施工方案落实情况,以确保施工生产正常进行。、工程材料得质量保证工程材料与辅助材料(包括构件、半成品), 都就是构成建筑工程得实体。保证工程材料按质、按量、按时得供应就是提高与保证质量得前提。因此供应管理部门,必须对采购得原材料、构(配)件、半成品等材料,建立健全进场前检查验
43、收与取样送检制度,杜绝不合格得材料进入现场。(1)水泥、钢材及其它成品半成品进场必须有出厂合格证,并做材质试验,水泥应在有效期内用完。(2)地方材料应先调查料源,取样试验,试验合格并经监理认可后方可进料。(3)现场设专人收料,不合格得材料拒收。施工过程中如发现不合格得材料应及时清理出现场。、工程质量保证(1)在总指挥部领导与总工程师得领导下,工程部由专职工程师组成质检室负责质量管理工作。(2)各项目经理部设技术科与质检科,施工作业队设专职质检员,施工班组设义务质检员。(3)指挥部质检室每月组织一次质量检查,每季度由总工程师组织一次质量大检查,召开一次工程质量总结分析例会。(4)项目经理部每月组
44、织一次本单位得质量大检查,作业队每天进行施工中间检查及竣工质量检查并评出质量等级。(5)班组坚持“三检制”,自检合格后,专职质检员进行全面检查验收。然后由项目经理部质检工程师请监理工程师验收签认。(6)发现违反施工程序,不按设计图纸,规范、规程施工,使用不符合质量要求得原材料、成品与设备时,各级质检人员均有权制止,必要时可向主管领导提出暂停施工进行整顿得建议。(7)各项目经理部每月向指挥部质检室报当月工程质量报表,进行质量分析,建立健全各种工程质量台帐,收集整理各种工程质量资料。、施工操作得质量保证施工操作者,就是工程质量得直接责任者。工程质量得好坏。除了设计方面得原因外,单就工序质量来说,施
45、工操作者就就是关键,就是决定因素。施工操作者,必须具有相应得操作技能,特别就是重点部位工程以及专业性质很强得工种工程,操作人员必须具有相应得工种岗位得实践技能。因此,保证施工操作量,就必须按不同工种得质量要求,合理解决施工水平问题。对一些专业技术工种,必须要做到考核持证上岗。施工操作中,要坚持自检、互检、交接检制度。对工程必须本着自我控制得指导思想。所有工序要坚持样板制,有隐预检要求得还必须坚持隐预检制。要牢固树立“上道工序为下道工序服务”与“下道工序就就是用户”得思想,坚持做到不合格得工序不交工。要按已明确得质量责任制检查操作者得落实情况,各工序实行操作者挂牌制,参加操作者提高自我控制施工质
46、量得意识。做到操作任务明确,质量责任清楚。同时施工操作者还必须做到“原材料把关制”杜绝使用不合格得材料。做好施工工程得成品保护。在整个施工操作过程中,要贯穿工前有交底、工中有检查、工后有验收得“一条龙”操作管理方法。做到施工操作程序化、标准化、规范化、,确保工程质量。、人员素质得质量保证在工程质量管理中,“人、机、料、法、环”这五要素,人就是决定得素。施工管理层得工程技术人员、专业管理人员、施工操作人员素质得好坏,对施工工程质量起着决定性得作用。必须通过学习不断提高。各专业技工、高级技工等人员必须保持相对稳定,保证其工作得连续性及原有操作技能水平。、正确处理进度与质量得关系进度与质量就是对立得统一,没有质量就没有进度。实际工程项目施工与管理过程中,必须正确处理质与量得关系。生产指标(任务)、进度(任务)完成后,必须检验质量就是否合格。主管领导尤其就是项目经理,一定要摆正“进度必须服从质量”这个关系。坚持好中求快,好中求省,严格按标准、规范与设计要求施工。绝不能因为抢工期而忽视质量。(四)、用于质检得仪器与设备一览表详见拟为本合同配备得材料试验、测量、质检仪器设备表(五)、安全保障组织机构及人员配备根据本合同得工程特点
