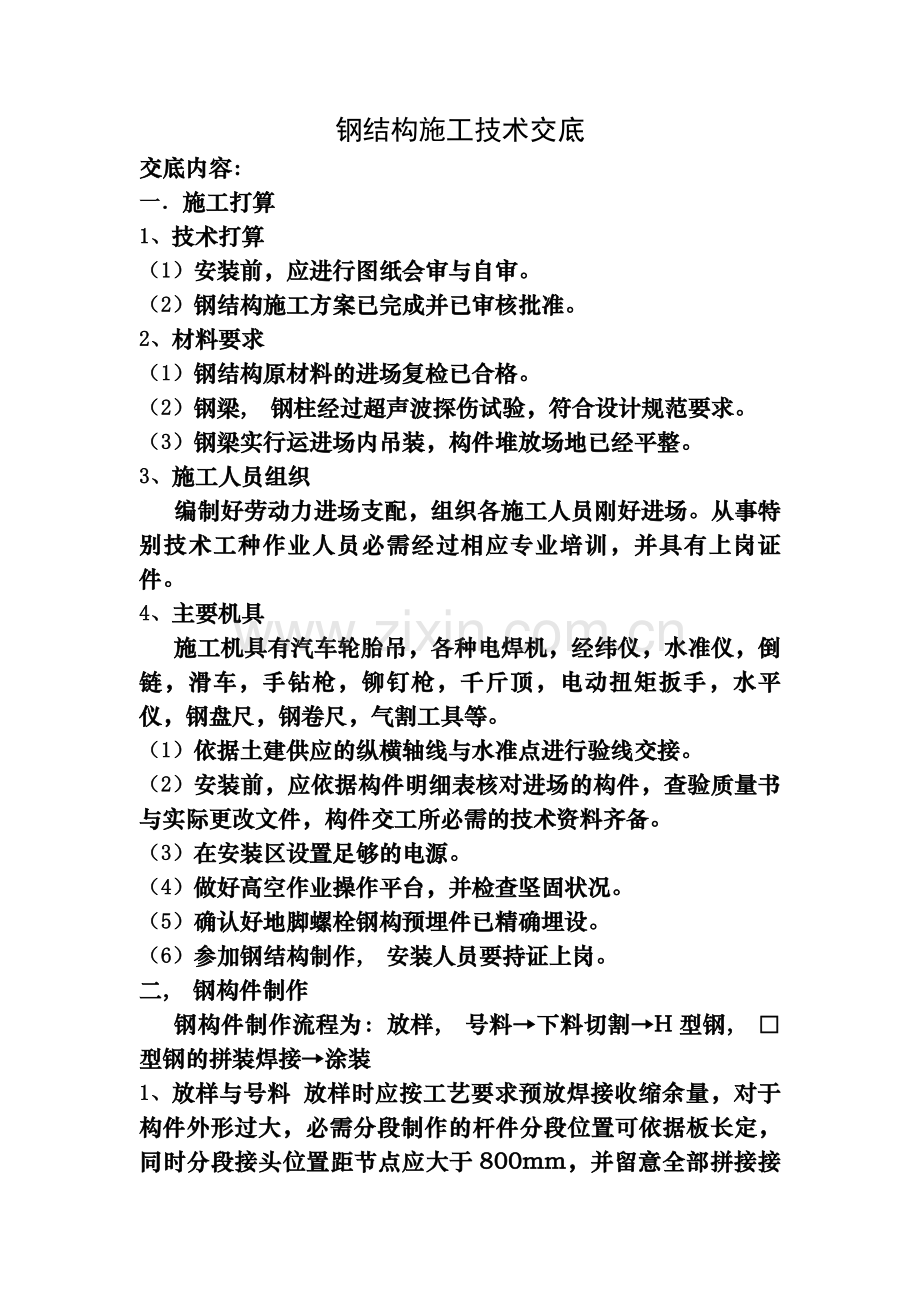

1、钢结构施工技术交底交底内容:一 施工打算1、 技术打算(1) 安装前,应进行图纸会审与自审。(2) 钢结构施工方案已完成并已审核批准。2、 材料要求(1) 钢结构原材料的进场复检已合格。(2) 钢梁, 钢柱经过超声波探伤试验,符合设计规范要求。(3) 钢梁实行运进场内吊装,构件堆放场地已经平整。3、 施工人员组织 编制好劳动力进场支配,组织各施工人员刚好进场。从事特别技术工种作业人员必需经过相应专业培训,并具有上岗证件。4、 主要机具 施工机具有汽车轮胎吊,各种电焊机,经纬仪,水准仪,倒链,滑车,手钻枪,铆钉枪,千斤顶,电动扭矩扳手,水平仪,钢盘尺,钢卷尺,气割工具等。(1) 依据土建供应的纵

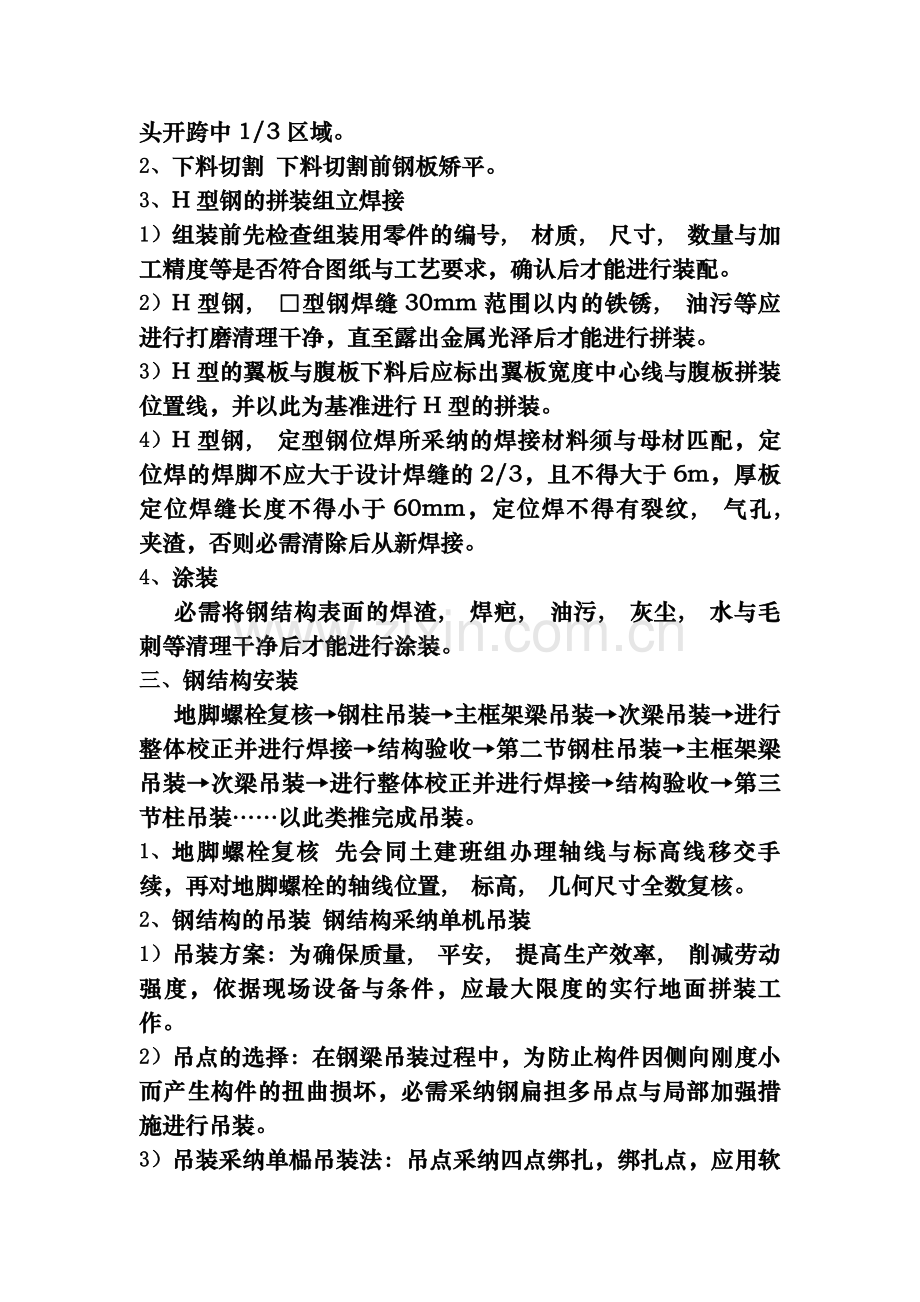

2、横轴线与水准点进行验线交接。(2) 安装前,应依据构件明细表核对进场的构件,查验质量书与实际更改文件,构件交工所必需的技术资料齐备。(3) 在安装区设置足够的电源。(4) 做好高空作业操作平台,并检查坚固状况。(5) 确认好地脚螺栓钢构预埋件已精确埋设。(6) 参加钢结构制作, 安装人员要持证上岗。二, 钢构件制作 钢构件制作流程为:放样, 号料下料切割H型钢, 型钢的拼装焊接涂装1、 放样与号料 放样时应按工艺要求预放焊接收缩余量,对于构件外形过大,必需分段制作的杆件分段位置可依据板长定,同时分段接头位置距节点应大于800mm,并留意全部拼接接头开跨中1/3区域。2、 下料切割 下料切割前钢
3、板矫平。3、 H型钢的拼装组立焊接1) 组装前先检查组装用零件的编号, 材质, 尺寸, 数量与加工精度等是否符合图纸与工艺要求,确认后才能进行装配。2) H型钢, 型钢焊缝30mm范围以内的铁锈, 油污等应进行打磨清理干净,直至露出金属光泽后才能进行拼装。3) H型的翼板与腹板下料后应标出翼板宽度中心线与腹板拼装位置线,并以此为基准进行H型的拼装。4) H型钢, 定型钢位焊所采纳的焊接材料须与母材匹配,定位焊的焊脚不应大于设计焊缝的2/3,且不得大于6m,厚板定位焊缝长度不得小于60mm,定位焊不得有裂纹, 气孔, 夹渣,否则必需清除后从新焊接。4、 涂装 必需将钢结构表面的焊渣, 焊疤, 油
4、污, 灰尘, 水与毛刺等清理干净后才能进行涂装。三、 钢结构安装 地脚螺栓复核钢柱吊装主框架梁吊装次梁吊装进行整体校正并进行焊接结构验收第二节钢柱吊装主框架梁吊装次梁吊装进行整体校正并进行焊接结构验收第三节柱吊装以此类推完成吊装。1、 地脚螺栓复核 先会同土建班组办理轴线与标高线移交手续,再对地脚螺栓的轴线位置, 标高, 几何尺寸全数复核。2、 钢结构的吊装 钢结构采纳单机吊装1) 吊装方案:为确保质量, 平安, 提高生产效率, 削减劳动强度,依据现场设备与条件,应最大限度的实行地面拼装工作。2) 吊点的选择:在钢梁吊装过程中,为防止构件因侧向刚度小而产生构件的扭曲损坏,必需采纳钢扁担多吊点与
5、局部加强措施进行吊装。3) 吊装采纳单榀吊装法:吊点采纳四点绑扎,绑扎点,应用软材料垫至其中以防钢构件受损。起吊时先将斜梁吊离地面0.5米左右,做水平位置调整,确保平安后缓慢升钩,将构件吊至安装高度以上,再用溜绳调整斜梁到平安方向,缓慢落钩到安装位置,采纳冲顶,安装螺栓,做临时固定;进行垂直度校正与最终固定,由于单节柱较高,为确保平安,每根钢柱吊装完成后都必需采纳揽风绳进行四方加固,待主框梁吊装完成后才能拆除揽风绳。3、 高强螺栓施工(1) 装配时要对摩擦面进行清理,浮锈要用钢丝刷除,油污, 油漆等必需清除干净。(2) 当对结构进行组装与校正时,应采纳临时螺栓与冲顶临时连接,每个节点所需用的临
6、时螺栓与冲顶数量,应按安装时可能产生的荷载计算确定。在每一个节点上应穿入不少于螺栓总数的1/3;打入冲顶时不得用大锤敲打,不得用高强螺栓兼做临时螺栓用。(3) 螺栓穿入方向应力求一样并便于操作,检查。(4) 螺栓应自由穿入螺栓孔,对不能自由穿入的螺栓孔,应用铰刀或铁挫进行修理,不得将螺栓强行装入或用火焰切割。修理后的螺孔最终直径不得大于1.2D(D为螺栓孔的公称直径。修孔时应将四周螺栓全部拧紧,实行临时措施对板叠密贴进行覆盖爱护,防止切屑落入板叠间。(5) 螺栓的螺母凸台一侧应与垫圈有倒角的一面贴合。(6) 高强螺栓紧固件必需分两次进行,第一次为初拧,终拧紧固到标准预拉力,以扭剪型高强螺栓梅花
7、头拧掉为合格标准。(7) 当天安装的高强螺栓当天终拧完毕。(8) 不得在雨(雾)中安装高强螺栓。地脚螺栓预埋偏差范围如下:1. 螺栓中心至基础中心距偏移 正负22. 螺栓露长 0-+303. 螺栓的螺纹长度 0-+30钢结构拼装时的精度要求长度:+-5mm 多口接头错位:2mm起拱:0-10mm 侧弯:小于8mm扭曲:小于8mm四、 成品爱护1、 钢结构材料的装卸, 运输与堆放,均不得损坏并应防止变形。钢梁应放置在垫木上。2、 吊装钢梁, 钢柱就位时,应缓慢下降,不得碰撞已安装好的钢构件。3、 吊装损坏的防腐底漆应补漆,以爱护漆膜厚度能符合规定要求。五、 环境, 职业健康平安管理措施1、 施工
8、现场材料, 机具, 构件应堆放整齐。禁止乱堆, 乱放。2、 吊装作业范围内,应设立警戒线,并树立明显的警戒标记,禁止非工作人员通行。现场全部工作人员必需坚守岗位,听从指挥,统一行动,以确保平安。3、 在施工前要对吊装用设备与索具, 工具进行检查,如不符合平安规定则不得运用。4、 现场用电须严格执行建筑工程施工现场供用电平安规范(GB50104), 施工现场临时用电平安技术规范(JGJ46)等的规定,电工须持证上岗。5、 严禁超载吊装,歪拉斜吊,要尽量避开满负荷行驶。6、 进入施工现场必需戴平安帽,高空作业必需系平安带,穿防滑鞋。7、 高空作业人员运用的零部件,应放入随身携带的工具袋内,不得随意向下抛扔。施工时尽量避开交叉作业,如必需交叉作业时,不得在同一垂直方向上操作。8、 要搞好防火工作,氧气, 乙炔要按规定存放运用。运用时要保持平安距离,平安距离应大于10米,电焊, 气割是要留意四周有无易燃物品后再进行工作,严防火灾发生。9、 在施工以前应对高空作业人员进行身体检查,对患有不宜高空作业疾病(心脏病, 高血压, 贫血等)的人员不得支配高空作业。交底人 工长 技术负责人 被交底人
