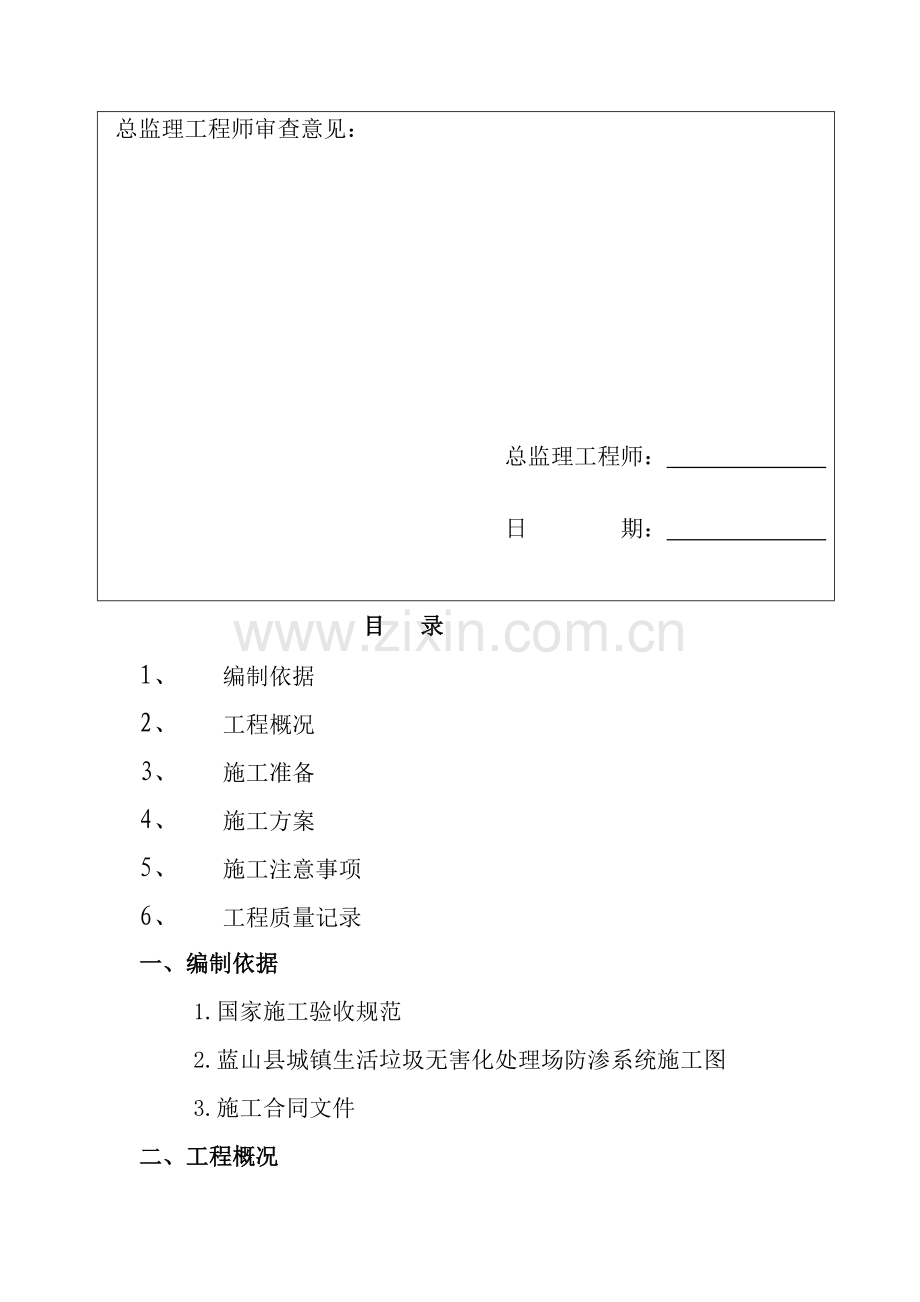

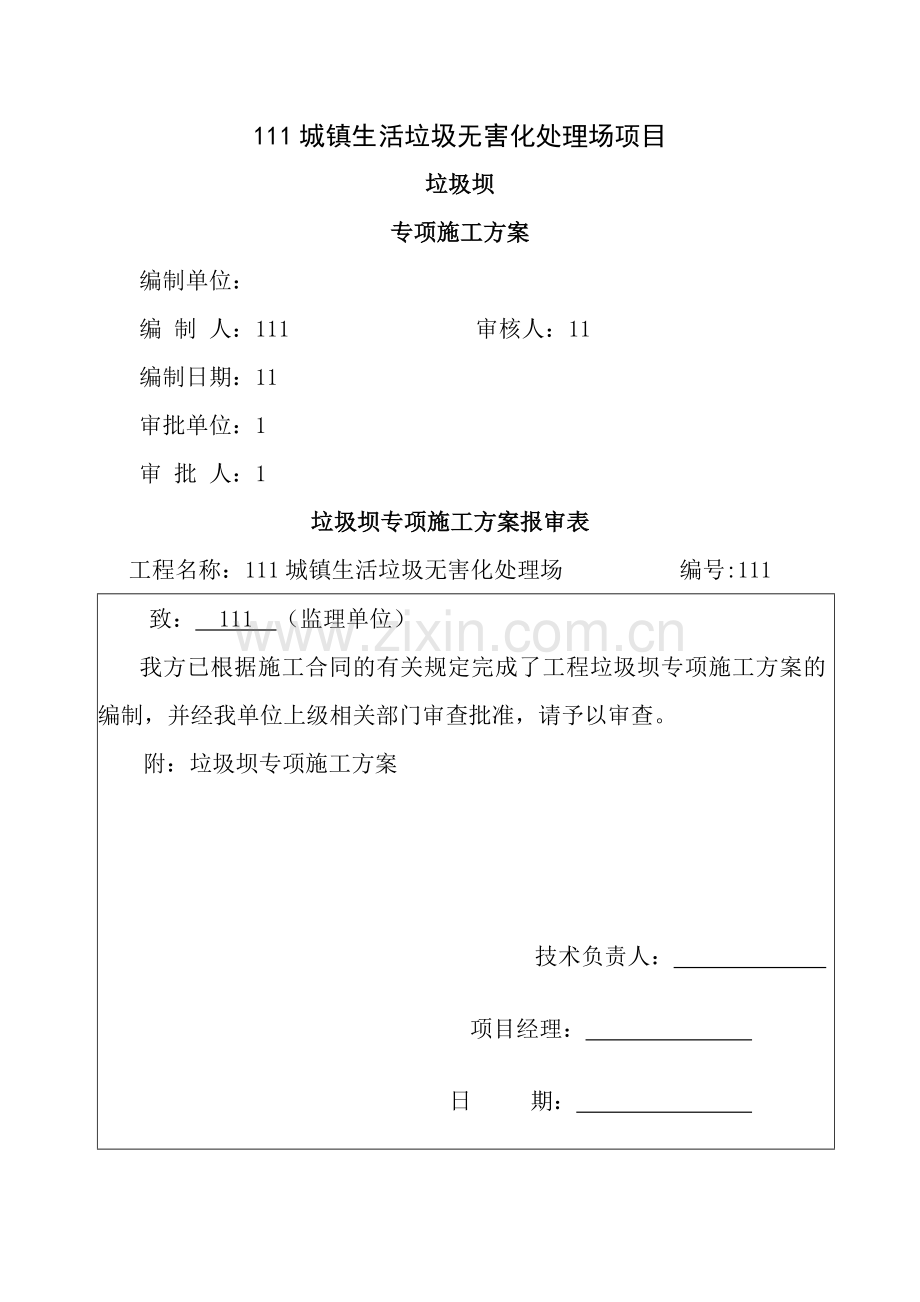

1、111城镇生活垃圾无害化处理场项目垃圾坝专项施工方案编制单位:编 制 人:111 审核人:11编制日期:11审批单位:1审 批 人:1垃圾坝专项施工方案报审表工程名称:111城镇生活垃圾无害化处理场 编号:111 致: 111 (监理单位)我方已根据施工合同的有关规定完成了工程垃圾坝专项施工方案的编制,并经我单位上级相关部门审查批准,请予以审查。附:垃圾坝专项施工方案 技术负责人: 项目经理: 日 期: 总监理工程师审查意见:总监理工程师: 日 期: 目 录1、 编制依据2、 工程概况3、 施工准备4、 施工方案5、 施工注意事项6、 工程质量记录一、编制依据1.国家施工验收规范2.蓝山县城镇
2、生活垃圾无害化处理场防渗系统施工图3.施工合同文件二、工程概况1.111生活垃圾处理场项目,拟建于1111,占地面积160.8亩。垃圾坝为浆砌石坝,属于市政工程。2.本工程分为四个部分:基础部分、坝体部分、路面及锚固沟部分、坝顶栏杆。坝体底标高368.000m、坝体顶标高380.000m,坝高12m,坝基及坝体断面最宽处15.9m,坝顶宽3.5m,坝总长110.7m。3.垃圾坝采用铺浆砌筑,坝体采用饱和抗压强度大于30、软化系数不低于0.8的新鲜岩石。砌石料最少颗粒不小于30,最大颗粒不超过80。铺浆要饱满,最少要达到80%,砌缝要上下错位,所用砌石要符合国家标准。4. 覆盖层开挖采用1.0m
3、3挖掘机装10t自卸汽车出碴;石方开挖采用自上而下分层开挖。开挖深度一般在3m左右,直到持力层:中微风化粉砂岩,承重力特征值3000为准。三、施工准备1.水泥:根据现场情况采用C25毛石混凝土或C20素混凝土,运到现场时必须有出厂合格证和出厂质量验收单,方可验收入库,水泥运到工地后,必须通过国家质量检测机构检验,其品种强度,性能必须符合设计要求。2.砂浆:采用30毛料石(下游面采用粗料石),M10(砌筑)及1:2水泥砂浆(勾缝及抹面),机械拌和。砂浆有良好的和易性,保水性和水透水性,稠度一般为4-6;砂浆采用天然砂,砂料质地坚硬、清洁,级配良好,最大粒径不超过5,平均料径不小于0.25。砂的含
4、泥量不超过5%。3.块石:砌体所用块石采用坚硬、密实,无风化无裂缝,无粘附物质,清洁的石料,其强度满足设计要求(30)。4.主要机具:挖掘机、自卸车、砂浆拌合机、斗车另备有大铲、灰刀、扁子、线坠、小白线、卷尺、水平尺、皮数杆、小水桶、灰槽等。四、施工方案 1.施工顺序:坝基开挖坝基处理及边坡支护坝边坡锚固沟验槽坝底导排系统坝体砌筑坝顶锚固沟20厚C20混凝土护面坝顶栏杆。 2.坝底清基选用两台D360挖机并列挖土,八台后八轮装运卸土,一台135推土机推土。 挖土时按图留一定的斜坡,开挖时将开挖面按机械的高度分为多层开挖,达到设计坡度。 3.浆砌石坝 (1)测量放线和清表 现场测量,开挖前同业主
5、、监理、勘测单位办理现场交接桩及业内资料的交接手续,然后对全线进行导线点的复测、恢复、埋设、增设水准点、导线点,设置挖填标志,边坡线标志,分层砌筑高度标志等。 清基:将坝基基底边线50的树木、草皮、树根、砖石、废弃物以及各种建筑物全部清除,对坝基范围内的机井、洞穴先就近取土回填离开口约1m,再用混凝土塞封堵。对坝基基面表层的细砂、淤泥、腐殖土、泥炭均按50全部清除。 所有的清基、草皮、腐殖土、废渣运到围坝以外的指定地点堆放,有用的清基土可堆放在甲方满意的堆放地点,其余废弃物垃圾远离场地的地点,集中焚毁或掩埋。坝基表层土用推土机配合铲运机清理,分类运至指定卸土点,经监理工程师检验合格后,才能开始
6、砌筑,如地基达不到设计要求时,要继续开挖达标。 开工前对用料进行取样,岩石规格、强度要达到设计要求,分析报告交监理审批,作为施工依据。 (2)坝体砌筑 A.砌石料准备:表层土清理,用挖掘机、自卸车将表层土清理出场,运到指定的地点,清表结束后,沿坝脚线外修好便道、排水沟以及卸料带。按规范要求确定好块石料场,并现场见证取样,达到设计要求后,把块石运至施工现场。B.水泥砂浆为M10,它由250漩涡式混凝土搅拌机,8t自卸汽车运至工作面附近(坝体砌筑高度在1m一下时),石料用自卸汽车由料场运至施工现场,用高压水冲洗干净。施工时,应在坝外将石料逐个检查,将表面的泥垢、青苔、油质等冲刷清洗干净,并敲除软弱
7、边角。浆砌石采用铺浆法人工砌筑,先铺砂浆,铺浆厚3050,砂浆饱满度最少达到80%,并按先砌角石、后砌面石、再填腹石的顺序施工。砌石时块石必须保持湿润,自身稳定,大面朝下,适当摇动或敲击,使其平缓。同一层面应大致找平,相邻砌石高差应小于2030,每个分层高度应找平一次,分段砌筑的砌石高差小于1m。同一砌层内,相邻石块应错缝砌筑,避免竖向通缝,且不允许存在顺流向通缝,必要的地方应铺砌丁石。外露面上的砌缝应预留4深的空隙,水平缝宽不大于2.5,竖直缝宽不大于4。 C.填料降排水:取料场排水采用梯形沟降排水法。用挖掘机开挖梯形明沟,将取料场分割成条形,降排水沟的间距约50m,沟底宽度为2m,边坡1:
8、1.5,沟深为预测取料深度底层以上2m,在每条沟端头设集水坑,采用柴油抽水泵将明沟渗出水抽排除。D.腹部填筑:坝体砼用铺浆法基面铺30以上,对块石进行清洗,保证块石的湿润、干净,要求砌浆饱满(应大于80%),在砌浆初凝前只允许连续砌两层,砌体要上下错缝,在砂浆初凝前不能碰动砌体,沿坝轴线每15m设一道30的伸缩缝,并用沥青麻经填缝,填缝深为200,如果砌体需要移动或者在砌筑时,须将原砂浆清理干净再重新砌筑,如施工遇雨应防止基槽被水冲刷,引起砂浆流失,砂浆稠度应适当减少,若遇大雨、暴雨,应立即停止施工,要妥善保护表层。雨停后应排除积水,处理好被冲刷的部位。如表层砂浆未到初凝,应加铺水泥砂浆继续砌
9、筑,否则应按工作缝处理。当气温在05时,砌筑作业应注意表层的保护。最低气温在0一下,应立即停止施工,在砌筑过程中,砌体表面的平整度、垂直度、灰缝厚度及砂浆饱满程度等均应随时检查校正,须及时检查砌体的密实性,重新砌筑一层,均需进行简易试验(如插钎浇水),检测结果必须符合规范规定的要求。浆砌石坝结构尺寸和位置,砌筑允许的偏差应符合砌体工程施工质量验收规范(50203-2002),表中6的规定,和浆砌石坝施工技术规定(120-84),表中8的相关规定。在坝体砌筑3-5m高后,坝高三分之一以上砌体挖试坑,所测容重、孔隙率必须符合设计要求。五、施工注意事项1. 使用石料必须保持清洁,受污染或水锈较重的石
10、块应冲洗干净,以保证砌体的粘结强度。2.砌筑砂浆应严格按材料计量,保证配合比准确;砂浆应搅拌均匀,稠度符合要求。3.砌筑石应拉通线使达到平直通光一致,砌料石应双面拉准线,并经常检查校核轴线及边线,以保证平直、轴线正确,不发生位移。4.砌石应注意选石,并使大小石块搭配使用,石料尺寸不应过小,以保证石块间的互相压搭和拉结,避免出现鼓肚和里外两层皮现象。5.砌筑时应严格防止出现不坐浆砌筑或先填心后填塞砂浆,造成石料直接接触,或采取铺石灌浆法施工,这将使砌体粘结强度和承载力大大降低。6.块石砌筑灰缝必须控制在20-35之内;灰缝厚度大于50时,应先坐砂浆,然后垫入小石块,用手锤轻敲平实,再填砂浆。砌体必须采用坐浆法砌筑,水平灰缝的饱满度应达到80%,砂浆的稠度应控制在3050。严禁砌成“铲口石”、“填心石”、“双合面”、“过桥石”、“刀口石”。六、 工程质量记录本分部工程应具备以下质量记录:1.材料(水泥、砂、外加剂等)出厂质量证明书、试验报告。2.砂浆配合比通知单。3.砌筑砂浆试块报告单。4.隐检记录。5.设计变更和洽商记录。6.分项工程质量检验评定。7.其他需提供的技术资料。
