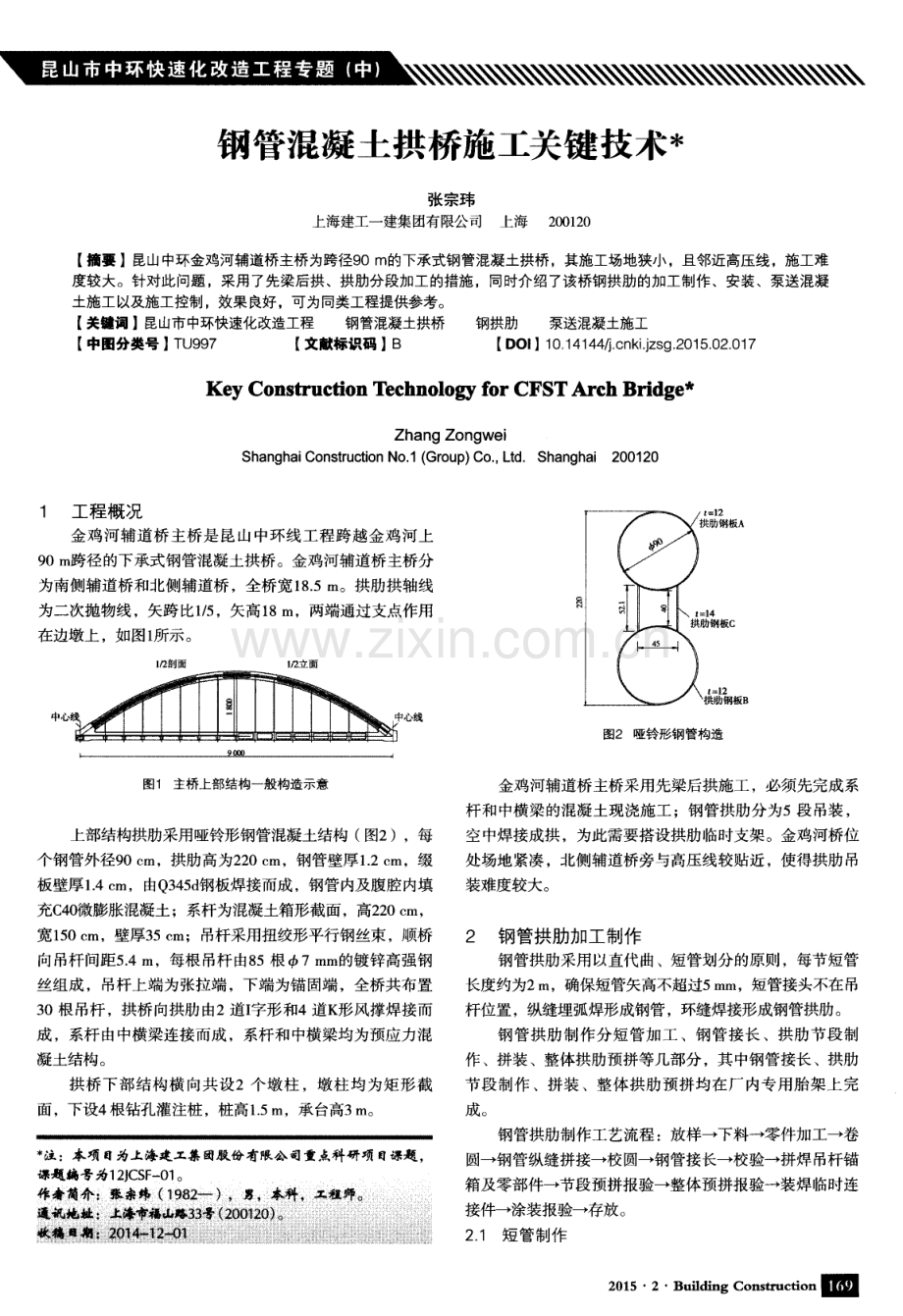

1、钢管混凝土拱桥施工关键技术术 张宗玮 上海建工一建集团有限公司 上海 2 0 0 1 2 0 【 摘要 】昆山中环金鸡河辅道桥主桥为跨径9 0 m的下承式钢管混凝土拱桥,其施工场地狭小,且邻近高压线,施工难 度较大。针对此问题 ,采用了先梁后拱、拱肋分段加工的措施 ,同时介绍了该桥钢拱肋的加工制作 、安装、泵送混凝 土施工以及施工控制,效果良好,可为同类工程提供参考。 【 关键词 】昆山市中环快速化改造工程 钢管混凝土拱桥 钢拱肋 泵送混凝土施工 【 中图分类号 】 T U 9 9 7 【 文献标识码 】 B 【 D O I 】 1 O 1 4 1 4 4 j c n k i j z s g

2、2 0 1 5 0 2 0 1 7 Ke y Co n s t r u c t i o n Te c h n o l o g y f o r CFS T Ar c h BHd g e Zh an g Zon g wei S h a n g h a i C o n s t r u c t i o n N o 1 ( Gr o u p ) C o , L t d S h a n g h a i 2 0 0 1 2 0 1 工程概况 金鸡河辅道桥 主桥是昆 山中环线 工程跨越金鸡河 上 9 0 m 跨径 的下承式钢管混凝土拱桥。金鸡河辅道桥主桥分 为南侧辅道桥 和: l l: rJ 辅道桥 ,全桥宽

3、 l 8 5 m 。拱肋拱轴线 为二次抛物线,矢跨 t L 1 5 ,矢高1 8 m,两端通过支点作用 在边墩上 ,如图l 所示。 由 1 2 剖 面 l 立筒 图1 主桥上部结构一般构造示意 上部结构拱肋采用哑铃形钢管混凝土结构 ( 图2),每 个钢管外径9 0 o m,拱肋高为2 2 0 c m,钢管壁厚 1 2 c m,缀 板壁厚 1 4 c m,Q 3 4 5 d 钢板焊接而成 ,钢管内及腹腔内填 充C 4 0 微膨胀混凝土 ;系杆为混凝土箱形截面,高2 2 0 c m, 宽1 5 0 c m,壁厚3 5 c m;吊杆采用扭绞形平行钢丝束 ,顺桥 向吊杆 间距5 4 m,每根吊杆 由8

4、 5根 西7 m m的镀锌高强钢 丝组成 ,吊杆上端为张拉端 ,下端为锚 固端 ,全桥共布置 3 0根吊杆 ,拱桥 向拱肋 由2道I 字形 和4道K 形风撑焊接而 成 ,系杆 由中横梁连接而成 ,系杆和中横梁均为预应力混 凝土结构。 拱 桥下部 结构横 向共设 2个墩柱 ,墩柱均为矩 形截 面,下设4 根钻孔灌注桩 ,桩高1 5 m,承台高3 1T I 。 注:本项目为上海建工集团股份有限公司重点科研项目课题, 课题 编号 为1 2 J CS F 一 0 1 。 图2 哑铃形钢管构造 金鸡河辅道桥主桥采用先梁后拱施工 ,必须先完成系 杆和 中横梁 的混凝土现浇施工 ;钢管拱肋分为5段 吊装 ,

5、 空中焊接成拱 ,为此需要搭设拱肋 临时支架 。金鸡河桥位 处场地紧凑 ,北侧辅道桥旁与高压线较贴近 ,使得拱肋 吊 装难度较大。 2 钢管拱肋加工制作 钢管拱肋采用 以直代曲 、短管划分的原则 ,每节短管 长度约为2 m,确保短管矢高不超过5 m m,短管接头不在吊 杆位置 ,纵缝埋弧焊形成钢管 ,环缝焊接形成钢管拱肋。 钢管拱肋制作 分短管加工 、钢管接长 、拱肋节段制 作 、拼装 、整体拱肋预拼等几部分 ,其中钢管接长 、拱肋 节段制作 、拼装 、整体拱肋预拼均在厂 内专用胎 架上完 成。 钢管拱肋制作工艺流程 :放样一下料一零件加工一卷 圆一钢管纵缝拼接一校圆一钢管接长一校验一拼焊吊杆

6、锚 箱及零部件一节段预拼报验一整体预拼报验一装焊临时连 接件一涂装报验一存放。 2 1 短管制作 2 0 1 5 2 B u il d i n g C o n s tr u c ti 。 n 衄 塞 堡 塑 篁 鳖 圭 警 技 术 钢管拱肋拱肋线为二次抛物线 ,以多节直线短管拼装 而成 。短管制造质量直接影响拱肋的成桥线形 、几何形状 和尺寸精度 。因此短管卷 圆的失圆度 、纵缝焊接预留反变 形 、控制焊接收缩量 、校圆是短管制作的难点。 短管拱肋制作T艺流程 :放样一下料一加l丁坡 口一滚 圆一纵缝拼焊一校圆。 经 汁算机1: 1 放样后的短管零件采用数控切割 ,以保 证尺寸精度。所有用于卷

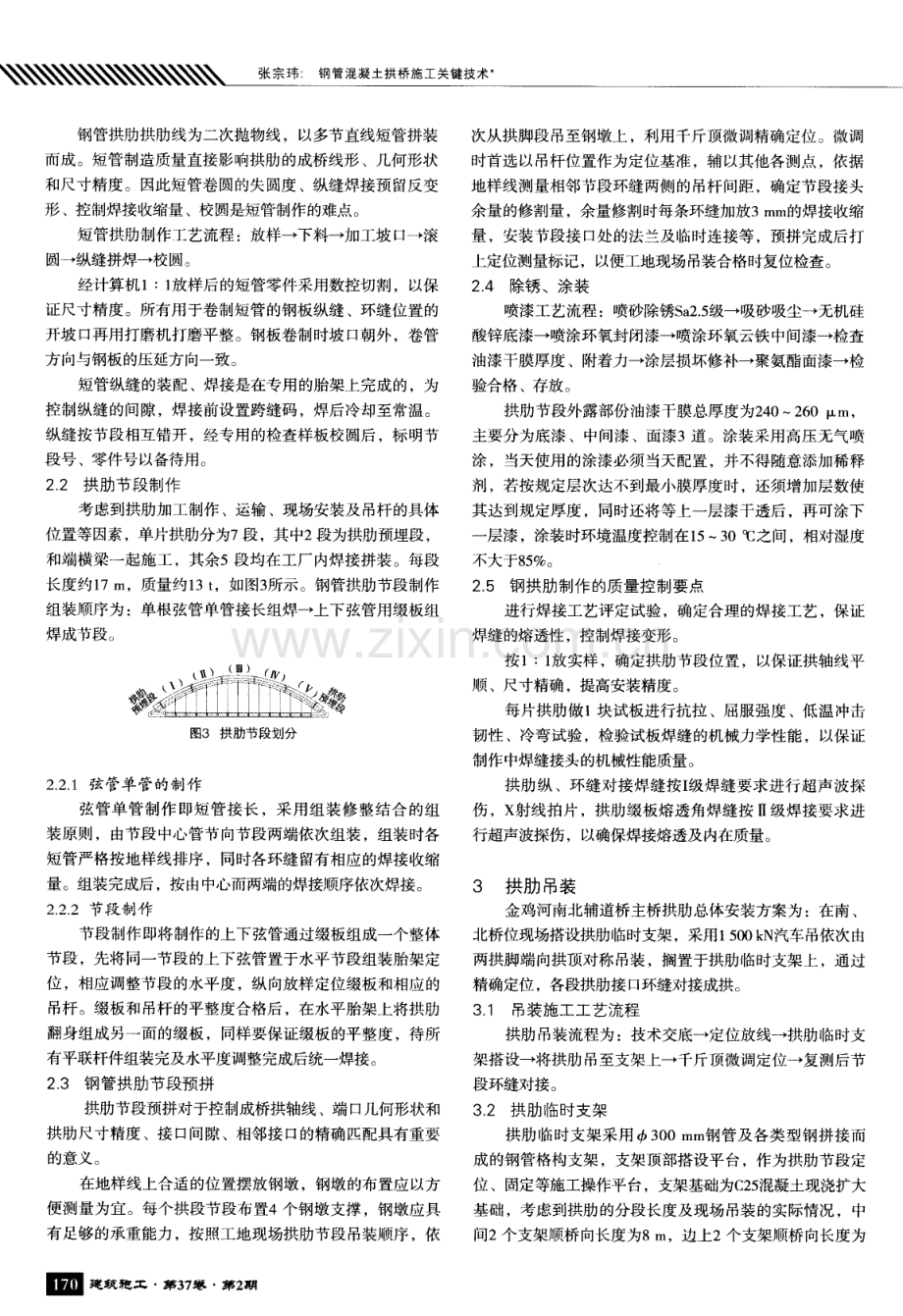

7、制短管的钢板纵缝 、环缝位置的 开坡 口再用打磨机打磨平整。钢板卷制时坡 口朝外 ,卷管 方向与钢板的压延方 向一致。 短管纵缝的装配 、焊接是在专用的胎架上完成的,为 控制纵缝的间隙,焊接前设置跨缝码 ,焊后冷却至常温。 纵缝按节段相互错开,经专用的检查样板校圆后 ,标 明节 段号、零件号以备待用。 2 2 拱肋节段制作 考虑到拱肋加工制作 、运输 、现场安装及吊杆的具体 位置等因素 ,单片拱肋分为7段 ,其中2段为拱肋预埋段 , 和端横梁一起施工 ,其余5段均在工厂 内焊接拼装。每段 长度约1 7 13 1 ,质量约1 3 t ,如图3 所示。钢管拱肋节段制作 组装顺序为 :单根弦管单管接

8、长组焊一上下弦管用缀板组 焊成节段。 图3 拱肋节段划分 2 2 1 弦管单管的制作 弦管单管制作 即短管接 长 ,采用组装修整结合 的组 装原则 ,由节段中心管节 向节段两端依次组装 ,组装时各 短管严格按地样线排序 ,同时各环缝 留有相应的焊接收缩 量。组装完成后 ,按由中心而两端的焊接顺序依次焊接。 2 2 2 节段 制作 节段制作即将制作的上下弦管通过缀板组成一个整体 节段 ,先将 同一节段的上下弦管置于水平节段组装胎架定 位 ,相应调整节段 的水平度 ,纵 向放样定位缀板和相应的 吊杆 。缀板 和吊杆 的平整度合格后 ,在水平胎架上将拱肋 翻身组成另一面的缀板 ,同样要保证缀板的平整

9、度,待所 有平联杆件组装完及水平度调整完成后统一焊接。 2 3 钢管拱肋节段预拼 拱肋节段预拼对于控制成桥拱轴线 、端 口几何形状和 拱肋尺寸精度 、接 口间隙 、相邻接 口的精确匹配具有重要 的意义。 在地样线上合适的位置摆放钢墩 ,钢墩的布置应 以方 便测量为宜。每个拱段节段布置4个钢墩支撑 ,钢墩应具 有足够的承重能力 ,按照工地现场拱肋节段吊装顺序 ,依 囫建 筑 狍 工 第 3 7 卷 第 2 期 次从拱脚段 吊至钢墩上 ,利用千斤顶微调精确定位。微调 时首选以吊杆位置作为定位基准 ,辅 以其他各测点 ,依据 地样线测量相邻节段环缝两侧的 吊杆间距 ,确定节段接头 余量的修割量 ,余

10、量修割时每条环缝加放3 m m 的焊接收缩 量 ,安装节段接 口处的法兰及临时连接等,预拼完成后打 上定位测量标记 ,以便工地现场吊装合格时复位检查。 2 - 4 除锈、涂装 喷漆工艺流程 :喷砂除锈S a 2 5 级一吸砂吸尘一无机硅 酸锌底漆一喷涂环氧封闭漆一喷涂环氧云铁 中间漆一检查 油漆干膜厚度 、附着力一涂层损坏修补一 聚氨酯面漆一检 验合格、存放。 拱肋节段外露部份油漆干膜总厚度为2 4 0 2 6 0 I x m, 主要分为底漆 、中间漆 、面漆3道 。涂装采用高压无气喷 涂 ,当天使用 的涂漆必须 当天配置 ,并不得 随意添加稀释 剂 ,若按规定层次达不到最小膜厚度时,还须增加

11、层数使 其达到规定厚度 ,同时还将等上一层漆干透后 ,再可涂下 一 层漆 ,涂装时环境温度控制在1 5 3 0之 间,相对湿度 不大于8 5 。 2 5 钢拱肋制作的质量控制要点 进行焊接工艺评定试验 ,确定合理的焊接工艺 ,保证 焊缝的熔透性 ,控制焊接变形。 按 1: 1 放实样 ,确定拱肋节段位置 ,以保证拱轴线平 顺 、尺寸精确 ,提高安装精度。 每片拱肋做 1 块试板进行抗拉 、屈服强度 、低温冲击 韧性 、冷弯试验 ,检验试板焊缝的机械力学性能 ,以保证 制作中焊缝接头的机械性能质量。 拱肋纵 、环缝对接焊缝按I 级焊缝要求进行超声波探 伤 ,x 射线拍片 ,拱肋缀板熔 透角焊缝按

12、 级焊接要求进 行超声波探伤,以确保焊接熔透及内在质量。 3 拱肋吊装 金鸡河南北辅道桥主桥拱肋总体安装方案为:在南 、 北桥位现场搭设拱肋临时支架 ,采用1 5 0 0 k N 汽车吊依次由 两拱脚端向拱顶对称吊装 ,搁置于拱肋临时支架上 ,通过 精确定位 ,各段拱肋接 口环缝对接成拱。 3 1 吊装施工工艺流程 拱肋 吊装流程为:技术交底一定位放线一拱肋临时支 架搭设一将拱肋吊至支架上一千斤顶微调定位一复测后节 段环缝对接 。 3 _ 2 拱肋临时支架 拱肋 临时支架采用 西3 0 0 m m 钢管及各类型钢拼接 而 成的钢管格构支架 ,支架顶部搭设平 台,作为拱肋节段定 位 、固定等施工

13、操作平台,支架基础为C 2 5 混凝土现浇扩大 基础 ,考虑到拱肋 的分段长度及现场吊装的实际情况 ,中 间2 个支架顺桥向长度为8 1 T I ,边上2个支架顺桥向长度为 ; ; 塞 堕 :塑 堕 鳖 主 堕 堡 垫 : 4 m;横桥向支架的拼装宽度均为4 m。拱肋临时支架水平 和垂直方向用槽钢连结成剪刀撑以增加支架 的刚度和稳定 性。支架的钢管与基础顶面预埋的钢板焊接成整体。 3 3 拱肋起 吊 根据计算 ,拱肋节段的长度约为1 7 m,每段质量约为 1 3 t ,拱肋 吊装采用两点 吊。拱肋节段起吊前,在确定 的吊 点处捆绑好钢丝绳,钢丝绳外径为5 6 m m。在吊点位置拱肋 钢管外上下

14、半圆包宽1 m 橡胶块 ,橡胶块外包钢板 ,钢板宽 1 m。钢丝绳系好后 ,汽车吊起 吊,缓慢平稳 吊至理论就位 处 ,垂直落架 、就位 ,用千斤顶微调精确定位。 3 4 拱肋吊装的测量控制 拱肋 吊装过程中的测量控制主要是指拱轴线的偏位和 高程控制 ,在拱肋节段制作时 ,拱顶背面用冲钉定出拱顶 中心线作为控制点 ,拱轴线的复测方法为 :在拱轴线延长 线两端离拱脚2 m 处布置2点 ,架全站仪能通视 ,在拱肋上 实测控制点坐标 ,根据测点坐标计算安装拱轴线与设计拱 轴线吻合差值。若有差值 ,则利用支架平 台上 的千斤顶调 整偏位 、高程 ,在满足要求后 ,临时固定拱肋连接端 ,待 复测后 ,统

15、一焊接。 4 拱肋混凝土浇筑 南北辅道主桥共为4片拱肋 ,共计2 8 0 m 混凝土 ,钢 管拱 内混凝土采用泵送顶升压注施工,根据对称平衡加载 的原则 ,从两拱脚至拱顶 ,对称均匀一次连续泵送完成上 下钢管及腹腔内混凝土” 。为此配置5台高压输送泵 ,其 中1台作 为备用。在拱脚端设置泵送混凝土压注管 ,管径 1 2 5 m m,管上设置截止阀;在拱顶设置混凝土增压管 ,增 压管高2 m,管径2 0 0 m m,在上下钢管 、缀板分别设置排气 孔 ,排气孔 西5 m m,孔距不等 ,错位布置 ,泵送混凝土顺 序依次为下钢管、缀板、上钢管。 4 1 拱肋泵送混凝土配合比确定 钢管混凝土采用C

16、4 0 微膨胀混凝土 ,针对拱肋混凝土 泵送顶升施工特点 :混凝土必须具备 良好 的流动性 、初凝 后膨胀和收缩互补 、可泵性好 、早强等工作性能 ,结合拌 和站拌和能力 、运输能力及现场泵送装备配置等条件 ,确 定混凝土坍落度为2 0 0 m m 2 0 m m,为此和有关单位研制 了配 合 比,具体为 :水 : 水泥 : 矿粉 : 粉 煤灰 : 砂 : 碎 石 : 外加剂= 1 6 0: 3 0 0: 8 0: 8 0: 8 4 0: 8 7 0: 6 9 0 。 4 2 泵送 混凝 土浇筑 拱肋混 凝土浇筑前利 用高压 固定泵泵入适 量 的水泥 浆 ,以湿润管壁 ,每端泵入的水泥浆按0

17、5 m 控制 ,然后再 浇筑混凝土 ,混凝土由拱脚浇筑孔 自下而上推 向拱顶 ,浇 筑过程中,混凝土泵送速度基本相同 ,始终保持拱肋两端 的压力平衡 ,将混凝土注入拱肋中的高差控制在2 m 左右, 接近拱顶时 ,混凝土顶升面高差控制在1 m以内,待拱顶 冒 浆孔射出水泥浆后 ,停止浇筑,稳压5 ra i n ,然后适 当加大 泵送压力再次泵入混凝土 ,让混凝土再次从 冒浆孔流出, 经3次反复 ,直到冒浆孔流出的混凝土浓度和泵送的混凝 土浓度相 同,浇筑完毕。 4 3 混凝土质量 本桥泵送混凝土共计2 8 0 m ,4片拱肋分为2 次浇筑 , 每片拱肋混凝土浇筑用时将近4 h ,均为一次性连续浇

18、筑而 成 ,根据施工技术规范要求 ,拱肋混凝土取抗压强度试件 4组,2 8 d 平均值为4 2 3 M P a ,混凝土浇筑完l 4 d 后 ,用超 声波对浇筑质量进行了探测 ,混凝土均为密实。 4 4 泵送混凝 土施工控制 4 4 1 结构水平位 移控 制 由于本桥采用先梁后拱的成桥施工方案 ,尽管在成拱 桥 系杆中已施加预应力 ,但边墩永久支座的固定约束已解 除,由于拱肋在混凝土泵送顶升施工 中,将对边墩产生水 平推力 ,有可能对拱梁组合结构 中墩的位移带来一定的影 响,为此在混凝土泵送前 ,对两边墩采取临时固定措施 。 混凝土浇筑过程 中,通过墩两侧事先布设 的测点 ,用全站 仪随时观测

19、 ,由于准备工作较充分,事先考虑比较周全 , 整个施工中,拱梁组合结构及墩位未发生位移现象。 4 4 2 高程控制 为正确反映泵送混凝土时,拱肋结构 的高程变化,拱 肋顶面顺桥向1 8 跨 、1 4 跨 、 拱顶及各临时支架处分别布置 了高程测点 ,在1 4 跨截面布置 了应力测点 ,由上述各结构 监测点 的测试数据表 明,拱上结构测点变位及 内力与设计 基本吻合。 5 结语 钢管混凝土拱桥 因结构情况及施工环境不 同而有 多 种安装方法p ,本桥采用拱肋临时支架分段安装拱肋 的方 法 ,经工程实践证 明,实施效果 良好 ,可供 以后有类似情 况的工程参考借鉴。 参 考 文 献 1 范 文理

20、钢 管混 凝土拱 桥合 拢技 术解析 D 成都 : 西 南交 通大 学 , 2 00 3 2 申哲会 三拱肋钢管混凝土系杆拱桥一江海大桥动力特性分析 J l北 方交通, 2 0 1 4 ( 2 ) : 2 2 2 5 【 3 马祥春 钢管混凝土系杆拱桥拱圈落架仿真分析 J l 铁道建筑技术, 2 0 1 4 ( 1 1 ) : 1 2 -1 5 4 】 李刚 冈 管混凝土拱桥填充混凝土浅析 J l价值工程 ,2 0 1 4 ( 1 ) :6 9 7 0 5 李强 大跨径钢管混凝土拱桥稳定性研究 J 国防交通工程与技术, 2 0 1 4 ( 2 ) : 1 2 - 1 4 6 卢小锋, 田波 大跨下承式单肋钢管混凝土人行拱桥设计 J 城市道 桥与防洪 ,2 0 1 4 ( 9 ) : 1 3 9 1 4 2 , 1 9 2 0 2 0 1 5 - - -2 B u il d in g C o n s t r u c t i。 n 皿
