收藏 分销(赏)

市政监理工作总结(汇总12篇).docx

上传人:丰**** 文档编号:4929301 上传时间:2024-10-20 格式:DOCX 页数:69 大小:40.02KB
下载 相关 举报
市政监理工作总结(汇总12篇).docx_第1页
第1页 / 共69页
市政监理工作总结(汇总12篇).docx_第2页
第2页 / 共69页
市政监理工作总结(汇总12篇).docx_第3页
第3页 / 共69页
市政监理工作总结(汇总12篇).docx_第4页
第4页 / 共69页
市政监理工作总结(汇总12篇).docx_第5页
第5页 / 共69页
点击查看更多>>
资源描述

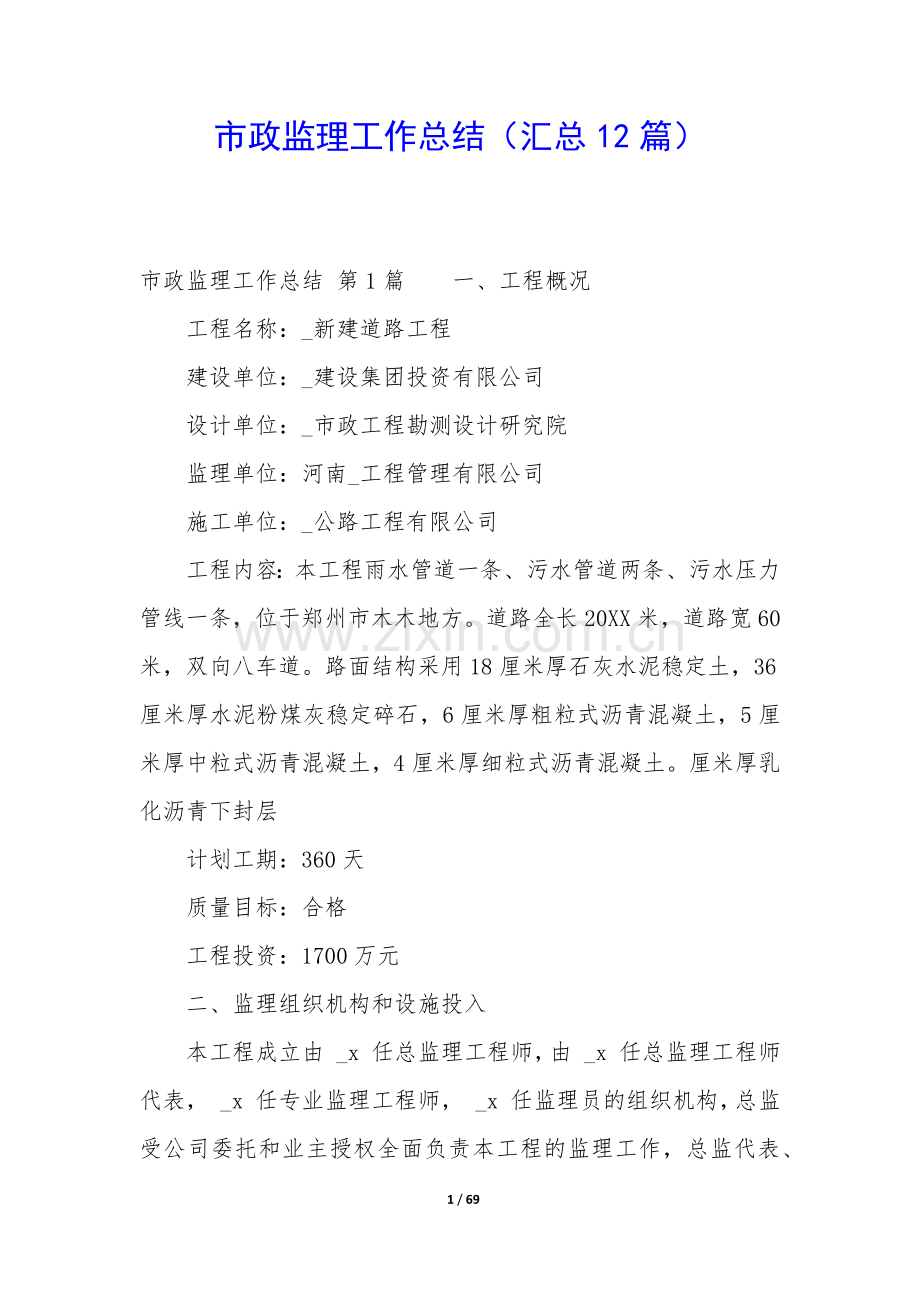

1、市政监理工作总结(汇总12篇)市政监理工作总结 第1篇 一、工程概况 工程名称:_新建道路工程 建设单位:_建设集团投资有限公司 设计单位:_市政工程勘测设计研究院 监理单位:河南_工程管理有限公司 施工单位:_公路工程有限公司 工程内容:本工程雨水管道一条、污水管道两条、污水压力管线一条,位于郑州市木木地方。道路全长20XX米,道路宽60米,双向八车道。路面结构采用18厘米厚石灰水泥稳定土,36厘米厚水泥粉煤灰稳定碎石,6厘米厚粗粒式沥青混凝土,5厘米厚中粒式沥青混凝土,4厘米厚细粒式沥青混凝土。厘米厚乳化沥青下封层 计划工期:360天 质量目标:合格 工程投资:1700万元 二、监理组织机

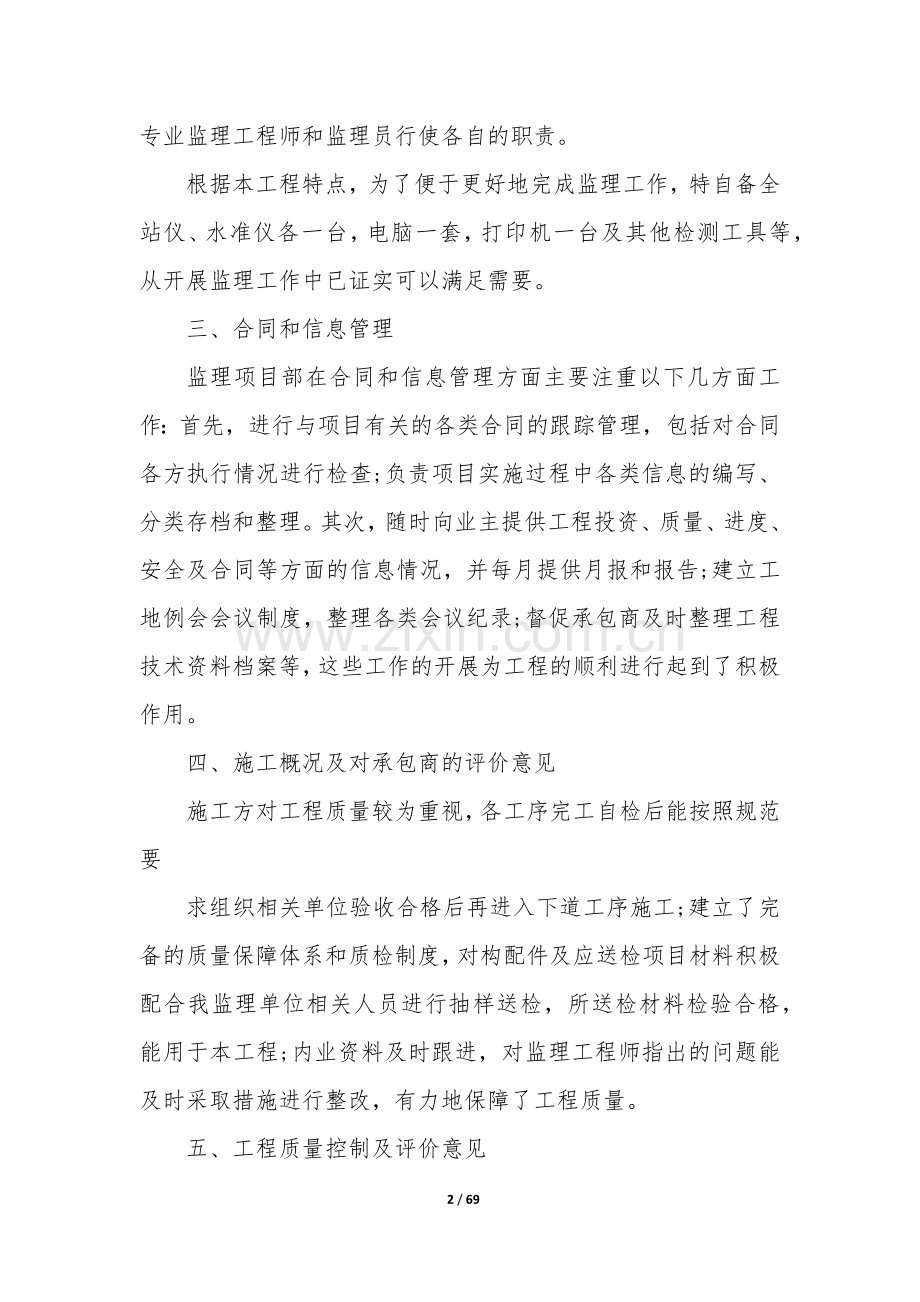

2、构和设施投入 本工程成立由 _x 任总监理工程师,由 _x 任总监理工程师代表, _x 任专业监理工程师, _x 任监理员的组织机构,总监受公司委托和业主授权全面负责本工程的监理工作,总监代表、专业监理工程师和监理员行使各自的职责。 根据本工程特点,为了便于更好地完成监理工作,特自备全站仪、水准仪各一台,电脑一套,打印机一台及其他检测工具等,从开展监理工作中已证实可以满足需要。 三、合同和信息管理 监理项目部在合同和信息管理方面主要注重以下几方面工作:首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的编写、分类存档和整理。其次,随时向业主提供

3、工程投资、质量、进度、安全及合同等方面的信息情况,并每月提供月报和报告;建立工地例会会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。 四、施工概况及对承包商的评价意见 施工方对工程质量较为重视,各工序完工自检后能按照规范要 求组织相关单位验收合格后再进入下道工序施工;建立了完备的质量保障体系和质检制度,对构配件及应送检项目材料积极配合我监理单位相关人员进行抽样送检,所送检材料检验合格,能用于本工程;内业资料及时跟进,对监理工程师指出的问题能及时采取措施进行整改,有力地保障了工程质量。 五、工程质量控制及评价意见 施工准备阶段的质量

4、控制 首先,监理方认真熟悉了解合同文件、设计图纸及技术文件,对承包商提交的施工组织设计及施工计划、施工方案进行了审查,参加了设计交底、工地交桩以及图纸会审。 参加了对工程基准线、坐标网、控制桩和水准点的现场交底,并对水准点、控制点进行了复核。检查了开工条件,如承包商工、料、机落实、进场情况;水泥、钢筋、砂、石料及预制管构件、主要外购件的质量及有关复试资料,对部分供应厂家进行了实地考察,见证了复试试验,构配件质量满足设计及规范要求,适用于本工程。 召开首次工地会议,明确了施工过程中业主、承包商、监理方三方各自的职责和监理工作管理办法。编制了详细的监理规划、监理细则,为我们开展监理工作打下了基础。

5、 施工阶段质量控制 在施工中要求承包商建立起完善的质量检测体系,必须在自检合格的基础上通知相关主体单位验收,经监理签认后,方能进入下道工序施工。 督促施工单位做好施工水准点、控制点、基准线的测量、复核管道中心定位、复核工作,并检查其有关记录,在施工单位上报复测资料的基础上,对临时水准点等进行了复核,其结果均在误差范围内。同时,多次抽检了管道中线的控制点、中心桩、检查井位置,确保其准确性。 在沟槽开挖工序中,检查了承包商沟槽开挖坡度、安全,沟槽排水、支撑措施是否落实,重点控制沟槽不得受水浸泡,防止槽底土体扰动和超挖。 会同业主、地勘、质检、施工等五方主体对沟槽进行验收,验收过程各数据我方均做详细

6、记录,在抽检垫层、平基的厚度及高程无误后,才允许施工单位进入管道安装工序的施工工作。 管道安装工作重点检查管底坡度是否倒流水,管道中心线位置是否符合设计要求,并对管内底高程进行检测,同时,随机抽取了以上各道工序的混凝土质量,见证了试块试压,全部达到设计要求。 通过巡视的手段,对全线检查井砌筑质量进行检查,发现有通逢、灰浆不饱满,抹面有空鼓、裂缝等现象的,均要求施工单位返工,质量达到相关规范要求。承包商充分意识到回填质量的重要性,本次工程的回填土施工单位均自觉分层夯实,我监理方见证了回填土压实度试验,回填过程中现场监理全程旁站,严把质量关,回填土压实度达到了设计及规范要求。 资金投资控制 根据工

7、程实际情况,对工程中采用的原材及构配件进行多方价格对比考察,要求施工单位使用质量达标,价格低廉的产品。 根据设计文件结合现场实际情况,对沟槽开挖、施工便道的各类数据按实际情况签证,并做好相应资料的存档工作。 竣工验收阶段质量控制 根据设计及相关规范要求,在施工单位自检合格的基础上,会同相关单位对所有井段分段做闭水试验,试验结果渗水量均在允许范围内,符合设计及规范要求。 六、施工阶段的工程进度控制 进度控制的总任务就是在满足工程建设总进度计划要求的基础上,编制或审核施工进度计划,并对其执行情况加以动态控制,跟踪检查施工项目按期竣工并交付使用。我方工作重点是审核承包商提交的施工进度计划。要求施工总

8、进度计划应确定分期分批完成的项目组成,各工程项目的开工、竣工顺序及时间安排,全场性准备工作,特别是首批准备工作的内容与进度安排等。随时了解进度计划执行过程中所存在的问题,并帮助承包商给予解决,特别是承包商无力解决的内外关系协调问题。及时检查承包商报送的施工进度计划报表和分析资料,同时进行现场实地考察,核实所报送的已完项目的时间及工程量,在对工程实际进度资料进行整理的基础上,我方将其与计划进度对比,以判定实际进度是否出现偏差。如果出现偏差,我方进一步分析此偏差对进度控制目标的影响程度及产生的原因,以便研究对策,提出纠偏措施,对承包商申请的已完工程分项工程量进行核实,在监理工程师通过检查验收后签发

9、工程进度款支付凭证。 七、施工阶段工程投资控制 本工程投资控制的原理是把计划投资额作为投资控制的目标值,在工程施工过程中定期进行投资实际值与目标值比较,通过比较发现并找出实际支出额与投资控制目标值的偏差,然后分析产生偏差的原因,并采取有效措施加以控制,以保证投资控制目标的实现。首先,我方熟悉图纸、设计要求、标底标书,分析合同价构成因素,明确工程费用最易突破的部分和环节,从而明确投资控制的重点。并审查承包商提交的工程预算,定期、不定期进行工程费用超支分析,并提出控制工程费用突破的方案和措施。认真、慎重对待工程变更、设计修改,严格经费签证,及时对完工工程量进行计量,及时签证支付进度款。 八、安全、

10、文明施工控制 安全、文明施工是保证工程能否顺利地在额定工期内按时、保质完成的重要条件。我方对此紧抓不懈,督促承包商在施工中认真贯彻“安全第一,预防为主”和坚持“管生产必须管安全”的原则。我方督促参加施工的人员必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,并要求定期进行安全技术考核,对特殊工种操作人员,我方检查其特殊工种合格证后,才能上岗作业。 操作人员上岗前,要求必须按照规定穿戴防护用品,督促施工负责人和安全检查员随时检查劳动防护用品的穿戴情况,并组织人员定期检查和验收施工所用的各种机具设备、劳动保护用品和电器设备等,保证其处于完好状态。 九、体会、经验、建议 1、业主的支持是

11、保证工程顺利完成的基础:在整个施工过程中业主领导对监理方在各方面都给予了大力的支持和协助,积极支持监理方的各项管理措施和监理手段,为工程的顺利完成提供了保证。 2、协调、沟通的重要性:在项目实施过程中,有很多的协调沟通工作要做,一个成功的监理项目部既要严格监理工程,也要同承包商建立良好的监理和被监理的合作关系,站在不同的角度为了一个共同目的,做好各自工作,只有这样才能出色地控制好质量、进度、投资等各项指标。 3、监理项目部自身建设:监理工作需要丰富的现场管理经验和扎实的理论水平,综合素质要求很高,要做一个优秀的监理工作者,只有取彼之长,补己之短,在工作中不断提高自身素质,更好地把监理 市政监理

12、工作总结 第2篇 一、工程概况 工程名称:口上村道路修建工程 建设单位: 设计单位: 监理单位:河南诚信工程监理咨询有限公司 施工单位: 工程内容: 工程为原路面上加铺水泥混凝土路面。总长1503米。1#路长325米,2#路长261米,3#路长295米,4#路长米,5#路长米。路面宽4米,厚18cm。 计划工期:20天。 质量目标:合格 工程投资:约20万元 二、监理组织机构和设施投入 根据本工程特点,为了便于更好地完成监理工作,特自备电脑一套,手机三部,电瓶车两部及其他检测工具等,从开展监理工作中已证实可以满足需要。 三、合同和信息管理 监理项目部在合同和信息管理方面主要注重以下几方面工作:

13、 首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的编写、分类存档和整理。其次,随时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况,并定期提供月报和报告;建立工地会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。 四、施工概况及对承包商的评价意见 本工程是道排工程,道路为水泥砼路面。施工方对工程质量较为重视,建立了完备的质量保障体系和质检制度,内业资料及时跟进,对监理工程师指出的问题能及时采取措施进行整改,有力地保障了工程质量。 五、工程质量控制及评价意见 施工准备阶段

14、的质量控制 首先,监理方认真熟悉了解合同文件、设计图纸及技术文件,对承包商提交的施工组织设计及施工计划、施工方案进行了审查,参加了设计交底及有关技术会审。参加了对工程基准线、控制桩和水准点的现场交底,并对水准点、控制点进行了复核。检查了开工条件,如承包商工、料、机落实、进场情况;水泥、钢筋、砂、石料及预制管构件、主要外购件的质量及有关复试资料,对部分供应厂家进行了考察,见证了复试试验。召开首次工地会议,明确了施工过程中业主、承包商、监理方三方各自的职责和监理工作管理办法。编制了详细的监理规划、监理细则,为我们开展监理工作打下了基础。 施工阶段质量控制 在施工中要求承包商必须在自检合格的基础上通

15、知监理验收,经监理签认后,才能进入下道工序施工。 督促承包商做好施工水准点、控制点、基准线的测量、复核管道中心定位、复核工作,并检查其有关记录,在承包商上报复测资料的基础上,对临时水准点等进行了复核,其结果均在误差范围内。 检查原路面清理情况,有坑槽部位有碎石找平,并用小型挖掘机碾压。抽查放线情况,认真核对图纸。督促施工人员振捣情况,防止漏振和过振。从模板拆除后混凝土成型质量来看,混凝土外观质量较好。模板拆除后马上进行浇水保湿保养工作。督促施工方严格按照图纸施工。保证工程质量。严格执行隐蔽工程验收程序,督促施工方完善和落实质量保障体系,严格按照图纸,从规格、数量、尺寸、间距等方面进行检查,发现

16、问题后坚决要求施工方整改,施工方整改后监理人员进行检查验收,符合要求后方可进行下道工序施工,并在施工方施工资料上签字确认。 六、施工阶段的工程进度控制 进度控制的总任务就是在满足工程建设总进度计划要求的基础上,编制或审核施工进度计划,并对其执行情况加以动态控制,跟踪检查施工项目按期竣工并交付使用。我方工作重点是审核承包商提交的施工进度计划。要求施工总进度计划应确定分期分批完成的项目组成,各工程项目的开工、竣工顺序及时间安排,全场性准备工作,特别是首批准备工作的内容与进度安排等。随时了解进度计划执行过程中所存在的问题,并帮助承包商给予解决,特别是承包商无力解决的内外关系协调问题。及时检查承包商报

17、送的施工进度计划报表和分析资料,同时进行现场实地考察,核实所报送的已完项目的时间及工程量,在对工程实际进度资料进行整理的基础上,我方将其与计划进度对比,以判定实际进度是否出现偏差。如果出现偏差,我方进一步分析此偏差对进度控制目标的影响程度及产生的原因,以便研究对策,提出纠偏措施,对承包商申请的已完工程分项工程量进行核实,在监理工程师通过检查验收后签发工程进度款支付凭证。 七、施工阶段工程投资控制本工程投资控制的原理是把计划投资额作为投资控制的目标值,在工程施工过程中定期进行投资实际值与目标值比较,通过比较发现并找出实际支出额与投资控制目标值的偏差,然后分析产生偏差的原因,并采取有效措施加以控制

18、,以保证投资控制目标的实现。首先,我方熟悉图纸、设计要求、标底标书,分析合同价构成因素,明确工程费用最易突破的部分和环节,从而明确投资控制的重点。并审查承包商提交的工程预算,定期、不定期进行工程费用超支分析,并提出控制工程费用突破的方案和措施。认真、慎重对待工程变更、设计修改, 及时对完工工程量进行计量,及时签证支付进度款。 八、安全、文明施工控制 安全、文明施工是保证工程能否顺利地在额定工期内按时、保质完成的重要条件。我方对此常抓不懈,督促承包商在施工中认真贯彻“安全第一,预防为主”和坚持“管生产必须管安全”的原则。我方督促参加施工的人员必须接受安全技术教育,熟知和遵守本工种的各项安全技术操

19、作规程,并要求定期进行安全技术 考核,对特殊工种操作人员,我方检查其特殊工种合格证后,才能上岗作业。操作人员上岗前,要求必须按照规定穿戴防护用品,督促施工负责人和安全检查员随时检查劳动防护用品的穿戴情况,并组织人员定期检查和验收施工所用的各种机具设备、劳动保护用品和电器设备等,保证其处于完好状态。 九、该工程的质量评估 该工程已按设计文件及合同约定的内容完成,根据以上情况,能够满足结构安全和使用功能,工程质量符合市政工程质量检验评定标准 的规定。工程有关的质量文件经审查符合要求,结构无安全隐患,该工程评定为合格工程。 十、体会、经验、建议 口上村道路修建工程现已完工,在此工程的监理过程中,监理

20、项目部成员增长了不少经验,几点体会如下: 1、业主的支持是保证工程顺利完成的基础:在整个施工过程中业主领导对监理方在各方面都给予了大力的支持和协助,积极支持监理方的各项管理措施和监理手段,为工程的顺利完成提供了保证。 2、协调、沟通的重要性:在项目实施过程中,有很多的协调沟通工作要做,一个成功的监理项目部既要严格监理工程,也要同承包商建立良好的监理和被监理的合作关系,站在不同的角度为了一个共同目的,做好各自工作,只有这样才能出色地控制好质量、进度、投资等各项指标。 3、监理项目部自身建设:监理工作需要丰富的现场管理经验和扎实的理论水平,综合素质要求很高,要做一个优秀的监理工作者,只有取彼之长,

21、补己之短,在工作中不断提高自身素质,更好地把监理工作做好。 市政监理工作总结 第3篇 一、工程概况 工程名称:xx区xx路工程道路工程 建设单位:xx市xx区住房与城乡建设局 设计单位:xx市交通勘察设计研究院 监理单位:理工大学工程兵工程学院xx工程建设监理部 施工单位:xx弘洲市政建设有限公司 工程概况:xx路工程为新建道路,为南北走向,北起华西路,南至樱桃园路,全长1215m。道路总宽度为30m,现状无道路,沿线为民房、农田、沟渠等。道路横断面红线宽30米,其中:快车道宽15米,分隔带宽2*2.5米,慢车道宽2*3米,人行道宽2*2米。快车道路拱横坡为1.5%,慢车道、人行道、侧分带为反

22、向1.0%路拱横坡。新增樱桃园路以东部分,道路结构层按主路设计,其横断面为4.0m人行道+20m快车道+4.0m人行道。 雨水、污水管道为分流制,污水管道敷设在东西侧慢车道下,距道路中心线9.0m,雨水管道敷设在道路两侧侧分带下,距道路中心线11.5m。 设计标准 城市次干道级标准设计,设计速度v=30km/h,设计年限15年。 结构形式 1、快车道、交叉口处 设计为柔性路面,其结构为:4cm细粒式沥青混凝土+6cm中粒式沥青混凝土+沥青封层+36cm二灰碎石+20cm12%石灰土+15cm10%石灰土,总厚度81cm。 2、慢车道 设计为柔性路面,其结构为5cm细粒式沥青混凝土+沥青封层+2

23、0cm 二灰碎石+20cm12%石灰土,总厚度45cm。 3、人行道 铺砌花岗岩石材人行道板,其结构为:6cmC30彩色面包砖+2cmM7.5水泥砂浆+15cm二灰碎石+15cm8%石灰土。 合同工期:300天。 质量目标:合格 工程投资:18392115.08万元 二、监理组织机构和设施投入 现场派驻总监理工程师1名,专业监理工程师1名,试验监理工程师1名,现象监理3名,根据现场实际需要配备满足工程要求人员和相应的交通通讯及办公设施。 三、工程质量控制 施工准备阶段的质量控制 首先,监理部进场后立即组织所有人员认真熟悉了解合同文件、设计图纸及技术文件,对承包人提交的施工组织设计及施工计划、施

24、工方案进行了审查,参加了设计交底和有关技术会审。对工程基准线、控制桩和水准点的现场交底都全程进行参与,并对水准点、控制点按规范要求承包人进行了复核,监理部也组织了抽检复查工作。检查了开工条件,如承包人人员、材料、机械落实、进场情况;原材料试验检测和质量控制情况,对施工前期要做的各项标准试验和工艺验证试验都要求承包人提前做好,并及时拿出试验结果以便施工时有一个明确的控制标准。本工程均为委外试验,驻地监理部除按规范要求进行见证取样工作,还积极的和检测单位沟通协调,全过程的旁站见证了相关的试验过程,为试验检测的数据和施工质量监督控制提供了更为可靠的坚实基础。监理部编制了详细的监理规划和监理细则,为我

25、们开展监理工作打下了基础。 施工阶段质量控制 在施工中要求承包人必须在自检合格的基础上通知监理验收,经监理复检合格并书面签认后,才能进入下道工序施工。 1、管道工程 督促承包人做好施工水准、导线控制点及基准线的测量、复核工作和管道中心定位复核工作,并检查其有关记录,在承包人上报复测资料的基础上,对临时水准点等进行了复查,其结果均在误差范围内。同时,多次抽检了管道中线的控制点及检查井位置,确保其准确性。 在沟槽开挖工序中,检查了承包人沟槽横断面型式是否适用、安全,沟槽排水、支撑措施是否落实,重点控制沟槽不得受水浸泡,防止槽底土体扰动和超挖。对现场存在的质量安全隐患,提前通知承包人进行防范和整改,

26、监理部也及时下发了书面通知,明确了具体的防范和整改要求。 管节安装的工作重点检查管底坡度和管道中心线位置是否符合设计要求,并对管内底高程进行抽检。对管道接头橡胶圈的安放是否平顺密实,有无翘曲以及砂浆抹带进行了全程跟踪旁站。 通过巡视的手段,对全线检查井砌筑质量进行检查,发现有通逢、灰浆不饱满,抹面有空鼓、裂缝等现象的,均要求承包人做出返工处理。 在管道回填过程更是加强了现场监督和检查的力度,使承包人充分意识到回填质量的重要性,本次工程的回填土承包人均严格按要求分层夯实,监理部见证了回填压实度试验,并按一定的频率进行了抽检,回填土压实度均达到设计规范要求。 2、道路工程 在路基开挖过程中,检查承

27、包人是否按照设计要求进行放线开挖,严格控制路床设计标高,禁止超挖。路基土方施工中要求承包人严格控制回填土的土质、虚铺厚度、含水量、压实度和碾压遍数等,对碾压过程中出现的“弹簧”、松散、起皮、翻浆等现象,要求承包人及时进行换填、洒水重新进行碾压。对于灰剂量、压实度等工序质量控制试验除见证检测机构取样试验外,监理部均按一定的抽检频率进行独立抽检,只有见证试验和监理抽检全部合格方可进行下道工序施工。 四、合同和信息管理 监理部在合同和信息管理方面主要注重以下几方面工作:首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的编写、分类存档和整理。其次,随

28、时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况。 五、施工阶段的工程进度控制 进度控制的总体任务就是在满足工程建设总进度计划要求的基础上,要求承包人编制并及时审查阶段性施工进度计划,对其执行情况加以动态控制、跟踪检查。要求按施工总进度计划制定月计划,按月计划制定周计划,上一阶段的计划未能按期完成的,先进行原因分析,拿出下一步的计划分解补救措施,在下一阶段计划中优先考虑实施,对重新分解调整后的计划要求承包人作出加快进度的方案。随时了解进度计划执行过程中所存在的问题,并会同建设单位帮助承包人协调解决,特别是承包人无力解决的内外关系协调问题。 六、安全生产、文明施工控制 在工程开工前,

29、监理部对施工单位的安全施工组织设计、各分项施工方案的安全方案、安全应急预案、安全保证体系、现场的安全防护措施、安全标识、安全用品进行检查,要求是施工单位严格按照安全施工组织设计及安全方案进行施工,确保施工安全。对工程实施过程中的发现的安全隐患及时予以提醒和制止,并下发了书面的监理工程师通知,让承包人更清楚的认识到安全隐患的存在和防范的具体措施。对现场安全标识牌、安全防护措施及承包人防护用品不到位等问题,也及时督促承包人及时采取补救措施、增加现场人员的防护用品、加强现场人施工员的安全教育,从而避免了各类安全事故问题的发生。 安全生产、文明施工是保证工程能否顺利地在额定工期内按时、保质完成的重要条

30、件。监理部对此常抓不懈,督促承包人在施工中认真贯彻“安全第一,预防为主”和坚持“管生产必须管安全”的原则。督促参加施工的人员必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程。 七、监理工作经验、体会 xx路工程开工以来的监理过程中,监理部全体成员也增长了不少经验,学到了很多知识,具体的几点体会如下: 1、协调、沟通的重要性:在项目实施过程中,有很多的协调沟通工作要做,一个成功的监理项目部既要严格监理工程,也要同承包人建立良好的监理和被监理的合作关系,站在不同的角度为了一个共同目的,做好各自工作,只有这样才能出色地控制好施工过程中的各项指标。 2、监理项目部自身建设:监理工作需要丰富

31、的现场管理经验和扎实的理论水平,综合素质要求很高,要做一个优秀的监理人员,只有取彼之长,补己之短,在工作中不断提高自身素质,更好地把监理工作做好。充分认识到监理工作是一个团队的工作,建设单位和相关职能部门的大力支持和承包人积极配合,是我们监理工作顺利圆满的基础。 市政监理工作总结 第4篇 根据我公司与示范区工业园区管理办公室签订的监理合同,我建设监理部对示范区市政道路工程实施全面监理,遵循“守法、诚信、公正、科学”的原则,编制了监理规划、监理细则,按照相关监理工作程序,进行监理工作,现将监理部工作总结如下: 一、工程规模及概况 单位工程:市政道路工程 建设地点:西接东环路,东至胡惠路,位于西宝

32、高速北侧 建设单位:示范区工业园区管理办公室 设计单位:市政建筑设计研究院有限公司 监理单位:建设工程监理有限公司 施工单位:建筑安装工程公司 代建单位:示范区开发建设有限公司 二、工作评价与分析 本年度监理工作顺利开展,没有产生重大安全事故及质量事故,投资控制符合合同要求,进度控制在合同及计划范围内并完成预定目标,资料齐全,与建设单位、设计单位、施工单位及建设行政主管部门等建立良好合作质关系使工程得以顺利进展。 工程质量状况评价与控制 本年度没有出现工程质量事故,各分项工程质量能够达到合格标准,符合合同目标要求。 为确保工程质量,总监理工程师确立了以预控为主、跟踪监控、监帮结合、强化验收的方

33、法对工程质量进行控制,主要体现为: 1、严把预控关 熟悉图纸、承包合同、技术规范、验收标准等,严格审核施工组织设计与方案,特别是质量保证体系、安全保障措施及人、材、机的配置是否满足工程施工的需要,并在施工过程中督促实施,如深基坑、施工前就组织了专家论证,认真按照论证后的施工方案施工,确保了施工安全及工程质量。 2、实施过程监督 严把进场原材料、半成品、成品质量关,确保合格材料用在工程中,材料进场时除严格审核合格证外,按规定的频率进行现场见证取样,并见证送样,对不符合要求的材料坚决做退场处,这样有效地保证了原材料品质:如钢筋加工从下料长度、成型尺寸、直螺纹套丝长度以及绑扎质量等实行过程监管,模板

34、严格预检,避免“死后验尸”现象从而确保了工程质量。 3、健全旁站制度 建立健全旁站制度,对关键部位实施旁站监理,确保工序质量,施工过程中对各工序进行严格检查,监理发现后及时要求更改并整改;再如砼浇筑过程中发现砼坍落度过大,砂石含泥量过大及时要求做退场处理,监督施工单位的试块制作与留置,从而确保施工达到设计及规范要求。 4、监帮结合多手段运用 为了使工程质量及安全达到预期目标,各方建立良好合作关系使之各项工作顺利开展,除了按照正常的监理程序严格监理,监理部还以帮助的心态做好监理工作,如天气情况有变及时通知施工单位做好预防控制工作,下一步施工应该注意的质量及安全问题会在会议及日常工作中加以提醒,对

35、施工单位不能确定或是模棱两可的事项积极提供技术及经验支持,通过这种工作方法,提高了工作效率达到“事半功倍”的效果。 5、强化工程验收管理 严格实行工程施工的报验制度,对每一工序、分项分部工程完成后,要求施工单位自检合格后,申报监理工程师验收,监理工程师以规范要求标准对检验批、分项、分部工程进行验收。严格检测、试验制度、钢筋、石子、砂等经检测其质量均达到合格要求,砼试件试压、砂浆试件试压等,试验结果均满足设计及验收规范要求。 通过从及面的细致验收,有效地保证了工程质量,以促使该项目完成后达到合同要求标准及规范要求。 施工阶段的工程进度控制 进度控制的总任务就是在满足工程建设总进度计划要求的基础上

36、,编制或审核施工进度计划,并对其执行情况加以动态控制,跟踪检查施工项目按期竣工并交付使用。我方工作重点是审核承包商提交的施工进度计划。要求施工总进度计划应确定分期分批完成的项目组成,各工程项目的开工、竣工顺序及时间安排,全场性准备工作,特别是首批准备工作的内容与进度安排等。随时了解进度计划执行过程中所存在的问题,并帮助承包商给予解决,特别是承包商无力解决的内外关系协调问题。及时检查承包商报送的施工进度计划报表和分析资料,同时进行现场实地考察,核实所报送的已完项目的时间及工程量,在对工程实际进度资料进行整理的基础上,我方将其与计划进度对比,以判定实际进度是否出现偏差。如果出现偏差,我方进一步分析

37、此偏差对进度控制目标的.影响程度及产生的原因,以便研究对策,提出纠偏措施,对承包商申请的已完工程分项工程量进行核实,在监理工程师通过检查验收后签发工程进度款支付凭证。 施工阶段工程投资控制 本工程投资控制的原理是把计划投资额作为投资控制的目标值,在工程施工过程中定期进行投资实际值与目标值比较,通过比较发现并找出实际支出额与投资控制目标值的偏差,然后分析产生偏差的原因,并采取有效措施加以控制,以保证投资控制目标的实现。首先,我方熟悉图纸、设计要求、标底标书,分析合同价构成因素,明确工程费用最易突破的部分和环节,从而明确投资控制的重点。并审查承包商提交的工程预算,定期、不定期进行工程费用超支分析,

38、并提出控制工程费用突破的方案和措施。认真、慎重对待工程变更、设计修改,及时对完工程量进行计量,及时签证支付进度款。 安全、文明施工控制 安全、文明施工是保证工程能否顺利地在额定工期内按时、保质完成的重要条件。我方对此常抓不懈,督促承包商在施工中认真贯彻“安全第一,预防为主”和坚持“管生产必须管安全”的原则。我方督促参加施工的人员必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,并要求定期进行安全技术考核,对特殊工种操作人员,我方检查其特殊工种合格证后,才能上岗作业。 操作人员上岗前,要求必须按照规定穿戴防护用品,督促施工负责人和安全检查员随时检查劳动防护用品的穿戴情况,并组织人员定

39、期检查和验收施工所用的各种机具设备、劳动保护用品和电器设备等,保证其处于完好状态。 三、监理工作成效 根据本工程施工的特点,监理工作实施的同时以此编制了相应施工项目监理细则。在质量方面,严格按照国家现行有关规定、标准以及本公司贯标要求,依照事前预控、事中监控、事后核验和旁站、巡视跟踪检查的监理程序进行层层把关、严格管理。并协助、指导施工单位做好施工组织设计编制、工程施工技术资料的编写、整理、归档等工作。在每周的工地例会上,监理将施工现场出现的问题及处理方法等情况向业主进行汇报,督促施工单位加强施工现场的质量、安全管理,并及时将新的规范、标准以及通知精神向与会各方介绍,为该工程能够高质量、高标准

40、的完成提供了科学的依据。同时,在工程监理过程中也得到业主、设计单位、施工单位的大力支持和理解,各方合作较为默契。 在监理过程中,监理单位遵循公正、独立、自主的原则,严格按照工程监理合同的有关条款进行操作,对业主提供科学、优质的监理服务,并积极做好业主与施工单位的协调工作。 四、结束语 通过建设单位、设计单位、承包单位、监理单位的共同努力,在政府相关部门的指导和监督下,该工程基本按合同在顺利进行施工。工程技术资料按要求整理,工程质量满足设计、规范及使用功能要求,未发生安全事故。在以后的监理工作中,我监理部将认真总结经验,去伪存真,为建设单位提供更优质的服务,交一个满意答卷。 市政监理工作总结 第

41、5篇 一、工程概况 工程名称:口上村道路修建工程 建设单位: 设计单位: 监理单位:河南诚信工程监理咨询有限公司 施工单位: 工程内容:工程为原路面上加铺水泥混凝土路面。总长1503米。1#路长325米,2#路长261米,3#路长295米,4#路长376.5米,5#路长246.17米。路面宽4米,厚18cm。 计划工期:20天。 质量目标:合格 工程投资:约20万元 二、监理组织机构和设施投入 根据本工程特点,为了便于更好地完成监理工作,特自备电脑一套,手机三部,电瓶车两部及其他检测工具等,从开展监理工作中已证实可以满足需要。 三、合同和信息管理 监理项目部在合同和信息管理方面主要注重以下几方

42、面工作: 首先,进行与项目有关的各类合同的跟踪管理,包括对合同各方执行情况进行检查;负责项目实施过程中各类信息的编写、分类存档和整理。其次,随时向业主提供工程投资、质量、进度、安全及合同等方面的信息情况,并定期提供月报和报告;建立工地会议制度,整理各类会议纪录;督促承包商及时整理工程技术资料档案等,这些工作的开展为工程的顺利进行起到了积极作用。 四、施工概况及对承包商的评价意见 本工程是道排工程,道路为水泥砼路面。施工方对工程质量较为重视,建立了完备的质量保障体系和质检制度,内业资料及时跟进,对监理工程师指出的问题能及时采取措施进行整改,有力地保障了工程质量。 五、工程质量控制及评价意见 施工

43、准备阶段的质量控制 首先,监理方认真熟悉了解合同文件、设计图纸及技术文件,对承包商提交的施工组织设计及施工计划、施工方案进行了审查,参加了设计交底及有关技术会审。参加了对工程基准线、控制桩和水准点的现场交底,并对水准点、控制点进行了复核。检查了开工条件,如承包商工、料、机落实、进场情况;水泥、钢筋、砂、石料及预制管构件、主要外购件的质量及有关复试资料,对部分供应厂家进行了考察,见证了复试试验。召开首次工地会议,明确了施工过程中业主、承包商、监理方三方各自的职责和监理工作管理办法。编制了详细的监理规划、监理细则,为我们开展监理工作打下了基础。 施工阶段质量控制 在施工中要求承包商必须在自检合格的

44、基础上通知监理验收,经监理签认后,才能进入下道工序施工。 督促承包商做好施工水准点、控制点、基准线的测量、复核管道中心定位、复核工作,并检查其有关记录,在承包商上报复测资料的基础上,对临时水准点等进行了复核,其结果均在误差范围内。 检查原路面清理情况,有坑槽部位有碎石找平,并用小型挖掘机碾压。抽查放线情况,认真核对图纸。督促施工人员振捣情况,防止漏振和过振。从模板拆除后混凝土成型质量来看,混凝土外观质量较好。模板拆除后马上进行浇水保湿保养工作。督促施工方严格按照图纸施工。保证工程质量。严格执行隐蔽工程验收程序,督促施工方完善和落实质量保障体系,严格按照图纸,从规格、数量、尺寸、间距等方面进行检

45、查,发现问题后坚决要求施工方整改,施工方整改后监理人员进行检查验收,符合要求后方可进行下道工序施工,并在施工方施工资料上签字确认。 六、施工阶段的工程进度控制 进度控制的总任务就是在满足工程建设总进度计划要求的基础上,编制或审核施工进度计划,并对其执行情况加以动态控制,跟踪检查施工项目按期竣工并交付使用。我方工作重点是审核承包商提交的施工进度计划。要求施工总进度计划应确定分期分批完成的项目组成,各工程项目的开工、竣工顺序及时间安排,全场性准备工作,特别是首批准备工作的内容与进度安排等。随时了解进度计划执行过程中所存在的问题,并帮助承包商给予解决,特别是承包商无力解决的内外关系协调问题。及时检查

46、承包商报送的施工进度计划报表和分析资料,同时进行现场实地考察,核实所报送的已完项目的时间及工程量,在对工程实际进度资料进行整理的基础上,我方将其与计划进度对比,以判定实际进度是否出现偏差。如果出现偏差,我方进一步分析此偏差对进度控制目标的影响程度及产生的原因,以便研究对策,提出纠偏措施,对承包商申请的已完工程分项工程量进行核实,在监理工程师通过检查验收后签发工程进度款支付凭证。 七、施工阶段工程投资控制本工程投资控制的原理是把计划投资额作为投资控制的目标值,在工程施工过程中定期进行投资实际值与目标值比较,通过比较发现并找出实际支出额与投资控制目标值的偏差,然后分析产生偏差的原因,并采取有效措施加以控制,以保证投资控制目标的实现。首先,

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
