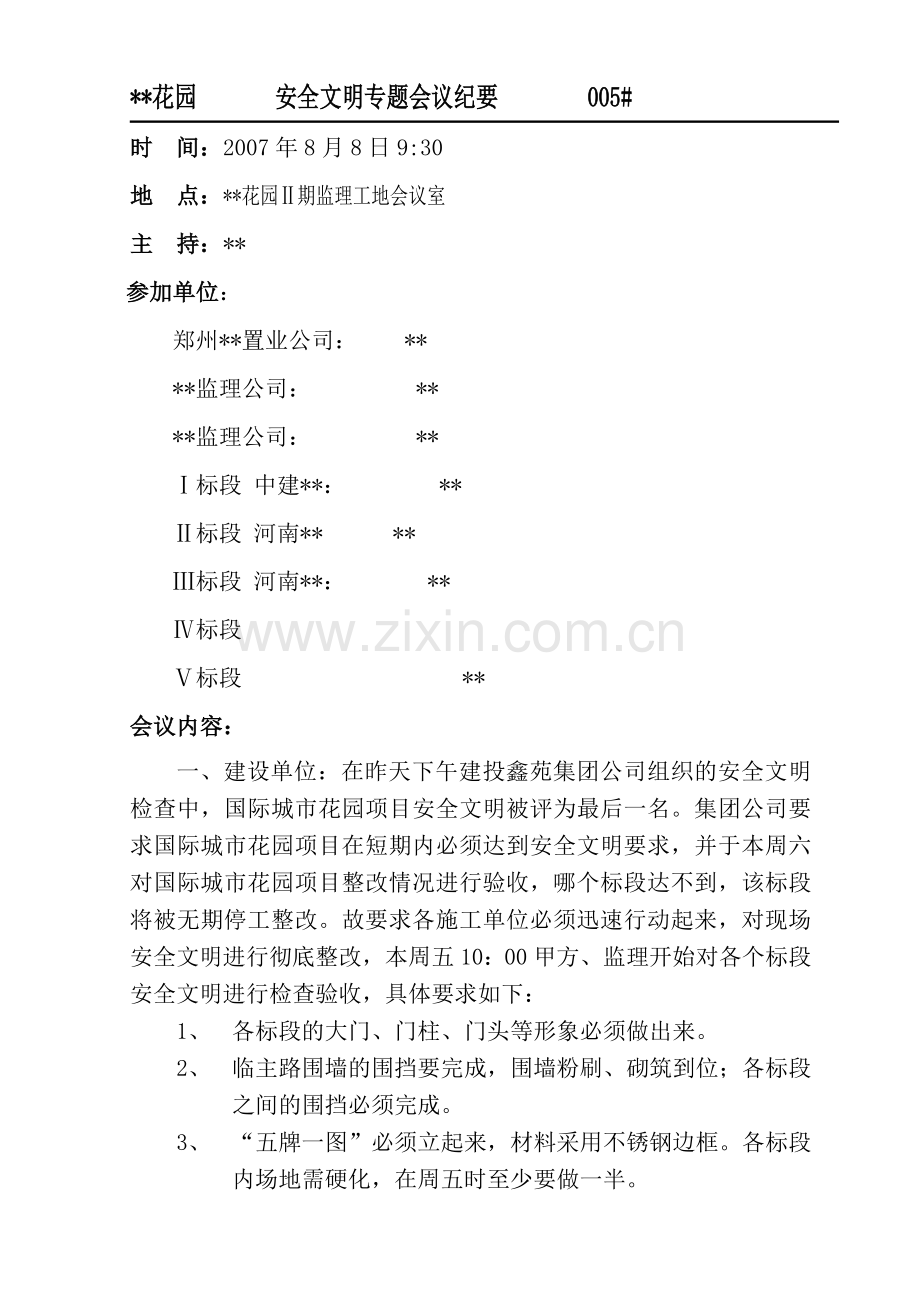

资源描述
**花园 安全文明专题会议纪要 005#
时 间:2007年8月8日9:30
地 点:**花园Ⅱ期监理工地会议室
主 持:**
参加单位:
郑州**置业公司: **
**监理公司: **
**监理公司: **
Ⅰ标段 中建**: **
Ⅱ标段 河南** **
Ⅲ标段 河南**: **
Ⅳ标段
Ⅴ标段 **
会议内容:
一、建设单位:在昨天下午建投鑫苑集团公司组织的安全文明检查中,国际城市花园项目安全文明被评为最后一名。集团公司要求国际城市花园项目在短期内必须达到安全文明要求,并于本周六对国际城市花园项目整改情况进行验收,哪个标段达不到,该标段将被无期停工整改。故要求各施工单位必须迅速行动起来,对现场安全文明进行彻底整改,本周五10:00甲方、监理开始对各个标段安全文明进行检查验收,具体要求如下:
1、 各标段的大门、门柱、门头等形象必须做出来。
2、 临主路围墙的围挡要完成,围墙粉刷、砌筑到位;各标段之间的围挡必须完成。
3、 “五牌一图”必须立起来,材料采用不锈钢边框。各标段内场地需硬化,在周五时至少要做一半。
4、 周转、施工材料必须堆放有序,材料的标牌全部放置到位。
5、 厂区内各标段办公室门前绿化要出效果,来不及砌筑花坛的,用盆花布置。
6、 各标段承包东环道路卫生从北向南每天要清扫到位,道路与围墙之间的垃圾清理干净。III标段南北道路边堆放的材料一定要在8月8日下午清理干净,否则后果自负;道路与东围墙之间的垃圾由III标段负责清理,甲方签认人工。东环道垃圾清扫每天必须两次,在进场道路上禁止停车,否则,一次罚款50元,拒不交付的话,今后该车辆严禁进场。
7、 7月份卫生费用按各标段进场时间收取,Ⅰ、Ⅱ标段分别为500元,III、IV、V标段分别为400元。
二、各标段汇报情况:
1、Ⅰ标段—中建**局:
围墙和门头抹灰今天完成;场地硬化已经完成两条路;办公室门前今晚推平。29#楼现场材料清理已经完成,25#、26#楼周五之前全部完成。目前围墙与场地硬化有35个人施工。“五牌一图”明天开始做。
2、Ⅱ标段—河南**:
道路硬化已经完成,31#楼围墙开始砌,做到今天砌完,明天抹灰。其它按甲方要求时间去完成。
3、Ⅲ标段—河南**建:
大门最迟周五做完,基坑用围挡围起来。其它按甲方要求时间去完成。
4、Ⅳ标段
5、Ⅴ标段
三、其他
甲方、监理周五上午10:00检查时各施工单位必须达到会议上规定的要求。否则除按《安全文明条例》进行处罚外,并接受甲方给予停工的处罚,且工程节点进度工期考核不变。
河南**工程建设监理公司
*花园Ⅱ期项目部
2007年8月8日
