收藏 分销(赏)

蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc

上传人:人****来 文档编号:4825713 上传时间:2024-10-14 格式:DOC 页数:141 大小:1.22MB
下载 相关 举报
蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc_第1页
第1页 / 共141页
蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc_第2页
第2页 / 共141页
蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc_第3页
第3页 / 共141页
蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc_第4页
第4页 / 共141页
蓄洪垸堤防工程加固工程施工技术文件施工方案标书.doc_第5页
第5页 / 共141页
点击查看更多>>
资源描述

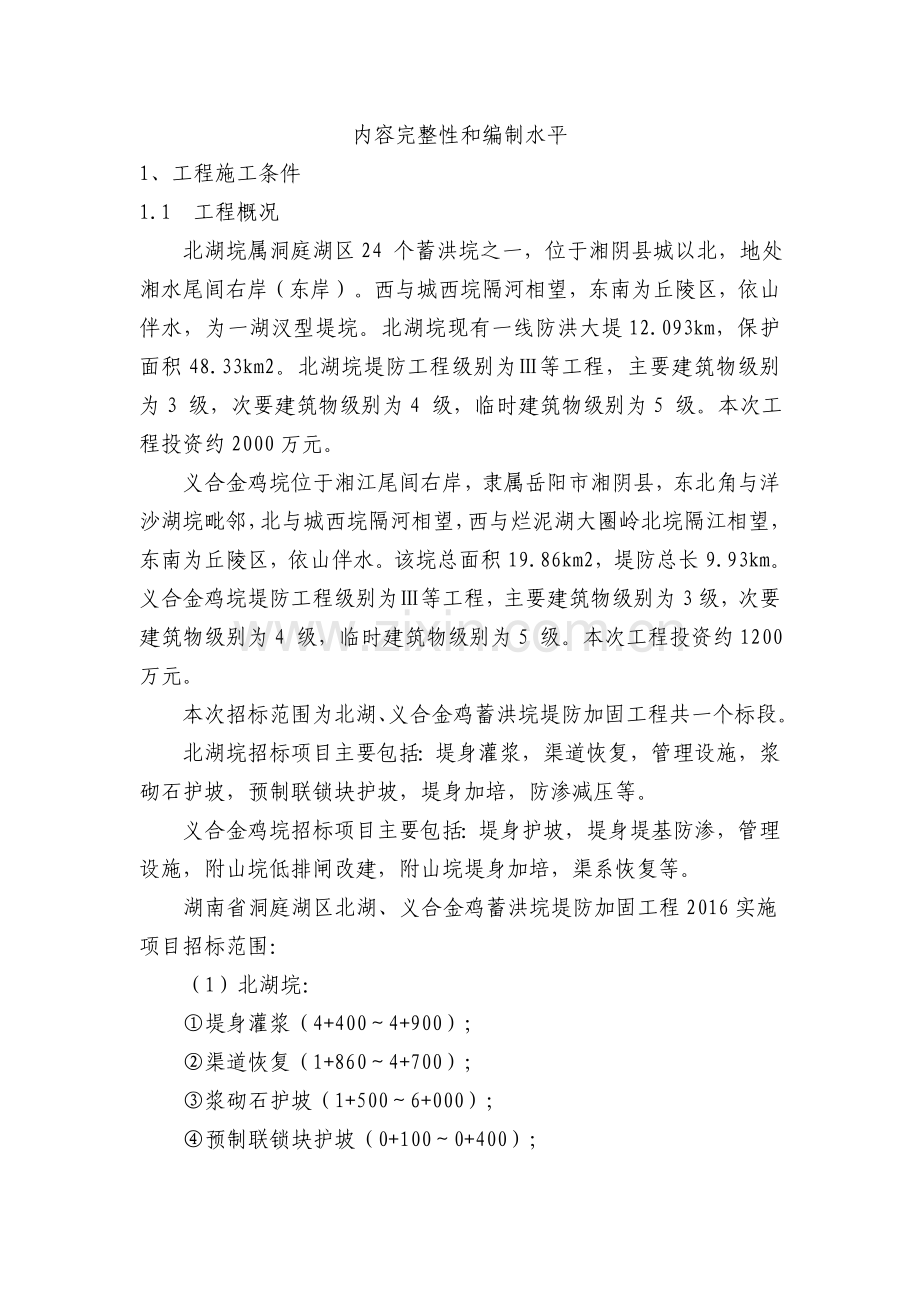

1、内容完整性和编制水平1、工程施工条件1.1工程概况北湖垸属洞庭湖区24 个蓄洪垸之一,位于湘阴县城以北,地处湘水尾闾右岸(东岸)。西与城西垸隔河相望,东南为丘陵区,依山伴水,为一湖汊型堤垸。北湖垸现有一线防洪大堤12.093km,保护面积48.33km2。北湖垸堤防工程级别为等工程,主要建筑物级别为3 级,次要建筑物级别为4 级,临时建筑物级别为5 级。本次工程投资约2000万元。义合金鸡垸位于湘江尾闾右岸,隶属岳阳市湘阴县,东北角与洋沙湖垸毗邻,北与城西垸隔河相望,西与烂泥湖大圈岭北垸隔江相望,东南为丘陵区,依山伴水。该垸总面积19.86km2,堤防总长9.93km。义合金鸡垸堤防工程级别为

2、等工程,主要建筑物级别为3级,次要建筑物级别为4 级,临时建筑物级别为5 级。本次工程投资约1200 万元。本次招标范围为北湖、义合金鸡蓄洪垸堤防加固工程共一个标段。北湖垸招标项目主要包括:堤身灌浆,渠道恢复,管理设施,浆砌石护坡,预制联锁块护坡,堤身加培,防渗减压等。义合金鸡垸招标项目主要包括:堤身护坡,堤身堤基防渗,管理设施,附山垸低排闸改建,附山垸堤身加培,渠系恢复等。湖南省洞庭湖区北湖、义合金鸡蓄洪垸堤防加固工程2016实施项目招标范围:(1)北湖垸:堤身灌浆(4+4004+900);渠道恢复(1+8604+700);浆砌石护坡(1+5006+000);预制联锁块护坡(0+1000+4

3、00);乌龟冲堤身加培(0+1000+250);防渗减压(10+15010+400);内坡整修标准化建设(0+00010+800)以及管理设施、防护林等;(2)义合金鸡垸:堤身护坡(3+2003+362);挡土墙加固(3+5004+900、6+5507+150);草皮护坡(8+9259+930);整形坡面(1+2302+800、4+9006+550、7+9508+925);防护林(0+0001+200、1+9303+950、5+9708+340、8+0708+925);附山垸低排闸改建(0+250);附山垸堤身加培(0+000-2+679);渠系恢复(0+890-0+955、1+700-1+9

4、50)以及管理设施等。计划工期:497日历天;质量要求:合格及以上。1.2水文气象和地质条件1.2.1北湖垸水文气象和地质条件(1)水文气象特征北湖垸地处亚热带季风气候区,属湿润大陆气候,气候温和,四季分明,雨量充沛,严寒期短,无霜期长,历年最高气温为40.1,最低气温-14.7,多年平均气温17.1,多年平均降雨量1437.5mm,历年平均降雨152 天,历年平均风速2.6m/s。(2)地质条件北湖垸垸内地势东高西低,地面高程25.828.5m 垸外河心洲与边滩高程28.032.0m。垸内分布地层主要为第四系冲击积堆,上部为粉质粘土,淤泥质粉质粘土,厚度16m;中部似网纹状粘土,厚度05m;

5、下部为中细砂。垸内水文地质条件简单,地表水系不太发育。上部孔隙潜水,埋藏深度0.23m;下部中细砂层孔隙压力与外河水位同步变幅,含水层顶板高程1820m,垸内地震基本烈度为度。1.2.2义合金鸡垸水文气象和地质条件(1)水文气象特征义合金鸡垸地处亚热带湿润性季风气候区,气候温和,四季分明,雨量充沛,日照充足,严寒期短,无霜期长。根据湘阴气象站资料统计,本地区多年平均气温17.1,历年极端最高气温40.1(1963 年8 月9 日),历年极端最低气温-14.7(1972 年2 月9 日)。区内多年平均降雨量1437.5mm,降雨在年内及年际间分配不均匀。4 月8 月份降雨量占全年的60以上,最大

6、年降雨量为最小年降雨量的两倍以上。年蒸发量为1384.6mm,全年平均最大风速为14.60m/s,汛期(59 月)平均最大风速为12.3m/s。(2)地质条件义合金鸡垸位于湘江尾闾东岸,属岳阳市湘阴县。沿线防洪堤堤顶高程34.935.3m;垸内地面高程25.240.0m,垸外河心洲及边滩高程2831.0m。垸内分布地层主要有第四系河相冲积堆积,厚度大于15m。由老至新分述如下: 第四系上更新统冲积堆积(Q3al); 第四系全新统河流冲积堆积物(Q4al); 人工堆积(QS)。垸内地下水类型为:上部孔隙潜水,水位埋深一般0.53.0m。下部孔隙承压水,其上部隔水层顶板高程20.0025.00m。

7、地下水类型为HCO3-Ca 型水,PH 值为6.57.0,具弱酸性,对砼无腐蚀性。垸内地震基本烈度度。1.3 本合同的工程项目本合同工程合同名称:湖南省洞庭湖区北湖、义合金鸡蓄洪垸堤防加固工程2016年实施项目施工第三标,合同编号: BHYHJJYD-SG-2016-C3。在湘阴县两处堤垸的湘江右岸范围内承包人承包的工程项目和工作内容有:第三标主体工程项目及范围表项目名称范围主要施工内容水渠工程堤内侧水渠恢复基础土方开挖、砼渠道衬砌堤防工程堤身加培与埂护坡基础土方开挖、土方填筑、砼压顶、砼挡土墙、预制块护坡、浆砌石基座、浆砌石护坡堤身堤基防渗粘土固化剂灌浆、水泥土防渗墙上堤坡道与堤顶道路土方开

8、挖、土方填筑、泥结石路面、砼路面电排与低排闸工程附山垸低排闸等2处基础土方开挖、土方填筑、粉喷桩基础处理、浆砌石、钢筋砼、基础处理等其它所有低排闸与电排金结制安及机电设备采购安装工程1.4天然建筑材料(1)砂砾料本标砂砾料从湘阴段湘江河岸天然砂砾料场采购,运距约5km。(2)石料块石料从湘阴县当地乡镇块石料生产地采购,运距约20km。(3)土料取土料场由业主指定。整个项目区土料丰富,土料场主要分布于湘江河滩洲地,土质以粉质粘土、淤泥质粉质粘土、壤土夹粉细砂为主。河滩至大堤需修通临时道路以用来开采取土。1.5 交通运输条件北湖、义合金鸡蓄洪垸位于岳阳市湘阴县境内,工程区有乡镇公路通往县城,对外交

9、通较为便利。垸内道路纵横交错,环垸外堤堤顶道路可供通行,交通方便。根据外来物资总运量及货运特性,结合公路的运输现状,钢筋、水泥、粉煤灰和木材均采用公路运输方式。1.6 供水、供电及通信条件(1)供水施工用水可直接抽取湘江河水,生活用水可采用接当地乡镇自来水管网供水。(2)供电由于本工程主要是堤身培护工程、基础处理工程、涵闸结构砼和砌体工程,施工用电量不大且工程区分散,施工用电可经协商后直接从当地电网上接线,工程区供电容量可满足本合同工程需要。(3)通信条件工程区周围有中国电信的国内国际长途程控通讯线路的接线点,施工区域属中国移动和联通通信的信号覆盖范围。2、主要材料供应方式根据招标文件规定,本

10、工程的材料供应方式是由承包人自行负责供应。工程所需的材料主要有砼、水泥、混凝土管材、水、电、钢材、木材、油料、沥青等。其中钢材、油料、木材、沥青等均可在湘阴县城区购买;水泥可从湘阴县水泥厂购买。3、编制依据(1)本工程招标文件与招标文件的澄清通知;(2)我单位技术人员对施工区域现场踏勘得到的资料;(3)现行国家水工混凝土施工规范以及其它有关水工、金属结构施工规范;(4)参照我单位在已往所承建的类似工程施工情况与工程施工过程中所积累的经验;(5)依据我单位现有的施工技术力量、机械设备能力、施工技术水平。4、工程施工控制目标4.1 施工进度控制目标我公司对本工程的进度控制目标为:保证按发包人的工程

11、控制性计划要求完成本标段的所有工作项目和工作内容。在此基础上,我们还要在工程施工过程中积极地从组织上、设备上、技术上和资金上采取措施,努力使工期提前。4.2 工程质量控制目标我公司对本工程的质量控制目标为:保证按发包人的工程质量要求,使本工程的施工质量达到合格及以上等级。4.3 安全文明施工目标我公司对本工程的安全生产目标为:(1)无人身重伤及以上事故;(2)轻伤率低于5;(3)无等级火灾事故;(4)无机械、设备、交通责任事故。文明施工目标为:按建筑业国际通用管理标准和发包人要求的标准创建文明工区。4.4 环境保护与水土保持目标我公司对本工程的环境保护与水土保持目标为:严格按国家规定、规范标准

12、和发包人的要求控制和处理施工过程中的环境污染与水土流失问题,坚决杜绝人为的环境污染与水土流失现象。 第一章 施工方案与技术措施1、施工导流及水流控制1.1导流方式本标段施工导流采取大堤局部导流方案,主要导流施工的任务包括大堤护岸工程局部地势较低部位的防洪大堤施工期的导流,围堰的正常维护、拆除和施工期排水、施工渡汛等。本工程附山垸低排闸(桩号0+250处),因涵闸出口消力池段基础较低,涵闸改造施工安排在枯水期进行,需在围堰的保护下进行施工。本工程施工导流主要有以下二种方式:(1)护岸工程导流方式 根据招标文件水文和工程地质资料,结合本工程特点和我公司对现场的勘察情况,北湖、义合金鸡蓄洪垸本次大堤

13、加固工程均临湘江河, 根据招标文件提供的资料,湘江河枯水期段现状水位相对稳定,枯水期段现状水位相对稳定在28.5m。本工程大堤护岸护脚施工段,浆砌石护脚挡土墙因基础开挖相对地势较低,需采取基坑外围预留土埂挡水,局部较低挡墙处需填筑小型土石围堰挡水、束窄河道导流,基坑积水采用泥浆泵排水的导流方式。(2)附山垸低排涵闸导流方式根据招标文件水文和工程地质资料,结合本工程特点和我公司对现场的勘察情况,因附山垸低排涵闸出口消力池段基础较低,需采取基坑外围小型土石围堰挡水、束窄河道导流,基坑积水采用泥浆泵排水的导流方式。(3)其他其他如垸内水渠恢复重建可在枯水期进行施工,利用垸内其他沟渠对垸内积水进行引排

14、即可施工。1.2导流标准及导流时段根据招标文件文件要求及施工进度安排,本工程导流建筑物按设计采用枯水期(10月次年3月)5年一遇标准,围堰顶高程比设计水位要求高0.5m。根据招标文件要求,本合同工程的汛期为每年的4月9月,在汛期前所有开工项目达到设计高程,以确保安全渡汛。根据本工程的工期安排,枯水期间为了护脚挡墙、低排涵闸建设而修筑的导流建筑物在洪水期前全部拆除,并恢复防洪大堤的防洪能力。1.3围堰的设计(1)大堤护脚浆砌石挡墙围堰设计根据现场察看,枯水期湘江河水位较低,一般稳定在28.5m,根据护脚浆砌石挡墙基础高程一般为30.0m,大堤防脚浆砌石挡墙施工利用河滩河岸预留土埂挡水即可施工,局

15、部较低位置用编积袋装土挡水小围堰即可满足施工需要。(2)附山垸低排闸重建围堰设计附山垸低排闸改造工程建设周期较长,水闸出口消力池最低开挖高程较低,临外河河道处需填筑挡水围堰。根据湘江河现状水流状况以及附山垸内水情,施工期间降雨对工程施工影响,外河围堰高度取4.0m。低排闸施工时导流由束窄的河床导流,临河围堰采用均质土围堰。围堰底部的砂卵石层应该清除干净,以利于围堰与岩石基础的结合,提高防渗效果。围堰堰顶考虑到围堰安全与稳定,宽度取2m,上、下游边坡坡比为1:1.5。围堰断面图详见下图。低排闸的进水段等在大堤堤内一侧的垸内布置,内河围堰堰顶高程根据地形条件确定,一般堰高2-2.5m。垸内雨水等积

16、水可通过垸内河道、沟渠进行导流,由排渍电排抽排。土石围堰断面图1.4围堰施工本工程土石围堰中土方填筑利用大堤或涵闸开挖土方进行直接回填,不足的土料则从规划的土料场取土。由于围堰施工期为枯水期,填筑时可进行分层填筑。施工工序为:场地清理临时道路布置堰基砂卵石抽槽开挖堰体土方填筑。围堰采用开挖料直接填筑,围堰填筑料均采用8t自卸汽车运至施工区,再采用推土机整平并分层压实。围堰拆除采用反铲装自卸汽车,倒退法施工拆除,围堰拆除料,均弃置在业主指定的弃渣场内。1.5施工排水本工程排水主要是渗水和雨水的排水,在基坑布置集水坑,采用2.2kw和5.5kw的离心水泵或泥浆泵直接抽排。对大堤上的城镇排水污管口直

17、接埋管将水流引入河中,大堤完工后再依据设计要求进行处理。在施工区周边按照“高水高排”的原则,开挖截水沟排水沟,将降雨所形成的流水及市内道路排水沟内积水排拒于基坑或施工区之外。排水沟采用干砌石护面抗冲刷,根据施工区降水量大小及现场排水沟的布设道数确定排水沟的断面尺寸,初拟为梯形断面,两侧坡比1:1,底宽0.2米,深0.3米以上。对所有施工中形成的阻水堤堰、排水管涵、沟渠及抽排水设备等在施工前10天内提出具体布置、设计,并报经监理工程师同意后实施,在运行期间配专人管理。1.6施工期围堰安全管理为保证施工期围堰的安全,在施工期间围堰的运行维护措施如下:1)对围堰的施工道路进行维护。在施工道路使用期间

18、对围堰的边坡稳定进行监测和防护,疏通施工道路的排水通道,保证排水畅通,避免漫流破坏堰体坡面;2)对土石围堰可能出现的局部沉陷及时进行培高,并协同监测部门对堰体局部沉陷后的渗流情况进行分析;3)保护好围堰与岸坡接头部位的排水设施,采取相应措施,必要时铺设风化砂编织袋,防止雨水冲刷;4)指派专人定期检查围堰运行情况,发现异常立即报告,并采取相应措施进行处理。1.7渡汛方案及措施本工程防汛主要是防湖区汛期涨水,当出现超过挡水标准的洪水时,所有防汛人员要立即待命,并按要求组织抗洪抢险,做好人员及设备撤离,不能撤离的设备应做好保护措施。洪水过后,及时组织恢复生产,尽最大可能降低洪水损失,并组织主要技术人

19、员和广大员工召开防汛总结大会,认真总结和吸取经验教训,为下次防汛提供指导和服务。渡汛管理措施主要有:(1)成立以项目经理为组长的安全防汛工作小组,负责指导和组织本部防汛工作,并服从监理安全防汛领导小组对整个工地防汛的统一指挥和领导。(2)设立防汛办公室和防汛值班电话,汛期设专人24小时值班。(3)设立水情班,加强汛期水文、水情观测、收集、记录、分析、加强对围堰安全检测、检查等。(4)设立防汛物资班,负责防汛物资及器材的采购、保管。负责防汛设备的管理,并做好块石、砂石料、土料等备料工作,做好编织袋、彩条布、抽水机等防汛物资及器材采购及储备。(5)设立抗洪抢险队,度汛遇超标洪水前,对工作面的施工设

20、备进行安全转移及加固,以减小洪水损失和汛后尽快恢复施工。(6)设立汛后恢复队,洪水过后能迅速组织人员有步骤地完成工作面的恢复和修复,尽快恢复正常的生产,并就生产计划与监理人员协商调整,将度汛影响的生产工期降到最小。(7)对参与一线的防汛人员配备必要的救生设备,确保汛期人身安全。(8)建立备用电源,确保防汛期间施工用电。设立后勤保障队,负责提供生活、医疗等后勤保障。2、土方工程2.1土方开挖工程2.1.1概述2.1.1.1工作范围及内容本工程土方开挖施工范围主要包括大堤基础表层土、低排闸及出水口段消力池基坑、低排闸检修闸基坑等主体工程基础土方开挖与原堤顶部分砼路面的拆除。其开挖工作内容包括:各项

21、永久工程和临时工程基础开挖的准备工作、场地清理、施工期排水、土料的运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人指示对废弃的渣场进行清理等。2.1.1.2主要技术要求(1)植被清理的范围为距工程师批准的设计图纸所示最大开挖边界或建筑物基础外侧5m的水平距离; (2)清基范围包括建基面及其它建筑物基础,其边界应在设计基面边线外30cm50cm。(3)建基面表层不合格土、杂物等必须清除;(4)土方开挖的建基面以上须留适当的保护层,该层只能人工开挖、平整,不能使用机械挖掘,以保护地基原状土不受扰动;(5)清基开挖、清除的弃土、杂物、废渣等,应运至指定地点堆放;(6)实际开挖轮廓必须符合设计

22、图纸或工程师现场指定的开口线、水平尺寸和高程的要求,开挖最终清基轮廓均不得欠挖。(7)土方开挖时,对地下管线、缆线、文物古迹和其他构造物做好妥善保护。 (8)在居民区附近开挖土方时,采取有效措施保证居民及施工人员的安全,并为附近居民的生活提供有效的临时便道或便桥。2.1.2施工布置2.1.2.1施工作业区布置根据建筑物布置、现场施工条件以及施工作业顺序,土方工程施工作业区主要分为2个作业区域:将湖南省洞庭湖区北湖、义合金鸡蓄洪垸堤防加固工程2016年实施项目施工第三标建设划分成相对独立的二个作业区域,分别为:北湖蓄洪垸施工区(桩号0+000-10+793)、义合金鸡蓄洪垸施工区(桩号0+000

23、-9+930,附山0+000-2+679);本工程拟成立2个施工营地,由每个施工营地对应负责相对应的一个区域。各区域安排一个或两个大型的机械作业施工队及几个小型人工作业组进行施工,2个区域同时组织施工。各区域内施工采用流水作业法,按各个单项为一个作业单元,采取土石方开挖后应及时交付及时填筑或覆盖砼。2.1.2.2施工区水、电布置施工区照明拟以投光灯集中照明为主,局部区域辅以碘钨灯及白炽灯补充照明,施工期道路采用防水型高压钠灯照明;开挖施工生产用水量小,由泥浆泵直接从河道、沟渠、山塘中抽取,用胶管接至用水工作面即可。施工区供水、供电布置详见施工总平面布置图。2.1.2.3施工道路布置本合同工程整

24、个土石方开挖施工由现有的堤顶道路、乡村道路、局部区域布置的临时道路和永久道路承担出土运输及设备进出。2.1.3 土石方工程施工顺序本工程土方开挖采用分层逐级下挖,根据开挖断面进行分层,基本按2至3m一层。深基坑可利用反铲二次转运至施工道路。较宽大的沟槽基础采用反铲一次开挖成型,人工修坡与槽底整理;小型沟槽直接采用人工开挖。开挖工程和填筑工程尽可能平行施工,减少填筑料施工工序。2.1.4 施工准备2.1.4.1 测量及边线放样根据所布设的测量控制网点,采用全站仪、经纬仪及水准仪来进行引测,用全站仪及经纬仪首先放出施工基线,再根据设计图纸上的有关尺寸放出所有控制边线。高程采用水准仪来控制,即将前面

25、所布设的临近高程控制水准点作为后视点,分别放出各高程控制线。开挖前应报请工程师进行原地形测量,开挖完成后申请竣工测量,并同放样资料报送工程师审核。2.1.4.2 技术准备施工前按监理指示和施工图纸规定,编制本工程施工措施计划,报送监理人审核。施工前进行技术交底,详细了解工程地质结构、地形地貌和水文地质情况,对可能引起的滑坡和崩塌体采取预防性保护措施和应急措施。按进度计划和施工措施计划要求组织施工设备和施工人员进场,并编定材料供应计划并实施。按现场要求和投标文件合理布置施工运输道路,搞好场地规划、土平衡规划、土调运路线、夜间施工照明的布置。每个部位施工前编制详细可行的土方施工措施或施工方案。2.

26、1.5 土方开挖2.1.5.1 土方明挖施工方案2.1.5.1.1场地清理开挖施工前清理开挖区内的弃渣及监理指明的其它有碍物,运至指定的地点处理,清理采用人工为主,局部截排渠道、河岸岸坡、进出水闸基础等地段以机械清理为主。 对于开挖的有机土壤运到指定地区(弃土场)堆放,防止土壤被冲刷流失。 堆存的有机土壤可用于工程的环境保护、土壤保护。2.1.5.1.2土方开挖本工程土方开挖采用分层逐级下挖,根据开挖断面进行分层,分层高度控制在3m以内。土方开挖采用1.0m3反铲直接开挖并装车,8t自卸汽车运输。土方永久边坡首先采用反铲进行预留1020cm保护层机械修坡,后再采用人工对保护层进行人工开挖修坡,

27、确保边坡土方不受扰动和边坡美观,以满足施工图纸要求的坡度和平整度。深基坑应在开挖一层后进行边坡处理加固后再开挖下一层,保证边坡稳定。所有无用料装8t自卸汽车运至弃土场,可利用土料直接运至回填碾压区或运到开挖区域外的开挖料备料场处暂存。基坑开挖过程中如遇坑底出现地下水和积水情况,立即将水抽出基坑外,采用基坑内明沟排水,由集水井集水,再由泥浆泵抽水至沟槽外。施工中防止地面水流入沟坑内造成塌方或基土的破坏,应开挖沟槽将地面水引排到地表排水沟内。小型电缆沟等沟槽直接采用人工开挖。对挖出的烂泥、淤泥、立即用车运走。所有无用料装8t自卸渣土汽车运至弃土场。2.1.5.2 出渣、渣场规划及渣料利用2.1.5

28、.2.1出渣出渣均采用反铲装车,自卸汽车运输,弃渣场推土机平料并压实。开挖料出渣沿临时道路至堤顶道路再至村道,不能利用料运至指定弃渣场,可利用料能直接利用的直接运至回填区或备料场。2.1.5.2.2渣场规划根据招标文件提供情况及现场勘察,渣场情况由业主工程师指定地点布置。2.1.5.2.3渣场保护措施做好渣场规划、弃渣计划及排水设施规划。所有的开挖料除直接运往使用地点外,分类按图示或工程师指示运往备料场、弃渣场或用于场地平整。严禁在邻近边坡开口线附近堆土。渣料分类分层堆放,严禁乱倒乱放。备料场堆存应按设计要求或工程师的指示,以分层堆筑的方式进行,并应保证可以顺利的取出这些料材加以利用,严禁将选

29、用料与废弃料掺杂。当弃渣场渣料堆放越来越高顶部有效弃渣面积越来越小时,考虑在渣场周边砌筑浆砌石挡墙,以增大渣场堆渣量,并束缚渣料弃至指定的范围内。挡墙上预留排水孔。渣料分层铺料,层层堆放,逐层升高,并注意控制边坡安全。为保证渣场施工期的排水,在填筑前在渣场区域山沟砌浆石盖板涵或圆管涵,将沟内流水引出至河道,保证渣场回填时山体集水对弃渣无冲刷。完工后渣场及边坡周边采用浆砌石排水沟。2.1.5.3施工排水2.1.5.3.1施工临时排水开挖施工前在开挖区域的周边开挖截水沟排水沟,将降雨所形成的流水及排水沟内积水排拒于施工区之外。排水沟采用干砌石护面抗冲刷,根据施工区降水量大小及现场排水沟的布设道数确

30、定排水沟的断面尺寸,初拟为梯形断面,两侧坡比1:1,底宽0.2米,深0.2米以上。边坡开挖时,为保护开挖边坡免受雨水冲刷,在边坡开挖前,按要求开挖并成上部截水沟的施工。经监理工程师批准后,在边坡开挖前予以实施。2.1.5.3.2地面积水的排除在场地开挖过程中,做好临时性地面排水设施,将开挖地面形成一定的排水坡度,并设置临时排水坑槽,排除地面的积水,保证土方开挖在旱地施工。2.1.5.4 开挖质量控制(1) 规范要求在开挖前、中、后均应进行测量,放样控制,保证开挖按施工图设计要求进行,避免不必要的超挖,并保证设计的开挖轮廓;(2)基础面开挖至设计高程后,应及时进行垫层砼浇筑或基础处理,保证基础面

31、不受污染和风化;(3) 开挖后的建基面上遇不良地质情况,及时上报监理工程师;(4) 开挖出的边坡应平顺,稳定,无陡坎,经常检查边坡是否稳定,发现有可能的坍塌迹象采取必要的处理措施并报告监理工程师,避免边坡坍塌。2.2原结构物拆除根据现场情况,拆除砼主要为原电排站浆砌石与砼结构和堤顶现有路面砼,采用机械破碎法施工。结构建筑物砼拆除,采用人工风镐辅以撬棍进行拆除,砼中有钢筋,需配气割设备将钢筋割除,拆除时严格保障保留区的稳定,采取必要的临时支撑,保障施工安全。局部拆除采用手风钻钻孔,小药径、小药量爆破。拆除废碴运至施工指定弃碴地点。砼或沥青砼路面拆除用带风炮的挖掘机,将砼路面分块破碎,若路面砼中有

32、钢筋,需配气割设备将钢筋割除,然后用反铲将破碎砼归堆装车,8t自卸汽车运至弃料场。浆砌石体拆除采用人工风镐辅以撬棍进行拆除,拆除料可经人工选料,可利用料存于块石备料场,拆除废碴由自卸渣土车运至施工指定弃碴地点。运碴:弃料采取随土方开挖和清理一道运输至弃渣场。2.3土方填筑工程2.3.1概述本工程土方填筑与回填施工范围主要为大堤土方加高培厚填筑、大堤涵闸段恢复加高培厚、护坡护脚等工程的土方回填。本章为土方填筑工程的工作内容包括:土方料物平衡、各种填筑料的现场生产性试验、填料的开采、备料、加工和运输、土方(含反滤层、垫层)的填筑、碾压和接缝处理、排水设施以及各项工作内容的质量检查和验收等。2.3.

33、2施工布置2.3.2.1料源布置本工程回填材料除利用部分开挖料外,大部分堤身土方回填需从土料场取土。设计规划的土料场在施工区附近,初选土料场为项目区附近河滩地土洲,料源质量和储量均能满足回填施工需要。2.3.2.2土料场开采(1) 料场复查根据招标文件的要求,在工程开工前,应对土料场进行复查。复查内容包括土料开挖厚度、储量及质量。并取样进行土料物理性能性试验,分析土料含水量、颗粒组成、粘性土的液塑限、击实和相对密度等。料场合计储量不小于2倍需用量,土质应符合设计要求。(2) 开采前的准备工作a.料场清理土料场开挖施工前,应进行植被清理及表土的清除,清理方案同土方开挖一致,在开采过程中,严禁混入

34、植被有机土等弃渣。b.排水设施土料场在料场清理之后,在开挖线3m之外的距离,用人工挖50cm50cm的周边排水沟,并导排入天然排水系统,便于排水畅通。c.土料制备和加工料场开工之前,应组织土工试验人员对该土料进行现场生产性实验,确定其参数。如果土料场的天然含水量大于或少于施工填筑含水量时,其施工方法相应作出调整,调整方法以翻晒或加水为主。d.施工方法主要采用自上而下,分块依次开采,用反铲台阶挖进法装料,8t自卸汽车运输。 2.3.2.3施工区水、电布置回填施工用水主要为回填料的洒水。采用清水泵直接从回填区附近沟渠、山塘或河道中抽取,洒水管采用Dg25胶皮软管。施工用电为夜间照明,主要施工干道,

35、各采料场及碾压填筑区挖施工照明拟以投光灯集中照明为主,局部区域辅以1kw碘钨灯补充照明,满足夜间施工的需要。2.3.2.4施工道路布置回填施工道路同开挖施工道路布置。2.3.3回填前的准备回填施工以前,对基础开挖、基础处理工作面进行验收,经监理工程师检查验收合格签证后方可进行回填施工。验收主要考虑如下方面:a、所有填筑基面或接触面的表层腐植土、草皮、树根、杂物、垃圾等均应清除,直至满足填筑面清理设计要求为止。 b、砼结构物或浆砌石挡墙的强度已达到设计要求,回填施工不会对建筑物造成破坏。c、旱地基础表面应充分平整,以便于碾压设备正常工作,并应根据工程师的指示进行洒水、干燥或刨毛处理,表面以下10

36、cm之浅层应当耙松并与第一层填料一道压实。2.3.4 土方回填施工方法2.3.4.1 回填碾压施工参数根据招标文件技术条款的规定,结合我单位在类似工程是的实际经验制定回填碾压施工参数详见下表所示,在具体施工中将根据现场回填碾压实验及实际情况不断进行调整和优化。回填碾压施工参数碾压机械分层铺料厚度(cm)碾压遍数土块限制直径(cm)名称型号碾重(t)振动碾132554615羊足碾1225546152.3.4.2 回填原则采用平层回填,为加快施工进度,回填按工序(铺土洒水平土压实检查刨毛)分段流水作业。2.3.4.3 回填施工工序2.3.4.3.1测量放线基面处理验收合格后,按设计要求测量确定各填

37、筑区的交界线,轴线和高程点等,洒石灰线进行标识,施工放样以预加沉降量的大堤断面为准,考虑沉陷影响后的外形尺寸和高程,根据设计要求的堤顶高程为最终沉降高程,大堤填筑时需预留堤高的0.51.0为沉降超高。填筑过程中每上升一层必须对分区边线进行一次测量,并绘制断面图,施工期间定线、放样、验收等测量原始记录全部及时整理成册,提交归档,竣工后按设计和规范要求绘制竣工平面图和断面图。2.3.4.3.2土料摊铺土料经过试验后,检测是否达到合格含水率;填筑应从最低部位开始,自下而上水平分层铺填,每层压实厚度控制在3040cm;铺料方法,铺料方向平行于堤坝轴线,直接用8t自卸汽车进占法卸料,用D85推土机散土平

38、整,每层松铺厚度50cm;摊铺过程中对超径石和界面分离料采用小型反铲挖土机配合处理,垫层料由人工配合整平,每层铺料后采用水准仪检查铺料厚度,确保厚度满足要求。2.3.4.3.3洒水控制各填料的回填含水量,根据气象条件和监理工程师的批示洒水调整含水量。当气侯干燥,土层表面水分蒸发快,铺料与压实表面均应适当洒水湿润,以保证施工要求含水率。2.3.4.3.4碾压填筑压实是控制施工质量的关键工序,由于土料的有各种特性,必须通过碾压试验确定施工参数与压实机械。压实机械的选择主要考虑这样几条原则:可能取得的设备类型;设计压实标准(压实结果应满足设计要求);填筑材料的性质;土料含水量大小;原状土的结构状态;

39、施工强度大小;施工场面大小与压实部位等。本工程土料填筑碾压采用12t振动碾,碾压采用进退错距法压实,碾压遍数由压实试验确定,用环刀法检测填筑土的干容重及密实度是否达到设计标准,不合格的及时处理,直到合格为止,压实前应按设计要求的干容重和密实度做好压实试验,取得最佳参数后,严格按施工参数施工。从施工经验得出,碾压一般沿平行堤坝轴线方向行进,采用进退错距法碾压,错距由碾子宽度和碾压遍数控制,每次错距一般为45cm,振动碾压46遍,行走速度采用12档,控制在2.0km/h;靠近岸坡、施工道路边坡处除增加顺向碾压外,采用HZR500型液压振动夯板加强碾压;坝坡接触带等大的碾压设备无法到位的区域采用小型

40、手扶式振动碾或液压振动夯加强碾压。2.3.4.3.5质检配备经验丰富的工程师,对料场和回填面进行指导和控制。严格控制回填每道工序的施工工艺和施工参数是确保质量的关键,回填施工时质检和试验人员进行跟踪抽样检查。2.3.5 土方平衡(1) 根据招标文件提供的取土场合理安排调配。(2) 在符合要求的情况下,尽量利用开挖料进行填筑施工,但不符合设计和规范要求的土料决不能运至填筑区,保证工程质量。(3) 按运距最近为原则,分配取料场。(4)地表层弃土先运至施工规划中的表土临时堆置区,堆置区位于业主指定位置,堆置区堆存的表土后期可用于草皮种植的腐质土填筑工程;无用料运至规划的弃渣场。3、砌体、护坡工程3.

41、1 概述本合同工程砌体工程的施工内容主要包括:堤防工程的护脚浆砌石挡墙;大堤硬护坡采用的形式主要有三种:浆砌石护坡、砼预制块护坡、联锁植草块生态护坡等的施工。大堤堤内坡护坡一般采用草皮护坡与种植树木。主要工程量包括浆砌石(包括块石和料石)、砼预制六方块护坡、联锁砖护坡、草皮护坡等。3.2浆砌石砌体工程3.2.1材料3.2.1.1石材砌石体的石料采用经监理人批准的采石料场购买。块石材质应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材色泽均匀。石料的物理力学指标应符合施工图纸的要求。砌石体料外形规格要求,应稍加粗凿。块石应大致方正,上下面大致平行,中部厚度不小于15cm,

42、单块重量大于25kg;根据需要应修凿至所需形状。规格小于要求的石料,可以用于塞缝,但用量不得超过砌体重量10%,砌石面高差小于10mm。块石料我部将与当地料石供应商签证合同,质量和数量及供货时间在合同上明确规定。3.2.1.2砂、砾石采用砂的粒径为0.155mm,细度模数为2.53.0。砂的最大粒径,当用于砌筑片石时,不宜大于5mm;当用于砌筑块石、粗料石时,不宜大于2.5mm。3.2.1.3水泥和水采用与主体工程混凝土拌制时所采用的水泥,到货的水泥按品种、强度等级、出厂日期分别堆存于水泥库,使用时到水泥库领取当天所用水泥,受潮湿结块的水泥禁止使用。利用未被污染的河水、山塘水拌制砂浆。3.2.

43、2胶凝材料 胶凝材料的配合比经试验确定后满足施工图纸规定的强度和施工和易性要求,配合比通过试验确定。施工中需改变配合比时,重新试验,报监理人审批。拌制胶凝材料时,应满足以下配料的称量允许误差:水泥为2%,砂砾石为3%,水、外加剂为1%。拌制过程中采用遮盖等措施确保粗、细骨料含水率的稳定性,随时调整用水量,确保水灰比的准确性。胶凝材料一般采用机械拌和,使用砂浆机现场拌和,拌和时间不少于23min,局部少量的人工拌和料至少干拌三遍,再湿拌至色泽均匀,方可使用。拌和过程中保持粗、细骨料含水率的稳定性,根据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。胶凝材料随拌随用,胶凝材料的允许间歇

44、时间见下表胶凝材料的允许间歇时间砌筑时气温()允许间歇时间(min)普通硅酸盐水泥矿渣硅酸盐水泥及火山灰硅酸盐水泥2030901201020135180510195胶凝材料采用人力胶轮车运施工面,再用人工挑运至施工点或就近拌和就近使用。3.2.3砌体工程施工3.2.3.1施工工序砌体工程施工程序流程如下图施工工序流程图测量放样基础开挖、清理(砖砌墙),并整平、夯实设立体形控制标尺(线)砌体施工水泥砂浆勾缝(浆砌石)、刮缝(砖墙)清理、养护单项工程完工验收沥青杉木板安装砂浆拌和3.2.3.2浆砌石砌筑施工浆砌石砌筑的施工工艺为:测量放样修理、清理基底 自检尺寸和标高浆砌块石砌筑自检 水泥砂浆勾缝

45、或抹面 养护 单项工程验收 竣工验收。1)施工准备施工前,根据设计图纸计算各种主要材料(包括块石、砂、水泥等)的计划用量,制定采购计划进行采购。材料进场后,分批抽样检查和试验,并将结果报监理人审批后方可使用。根据施工总进度计划,及时组织有经验的施工人员进场,学习规范规定,进行技术交底,了解工程的施工特点、技术质量要求。2)施工按设计要求测量放样,进行进场开挖、清理、整平、夯实,在基础周边开挖施工临时排水沟,保持基础干燥。基础开挖及清理达到设计要求后,按设计要求测量放样并立标尺,每隔2-3m设一标尺,标尺之间拉线控制砌体轮廓线及尺寸。砌体的结构尺寸和位置必须符合设计图纸规定,表面偏差在2m范围内

46、不得大于30mm。砌筑前,石料洒水湿润,表面充分吸收水分,但表面不残留积水。砌筑时,在基础上先铺一层20-30mm厚的水泥砂浆,再铺块石,且大面向下。砌体分皮卧砌,上下错缝、内外搭接,不采用外面侧立石块、中间填心的砌筑方法。砌体的灰缝厚度,平缝1520mm、竖缝为2030mm。砂浆饱满,无空洞。石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实。排水管及透水管应按设计图纸或工程师的指示安装到位,并保证长度满足设计要求。伸缩缝按设计要求处理。在冬季施工时,加强对砌体的保温工作,当气温连续5天低于5,且最低气温低于-3时,按GB50203-98冬季施工有关规定执行。3)养护砌体外露面,在砌筑后121

47、8小时内开始养护,经常保持外露面的湿润。养护时间:水泥砂浆砌体一般为14d。4)水泥砂浆勾缝勾缝砂浆采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间。勾缝块石砌筑24小时后进行清缝,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍。勾缝前将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。抹面前将岩石表面湿润,按设计砂浆厚度进行抹光、压光。勾缝砂浆单独拌制,严禁与砌体砂浆混用,砂浆采用325#以上的普通硅酸盐水泥。当勾缝完成和砂浆初凝后,砌体表面刷洗干净,用湿草袋覆盖保持21天,在养护期间经常洒水,使砌体表面保持湿润,避免碰撞和振动。3.2.3.3质量检查和验收在施工过程中,我们将会同监理人进行

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
