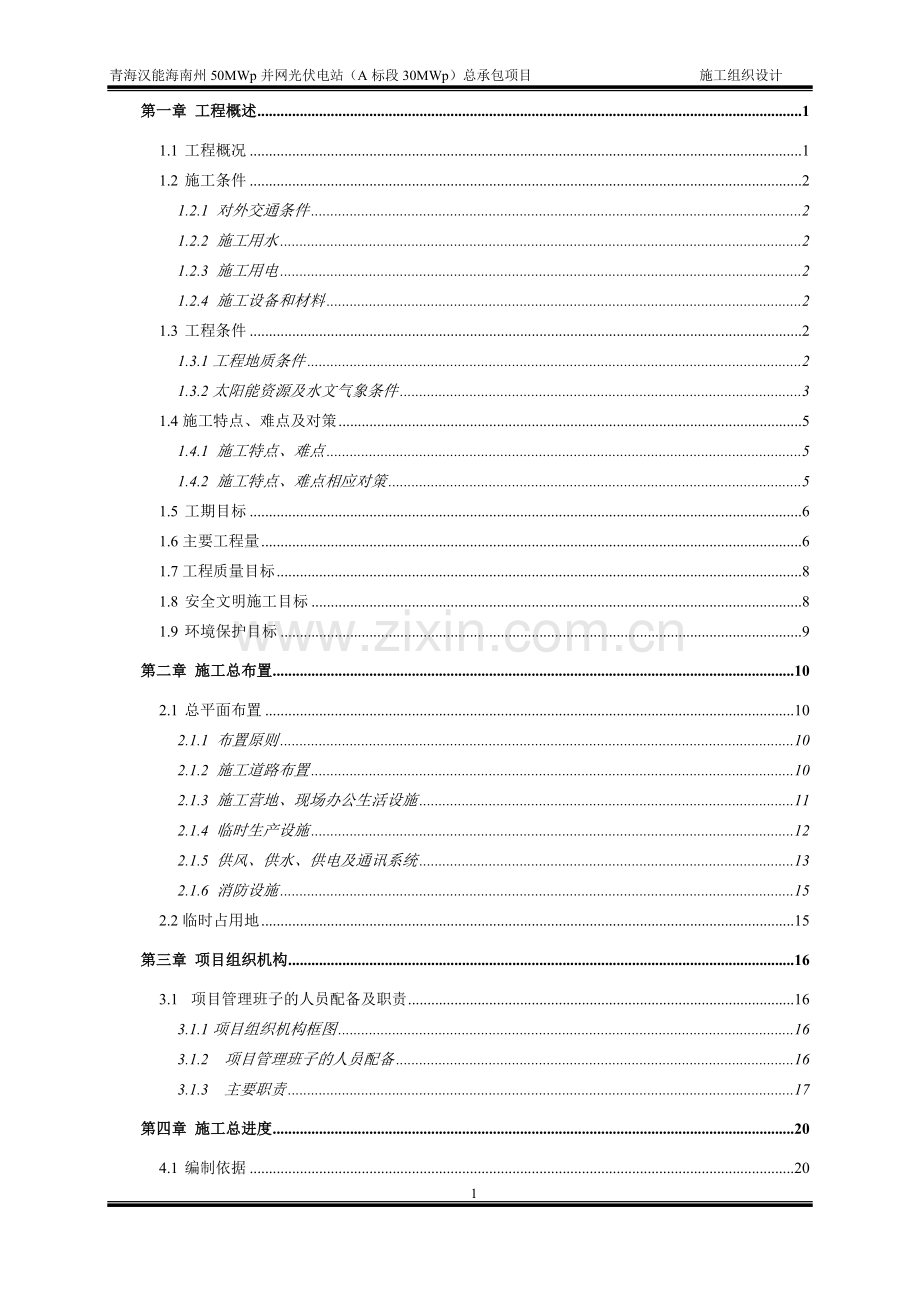

1、青海汉能海南州50MWp并网光伏电站(A标段30MWp)总承包项目 施工组织设计第一章 工程概述11.1 工程概况11.2 施工条件21.2.1 对外交通条件21.2.2 施工用水21.2.3 施工用电21.2.4 施工设备和材料21.3 工程条件21.3.1工程地质条件21.3.2太阳能资源及水文气象条件31.4施工特点、难点及对策51.4.1 施工特点、难点51.4.2 施工特点、难点相应对策51.5 工期目标61.6主要工程量61.7工程质量目标81.8 安全文明施工目标81.9 环境保护目标9第二章 施工总布置102.1 总平面布置102.1.1 布置原则102.1.2 施工道路布置1
2、02.1.3 施工营地、现场办公生活设施112.1.4 临时生产设施122.1.5 供风、供水、供电及通讯系统132.1.6 消防设施152.2临时占用地15第三章 项目组织机构163.1 项目管理班子的人员配备及职责163.1.1项目组织机构框图163.1.2 项目管理班子的人员配备163.1.3 主要职责17第四章 施工总进度204.1 编制依据204.2 编制原则204.3工期规划及要求204.3.1合同文件要求的节点工期204.3.2施工总进度安排说明204.4施工进度计划网络图214.5 工期保证措施214.5.1 建立严格、科学的施工进度计划管理机制214.5.2 组织保证措施22
3、4.5.3 施工指挥调度保证措施224.5.4 技术供应保证措施234.5.5 设备、材料供应保证措施234.5.6与其他合同标段的配合措施23第五章土建工程主要施工技术方案255.1 土石方开挖回填及道路工程255.1.1工程概况255.1.2施工重点及难点255.1.3主要施工方案255.1.4主要资源配置355.2 光伏支架基础混凝土工程366.2.1工程概述365.2.2施工布置365.2.3混凝土施工方法365.2.4主要资源配置395.3 设备基础混凝土工程405.3.1工程概述405.3.2施工布置415.3.3混凝土施工方法及质量控制措施415.3.4主要资源配置455.4 主
4、控综合楼及35KV 配电室框架结构施工455.4.1工程概况455.4.2框架结构混凝土浇筑465.4.3墙体施工535.4.4主要资源配置575.5 暖通工程585.5.1概述585.5.2暖通施工标准及规范585.5.3 施工安装方案585.5.4 施工重点605.5.5 注意事项605.6 给排水工程605.6.1概述605.6.2给水系统605.6.3排水系统605.6.4 管道材质605.6.5 阀门型式615.6.6管道的防腐615.6.7 控制与运行615.6.8 给排水施工615.7 主要建筑物装饰工程施工645.7.1 概述645.7.2 施工规范及标准655.7.3 施工准
5、备655.7.4 施工措施665.7.5 资源投入73第六章 机电设备及金结安装工程756.1钢结构构件制作工艺流程756.1.1下料切割:756.1.2折弯756.1.3成孔766.1.4焊接:766.1.5除锈方法及除锈等级说明796.1.6防腐说明:806.1.7编号、标识、包装:826.1.8运输及现场构件验收说明:826.2 支架及组件安装施工方法826.2.1 支架与组件现场卸车与倒运826.2.2 支架安装826.2.3 光伏组件安装836.3汇流箱安装方法836.4逆变器(直流配电柜)安装836.5光伏子阵内电缆敷设846.6 35kV升压配电单元系统设备安装866.6.1工作
6、范围866.6.2 35kV开关柜安装866.6.3共箱母线桥安装896.6.4 35kV箱式变压器安装896.9.10现场试验916.9.11现场验收与移交946.10电缆敷设与接线946.10.1电缆敷设前的检查与准备946.10.2电缆装卸与运输946.10.3电缆敷设、排列、固定956.10.4电缆标志牌956.10.5控制电缆头制作966.10.6电力电缆终端头制作976.10.7电缆接线976.10.8现场试验1006.10.10现场验收1006.11电缆支架制作与安装1006.11.1领用材料,并检查型钢1006.11.2切割机下料1006.11.3除锈1006.11.4支架制作
7、1006.11.5电缆支架安装1016.12电气设备接地1016.12.1接地装置的敷设1016.12.2接地体的连接1026.12.3二次等电位1036.12.4现场试验1036.12.5检查及验收1046.13通讯和控制等电气二次设备安装1046.13.1安装工艺流程图1056.13.2施工准备1056.13.3电缆管埋设1056.13.4设备基础安装1066.13.5设备开箱验收1066.13.6设备运输1076.13.7盘柜安装1076.13.8蓄电池安装1086.13.9火灾报警系统设备安装1086.13.10通信系统设备安装1086.13.11控制电缆敷设及接线1086.13.12
8、计算机监控系统调试1106.13.13继电保护及安全自动装置调试1136.13.14控制电源系统调试1156.13.15火灾报警调试及试验1166.13.16电能计费系统及电能质量监测装置调试及试验1176.13.17通信系统现场试验1176.13.18检查验收1176.14设备的防火及防火封堵1186.14.1工作范围1186.14.2盘柜封堵1186.14.3电缆保护管、二次接线盒的封堵1186.14.4端子箱的封堵1186.14.5防火涂料1186.15消防给排水系统安装1196.15.1工作范围1196.15.2水泵安装1196.15.3管道安装1196.15.4试验及系统调试1216
9、.16主要检查验收项目1226.17启动试运行1226.17.1一般规定1226.17.2启动前应具备条件1226.17.3启动调试前的检查1226.17.4启动试验1236.17.5试运行安全保证措施1246.18主要人员配备1246.19主要设备与工器具125第七章 现场试验1277.1试验室布置及配置1277.1.1现场试验室的建立时间1277.1.2现场试验室布置1277.1.3试验仪器设备配置1277.1.4检测试验人员配置、职责及组织机构设置1287.2试验检测1297.2.1配合比设计技术要求1297.2.2试验依据的主要规范与标准1307.3质量控制1307.3.1质量方针13
10、07.3.2检验与校准1307.3.3原材料的质量控制1317.3.4配料控制1327.3.5机口控制1327.3.6混凝土取样1327.3.7土工试验1327.4资料整理133第八章 施工测量1348.1建立建筑物控制网1348.1.1校核起算点1348.1.2建立建筑物控制网1348.2主轴线的测设1348.2.1主轴线的选择1348.2.2主轴线的测设1348.2.3高程控制1348.3 0.000米以下及基础施工测量1348.4 0.000米以上施工测量1358.4.1轴线竖向传递1358.4.2高程传递1358.5装修施工测量1358.5.1地面面层测量1358.5.2吊顶和屋面施工
11、测量1358.5.3墙面装饰施工测量1368.6放线质量检查工作1368.7精度要求1368.8仪器选用1368.9测量工作的组织与管理136第九章 质量管理体系及保证措施1379.1 质量保证体系及组织机构1379.1.1 质量方针1379.1.2 质量目标1379.1.3 质量保证体系1379.1.4 质量管理组织机构1379.2 质量保证措施1389.2.1 保证工程质量的组织措施1389.2.2 保证工程质量的管理措施1389.2.3保证工程质量的制度措施1399.2.4 保证工程质量的经济措施1409.2.5 保证工程质量的技术措施1409.3 质量检测及试验1439.3.1 检验试
12、验工作质量控制1439.3.2 检验、测量和试验设备的控制措施1449.3.3冬季施工质量保证措施145第十章 安全施工管理体系及保证措施14610.1 安全生产与文明施工目标14610.2 安全保证体系及组织机构14610.2.1 安全保证体系14610.2.2 文明施工保证体系14710.2.3 安全管理组织机构及资历14910.2.4安全管理流程14910.3 安全管理制度14910.3.1安全考核奖惩制度14910.3.2劳动保护品管理制度14910.3.3安全补偿金和抵押金制度15110.3.4“三高作业”审批制度15110.3.5交叉作业让面制度15110.3.6高危作业安全员现场
13、监护制度15110.3.7封闭管理制度15110.3.8重大危险源监控制度15110.3.9其他安全管理制度15110.4突发性事故应急预案措施15210.5安全生产保证措施15210.5.1防止高空坠落措施15210.5.2防止物体打击安全措施15310.5.3安全用电措施15317811.3.1 卫生防疫措施17011.3.2 职业病防治17011.4 生态环境及文物保护17111.4.1 生态环境保护一般规定17111.4.2 生态环境保护目标17211.4.3 本工程重大环境因素的控制17211.4.4 环境保护专项治理17411.4.5 生态保护措施17611.4.6 水土保持措施1
14、7611.4.7 临时绿化及覆盖措施17611.4.8 施工期环境监测17611.4.9 文物及珍稀物种的保护176第十二章 施工协调管理17812.1 与设计单位间的协调管理17812.2 与监理工程师工作的协调管理17812.3 与各专业作业队的协调管理179第一章 工程概述1.1 工程概况汉能海南州共和县50MWp并网光伏电站工程的建设单位为汉能海南州光伏发电有限公司。A标段(30MWp)总承包由水电四局进行施工,本期工程计划于2012年8月28日开工建设,计划2012年12月10日建成投产具备并网条件。本项目光伏电站位于青海省海南州共和县恰不恰镇境内,该镇位于青海南山南麓,共和盆地东部
15、。场区用地形状呈四边形,光伏区东西方向宽1400.3m,南北长2001.3m。建设规模为50MWp,用地性质分为光伏区、升压区及管理区,总占地面积约为194.21万。场区地势平缓,东南高,西北低,东西走向高程为29282930m,坡度平缓,南北走向高程为29262930m,坡度为1%,场区平均海拔高度为2928m。汉能海南州共和 50MWp 并网光伏发电项目拟建场址距共和县15km,场址西距G214国道300m,场区周边有乡村道路穿过,交通方便。本工程电池组件选用55Wp非晶硅薄膜电池组件,工程规模50MW,由50个独立的1MWp系统组成,每一个1MWp 直流发电系统中,有汇流箱16 个,直流
16、防雷配电柜2 个, 500kW 逆变器2 个和1000kVA 的箱式分裂升压变1 个。本工程共布置921408 块光伏电池板(其中A标段552960块)。其中纵三排布的主体单元(72 块一组)的电池板布置50MW,安装方式为全固定式支架安装,支架倾角36,方位角0。在工程中,薄膜太阳能电池发电单元发送的直流电源经逆变器逆变成270V交流电源,在经1000kVA 升压变压器升至35kV,以35kV 电缆引出,每10 个光伏发电分系统并联汇流后经一回35kV 电缆线路接入110kV 升压站,共计5回。本工程包括以下内容:光伏支架基础工程、钢丝网围栏、箱变基础工程、箱式逆变器基础、主控综合楼及辅助生
17、产建筑工程;对外交通公路、场内交通道路; 设备与安装:发电设备及安装工程、通讯及控制设备及安装工程、其他设备及安装工程;为完成本工程所需的所有临建设施等。合同内项目包括30MWp光伏电站范围内设备、支架、材料的供货及监造、催交、运输、保险、接车、卸车、仓储保管、二次搬运、30MWp的集电线路、30MWp光伏电站区域内接地及电缆敷设。30MWp光伏电站建筑工程及安装工程,电站生产和辅助生产建筑工程、厂区对外道路,30MWp电站范围内道路、施工电源、施工水源、办公和生活临建、单体调试、分系统调试及50MWp光伏电站整套启动、调试、售后服务等)。1.2 施工条件1.2.1 对外交通条件海南州共和县是
18、通向青南和西藏的交通要冲,具有很好的区位优势。目前,以国道、省道为骨架,以地方公路为脉络的公路网络已经形成,已实现了县县通柏油路。经过县境内的国道有青藏公路、青康公路,省道有三贵公路、尕西公路、吊龙公路等。本项目规划区位于共和县恰不恰镇以南约12km,场址区附近公路发达,G214国道从场址西北侧通过,交通便利,运输方便。规划区地表为河流堆积地貌,海拔高程在2900m2950m之间,有少量沙丘及植物分布。项目施工建设期间所需的主要材料为砂石料、水泥、钢材、木材、油料等。主要建筑材料来源充足,砂石料可以从附近砂石料场采购;水泥和钢材可从共和县购买,通过G214国道运至施工现场。生活及小型生产物资,
19、其它建筑材料(木材、油料)等均可在共和县购买。1.2.2 施工用水施工水源:根据本园区外市政给水管网现状,本园区水源考虑在综合服务区内打两口水源井,作为园区内施工、生活、生产用水水源。1.2.3 施工用电近期可由附近35kV电源引入,采用架空线路送至近期规划子电站管理区附近;2012年年底,自县城附近加拉变引出一回110kV高压电源,园区内设置降压站,降至35kV后沿规划区内纵横道路采用架空线路送至各规划子电站管理区附近(并以该电源作为站用电备用电源)。1.2.4 施工设备和材料根据海南50MWp并网光伏电站A标段(30MWp)合同文件,该工程所有施工设备和材料由我公司自行解决。1.3 工程条
20、件1.3.1工程地质条件 工程地质恰卜恰河为黄河一级支流,发源于青海南山北麓的达西尔岗,根据有关资料和现场勘查,恰卜恰河及各支沟(西台沟、东沟)河床为砂砾石质河床,床面高程27702860m,河床纵比降在6.723之间。河床粒径2080mm之间,以砾石为主,卵石次之,中粗砂充填,级配较好,该层结构呈中等密实状,地基允许承载力R=3540t/m2,工程地质条件良好。西沟河床表层有23m厚的坡积粉质壤土,结构松散,中部有45m厚的坡积碎石土,以碎石为主,砂土填充,结构松散,下部为冲积沙砾石,属二级基座阶地,厚817m,卵砾石成份为花岗岩、片岩、板岩、大理岩,磨圆度好,分选一般,天然密度为2.02g
21、/cm3,天然干密度为1.979g/cm3,结构稍密,渗透系数系数为5.3m/d,属较强透水层。东山排洪渠基础为壤土、砂砾土等,底部碎石土,抗冲刷力较弱,粒径在20100mm 之间,颗粒磨圆度较差,坡面坡度在1/60 1/120 之间。地基允许承载力R=1520t/m2。 场区冻土及不良地质作用分布情况根据中国季节性冻土标准冻深图,场区的标准冻深为 1.5m。经过现场踏勘及对场区周围基本地理环境调查,该处场址不存在洪水淹没问题,也无常年内涝和积水问题;结合地形地貌条件,该场区的地质环境基本未受破坏,没有发生沉陷、泥石流和滑坡以及全新活动断裂的可能,初步判定场区不良地质作用不发育。小结(1)场址
22、区地质构造基本稳定,可作为光伏电站的工程场地。(2)场区建(构)筑物较轻,各建(构)筑物基础可按采用天然地基考虑。(3)本区地震动峰值加速度为 0.10g,对应的基本地震烈度为度,特征周期值为 0.45s。(4)本工程场地为中等复杂场地,地基等级为中等复杂地基。(5)场内标准冻土深度 1.50m。1.3.2太阳能资源及水文气象条件太阳能资源海南州太阳辐射强,光照充足,属于干燥型大陆气候,年均降雨量相对偏少,该地区的年太阳辐射量在6381.6MJ/m2以上,高者达6705.1MJ/m2,年日照时数在2719h以上,高者达3115h,日照百分率 55%80%以上。水文气象条件区内水文地质条件简单,
23、地表水水量随着季节变化,一般69 月为雨季,属丰水期,10 月翌年5 月为枯水期。区内地下水以河谷冲积砂卵石孔隙潜水为主,埋深0.52.0m,含水层平均厚度67m,渗透系数k=7.9110-35.5910-2cm/s,属中等透水层。孔隙潜水主要靠大气降水、地表水补给,其次为基岩裂隙水。基岩裂隙水主要受大气降水与消冰水补给,呈带状分布于断层带或节理密集带之中,水量不丰富。根据水利水电工程地质勘察规范(GB50287-2005)附录G,对于工程区内环境水侵蚀性进行评价,区内环境水PH=6.5,对混凝土具有一般酸性型弱腐蚀性。 气象站主要气象要素特征值 表1-1名称单位数量备注年平均气温4无霜期d9
24、9年平均降水量mm314.4极端最低气温-27.7极端最高气温33.3平均风速m/s1.8最大风速m/s28.0年最大日照对数h3115.4年最短日照对数h2719.8年平均蒸发量mm1692.1大风日数d3085最大冻深m1.5气温及降水根据海南州气象局资料统计:全年日照时数3115.42719.8h ,全年平均气温4.0,极端最低气温-27.7,极端最高气温33.7,全年平均降水量314.4mm,年总蒸发量1692.1mm,无霜期99d,最大冻土深1.5m,平均风速1.8m/s,大风日数平均3085d。0。其他气象要素共和县主要的气象灾害有干旱、大风、沙尘暴等,根据共和县气象站37 年实测
25、气象资料,将其它各气象要素进行统计,见下表。 其它气象要素 表1-2共和站123456789101112全年日照时数233.4222.6247.7256.5261.9241.3250.9260.5218.4238.7243.5232.72907.8日照百分率%76736765605557625969807866沙尘暴日数471275100112443冰雹日数000111141813720065雷暴日数00285.18.71010.64.380056.71.4施工特点、难点及对策1.4.1 施工特点、难点 施工工作面位于广阔的沙地及戈壁,地势开阔、地形平缓,场地四周无山丘及建筑物遮挡。冬寒夏凉,
26、无霜期短,日照时间长,空气干燥,降水量少,且多集中于夏季。 本工程施工任务重,时间紧,交通距离远且不方便,施工人员调配难度非常大,施工强度高,带有突击性的特点。本工程地处青藏高原戈壁滩,海拔高达2920m,氧气含量不足、空气干燥、风沙大、紫外线强,且地处少数和多民族居住的民族地区;因此,选取合理的施工队伍以确保工期进度,确保地区民族稳定、构建和谐社会,减少施工干扰,是本合同工程施工过程中管理的重点;本合同工程处于黄河上游生态环境重点保护区域,施工中如何保证施工期的环境保护和水土保持是本合同工程施工过程中管理的重点。1.4.2 施工特点、难点相应对策 施工中应做与当地气象部门及时联系掌握气象信息
27、,增加防雨设施及保温措施等以减少因天气原因影响工程的正常实施。在项目部的统一领导和部署下,认真做好冬季施工工作,严格遵守有关“施工规范”和“技术操作规程”的规定。特殊分部项工程需特殊处理的,应制定相应施工技术措施。 我公司施工资源安排、人员和施工设备配备、材料供应等方面充分考虑这一现状,配齐、配足管理人员,配置数量足够的技术人员,加强现场管理,精心组织,科学安排好各项目的施工。我公司将根据现场施工情况,配备2台柴油发电机以解决施工用电和生活用电问题。我公司进场后将严格按监理审批批准的材料计划,提前采购并留有余量,在现场设置材料库储存部分材料及设备配件以保证设备和材料的供应。我公司多年来一直在青
28、海高原地区进行施工作业,了解当地民族特点及乡土人情,并且我公司部分员工为当地居民,施工时将尽量选拔临近地区的施工人员,充分发挥我公司在这方面的优势以保证工程按计划工期顺利实施,并加强与当地政府及居民的沟通,在本工程建设施工中,尊重少数民族风俗习惯及宗教信仰,做到不扰民、无纠纷,减少施工干扰,创建良好的施工环境。为做好本工程环境保护工作,在施工过程中将严格遵守国家和青海省有关环境保护的法律法规及现行的有关环境保护与水土保持的条例、规章,建立环境保护责任制,加强宣传教育工作,使全体施工人员自觉执行环境保护措施,防止由于工程施工造成施工区附近地区的环境污染和破坏。在保证质量、安全等基本要求的前提下,
29、通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现环保及文明施工,确保文明施工及环境保护工作的实施。1.5 工期目标根据合同文件,本工程主要控制性工期目标为:计划暂定2011年8月28日开工, 2012年12月10日工程竣工。1.6主要工程量主要工程量表表1-3序号项目名称单位工程量备 注一建筑部分(一)光伏支架基础及其他1光伏支架基础1.1土方开挖m3133201.2土方回填m366601.3C30 基础混凝土m3265501.4钢筋t5762钢丝网围栏m48003电动大门樘14箱变基础工程4.1土方开挖m3889.24.2回填 机械回填 夯实m3409.24.3
30、砖砌体 M3m33304.4混凝土C20m31504.5钢筋t10.85箱式逆变器基础5.1土方开挖m32705.2箱式逆变器C20 墙下条基m3225(二)房屋建筑工程1生产建筑工程1.1主控综合楼m21123.41.235kV 配电室m2372.041.3无功补偿阀室m268.252辅助生产建筑工程02.1联合泵房(地下蓄水池)m281.252.2深井泵房(含深井)m2212.3事故油池m303室外工程3.1围墙m273.783.2电动大门樘23.3站区绿化项0.63.4其他室外工程%9(三)措施项目4.1对外交通公路4.1.1升压站站外道路-混凝土面层300 厚m22104.1.2进场道
31、路4.1.3路基碎石碾压回填m31594.2场内交通道路4.2.1路基碎石碾压回填m3240004.2.2外购碎石(扣除支架挖方的余土)m317340二设备安装部分(一)发电设备及安装工程1光伏阵列1.1太阳能光伏组件块552960.00 1.2光伏支架t4140.00 2逆变升压部分2.1500kW 高效逆变器台60.00 2.2箱式逆变器室面30.00 2.3直流防雷配电柜面60.00 2.4光伏防雷汇流箱(16 路输入)个480.00 2.5防反汇流盒套7680.00 2.6正负极连接器套99840.00 3升压变压器3.135kV 箱式升压变压器台30.00 4集电线路4.1电力电缆敷
32、设100m178.20 4.2光伏阵列电缆100m9330.00 4.3电缆支架t3.00 4.4防火堵料 t54.00 4.5防火涂料t9.00 4.6高压电缆终端(中间)头安装-35kV-95mm2 及以上套/三相60.00 5设备及安装工程5.1直流电缆m165000.00 5.2直流电缆 m768000.00 5.3低压交流电缆m4320.00 5.4低压交流电缆 m2940.00 5.5高压交流电缆m10560.00 5.6高压交流电缆头个60.00 5.7电缆保护管 20 高强度的聚乙烯PEm30720.00 5.8电缆保护管 32 高强度的聚乙烯PEm1920.00 5.9电缆支
33、架t3.00 5.10WSZD 无机速固防火堵料t30.00 5.11RZD 软质阻火堵料 t24.00 5.12热镀锌电缆护管m7200.00 5.13角钢 50x5t6.79 5.14防火涂料t9.00 1.7工程质量目标本标段全部施工项目质量满足招标文件和设计文件要求,符合国家和行业标准,所承建工程达到合格标准,单元工程合格率为100%,单元工程优良率85%以上。1.8 安全文明施工目标本标段安全施工实现“双零”目标,杜绝重大人身伤亡事故、重大机械设备损坏事故、重大火灾事故及重大交通事故、重大垮坍事故,轻伤率控制在3以下,创建安全文明施工样板工地。1.9 环境保护目标本标段施工的环境保护
34、目标:保护生态环境,不超标排放,环境污染事故为零,严格落实环保措施;废弃物处理符合规定,力争减少对施工场地和周边环境植被的破坏,减少水土流失;施工现场环境及营区绿化符合环保要求;车辆、设备尾气排放符合大气污染物的综合排放标准。第二章 施工总布置2.1 总平面布置2.1.1 布置原则 施工总体规划用地不超过业主提供的征地红线范围,所有施工布置在业主指定的工地范围内,按施工组织合理布置生产生活设施。 遵循国家及行业的有关法律法规、规程、规范及招标文件的要求。 施工道路充分利用业主提供的已有道路,对标准偏低的原有施工道路进行拓宽改建,同时修建一些必要的临时道路。 采取相对集中、方便施工、利于环保和水
35、土保持的原则布置生产设施及辅助设施。 按业主现场指定的位置进行规划布置,生产生活、施工辅助设施和仓库等场地和设施,在规定的标段施工营地范围内集中布置。生活办公营地布置整齐划一,配齐消防、安全设施。油库、氧气和乙炔库等危险材料库的布置遵守国家安全、防爆、防火等规程和发包方招标文件的要求。消防、安全设施应齐全到位,道路畅通、场地整齐干净,并处理好临时雨水、污水排放,以防止污染环境。 根据业主要求和现场施工条件,按照因地制宜、节约用地、有利生产、易于管理、满足需要、安全可靠的原则进行临时设施布置。施工总布置见总平面布置图图号:SJ-SG-HNGF/01-01。营地办公区布置见营地办公区平面布置图图号
36、:SJ-SG-HNGF/01-02。2.1.2 施工道路布置施工道路设置适当的照明、警示信号和标志牌等交通安全设施,采取预防措施以保护本标段和公众的通车安全。 对外交通汉能海南州共和 50MWp 并网光伏发电项目拟建场址距共和县15km,场址西距G214国道300m,场区周边有乡村道路穿过,交通方便。 场内道路布置厂区道路采用泥结石路面,宽度6m-7.5m;施工道路以场区横向及场区环路为主,路宽4m,通向逆变器室即纵向道路为辅路,路宽3m。为了尽量减少对工区环境的破坏,场内施工道路主要利用永久道路和至各个逆变器室的主干道,子方阵基础施工不修建施工便道,局部地势起伏较大不便于通行时,人工用铁锹修
37、整。施工人员和设备通过施工主干道和场内现有施工便道到达各个作业面。 道路维护为了保证施工期间交通运输的畅通,必须加强对场内道路的维护和保养,安排专门的道路维护人员,进行经常性的路面修补和养护。主要维护项目和措施有: 对砂砾石路面根据情况经常铺垫碎石,保持路面的平整; 维护好道路两侧的开挖和填筑边坡; 对由于重车行走频繁形成路面坑洼、凸埂的部位,安排人员和设备用碎石、块石将坑洼填平,将凸埂整平; 经常清理道路排水沟和路面泥土,在雨天注意排水的畅通; 在干燥天气对路面经常洒水,将施工作业产生的扬尘公害减少至最低程度; 对交通运输较为频繁的路段及危险路段安排人员在现场进行指挥调度;工程完工后,所有场
38、内临时道路按照招标文件和现场监理工程师的要求予以恢复。2.1.3 施工营地、现场办公生活设施施工营地、现场办公生活设施布置在业主指定的场地内,现场办公统一采用彩钢板房,生活住房采用保暖帐篷,占地面积11900m2。根据施工期高峰人数800人(其中管理人员30人),总占地面积11900m2,现场办公区建筑面积约320m2,房建建筑特性参数表1-1。生活、办公设施房建特性表表2-1项 目建筑面积(m2)占地面积(m2)结构型式备 注办公用房3202000彩钢板房生活用房120011900帐篷其它用房160600帐篷其它7925道路等合 计168031400彩钢板房及帐篷 办公室:根据项目部管理机构
39、设置和人员办公需要,建设办公用房200m2。保持办公室宽敞、明亮、整洁。 生活住房:本标高峰期人数约800人,建设生活住房1600m2,与办公室分开布设。内部设施保持整洁,生活用品分类统一存放。宿舍内建立管理制度,并落实防火、卫生负责人。施工场区内设置垃圾箱,生活垃圾集中堆放,统一处理,并就近运至地方生活垃圾处理场集中处理。生活污水采用集中处理的方式,经处理达标后外运。2.1.4 临时生产设施临时生产设施布置在业主指定的场地内,采取相对集中,方便施工的原则布置临时生产设施。拟在施工用地范围内布置砂石骨料堆放场、钢筋加工厂、模板加工厂、物资仓库、机械停放修理厂等临时生产设施。 混凝土拌和系统布置
40、根据施工总进度计划,混凝土浇筑高峰强度需要,结合工程本身特点混凝土拌和采用JZC0.35m3的搅拌机,额定生产能力1014m3/h,配置5台可满足混凝土浇筑强度要求。现场设置水泥仓、外加剂库和砂石堆料场。水泥仓按照储备5天的储量考虑,仓储总量为800t。砂石料堆场容量按照6天生产需用量进行储备。钢筋加工厂高峰按生产能力12t/d计算,钢筋加工场厂配置钢筋加工设备一台套可满足加工强度要求。钢筋加工场包括钢筋加工棚、原材料堆场和成品料堆场。钢筋加工场设钢筋场内设钢筋弯曲机、钢筋调直机及钢筋切断机。钢筋加工设备见表1-2钢筋加工设备一览表。钢筋加工设备一览表表2-2序号设备名称规格型号功率(kw)数
41、量(台)1钢筋切断机GJ5-407.512钢筋弯曲机GJ7-402.813钢筋调直机GTJ4-4/14914电动除锈机直径250mm1.11 模板加工厂主要完成本标混凝土施工所需各类木模的加工维修及非标钢模的加工维修。设备配置见表2-3。木材加工设备表表2-3 序号设备名称型号数量功率(kw)1圆盘锯MJ1061台42平口砂轮3035A1台1.753电焊机400A2台18 试验室根据施工现场条件和工程实际,在现场设置20m2的试验室,试验室主要负责现场取样,试验项目由中国水利水电第四工程局有限公司试验中心实施,该试验中心成立于1965年,1996年6月取得国家计量认证合格证,1996年取得青海省建筑施工企业壹级试验室,2003年取得中国国家试验室认可CNAL。物资仓库物资仓库占地面积3000m2,建筑面积120m2,主要用于存放五金器材、电线、电缆、光伏支架、光伏组件、逆变器、箱变、开关站设备以及施工工器具、设备配件、材料等物资。 机械设备停放修理厂根据施工设备的实际情况,在现场建立简易的机械设备修配厂,占地面4500m2,房建40m3,本标工期较短设备进场前均保持良好状态,在本标施工期内无须大修,因此主要进行各种施工机
