资源描述

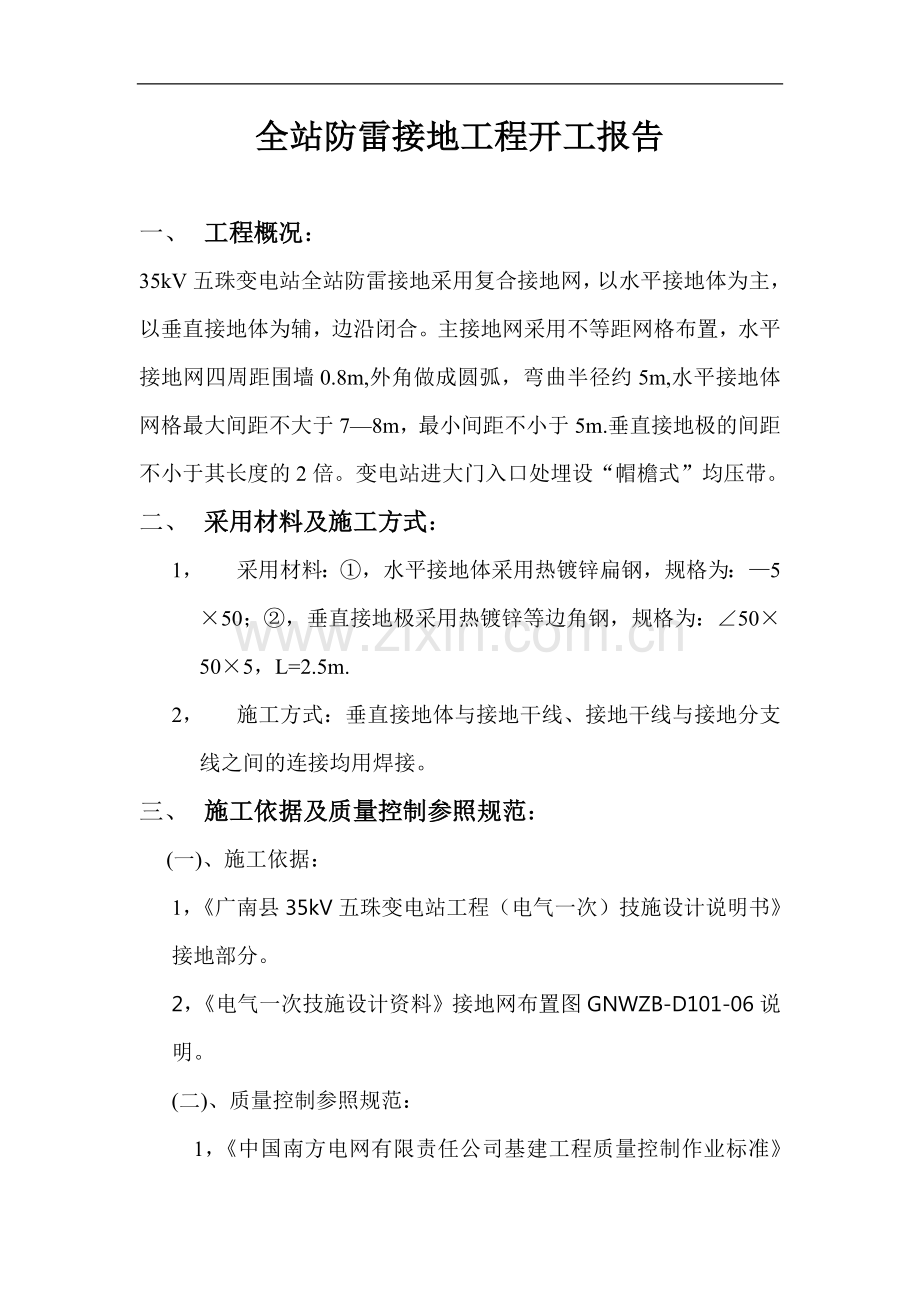

全站防雷接地工程开工报告
一、 工程概况:
35kV五珠变电站全站防雷接地采用复合接地网,以水平接地体为主,以垂直接地体为辅,边沿闭合。主接地网采用不等距网格布置,水平接地网四周距围墙0.8m,外角做成圆弧,弯曲半径约5m,水平接地体网格最大间距不大于7—8m,最小间距不小于5m.垂直接地极的间距不小于其长度的2倍。变电站进大门入口处埋设“帽檐式”均压带。
二、 采用材料及施工方式:
1, 采用材料:①,水平接地体采用热镀锌扁钢,规格为:—5×50;②,垂直接地极采用热镀锌等边角钢,规格为:∠50×50×5,L=2.5m.
2, 施工方式:垂直接地体与接地干线、接地干线与接地分支线之间的连接均用焊接。
三、 施工依据及质量控制参照规范:
(一)、施工依据:
1,《广南县35kV五珠变电站工程(电气一次)技施设计说明书》接地部分。
2,《电气一次技施设计资料》接地网布置图GNWZB-D101-06说明。
(二) 、质量控制参照规范:
1,《中国南方电网有限责任公司基建工程质量控制作业标准》(WHS).
2,Q/CSG10017.3-2007《110kV-500kV送变电工程质量检验及评定标准》电气部分。
3,《电气装置安装工程接地装置施工及验收规范》GB50169--92.
四、 开工条件简述:
施工组织设计已审批;
施工图会审已进行;
WHS质量控制点设置表已报审;
各项施工管理制度和相应的作业指导书已制定并审查合格;
工程安健环策划满足要求;
工程建设标准强制性条文实施计划已报审;
施工技术交底已进行;
本阶段安全交底已进行;
施工人力和机械已进场,施工组织已落实到位;
主要施工管理人员已到位;
物资、材料准备能满足连续施工的需要;
计量器具、仪表经法定单位检验合格;
特种作业人员能满足施工需要。
据以上内容,我施工单位已具备本分部工程的开工条件,定于4月25日开工。特此报告,望相关部门予以审批。
四川省川能水利电力建设有限公司
35kV那洒变-五珠变送变电工程项目部
2012年4月22日.
全站电气照明装置工程开工报告
一、 工程概况:
35kV五珠变电站全站电气照明,由站用电380/220V交流三相四线制系统供电。户外照明由设在主控制室的照明配电箱集中控制,户内照明一般就地分散控制。主控制室、屋内配电装置及重要生产辅助间的照明分正常和事故照明两种方式。事故照明灯正常时由交流供电,当交流电源消失时,事故照明系统经自动装置切换至直流供电。交直流切换装置安装于站用电屏内。主控室走廊、楼梯、主要出入口设置了应急灯具。屋内照明线的敷设方式采用穿管暗敷;屋内照明灯具均采用节能式灯具,户外照明采用投光灯分散照明。
二、 采用材料及施工方式:
1, 采用材料:pvc难燃塑料管¢20、¢25;部分采用镀锌管SC32,用于电缆埋管或穿管。
2, 施工方式:配电箱采用嵌入式;照明线管采用暗敷。室内灯安装采用吸顶式;户外灯的安装及固定采用支架固定并有效接地。
三、 施工依据及质量控制参照规范:
(一)、施工依据:
1,《广南县35kV五珠变电站工程(电气一次)技施设计说明书》全站照明部分。
2,《电气一次技施设计资料》全站照明图GNWZB-D101-22说明。
四、质量控制参照规范:
1,《中国南方电网有限责任公司基建工程质量控制作业标准》(WHS).
2,Q/CSG10017.3-2007《110kV-500kV送变电工程质量检验及评定标准》电气部分。
3,《电气装置安装工程接地装置施工及验收规范》GB50169--92.
五、 开工条件简述:
施工组织设计已审批;
施工图会审已进行;
WHS质量控制点设置表已报审;
各项施工管理制度和相应的作业指导书已制定并审查合格;
工程安健环策划满足要求;
工程建设标准强制性条文实施计划已报审;
施工技术交底已进行;
本阶段安全交底已进行;
施工人力和机械已进场,施工组织已落实到位;
主要施工管理人员已到位;
物资、材料准备能满足连续施工的需要;
计量器具、仪表经法定单位检验合格;
特种作业人员能满足施工需要。
据以上内容,我施工单位已具备本分部工程的开工条件,计划于3月20日开工。特此报告,望相关部门予以审批。
四川省川能水利电力建设有限公司
35kV那洒变-五珠变送变电工程项目部
2012年3月15日.
全站电缆敷设工程开工报告
一、 工程概况:
本站主控综合楼与通向各配电装置的电缆沟相连,各配电装置内设有电缆沟,通往各主要电气设备附近。由于主控综合楼内的主控制室、通信机房采用防静电地板,为了防静电地板内的电缆敷设美观、整齐,电缆在防静电地板内沿电缆槽盒敷设,无电缆沟的地方穿管暗敷。电缆沟内采用电缆支架,电缆在电缆沟内沿支架敷设。
为防止变电站内电缆在电缆沟内着火延燃,同时在屋外电缆沟与屋内电缆沟的接口处设置阻火墙予以封堵;在主电缆沟与分支电缆沟的接口处进行封堵,在电缆进入电缆孔、开关柜、屏的孔洞用耐火材料进行封堵。电缆穿过阻火墙和耐火材料的区段,在其两侧不少于1米的长度范围内,电缆表层涂刷防火涂料。
二、 采用材料及施工方式:
a) 采用材料:耐火包(PZ)、阻火隔板(ZBR-YJ-800)、防火涂料(A60-Q)堵料、花纹钢板、角钢(用于电缆沟架)。
b) 施工方式:电缆在防静电地板内沿电缆槽盒敷设,无电缆沟的地方穿管暗敷;
三、 施工依据及质量控制参照规范:
(一)、施工依据:
1,《广南县35kV五珠变电站工程(电气一次)技施设计说明书》电缆敷设及防火部分。
2,《电气一次技施设计资料》全站照明图GNWZB-D101
四、质量控制参照规范:
1,《中国南方电网有限责任公司基建工程质量控制作业标准》(WHS).
2,Q/CSG10017.3-2007《110kV-500kV送变电工程质量检验及评定标准》电气部分。
3,《电气装置安装工程接地装置施工及验收规范》GB50169--92.
五、开工条件简述:
施工组织设计已审批;
施工图会审已进行;
WHS质量控制点设置表已报审;
各项施工管理制度和相应的作业指导书已制定并审查合格;
工程安健环策划满足要求;
工程建设标准强制性条文实施计划已报审;
施工技术交底已进行;
本阶段安全交底已进行;
施工人力和机械已进场,施工组织已落实到位;
主要施工管理人员已到位;
物资、材料准备能满足连续施工的需要;
计量器具、仪表经法定单位检验合格;
特种作业人员能满足施工需要。
据以上内容,我施工单位已具备本分部工程的开工条件,计划于6月10日开工。特此报告,望相关部门予以审批。
四川省川能水利电力建设有限公司
35kV那洒变-五珠变送变电工程项目部
2012年6月1日.
站用配电装置工程开工报告
一、工程概况:
本站装设两台站用变压器,#1站用变接于对侧有电源的35kV出线上。施工电源变由10kV线路引接。380/220V配电屏按3面智能型抽屉式开关柜设计。380/220V站用电系统为单母线分段接线,设备用电源自投装置。站用电屏布置于主控室内。
二、采用材料及施工方式:
a) 采用材料:站用变分别选用2台油寖式变压器:SII-50/35GY,50kVA和SII-50/10GY。
b) 施工方式:#1站用变接于对侧有电源的35kV出线上。380/220V站用电系统为单母线分段接线。
三、施工依据及质量控制参照规范:
(一)、施工依据:
1,《广南县35kV五珠变电站工程(电气一次)技施设计说明书》电缆敷设及防火部分。
2,《电气一次技施设计资料》全站照明图GNWZB-D102
四、质量控制参照规范:
1,《中国南方电网有限责任公司基建工程质量控制作业标准》(WHS).
2,Q/CSG10017.3-2007《110kV-500kV送变电工程质量检验及评定标准》电气部分。
3,《电气装置安装工程接地装置施工及验收规范》GB50169--92.
五、开工条件简述:
施工组织设计已审批;
施工图会审已进行;
WHS质量控制点设置表已报审;
各项施工管理制度和相应的作业指导书已制定并审查合格;
工程安健环策划满足要求;
工程建设标准强制性条文实施计划已报审;
施工技术交底已进行;
本阶段安全交底已进行;
施工人力和机械已进场,施工组织已落实到位;
主要施工管理人员已到位;
物资、材料准备能满足连续施工的需要;
计量器具、仪表经法定单位检验合格;
特种作业人员能满足施工需要。
据以上内容,我施工单位已具备本分部工程的开工条件,计划于5月15日开工。特此报告,望相关部门予以审批。
四川省川能水利电力建设有限公司
35kV那洒变-五珠变送变电工程项目部
2012年5月1日.
展开阅读全文
