收藏 分销(赏)

地毯地面技术交底记录样本.doc

上传人:精*** 文档编号:4803165 上传时间:2024-10-13 格式:DOC 页数:5 大小:109KB 下载积分:6 金币
下载 相关 举报
地毯地面技术交底记录样本.doc_第1页
第1页 / 共5页
地毯地面技术交底记录样本.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

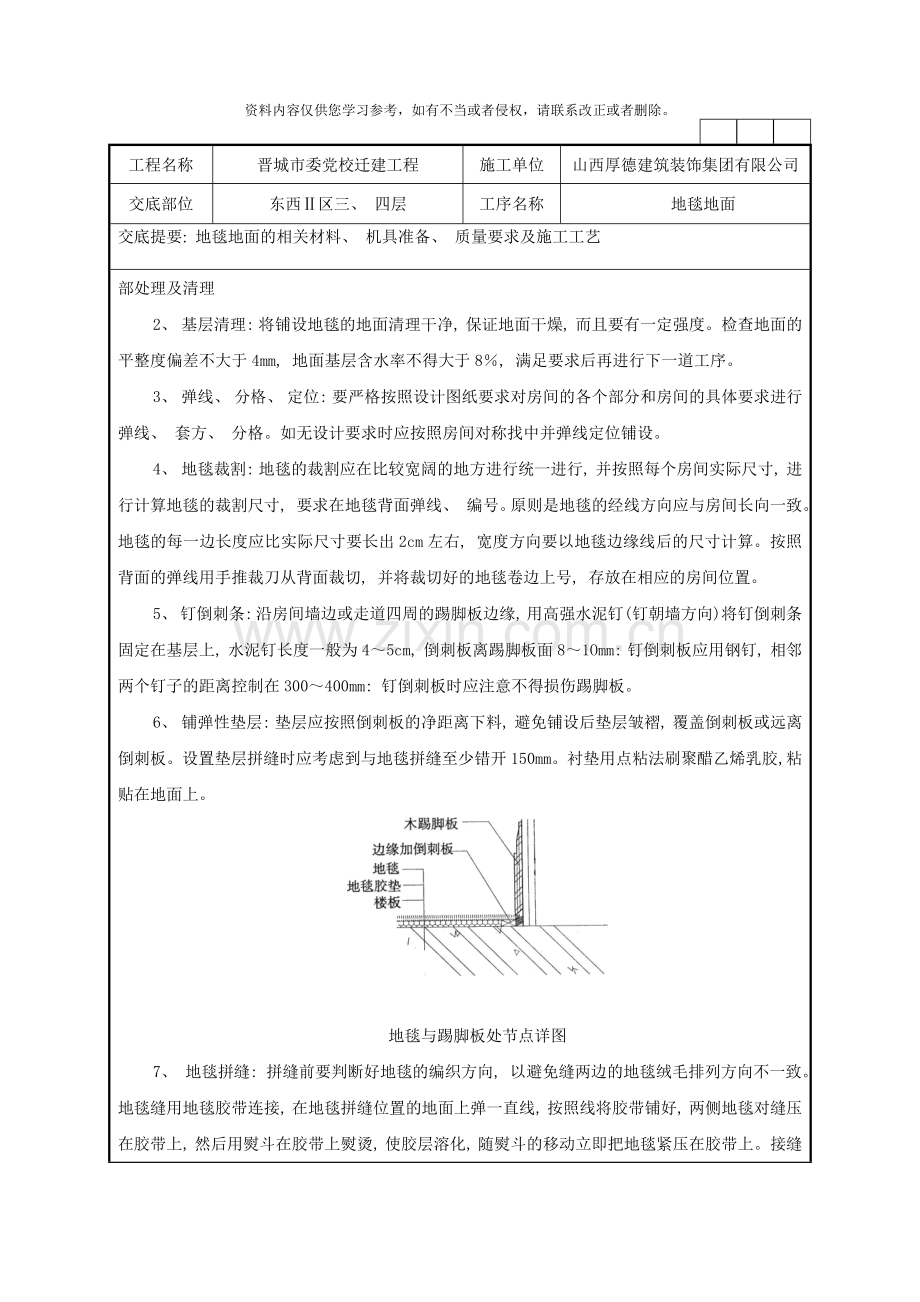

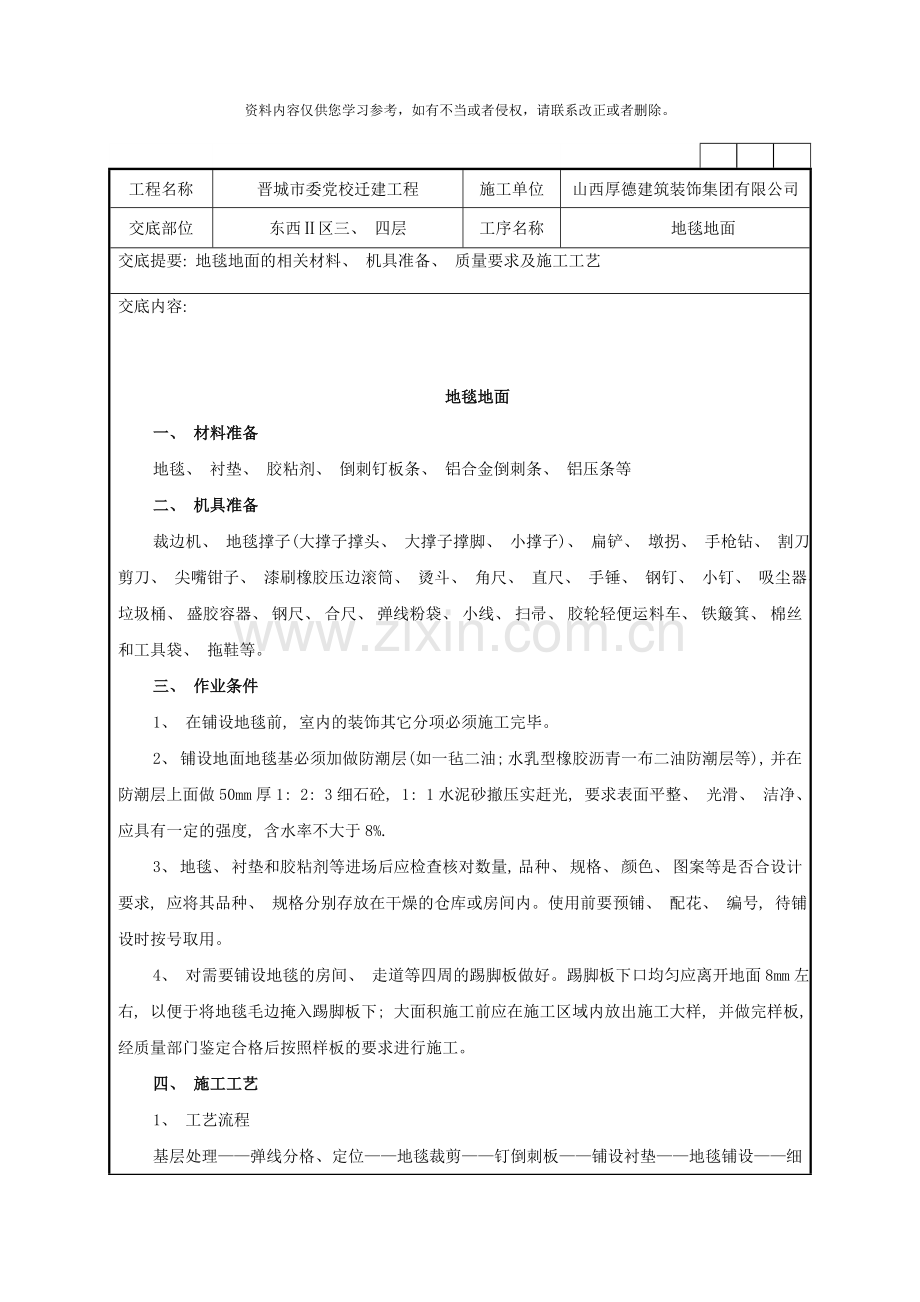

资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。 工程名称 晋城市委党校迁建工程 施工单位 山西厚德建筑装饰集团有限公司 交底部位 东西Ⅱ区三、 四层 工序名称 地毯地面 交底提要: 地毯地面的相关材料、 机具准备、 质量要求及施工工艺 交底内容: 地毯地面 一、 材料准备 地毯、 衬垫、 胶粘剂、 倒刺钉板条、 铝合金倒刺条、 铝压条等 二、 机具准备 裁边机、 地毯撑子(大撑子撑头、 大撑子撑脚、 小撑子)、 扁铲、 墩拐、 手枪钻、 割刀、 剪刀、 尖嘴钳子、 漆刷橡胶压边滚筒、 烫斗、 角尺、 直尺、 手锤、 钢钉、 小钉、 吸尘器、 垃圾桶、 盛胶容器、 钢尺、 合尺、 弹线粉袋、 小线、 扫帚、 胶轮轻便运料车、 铁簸箕、 棉丝和工具袋、 拖鞋等。 三、 作业条件 1、 在铺设地毯前, 室内的装饰其它分项必须施工完毕。 2、 铺设地面地毯基必须加做防潮层(如一毡二油; 水乳型橡胶沥青一布二油防潮层等), 并在防潮层上面做50mm厚1: 2: 3细石砼, 1: 1水泥砂撤压实赶光, 要求表面平整、 光滑、 洁净、 应具有一定的强度, 含水率不大于8%. 3、 地毯、 衬垫和胶粘剂等进场后应检查核对数量, 品种、 规格、 颜色、 图案等是否合设计要求, 应将其品种、 规格分别存放在干燥的仓库或房间内。使用前要预铺、 配花、 编号, 待铺设时按号取用。 4、 对需要铺设地毯的房间、 走道等四周的踢脚板做好。踢脚板下口均匀应离开地面8mm左右, 以便于将地毯毛边掩入踢脚板下; 大面积施工前应在施工区域内放出施工大样, 并做完样板, 经质量部门鉴定合格后按照样板的要求进行施工。 四、 施工工艺 1、 工艺流程 基层处理——弹线分格、 定位——地毯裁剪——钉倒刺板——铺设衬垫——地毯铺设——细部处理及清理 2、 基层清理: 将铺设地毯的地面清理干净, 保证地面干燥, 而且要有一定强度。检查地面的平整度偏差不大于4mm, 地面基层含水率不得大于8%, 满足要求后再进行下一道工序。 3、 弹线、 分格、 定位: 要严格按照设计图纸要求对房间的各个部分和房间的具体要求进行弹线、 套方、 分格。如无设计要求时应按照房间对称找中并弹线定位铺设。 4、 地毯裁割: 地毯的裁割应在比较宽阔的地方进行统一进行, 并按照每个房间实际尺寸, 进行计算地毯的裁割尺寸, 要求在地毯背面弹线、 编号。原则是地毯的经线方向应与房间长向一致。地毯的每一边长度应比实际尺寸要长出2cm左右, 宽度方向要以地毯边缘线后的尺寸计算。按照背面的弹线用手推裁刀从背面裁切, 并将裁切好的地毯卷边上号, 存放在相应的房间位置。 5、 钉倒刺条: 沿房间墙边或走道四周的踢脚板边缘, 用高强水泥钉(钉朝墙方向)将钉倒刺条固定在基层上, 水泥钉长度一般为4~5cm, 倒刺板离踢脚板面8~1Omm: 钉倒刺板应用钢钉, 相邻两个钉子的距离控制在300~400mm: 钉倒刺板时应注意不得损伤踢脚板。 6、 铺弹性垫层: 垫层应按照倒刺板的净距离下料, 避免铺设后垫层皱褶, 覆盖倒刺板或远离倒刺板。设置垫层拼缝时应考虑到与地毯拼缝至少错开150mm。衬垫用点粘法刷聚醋乙烯乳胶, 粘贴在地面上。 地毯与踢脚板处节点详图 7、 地毯拼缝: 拼缝前要判断好地毯的编织方向, 以避免缝两边的地毯绒毛排列方向不一致。地毯缝用地毯胶带连接, 在地毯拼缝位置的地面上弹一直线, 按照线将胶带铺好, 两侧地毯对缝压在胶带上, 然后用熨斗在胶带上熨烫, 使胶层溶化, 随熨斗的移动立即把地毯紧压在胶带上。接缝以后用剪子将接口处的绒毛修齐。 8、 找平: 先将地毯的一条长边固定在倒刺板上, 并将毛边塞到踢脚板下, 用地毯撑拉伸地毯。拉伸时, 先压住地毯撑, 用膝撞击地毯撑, 从一边一步一步推向另一边, 由此重复操作将四边的地毯固定在四周的倒刺板上, 并将长出的部分地毯裁割。 9、 固定收边: 地毯挂在倒刺板上要轻轻敲击一下, 使倒刺全部勾住地毯, 以免挂不实而引起的地毯松弛。地毯全部展平拉直后应把多余的地毯边裁去, 再用扁铲将地毯边缘塞进踢脚板和倒刺之间。当地毯下无衬垫时, 可在地毯的拼接和边缘处采用麻布带和胶粘剂粘接固定(多用于化纤地毯)。 10、 细部处理、 修整、 清理: 施工要注意门口压条的处理和门框、 走道与门厅等不同部位、 不同材料的交圈和衔接收口处理; 固定、 收边、 掩边必须粘结牢固、 不应有显露、 找补等破活, 特别注意拼接地毯的色调和花纹的对形, 不能有错位等现象。铺设工作完成后, 因接缝、 收边裁下的边料和因扒齿拉伸掉下的绒毛、 纤维应打扫干净, 并用吸尘器将地毯表面全部吸一遍。 五、 质量要求 1、 主控项目: (1)地毯的品种、 规格、 颜色、 花色、 胶料和辅料及其材质必须符合设计要求和国家现行地毯产品标准的规定。 (2)地毯表面应平服、 拼缝处粘贴牢固、 严密平整、 图案吻合。 2、 一般项目: (1)地毯表面不应起鼓、 起皱、 翘边、 卷边、 显拼缝、 露线和无毛边、 绒面毛顺光一致, 毯面平净, 无污染和损伤。 (2)地毯同其它面层连接处、 收口处和墙边、 柱子周围应顺直、 压紧。 六、 成品保护 1、 运输操作: 在运输过程注意保护已完成的各分项工程质量, 及操作过程中保护好门窗框扇、 墙纸、 踢脚板等成品, 避免损坏和污染, 应采取保护固定措施 2、 地毯存放: 地毯材料进场后应按贵重物品的存放、 运输、 操作和保管。应避免风吹雨淋、 防潮、 防火、 防踩、 物压等。 3、 施工现场管理: 施工过程中应注意倒刺板和钢钉等使用和保管, 要及时回收和清理切断的零头、 倒刺板、 挂毯条和散落的钢钉, 避免发生钉子扎脚、 划伤地毯和把散落的钢钉铺垫垫层和面层下面, 否则必须返工取出。 4、 加强交接管理: 严格执行工序交接制度, 每道工序施工完成应及时交接, 将地毯上的污物及时清理干净。操作现场严禁吸烟, 加强现场的消防管理。 七、 安全措施 1、 施工所用电动机具必须安全有效转动灵活。 2、 作业时严禁吸烟, 易燃挥发材料设专用房间存放, 随用随取不得留存作业面。 3、 作业完成后确认本区域无安全隐患方可退出现场。 项目( 专业) 技术负责人 交底人 接受交底人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
