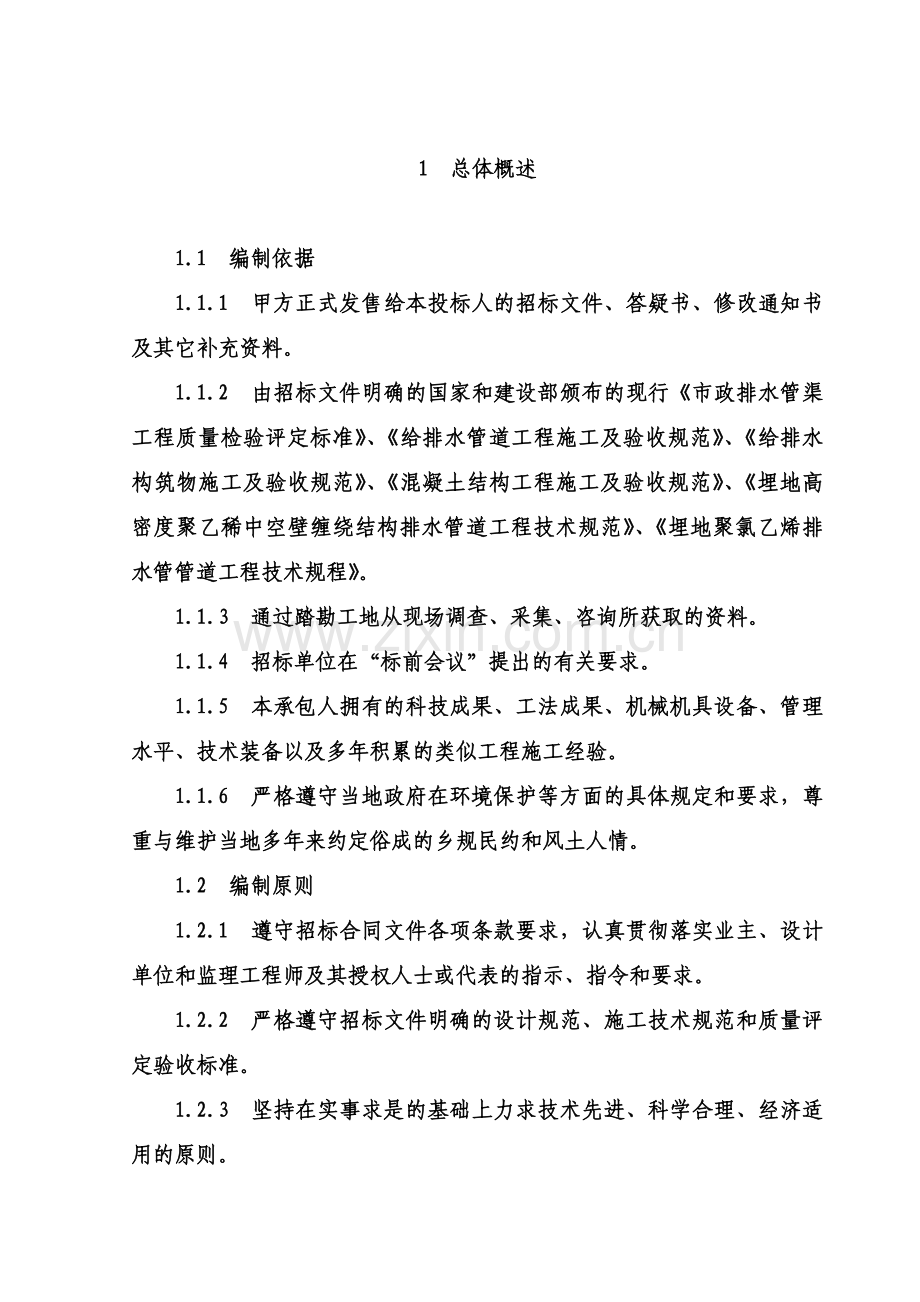

1、污水收集支管工程施工组织设计1 总体概述 1.1 编制依据 1.1.1 甲方正式发售给本投标人的招标文件、答疑书、修改通知书及其它补充资料。 1.1.2 由招标文件明确的国家和建设部颁布的现行市政排水管渠工程质量检验评定标准、给排水管道工程施工及验收规范、给排水构筑物施工及验收规范、混凝土结构工程施工及验收规范、埋地高密度聚乙稀中空壁缠绕结构排水管道工程技术规范、埋地聚氯乙烯排水管管道工程技术规程。 1.1.3 通过踏勘工地从现场调查、采集、咨询所获取的资料。 1.1.4 招标单位在“标前会议”提出的有关要求。 1.1.5 本承包人拥有的科技成果、工法成果、机械机具设备、管理水平、技术装备以及
2、多年积累的类似工程施工经验。 1.1.6 严格遵守当地政府在环境保护等方面的具体规定和要求,尊重与维护当地多年来约定俗成的乡规民约和风土人情。 1.2 编制原则 1.2.1 遵守招标合同文件各项条款要求,认真贯彻落实业主、设计单位和监理工程师及其授权人士或代表的指示、指令和要求。 1.2.2 严格遵守招标文件明确的设计规范、施工技术规范和质量评定验收标准。 1.2.3 坚持在实事求是的基础上力求技术先进、科学合理、经济适用的原则。 1.2.4 自始至终对施工现场实施全员、全过程、全范围严密监控,坚持动静结合、科学管理的原则。 1.2.5 实行项目法管理,通过对劳务、设备、材料、资金、技术、施工
3、方案和信息优化处置,实现安全、质量、工期、成本及社会信誉的预期目标。 1.3 工程简介中山市板芙镇二期污水收集支管工程(分项六:深湾涌污水管道工程),位于板芙镇板芙南路深湾涌。为了改善河涌水质,对沿岸现状排入河涌的河流管道进行截流,输送至污水处理厂进行集中处理。污水管道总长约为753米,均用HDPE双壁波纹管敷设,采用开挖施工. 1.4 自然地理 拟建河涌两岸,所过区域水系发达,地表覆盖松散沉积层,结构松散,孔隙发育,透水性能良好。本地域属南亚热季风气候区,全年多雨多台风。 1.5 主要工程数量表主要工程数量表序号项目名称规格单位数量备注1HDPE双壁波纹管D800m753环刚度(8KN/m2
4、)2圆形污水井座263开挖及恢复人行道砖m2364开挖及恢复混泥土路面m2722 施工进度计划和各阶段的保证措施及违约责任承诺2.1 工期进度安排 本工程合同要求工期90个日历天(含雨天),总体工期进度安排详见附图。2.2 工期的保证措施 2.2.1 工期保证方案 本工程总工期目标为90个日历天(含雨天)。为确保工期目标的实现,按期优质完成施工任务,拟采取以下工期方案并承诺按计划总工期完成。 2.2.1.1 选拔业务精、能力强的管理和施工人员,做到施工安排有序、合理、施工过程连续受控。 2.2.1.2 充分细致地做好开工前的各项工作准备。 2.2.1.3 按照总工期目标,利用倒排工期法,制订详
5、细的分段工期控制计划。 2.2.1.4 采用新工艺、新技术、新设备提高施工效率,抓住物资供应关,保证整个施工的物资供应。 2.2.1.5 机械设备要配套完善,确保施工均衡连续进行。 2.2.1.6 中标后立即成立调遣机构,快速组织施工人员、机械设备和物资料进场,按工作内容和进度配齐各项生产要素。 2.2.2 工期保证措施 2.2.2.1 成立高效精干的指挥机构,抓紧抓好施工前期准备工作 2.2.2.1.1 我单位已作好参加本高速公路工程建设的思想和技术准备、机械设备和人员准备。一旦中标,我单位将立即派由项目经理、总工程师等一批施工管理经验丰富、业务能力高、工作责任心强的骨干力量组成强有力的现场
6、指挥机构,迅速进场,对内指挥施工生产,对外负责合同履行及协调联络,确保本工程管理目标的实现。 2.2.2.1.2 实施本工程任务的施工队伍已选定待命,中标后即可迅速进点进行施工准备。优先安排测量队伍提前到达,为全面展开施工做好扎实的基础工作。其它人员及机械设备随即就位,确保按时开工。 2.2.2.1.3 尽快做好施工准备工作,认真复核设计文件,编制实施性施工组织设计,落实关键施工技术方案。合理配置施工队伍、施工机械,为提前工期赢得时间。3 劳动力和材料投入计划及其保证措施3.1 主要施工力量 根据本工程施工内容、数量及工期要求,结合本公司企业定额水平,拟平均投入劳力30个。针对本工程特点,将组
7、织3个施工队参加施工,1个模板施工队(3人), 1个混凝土施工队(7人),2个管道安装队(20人),。随着工程的进展和情况变化,各队人员实行弹性编制,动态管理。3.2 劳动力保证措施 3.2.1 我单位承诺:一旦中标,在本工程任职的主要管理人员与投标施工组织设计的人员安排保持一致,并在本工程施工期间不做调整。 3.2.2 我公司主要负责人对参建本工程的主要管理人员进行协调,确保参建人员及时到位。 3.2.3 拟在本工程任职的主要管理人员和施工人员均具有丰富的工程施工经验,并均有类似工程的管理和施工经验。 3.2.4 我单位在本工程投标阶段即对本工程拟设的组织机构及管理模式进行了详细规划,缉拿先
8、进的管理模式及组织机构,本工程将组织精干、高效、富有创造力及充满活力的专业话管理机构。 3.2.5 若我单位中标,将把该工程列为我公司的工作重点中心,除按本投标书计划投入的各阶段各工种劳动力按时进场外,另根据工程进展、工种、工艺特点等情况,随时增减劳动力,保证本项目工程所需。 3.2.6 凡进场投入本工程管理、技术和施工人员,除不能胜任工作的以外,不得随意调动。 3.3 人员动员周期 中标后,将利用三天时间进行施工动员,首先由项目部经理召集各科室和施工队用一天时间进行管理层的施工动员,其次由各科室负责人和施工队长用两天时间对其管辖范围的管理人员,施工作业班组长及施工人员进行施工动员。动员工作的
9、主要内容:介绍本工程的基本情况和建设意义;讲述本桥工程概况和施工特点、施工方法和注意事项;强化对工期、质量、安全、环保和成本意识的教育;明确本工程整体创优规划及本桥的创优目标、体系和措施。经过逐级动员工作,力求做到:施工动员普及率达95%以上;全体施工人员了解工程基本情况,清楚施工特点及注意事项,明确施工方法及创优目标,做到心中有数;提高思想意识,振奋精神,以饱满的热情、高昂的士气上场,做到高起点、高标准、高质量,以实际行动按期、优质、安全地完成施工任务。3.4 主要施工材料用量 根据我公司对各种料源、施工现场、周围环境、市场等的调查,结合我公司以往项目施工对常用材料的使用情况,进行了认真的分
10、析和比较,本标段主要施工材料需求数量,来源及运到施工现场的方法详见主要材料数量及供应方法表。4 机械设备投入计划 4.1 主要施工机械设备及试验、测量仪器配置 在本工程施工中,我公司将合理组织投入一批性能优良、生产率高、故障率低的钻机及其配套设备、桥梁模板设备、桥梁支架设备、混凝土搅拌设备及各种测量、试验器材,充分满足工程任务的需求,确保施工工期(投入的施工机械设备及测试仪器详见附表)。 4.2 拟投入本合同段工程的主要施工机械表序号设备名称配置数量1挖土机3台2打桩机2台38t载重汽车2台430Kw发电机组1台5JMA-350砼拌和机2台6插入式振动器1台7平板式振动器2台8抽水泵3台9经纬
11、仪1台10水准仪2台11砼试模2套5 施工平面布置和临时设施布置 5.1 施工总体平面布置:附表一5.2 施工总体平面布置说明 遵循招标文件对本工程施工的总体部署要求,在划定的生产、生活区内,各工程队的生产、生活设施根据各专业施工需要及人员情况,在满足需要又不超标的前提下,统一规划、设置,以达至紧凑合理、满足施工生产及员工生活为目的。 5.3 总平面布置原则施工现场总体规划原则:布局合理,节省投资,减少用地,节省劳力,因地制宜,就地取材,方便施工,尽量利用既有设施。平面规划主要内容:施工队驻地、施工便道、供电路线、施工用水、生产用房、预制场、加工场、混凝土拌合站。施工总平面布置详见附图。 根据
12、招标文件对本工程施工的总体部署及现场调查情况,针对施工场地狭窄的特点,本着既满足施工需要,又经济合理的原则,按照施工现场统一设置的要求和招标文件划定的范围及临时设施修建标准,在符合安全、环境保护及满足物流畅通的条件下,对施工总平面统一规划、合理布置。 5.4 总平面管理在整个施工期内,实行统一管理。施工区、办公区、加工区、材料场区及生活区,均须做到文明有序。施工现场力求工完料清,材料、配件及小型机具等必须堆放整齐,不得随意丢弃停放。施工机械在施工间隙要停放在指定区域内进行维修和保养。对施工便道、排水系统、沉淀池、消防设施等加强日常维修,保证正常使用。对所有公共设施,有专人值班管理,确保整个区域
13、内的清洁卫生。同时,加强职工队伍及劳务人员的日常管理和政治思想教育,严明组织纪律和施工纪律,开展各种劳动竞赛和有益的文化娱乐活动,坚决杜绝黄、赌、毒现象和一切违法乱纪等不文明事件的发生。严格按业主创建安全文明样板工地的条件要求,完善各种宣传措施和标志。 5.5 临时工程安排 5.5.1 项目部及各工段驻地 根据现场实地考察和有关单位协调,项目经理部的职工生活驻地设施和生产区设置在设计终点的南侧空地内。 5.5.2 施工用水用电 按建设单位给定电、水接驳接入。在施工范围内,施工用电我公司采用TN-S系统(三相五线)供电,主杆采用标准的水泥杆架安设,分支线采用YZA型五芯电缆,根据工程的进展情况在
14、工地施工作业面设分动力箱,为防止意外停电对对工程正常施工造成影响,施工现场配备2台30kw发电机。通过电源切换箱以解决停电时的施工和生活用电,施工用水主管采用DN100管,分管采用DN20管。 5.5.3 测量控制网和试验室 工地全部开工前,对设计单位所移交的测量控制网点进行全面复测加密,报监理工程师复核批准后,建立施工控制网,施工控制网的测设必须按照现行国家测量规范执行,控制网测设完成后必须经监理工程师批准方可使用。本工程的试验和检验主要由项目部试验室负责,部分特殊试验和检验送有相应资质检测的单位完成。所有试验和检验工作程序必须经监理工程师认可。 5.5.4 场地围蔽 由于本工程施工场地紧靠
15、着路边,为减少对路面交通的影响,沿路进行围蔽施工。围蔽设施按照水利工程文明施工围蔽设施的标准,采用槽形彩色压型钢板进行围蔽。6 关键施工技术、工艺及工程项目实施的重点、难点和解决方案 6.1 技术准备 第一批施工人员进驻现场后即开始技术准备工作,技术准备工作分为内业技术准备工作和外业技术准备工作。 内业技术准备工作主要包括:认真阅读、审核施工图纸,学习施工规范,编写审核报告;进行临时工程设计;编写实施性施工组织设计及质量计划;编写各种施工工艺标准、保证措施及关键工序作业指导书;结合工程施工特点,编写技术管理办法和实施细则;备齐必要的参考资料;对施工人员进行上场前的技术培训。 外业技术准备工作主
16、要包括:现场详细调查与地质水文踏勘;与设计单位办理现场桩橛交接手续,并进行复测与护桩;各种工程材料料源的调查与合格性测试分析并编写试验报告;各种仪器设备的测试计量和检验,并办理计量合格证书,进行状态标识;组织进行设计路基横断面复测;施工作业中所涉及的各种外部技术数据搜集。 技术准备按时间进程分为前、中、后三个阶段,前期打基础,中期搞强化,后期抓完善,技术准备工作坚决做到:准备项目齐全,执行标准正确,内容完善齐备,超前计划布局,及时指导交底,重在检查落实。 6.2 排水管施工 6.2.1 概况本工程截污管采用双壁波纹管,管径为D300D600,总长约1361米。6.2.2 测量放线6.2.2.1
17、 根椐控制网放出主干管的中线,并在施工管段的起止端设置中桩,便于在施工过程中不断用经纬仪进行监控,保证管道的顺直。同时根据中线分别设置开挖边线、垫层、管座、管肩的边桩,并利用边桩用水准仪分别标记沟底、垫层面、流水位和管肩的高程。每一工序完成后应立即通线进行复测,及格后方可进入下一工序。6.2.2.2 用红外测距仪沿着主干管中线定出各检查井的井心位置。再在井心依序放出开挖边线、垫层、基础、井身内壁边线,在各井旁设立施工水准点,并设立标志牌分别标记清楚各井的坑底、垫层、基础、收口、雨水口及井环面高程,便于砌筑井身时使用。 6.2.2.3 各个雨水管井也利用经纬仪(或通线)及水准仪进行施工监控,方法
18、与主干管井相同。6.2.2.4 由于排水管位于不同的里程段。所以排水管井施工前要复测上下标段及原有的流水位标高或测量控制点,根据管道坡度及长度进行推算结果与施工图相符后方可施工,否则应立即知会设计人及监理工程师。6.2.3 沟槽开挖6.2.3.1 土方开挖时先挖除表层耕植土和沿线拆迁后留下的砼地台地基等,根据测量放线的污水和雨水管轴线,探测管线方法:明挖2m深探坑,主要利用地质雷达探测。调查开挖位置的地下管线情况,若有发现应做好保护并迅速用书面报告监理工程师,与有关部门联系处理,处理后方可进行施工。6.2.3.2 若遇河涌、排灌沟等先要进行清淤。6.2.3.3 基槽开挖后,若基底地质、水文等与
19、原设计有不良变化时,应根据实际挖深及土壤试验资料提出地基处理的方案及加固措施,经监理工程师批准同意后进行地基处理。6.2.3.4 沟槽开挖用挖掘机进行,人工配合。沟槽开挖土方调至填方区填土或用自卸车外运至指定地点弃土。在开挖前,沟槽的断面,开挖的次序和堆土的位置由现场施工员向司机及土方工详细交底。在开挖过程中管理人员应在现场指挥并应经常检查沟槽的净空尺寸和中心位置,确保沟槽中心偏移符合规范要求。为保证槽底土壤不被扰动或破坏,在用机械挖土时,要防止超挖,挖至离设计标高前2030cm时用人工开挖、检平,尽量避免超挖现象。若有超挖,应将扰动部分清除,并必须用中砂回填,用平板震动器振实。开挖要保证连续
20、作业,衔接工序流畅,分段开挖,每段长约10米,以减少塌方或破坏土基,同时要注意边坡土体变化,出现问题及时处理。减少意外事故。6.2.3.5 管沟槽开挖的宽度按管道基础的宽度加上每边50cm的工作位进行开挖。6.2.3.6 基坑底两侧设置排水沟,每施工段设四个集水井,以利排除坑积水,避免坑底土壤受浸泡。6.2.3.7 开挖时,随时测量监控,保证开挖边坡、基坑尺寸,轴线、槽底的高程达到CJJ3-90中沟槽验收规定的要求。6.2.3.8 沟槽检查验收沟槽开挖完成后,进行检查验收。检查项目包括开挖断面、槽底标高、轴线位置、沟槽边坡等。沟槽开挖允许偏差和检查方法序号项 目允许偏差 (mm)检 查 频 率
21、检 查 方 法范围点数1槽底高程0,-30两井间3用水准仪测量2槽底中线每侧宽度不小于规定6挂中心线用尺量每侧3点3沟槽边坡不陡于规定6用坡度尺检验每侧计3点6.2.4 管道基础6.2.4.1 测量基础中心轴线、标高,并放出基础边线。在沟底设置水平小木桩,桩顶标高为管道平基面的标高。6.2.4.2 基础垫层施工。清除基底的杂物和浮土,排干沟底的积水,进行基础铺筑。先在基底铺一层粗砂,并用平板振动器按交叉、错开、重叠的原则,振34遍直至密实。6.2.5 管道安装6.2.5.1 管道运输 管道由供货单位运至现场,并由人工辅助吊车卸至使用地段,具体注意以下几点:6.2.5.1.1 管材在装卸、运输和
22、堆放时应避免撞击,严禁抛摔。6.2.5.1.2 管材成批运输时,承口、插口应分层交错排列,并应捆扎稳固。6.2.5.1.3 管材应尽可能运至待安装管道的沟槽边,若施工场地条件不允许,可将管材集中堆放于业主指定场地,再二次转运。6.2.5.1.4 管材堆放时应有木垫块,垫块宽度应不小于20厘米,间距不大于1.5米。6.2.5.1.5 管道的起吊可采用一个支撑点或两个支撑点起吊,严禁用绳子贯穿或铁链吊装管道。6.2.5.1.6 严禁将管道放在尖锐的硬物上,所有堆放管道需加本楔防止滚动。短距离运输不得在坚硬不平地面和碎石面层上拖动或滚动。6.2.5.1.7 管材堆放中应避免日光暴晒,并保持管间通风。
23、橡胶圈应储存在通风良好的库房内,堆放整齐不得受到扭曲损伤。6.2.5.2 管材检查6.2.5.2.1 在运输前和货到现场后应对管道进行验收,检查厂商的生产许可证和质量合格证。6.2.5.2.2 检查管道的内表面、外表面及接口处是否损坏,管材要求外观一致,管身不得有裂缝,管口不得有破损、裂口等缺陷。6.2.5.2.3 管材端面应平整,与管中心轴线垂直。管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定。6.2.5.2.4 管材耐压强度及刚度应满足设计要求。6.2.5.2.4管道接口用橡胶圈性能、尺寸应符合设计要求。橡胶圈外观应光滑平整,不得有气扎、裂缝、卷皱、破损、重皮和接缝现象。6.2.
24、5.3 管道铺设该道工序是整个管道施工中关键的一道工序,应认真组织,精心施工。6.2.5.3.1 管材现场应由人工搬运,搬运时应轻抬轻放。6.2.5.3.2 下管前,凡规定须进行管道变形检测的断面的管材,应预先量出该断面管道的实际直径,并做出记号。6.2.5.3.3 下管采用起重机吊装人工配合进行。起重机下管吊装时,应用非金属绳索扣系住,不得串心吊装。严禁将管材由槽顶边滚入槽内。6.2.5.3.4 安管时为控制好管底标高和坡度,拟架设坡度板一道,在其上设置制点。在坡度板上标定管道中心点,并测定高程。相邻两坡度板上管中心点顶面应较设计管底高1米,以便核查。在安装管道时,可以在坡度板上的中心连线上
25、随时挂垂球,控制管道定位。管材应将插口顺水流方向、承口逆水流方向安装,安装应由下游往上游进行。6.2.6 管道接口接口前,应先检查橡胶圈是否配套完好,确认橡胶圈安放位置及插口的插入深度,管道承口深度至少要由两个凹槽。然后清洁端管,去掉油污和灰尘,保持接头和端管清洁。接口时,先将承口的内壁及插插口橡胶圈上涂润滑剂(首选硅油),然后将承插口端面的中心轴线对齐。橡胶圈宜安装在插入管端的第一个凹槽中。接口合拢时,管材两侧的手板葫芦应同步拉动,使橡胶密封圈正确就位,不扭曲、不脱落。安装时做到认真、仔细、平稳,确保密封圈与凹槽、管壁均匀贴合。为防接口合拢时已排设管道轴线位置移动,需采用稳管措施。具体方法可
26、在编织袋内灌满黄砂,封口后压在已排设管道的顶部,其数量视管径大小而异。管道接口后,应复核管道的高程中轴线使其符合要求。雨天施工应采取防止管材漂浮措施。可先回填到管顶以上一倍管径以上的高度。管道安装好尚未回填时,如遭到水泡,应进行管中心线和管底高程复测和外观检查,如发现位移、漂浮、拔口现象,应返工处理。6.2.7 管沟回填 两侧回填石屑至管顶以上10cm,石屑层以上回填土,分层夯实,虚铺层厚300mm,;塑料管沟槽回填从基底基础部位到管顶以上0.7m范围必须人工回填,严禁使用机械推土回填,若无坚土则用石屑回填。 6.3 管道施工难点及解决方案6.3.1 难点:本工程截污管分别敷设在河涌两岸,两岸
27、民房密集,场地狭小,部分管道需在河涌边敷设,如何保证河涌管道的顺利进行是本工程的一个难点。6.3.2 解决方案:6.3.2.1 密切注意河涌水位变化,在河涌处于低水位时进行管道施工。6.3.2.2 管道所浇筑砼掺入速凝剂,以缩短砼的初凝时间,以免河水淹没时损坏管墩表面砼。7 安全文明施工措施7.1 安全生产目标及保证体系 7.1.1 安全生产目标及承诺杜绝因工死亡事故,不发生重大设备事故,重大交通事故和火灾事故;杜绝因施工造成道路交通中断、电力输送中断及危及周围建筑物等工程施工责任事故的发生。 7.1.2 安全组织机构 项目经理部成立以项目经理为组长的安全领导小组,对本工程项目安全全面负责,综
28、合办公室设交通管理小组,负责交通疏解协调和交通安全,安全部,工程技术部设专职安全主管,各施工作业队设兼职安全主管,作业班组设安全员,贯彻“安全第一,预防为主”的方针和“管生产必须管安全”的原则,确保施工生产的安全。7.1.3 安全防范重点 根据本工程施工特点、水文、地质情况和地理环境特点,安全防范重点为:(1)、防物料运输伤害事故。(2)、防触电、雷击事故。(3)、防机械伤害事故。(4)、防交通伤害事故。(5)、防台风、洪灾事故。(6)、防火灾事故。7.2 各主要项目安全措施 7.2.1 开工准备 建立以项目经理为首的安全生产责任制和安全保证体系,成立安全生产领导机构和三防机构,配备专职安全员
29、。加强成员安全意识教育,贯彻“安全第一,预防为主”的方针,定期组织职工进行安全学习,定期进行安全质量大检查。各分项工程开工前或特殊、关键工序开始前,进行详细的安全技术交底。 7.2.2 施工现场安全措施 施工现场的布置符合防火、防台风、防洪、防触电、防雷击等安全规定要求,现场的生产、生活用房、仓库、材料堆放场、机械停放场等设施应按监理工程师批准的总平面布置图进行统一部署。施工现场场区内的危险地点悬挂警告牌,在醒目的地方设置固定的大幅安全标语及各种安全操作规程牌。现场实行安全领导组长负责制,具体指定各项安全施工规则,检查安全施工执行情况,对职工进行安全教育,定期举行安全议,时时分析安全形势,及时
30、处理施工作业中存在的安全问题。重视建设单位和设计单位提供的水文和气象资料,根据气象特点制定防洪预案送监理工程师批准,若发现有可能危及人身、工程和财产安全的灾害预兆时,立即按防洪预案实施和采取切实可行的防宵措施,以确保人身、工程和财产安全。 加强安全检查,建立专门安全监督岗,实行安全生产承包责任制。在各自业务范围内对生产安全负全责。发现紧急事故征兆时,应立即停止施工,并采取措施确保人员、设备和工程结构安全。 现场临时用电线路物安装、维修、拆除由取得特殊工种上岗证的专职电工操作。现场内禁止使用裸体导线,严禁用金属丝代替保险丝。 7.2.3 施工机械安全控制措施 车辆驾驶员和各类机械操作员持证上岗,
31、严禁无证操作,严禁酒后驾驶车辆和操作机械,严禁车辆超载、超高、超速驾驶,禁止使用带病车辆、机械。 指挥机械作业的人员,指挥信号必须准确,操作人员必须听从指挥,严禁蛮干作业。 设专人对机械设备、各种车辆定期检查、维修和保养,对查出的隐患要及时进行处理,差制定防范措施,防止发生机械伤害事故。 7.2.4 夜间作业安全措施 注意安排工作计划,劳逸结合,实行多班制。夜间施工时,施工现场必须有足够的照明,在施工驻地设置足够路灯。 7.2.5 防台风、防洪安全措施 暴雨台风季节施工应注意气象预报,作好防台风防暴雨的工作。处于暴雨可能浸没地带的机械设备、材料作好防范措施。检查工地临时设施的牢固情况,对对认为
32、在台风袭击中有危险的设施要采取加固措施,并成立防台风领导小组和抢险突击队。 7.2.6 基坑开挖安全措施 7.2.6.1 本工程基坑开挖包括排水渠槽、基坑等,因在开挖同时进行围堰泻洪,为防止基坑坍塌事故的发生,基坑采用钢板桩支护开挖。 7.2.6.2 开挖的弃方必须及时清运,禁止堆放在坑顶。坑顶禁止放置料具。加强基坑排水,防止坑槽浸泡。 7.2.7 安全用电措施 7.2.7.1 严格遵守相关规定,搞好用电安全工作。工地供电彩三相四线制。 7.2.7.2 用电线路用高架 设,原则上不准用明 。场内架设的电线应绝缘良好,悬挂高度及间距应符合电业部门的安全规定。 7.2.7.3 各种电器设备,符合一
33、机一箱一闸一保的用电要求。现场接灯照明时,风危险场所及潮湿环境应使用安全电压;灯位安装在工作时碰不到的地方;保持一灯一开关且有防雨装置。 7.2.7.4 各种电器设备的检查维修,一般应停电维修,并挂上警示牌。严禁在施工现场使用金属体代替保险丝。工地如安装的变压器必须符合电业部门的要求,并设专人管理。变配电设备处,配有专用灭火设备和高压安全用具。 7.2.7.5 非电工人严禁接近带电设备、移动式电气机具设备应用橡胶电缆供电。施工现场,应有自备电源,以免因电网停电造成工程损失和出现事故。自备施工的发电机组的禁止与储油桶和其他易燃易爆物品放在一起。发电机组电源和电网之间要有连锁保护装置,严禁并列运行
34、。电工人员应持证上岗。7.2.8 安全防火措施 设专职消防员,成立消防突击队,并不定期进行消防演习和培训。建立定期防火检查制度,对生活区及工地进行防火检查,将隐患消灭于萌芽之中。 7.2.9 创建安全标准工地 7.2.9.1 安全标准工地的总体目标 围绕安全基础建设五项内容,建立起全员的岗位安全标准,全方位的安全管理标准,全项目的安全技术标准,全工序的安全操作标准,实现工程项目的安全标准管理,达到消灭行车事故,消灭职工重伤以上事故,消灭火灾爆炸事故,消灭设备事故,消灭质量事故,实现施工安全全面受控。 7.2.9.2 安全标准工地建设具体措施 从建点开始抓好宣传教育,运用多种宣传形式大造安全标准
35、工地的声势,使广大职工、干部充分认识到建设安全标准工地的重要性和必要性,树立起责任感和紧迫感,积极自觉地投入到创建安全标准工地建设活动中。 按照建筑施工安全检查标准中有关规定,认真规划,具体部署,制定总体目标和阶段性目标,把安全标准工地建设分为“合格、上路、达标、成型”四步骤,认真规划具体部署,精心组织抓出成效,争创部级样板。 制定考核目标,逐级负责全员控制,突出重点,内实外美。指标要做到细化、理化落实岗位责任到人。 检查落实,严格考核,从严格考核干部做起,做到奖罚分明奖优罚劣,奖勤罚懒,通过考核扩大影响,加强落实,做到人人重视,全体参与。7.3防台风施工技术措施 7.3.1 进场后与气象部门
36、联系,了解台风季节、分布、风向及可能造成的危害,据此进行施工安排,采取防大风措施。 7.3.2 在台风环境下,除确实无法停工的项目外,尽量停工进行施工准备、设备维修及已建建构成口的维护。 7.3.3 施工中,逐日了解风力情况,以进行施工安排。当台风来临时,停止高空和水中作业。 7.3.4 预先采取有效措施,对工地上各种设备及临时设施、工程标志牌等进行固定,确保安全渡过台风季节,避免安全事故及财产损失。 7.3.5 严格台风季节的用火制度,加强防火措施。7.4 夜间施工的主要技术措施 本工程工期紧,连续施工作业的项目多,夜间施工将采取以下措施,确保工程质量与安全。7.4.1 建立夜间值班制度,做
37、好周密的组织和技术交底,配备足够的物资,确保夜间施工顺利进行。7.4.2 严格检查制度,确保各项技术质量指标准确无误,符合设计和规范的规定。7.4.3 严格隐蔽工程检查签证制度,夜间必须进行隐蔽工程施工时,应按规定提前通知监理工程师到现场检查,并办理签证手续,未经监理工程师检查签证,禁止进行下一道工序施工。7.4.4 安装足够的照明设备,保证夜间施工有良好的照明条件。7.4.5 做好夜间施工防护,在作业地点附近设置警示标志,悬挂红色光源照明设备,以提醒行人和司机的注意,产安排专人值守。7.5 文明施工措施 7.5.1 文明施工组织管理及承诺 7.5.1.1 创建文明工地,维护市容整洁和城市安全
38、、提高文明施工水平,加强现场文明施工的管理,使文明施工规范化、标准化、制度化;认真贯彻(粤建施字1999060号)关于广东省建设工程文明施工检查评分细则的文件的各项要求,推行现代管理方法,科学组织施工,做好现场文明施工的各项管理工作。 7.5.1.2 加强宣传教育、统一思想,使全体职工认识到文明施工是企业的形象,是队伍素质的反映,是安全生产的保证,以提高职工文明施工和加强现场管理的自觉性。 7.5.1.3 根据本工程实际情况,对项目经理部及各作业队负责人进行明确分工,落实文明施工现场责任区,制定相关规章制度,确保文明施工现场管理有章可循。做到事事有人负责,处处有人管。 7.5.1.4 如我公司
39、在本工程中达不到文明施工要求愿承担承包价的1%的处罚。 7.5.2 现场平面布置 7.5.2.1 严格按照施工总平面图布置各项临时设施,场内大宗材料、成品、半成品和机具设备等堆放整齐,同时挂上规格、型号标志牌。做到场地清洁,道路平顺,排水畅通,标志醒目。 7.5.2.2 施工现场设置“五牌一图”(工程概况牌、组织机构牌、安全纪律牌、防火须知牌、文明施工管理牌和施工现场平面布置图)。 7.5.3 现场管理措施 7.5.3.1 用电线路施工现场的用电线路及设施的安装和使用必须符合安装规范和安全操作规程,并按建设单位指定的电源接驳点(建设单位现没有指定)和施工组织设计进行架设,严禁任意拉线接电,施工
40、现场必须设有保证施工安全的电压和工地照明设备。 7.5.3.2 机械、车辆管理施工机械、车辆按照施工总平面布置图规定的位置和线路行驶,不得任意侵占场内道路。各种施工机械进场必须进行安全检查,经检查合格后方能使用;施工机械操作人员按规定持证上岗,禁止无证人员操作。 7.5.4 现场办公、生活设施及卫生管理 7.5.4.1 施工现场设置各类必要的职工生活设施,搞好环境卫生和内务,办好职工食堂、饮用水供应,做好卫生防病工作,确保职工身心健康。 7.5.4.2 保持施工现场子道路畅通,排水系统处于良好状态。随时清除建筑垃圾,保持场地的整治。 7.5.5 现场防火 认真执行国家有关安全生产和劳动保护法规
41、,建立安全生产责任制,文明工地创建责任制,严格按照中华人民共和国消防条例,建立和执行防火管理制度,设置符合要求的消防设施并保持完好状态,对容易发生火灾地区,采取相应的消防安全措施。 做好安全保卫工作,采取必要的防盗措施,施工场子地按标准设置围挡,建立门卫制度,进入现场实行登记,施工现场主要管理人员在现场佩带证明其身份的证卡,非施工人员不得进入施工现场。 7.5.6 监督检查 加强检查监督、从严要求,持之以恒,使文明施工现场管理真正抓出成效。项目经理部对施工现场实行定期和不定期检查,每月组织一次专项检查,对照评分,严格奖惩,交流经验,查纠不足。 7.5.7 协调内外关系,争创文明标准工地按照中山
42、市1997(131)号关于中山市建设工程文明施工检查评分标准(试行)的文件和建设单位要求,同时认真听取驻地监理工程师和周围居民、单位的意见和建议,协调好各方面关系,争创标准文明的工地。 8 质量保证和质量违约责任承诺8.1 质量保证措施 8.1.1 质量保证措施 本工程质量等级要求为“合格”,施工中将认真贯彻我公司“满足顾客要求为宗旨,实现质量承诺为准则,领先行业标准为目标”的质量方针,本着对业主和建设单位高度负责的态度,认真执行ISO9000质量管理标准,采用先进技术、工艺和设备,制定严格的质量管理计划,实行全员、全方位、全过程的质量控制,确保目标实现。 8.1.2 认真贯彻ISO9001质
43、量管理标准,建立完善的质量体系。 8.1.2.1 成立以项目经理为主任,总工程师为副主任,有关职能部门负责人参加的质量管理委员会,实施工程质量管理工作,质量保证体系见质量保证体系框图。 8.1.2.2 项目部设质量科,并配备专职质检工程师,施工队设专职质检员,在施工过程中自下而上按照“跟踪检查”、“复检”、“抽检”三个检测等级分别实施检测任务,制定严格的质检程序,实行质量一票否决制。检验质量保证程序见框图所示。 8.1.2.3 建立从项目经理、施工队长到操作工人的岗位质量责任制,管生产必须管质量,建立严格的质量考核制度,实行优质优价的政策,将经济效益与质量挂钩。 8.1.2.4 项目部成立中心
44、试验室,在总工程师的领导下,开展检测检验工作,对现场工艺参数进行控制并及时反馈各种信息,用数据指导施工。 8.1.3 抓好施工过程的质量管理工作 8.1.3.1 成立以总工程师为组长的试验检测小组,加强施工过程中的质量检测。 8.1.3.2 加强技术培训与技术交流,组织专业技术人员上技术课,讲解各项工程施工要点,关键工序施工培训不合格者不得上岗。 8.1.3.3 严格三级质量检验,加强工序质量控制。每道工序完成后,由工班先进行自检,然后由施工队专职质检工程师进行检验,再由项目部质检工程师检查,自检合格后报请监理工程师检查,并做好质量记录,每道工序验收合格后才能转入下道工序施工。 8.1.3.4
45、 定期组织质量检查与质量分析会,分析施工中存在的问题,制定出整改措施,并在施工中认真贯彻执行。 8.1.4 采取各种技术措施,把好施工质量关 8.1.4.1 严把原材料进场关。对于主材(如水泥、钢材等)应进行抽检复验,不合格产品严禁进场;对于地材(如砂子、碎石等)应进行试验分析,严格控制其粒径及含泥量不超过设计要求。 8.1.4.2 严把模板质量关。模板安装应牢固、紧密,选用的脱模剂应确保混凝土外观光洁,混凝土采用一次性连续浇注,减少施工接缝。 8.1.4.3 坚持施工过程中的试验值班制度。现场应对每车混凝土进行坍落度检查,并有施工记录,混凝土试件强度检测频率应达到规定要求。 8.1.4.4 混凝土采用拌合站集中拌和,罐车运输,混凝土泵泵送入仓为主,以确保混凝土的整体施工质量。混凝土浇注时应由熟练工人进行分层布料,严格控制混凝土输送速度,防止漏捣或过振等现象的发生,杜绝混凝土的质量通病。 8.1.4.5 附属工程砌筑砂浆全部采用机械拌和,台后路基回填采用压路机分层碾压密实,距台背2m内填料采用振动式冲击夯进行分层夯实。 8.2 质量违约责任承诺 我公司保证本工程施工质量达到合格以上等级,若竣工验收未达到合格以上等级,我公司自愿接受废除中标合
