收藏 分销(赏)

拆除工程安全技术措施.doc

上传人:二*** 文档编号:4768775 上传时间:2024-10-12 格式:DOC 页数:45 大小:286KB
下载 相关 举报
拆除工程安全技术措施.doc_第1页
第1页 / 共45页
亲,该文档总共45页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

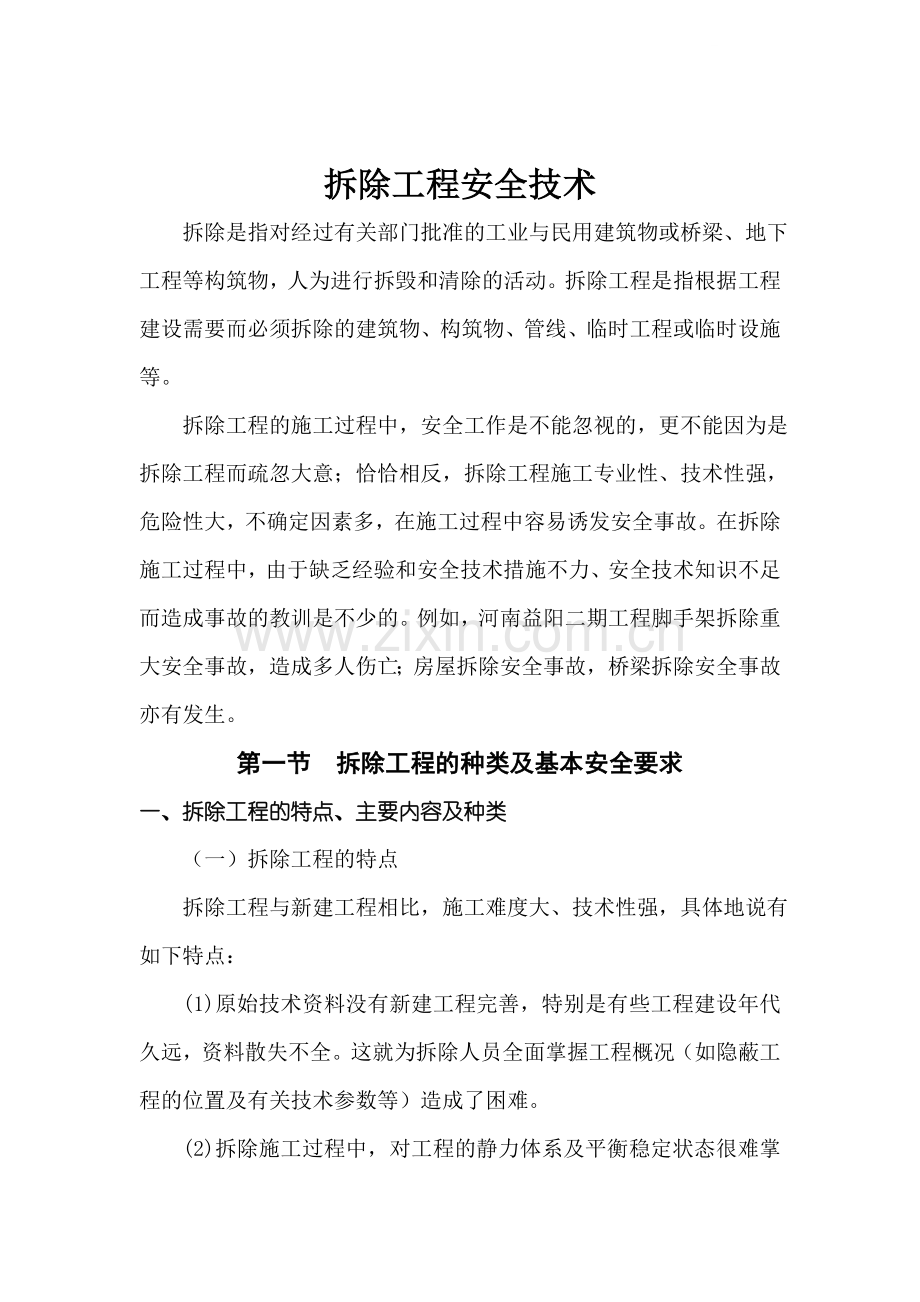

1、拆除工程安全技术 拆除是指对经过有关部门批准的工业与民用建筑物或桥梁、地下工程等构筑物,人为进行拆毁和清除的活动。拆除工程是指根据工程建设需要而必须拆除的建筑物、构筑物、管线、临时工程或临时设施等。 拆除工程的施工过程中,安全工作是不能忽视的,更不能因为是拆除工程而疏忽大意;恰恰相反,拆除工程施工专业性、技术性强,危险性大,不确定因素多,在施工过程中容易诱发安全事故。在拆除施工过程中,由于缺乏经验和安全技术措施不力、安全技术知识不足而造成事故的教训是不少的。例如,河南益阳二期工程脚手架拆除重大安全事故,造成多人伤亡;房屋拆除安全事故,桥梁拆除安全事故亦有发生。第一节 拆除工程的种类及基本安全要

2、求一、拆除工程的特点、主要内容及种类 (一)拆除工程的特点 拆除工程与新建工程相比,施工难度大、技术性强,具体地说有如下特点: (1)原始技术资料没有新建工程完善,特别是有些工程建设年代久远,资料散失不全。这就为拆除人员全面掌握工程概况(如隐蔽工程的位置及有关技术参数等)造成了困难。 (2)拆除施工过程中,对工程的静力体系及平衡稳定状态很难掌握,危险程度难以辨识。 (3)对建筑物、构筑物及其他附属设施的材料性能、老化程度和抗拉、抗压等有关技术参数难以评价和检测,对确定拆除方法带来困难。 (4)拆除工程的作业场地大都比较狭窄,相邻的建筑物及生产设备、设施密度大,给拆除工程划定影响区域和制订危险区

3、隔离措施带来不利条件。 (5)施工企业一般从事拆除工程的任务比较少,施工管理及作业人员缺乏这方面的施工经验,往往在制订拆除方案及实际拆除中安全工作漏洞较多。 随着以内涵为主的建设方针的实施,改建、扩建与更新改造的任务日益增多,拆除工程的安全技术作为其独特的施工特点,日渐提到施工组织、施工管理及安全技术的业务议程上来。因此,加强拆除工程安全技术及管理的探讨与研究,总结一套拆除工程施工安全技术措施及安全施工经验,对拆除工程施工将起着十分重要的指导作用。 (二)拆除工程的主要内容与种类 1拆除工程的主要内容 拆除工程的种类很多,主要包括如下几个方面的内容: (1)塔式构筑物的拆除,如水塔、跳伞塔等。

4、其结构又分为钢筋混凝土塔、砖砌式塔及钢结构塔类。 (2)工业烟囱的拆除。 (3)多层框架式建筑物的拆除。 (4)墙体承重的多层建筑物拆除。 (5)单层建筑物的拆除。 (6)厅堂建筑物的拆除。 (7)桥梁的拆除。 (8)筒仓和储槽的拆除。 (9)建筑物的局部或部分拆除,如屋面拆除,楼板、梁、桁架、墙体、檩条、柱子等拆除。 (10)施工设备、设施的拆除,如脚手架工程、井字架、井字塔、门型架、施工电梯等设备的拆除。 (11)机械设备的拆除。 (12)电气设备及电气线路的拆除。 (13)工业管道的拆除。 (14)其他工程和设施的拆除。 2拆除工程的种类 拆除工程的种类,按不同的分类形式有不同的种类。

5、(1)按拆除的方法不同,拆除工程的分类有: 采用人工拆除的工程。例如采用人工拆除的栏杆,人工拆除的挡土墙、人工拆除的施工支架,人工拆除的管道等。 采用机械拆除的工程。例如采用机械拆除的路面,采用机械拆除的桥梁上部构造的梁、板等。 采用爆破拆除的工程。例如采用爆破拆除的桥梁,爆破拆除的水塔、烟囱、房屋等。 采用静力破碎拆除的工程。例如采用静力破碎拆除的基础或局部块体等。 (2)按拆除的对象分,拆除工程有: 桥梁工程。有的桥梁因工程建设需要拆除;或因使用寿命期满、已不适宜继续使用而应拆除;或因承载能力降低,使用安全、可靠性不足而必须拆除的桥梁工程。 路面工程。因存在大面积破损的沥青路面或水泥混凝土

6、路面,需要拆除重修的路面工程。 防护工程。例如路基、桥梁的防护工程,当其需要拆除或拆除重修时。 管、线工程。由于工程建设需要而应拆除的原有管道,如水管、天然气管;需要拆除的线路,如电力线、通讯线路等。 烟囱、水塔。如道路红线范围内原有水塔、烟囱等,在工程施工中必须拆除。 临时工程。在永久工程施工中需要的临时工程,如桥梁现浇混凝土的支架拆除;悬臂浇筑混凝土挂篮的拆除;临时桥梁(栈桥)的拆除等。 房屋工程。例如需要拆除的施工中修建的临时住房、材料库房、办公用房等。 施工设备、设施。为施工需要而安装的施工设备、设施,如起重吊装设备(塔吊、缆索吊等),混凝土拌和设备(混凝土拌和站),临时设施等,在工程

7、施工完毕后均需要拆除并清理出现场。二、拆除工程施工前的准备工作 (一)建设单位的准备工作 按照建设工程安全生产管理条例,建设单位应当将拆除工程发包给具有相应资质等级的施工单位。建设单位应当在拆除工程开工前15日,将下列资料报送建设工程所在地的县级以上地方人民政府建设行政主管部门或其他部门备案:施工单位资质等级证明;拟拆除建筑物、构筑物及可能危及毗邻建筑的说明;拆除施工组织方案或安全专项施工方案;堆放、清除废弃物的措施。实施爆破作业的,还应当遵守国家有关民用爆破物品管理的规定。 建设单位应向施工单位提供拆除工程的有关图纸、资料,拆除工程涉及区域的地上、地下建筑及设施分布情况资料。 建设单位应负责

8、做好影响拆除工程安全施工的各种管线的切断、迁移工作。当建筑外侧有架空线路或电缆线路时,建设单位应与有关部门取得联系,采取措施,确认安全后方可施工。 建设单位与施工单位在签订拆除工程施工合同时,应签订安全生产管理协议,明确双方的安全管理责任。建设单位、监理单位应对拆除工程安全负督促责任;施工单位对拆除工程的安全技术管理负直接责任。 (二)施工单位的准备工作施工单位的准备工作包括现场准备工作、技术准备工作、物资准备工作及其他准备工作。1现场准备工作 拆除委托单位应负责被拆除物的断水、断电、断气,疏通运输道路、拆除施工中临时水、电源、设备,清除拆除倒塌范围内的物质、设备;当拆除工程对周围相邻建筑物安

9、全可能产生危险时,必须采取相应的保护措施,对建筑物内的人员进行撤离安置。 施工单位应对施工区域设置硬质封闭围挡及醒目警示标志,围挡高度不应低于1. 8m,非施工人员不得不进入施工区。当临街的被拆除建筑与交通道路的安全距离不能满足要求时,必须采取相应的安全隔离措施。拆除作业后,施工单位应检查建筑内各类管线情况,确认全部切断后方可施工。 2技术准备工作 熟悉被拆除建筑物(或构筑物)的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况;学习有关规范和安全技术文件;调查周围环境、场地、道路、水电设备管道、危房情况等。 拆除工程开工前,应根据工程特点、构造情况、工程量等编制施工组织设计或专项施

10、工方案,应经施工单位技术负责人和总监理工程师签字批准后实施;施工过程中,如需变更,应经原审批人批准,方可实施。 拆除工程施工前,必须对施工作业人员进行书面安全技术交底。拆除工程施工必须建立安全技术档案,包括:拆除工程施工合同及安全管理协议书;拆除工程安全施工组织设计或安全专项施工方案;安全技术交底;脚手架及安全防护设施检查验收记录;劳务用工合同及安全管理协议书;机械租赁合同及安全管理协议书等。 对特殊的工程或采用特种作业方法的拆除工程要制订应急救援预案,采取严密防范措施,配备抢险救援的有关器材。 3物资准备工作 主要是拆除工程用的起重机械、运输机械、切割机具、绳索、吊具及个人防护用品等。一般拆

11、除工程用的起重机械有塔式起重机、爬升式起重机、桅杆式起重机、履带式起重机及汽车吊、电动卷扬机、人字架、缆索起重机(走线滑车)等,在拆除工程施工准备阶段,必须对这些起重设备进行严格的检修与负荷试验。选用起重机械时,应考虑拆除工程的特点并注意下列因素:进场路线,特别在拆除场地狭窄的情况下,要考虑行驶速度、运输高度、长度、轴向荷载、提升高度等因素,使之符合安全要求;路基或地面的承受能力,确定停放地点,避免吊车压轮和支撑脚由于地面下沉发生塌陷造成吊车倾翻;提升装置使用地点的地区条件;拆除的方法;提升装置在现场安装及拆卸的可行性、安全操作条件;要拆除或吊运的构件种类;最重构件的质量、数量及分布位置和拆卸

12、吊装程序与方法;拆除物的几何尺寸;要求的最大起重能力、吊钩高度、起重臂和动臂的长度,回转半径;要求的最大负荷力矩。 拆除工程常用的工、机具有滑轮吊钩、绳索、火焰切割器、拆除锤、风镐、风钻、电锯、高压水龙头、切割机及小型便携式电动机具等。这些工、机具在使用前必须进行检查,使其保持安全可靠状态,特别在使用小型电动机具时,要注意因漏电而发生的触电事故,有条件的应安装漏电自动断电装置;起重用绳索必须符合国家标准。 4对拆除人员的要求 对作业人员要做好安全教育、安全技术交底,同时填写书面记录。从业人员应办理相关手续,签订劳动合同,进行安全培训,考试合格后方可上岗作业。从事拆除工程的操作人员,应定期进行体

13、格检查,其身体状况,必须符合有关作业管理的规定。 5其他准备工作 施工单位必须制订拆除工程安全生产事故应急救援预案,应为从事拆除作业的人员办理意外伤害保险。 (三)拆除工程的施工组织设计 拆除工程施工组织设计(方案)是拆除工程施工准备和指导施工全过程的技术文件,是在确保人身和财产安全的前提下,参与拆除活动的各方应共同遵守的,由拆除施工企业负责编制,应选择经济、合理、扰民小的拆除方案。施工方案应对施工准备计划、拆除方法、施工部署和进度计划、劳动力组织、机械设备和工具材料等准备情况以及施工总平面图等进行计划和安排。 1编制原则和依据 (1)编制原则 应根据实际情况,在确保人身和财产安全生产的前提下

14、,选择经济、合理、扰民小的拆除方案。进行科学组织,以实现安全、经济、速度快、扰民小的目标。编制时必须做好以下三个方面的工作: 通过查阅图纸,踏看现场,全面掌握拆除工作第一手资料。 制订组织有序、符合安全的施工顺序。 制订针对性强的安全技术措施。 在施工过程中,如果必须改变施工方法,调整施工顺序,应先修改、补充施工方案,并以书面形式将修改、补充意见报批。 (2)编制依据 被拆除建筑物的竣工图,包括结构、建筑、水、电、设备及外管线。 施工现场勘察得来的资料和信息。 拆除工程(关于爆破拆除)有关的施工验收规范、安全技术规范、安全操作规范和国家、地方有关安全技术规定。 与甲方签订的合同(包括进度和经济

15、的要求)。 国家或地方有关爆破工程安全管理的规定。 本单位的技术装配条件。 2编制内容 (1)拆除工程概况。被拆除建筑物的结构类型,结构各部分构件受力情况,并附简图,还应介绍填充填、隔断墙、装修做法,水、电、暖气、煤气设备情况,周围房屋、道路、管线有关情况,所介绍的情况必须是现在的实际情况,可用现状平面图表示。 (2)施工准备工作计划。要将各项施工准备工作,包括组织机构和人员分工、技术、现场、设备器材、劳动力的准备工作,应全部列出,安排计划,落实到人。要把组织领导机构名单和分工情况列出。 (3)拆除方法。根据实际情况和建设单位要求,对比各种拆除方法,选择安全、经济、快速、扰民小的方法。要详细叙

16、述拆除方法的全面内容,采用控制爆破拆除,要详细说明爆破与起爆方法、安全距离、警戒范围、保护方法、破坏情况、倒塌方向与范围,以及安全技术措施。 (4)施工部署和进度计划。 (5)劳动力组织。要把各工种人员的分工及组织进行周密的安排。 (6)机械设备、工具、材料、计划列出清单。 (7)施工总平面图。施工平面图施工现场各项安排的依据,也是施工准备工作的依据。施工平面图应包括下列内容: 被拆除建筑物和周围建筑及地上、地下的各种管线、障碍物、道路的布置和尺寸。 起重吊装设备的开行路线和运输道路。 各种机械、设备、材料以及被拆除下来的建筑材料堆放场地位置。 爆破材料及其他危险品临时库房位置、尺寸和做法。

17、被拆除物之外建筑物倾倒方向和范围、警戒区的范围要标明位置及尺寸。 要标明施工用的水、电、办公、安全设施、消防栓位置及尺寸。 安全技术措施,针对所选用的拆除方法和现场情况,根据有关规定提出全面的安全技术措施。 3审核与实施 施工单位在编制拆除工程、爆破工程施工组织设计(方案)时,应附有安全验算结果,经施工单位技术负责人签字后实施;实行建设工程监理制的工程,应经总监理工程师签字后实施,由施工单位专职安全生产管理人员进行现场监督。 4施工组织设计(方案)变更在施工过程中,如果必须改变施工方法、调整施工顺序,必须先修改、补充施工组织设计,并以书面形式将修改、补充意见报批。 (四)重点危险工程拆除的专家

18、技术论证 1施工组织设计必须通过专家论证的拆除工程 有下述情况之一的拆除工程的施工组织设计必须通过专家论证: (1)在市区主要地段或临近公共场所等人流稠密的地方,可能影响行人、交通和其他建筑物、构筑物安全的。 (2)结构复杂、坚固、拆除技术性很强的。 (3)地处文物保护建筑或优秀近代保护建筑控制范围的。 (4)临近地下构筑物及影响面大的煤气管道,上、下水管道,重要电缆、电信网。 (5)高层建筑、码头、桥梁或有毒有害、易燃易爆等有其他特殊安全要求的。 (6)配合市属重点工程的。 (7)其他拆除工程管理机构认为有必要进行技术论证的。 2技术论证的重点 (1)施工方法。 (2)拆除施工程序。 (3)

19、安全技术措施等。 3技术论证应形成论证书面意见,并经专家组组长签字,供施工单位参照执行。三、拆除工程施工安全管理 对拆除工程施工安全,建设单位(业主)、施工单位、监理单位均负有安全管理的责任。 (一)建设单位(业主)的安全管理责任 建设单位应加强对拆除工程施工的安全管理,包括对承包人的选择,承包合同的签订、施工中的监督等全过程的安全管理。具体地讲,应重点管理以下环节。 (1)拆除工程施工必须由具备爆破或拆除专业承包资质的单位施工进行,建设单位应当将拆除工程发包给具有相应资质等级的施工单位施工,并不得容许承包人转包。 (2)在签订拆除工程施工合同时,应在合同中明确约定合同双方在安全生产管理方面的

20、责任、权利、义务。通常,施工单位(承包人)应对拆除工程的安全施工承担直接管理责任,建设单位负有对拆除工程安全施工的监督、检查、督促的责任。 (3)建设单位应向施工单位提供拆除工程的有关图纸资料和该拆除工程所涉及区域的地上、地下建筑、设施及管线等的布设情况的资料。 (4)有责任与有关方协调或处理好影响拆除工程安全施工的各种管线的切断、迁移工作或对各种管线的安全防护工作。 (5)应督促施工单位及时编制拆除工程施工方案,并对拆除工程施工方案进行审查。审查时应特别关注安全技术措施的适用性、可靠性、安全性,是否制订有安全事故应急预案,是否满足有关工程建设强制性标准(条文)的要求。 (6)在拆除工程施工1

21、5日前,应当将施工单位资质等级证明;拟拆除建筑物、构筑物及毗临建筑的说明;拆除施工组织方案;堆放、清除废弃物的措施等资料报管辖区域县级及以上政府主管部门或者其他有关部门备案。 (7)在拆除工程施工过程中,应加强对承包人拆除施工安全行为、安全管理的检查、监督。 (8)按合同约定,对承包人拆除工程安全施工、文明施工及时提供必要的费用保障。 (二)施工单位(承包人)的安全管理责任 在拆除工程施工中,施工单位(承包人)是安全施工的直接管理者和安全管理的直接责任者。在安全管理中应主要进行以下管理工作: (1)项目经理应对拆除工程的安全生产和安全管理负全面领导责任;项目经理部应按有关规定设置安全施工的管理

22、部门,根据拆除工程的特点配置专、兼职安全员,并实行岗位责任制。 (2)项目经理部应全面熟悉拆除工程的图纸和资料,必要时应进行现场调查或勘察;应根据工程特点、结构物类别、构造情况、施工期限、工程量等具体情况,有针对性地编制拆除工程施工组织设计或安全施工方案及安全事故应急预案,经技术负责人签字后,根据管理程序报监理机构(或建设单位)审批;施工过程中,对原施工组织设计或施工方案的变动,应经原批准人审核批准。 (3)项目经理部应选择适合的拆除工程技术、配置必要的施工机械设备和熟练的施工技术人员、生产工人;建立完善的安全生产管理制度,并监督检查其执行情况。 (4)项目经理部应与从业人员办理相关手续,签订

23、劳动合同;为从事拆除施工作业的人员办理意外伤害保险和其他社会保险。 (5)项目经理部应根据拆除工程施工现场作业环境,制订相应的消防安全措施,设置消防通道,保证充足的消防水源,配备足够的安全器材。 (6)项目经理部应对工程施工区域设置硬质封闭围挡及醒目警示标志,其围挡高度应符合有关规定;当施工区域与临近的建筑物、道路的安全距离不能满足要求时,必须采取相应隔离措施;对封闭围挡,项目经理部应配置相应的守卫人员以阻止非施工人员进入施工区域。 (7)项目经理部安全管理人员应对设置的安全设施、采取的安全措施、施工人员的安全生产行为进行经常性检查和定期检查,并将检查结果向项目经理汇报,以便项目经理及时采取对

24、策对不安全的行为进行纠正,对不完善的安全设施、安全措施予以完善。 (8)项目经理部应对拆除工程施工人员进行安全技术、安全知识培训,考试(或考核)合格后方可上岗作业;特殊工种必须持证上岗。 (9拆除工程正式施工前,项目经理部必须对施工作业人员进行书面安全技术交底,并保持完整的交底记录。 (10)拆除施工严禁立体交叉作业;施工机械严禁超负荷或带故障运转;施工人员严禁违章操作;管理人员严禁违章指挥;在恶劣气候条件下,严禁拆除施工作业。 (11)施工现场临时用电必须符合国家现行标准施工现场临时用电安全技术规范(JGJ 46-2005)的有关规定。 (12)项目经理部应做好文明施工的管理工作,特别是在城

25、区施工时,要做好以下工作: 拆除工程施工,应有防尘和降低噪声的措施;应及时将渣土清运至指定的弃渣场;运渣车辆应封闭或覆盖,出入现场应有专人指挥;交通要道附近现场出渣,应对运渣车辆进行冲洗。 拆除工程施工及运渣的作业时间应遵守工地所在地域的有关规定。 对地下各类管线,应在地面适当位置设置明显标志;应对水、电、气、电缆等检查井、污水井采取必要的保护措施。 拆除施工中,当遇有易燃、可燃及保温材料时,严禁明火作业;当遇有易爆物质时,必须先将易爆物质移到安全区域后方可开始作业。 施工现场应建立健全动火管理制度。施工作业动火时,必须履行动火审批手续,领取动火证后,方可在指定时间、地点作业;作业时应有专人监

26、护,作业后必须确认无火源危险后方可离开作业地点。 (13)项目经理部对拆除工程施工必须建立安全技术档案,其安全技术档案应包括以下内容: 拆除工程施工合同及安全管理协议书。 拆除工程施工组织设计或安全专项施工方案及安全事故应急预案。 安全技术交底记录,安全培训记录,安全检查记录。 脚手架、安全防护设施检查记录。 劳动用工合同及安全管理协议书,机械租赁合同及安全管理协议书。 施工作业人员资格证书。 (14)在拆除工程施工中,当发生重大险情或生产安全事故时,应及时启动应急预案,排除险情、组织抢救、保护事故现场,并在规定时间内向有关部门(单位)报告。 (三)监理单位的安全管理责任 监理单位在拆除工程施

27、工中的监理重点是安全,首要监理职责、任务也是安全。监理机构在拆除工程施工监理中应当将安全监理放在首位。其安全监理责任如下: 1对施工组织设计或安全专项施工方案及安全事故应急预案的审查 监理机构的项目总监应亲自或亲自主持对承包人所报拆除工程施工组织设计或拆除专项施工方案进行审查,审查中,应特别关注施工组织设计或专项施工方案中的安全技术措施及安全事故应急预案;对特殊拆除工程、施工难度大的拆除工程、危险性大的拆除工程的施工组织设计或安全专项施工方案,必要时应外聘专家参与审查。对审查中认为不完善、需要改进的,应要求承包人及时完善后重新申报。应重点审查施工安全技术措施是否符合工程建设强制性标准及其安全技

28、术措施的科学性、适用性、可靠性、安全性,安全保障措施的完备性、有效性、针对性,安全管理制度的完整性等。审查通过的,总监应予以批准。 2进行资质、资格审查 监理机构应当审查施工单位的业务范围、资质等级是否适应本拆除工程的要求;检查承包单位是否将拆除工程施工变相分包或转包;应审查项目经理部有关人员的上岗资格,包括项目经理、主要技术人员、管理人员的资格,主要技术工种、特殊工种工人的上岗证、操作证、作业证等是否适应本拆除工程的要求。 3开工前检查与控制 在拆除工程施工正式开工前,监理机构应当对承包人的开工条件是否具备进行全面检查,包括检查承包人是否按规定办理有关拆除施工方面的手续,是否按批准的施工方案

29、配备机械设备,施工管理机构、管理人员、施工人员是否配置完善,安全教育、技术交底是否进行,安全防护措施是否落实,安全设施是否设置完善,施工环境是否符合要求,应急预案是否适用可行等。只有当开工条件完全具备后,总监方能批准其开工。 4施工期中的监督、检查 在拆除工程施工期中,应加强施工过程的安全监管。监理机构应当加强日常性检查,日常性检查主要应检查承包人安全设施的设置情况是否能够适应安全施工的需要,施工机械、设备的数量、使用功能是否符合安全施工的需要,施工人员的行为是否符合安全生产的要求,安全生产的管理是否有序、有效,安全管理资料是否按时整理归档等。检查中应特别关注施工中可能存在的危险源和不安全因素

30、,对承包人在施工中人的不安全行为、物的不安全状态、周围的不安全环境等可能危及施工安全的,应及时书面指令承包人予以整改,以保证施工安全。应将经常性检查与定期检查、专项检查相结合,特别是在重要的节假日,如国庆、春节、五一等节日前夕,应进行全面安全检查,以消除各种可能的安全隐患,确保施工安全。 5安全监理的档案资料管理 对拆除工程施工的安全监理全过程,应用书面形式留档备查。特别是对承包人的整改指令及整改结果的检查记录、安全检查会议纪要等,应有完整的书面记录。 6对安全事故的管理 应建立有效机制应对可能的安全事故。一旦事故发生,监理机构应当在第一时间知道、第一时间到达现场并参与对事故的应对、调查或处理

31、;并有责任在规定时间、按规定程序向政府有关管理部门报告。 7机构设置与人员配置 监理机构(项目监理部)的设置中,应当设置专门的安全监理管理层次,配置专门的、具有安全监理资格的合格监理人员,明确岗位职责,实行岗位责任制和绩效考核、奖罚制度。 四、拆除工程安全施工的一般要求 (1)施工单位项目经理必须对拆除工程的安全负全面领导责任。项目经理部应按照有关规定设专职安全员,检查落实各项安全技术措施。 (2)拆除工程施工中,应由专人管理、严格按照施工组织设计和安全技术措施计划进行。施工过程中,确需变更施工组织设计的,须报请原审批部门同意。 (3)拆除工程作业一般应自上而下按顺序进行,先非承重后承重结构,

32、拆除栏杆、楼梯和楼板应与同层次整体拆除进度相配合。 (4)禁止进行立体交叉拆除作业,为防止相邻部分发生坍塌,在拆除危险部分之前,应采取相应的安全措施。 (5)在居民密集点、交通要道进行拆除工程的施工脚手架须采用全封闭形式,并搭设防护隔离棚。脚手架应当与被拆除物的主体结构同步拆下。 (6)作业人员应站在脚手架或其他稳固的结构部位上操作。不准在建筑物的屋面、楼房、平台墙体上有聚集人群或集中堆放材料。 (7)部分建筑物或构筑物拆除时,对保留部分,应先采取相应的加固措施。 (8)在高处进行拆除工程,应设置垂直运输设备或流放槽,拆除物禁止向下抛掷;拆卸下的各种材料应及时清理,分别堆放在指定的场所。 (9

33、)从事拆除作业的人员应戴好安全帽,高处作业系好安全带,进入危险区域应采取严格的防护措施。 (10)在进行管道拆除时,应查清管道中介质的种类、化学性质,采取中和、清洗等相应的措施。 (11)遇有风力在6级以上、大雾天、雷暴雨、冰雪天等恶劣气候影响施工安全时,禁止进行露天拆除作业。 (12)采用手工或机械作业拆除施工时,必须遵守国家有关安全技术和机械设备管理的规定。 (13)采用爆破拆除作业时,必须严格按照中华人民共和国颁布的爆破安全规程进行。 (14)拆除工程噪声应符合国家建筑施工场界噪声限值的规定。住宅区域夜间不得进行拆除施工,市政重大工程或采用爆破作业必须夜间施工的,应向拆除工程所在地的有关

34、部门提出申请,获准后施工。 (15)人工拆除主要扬尘环节应有控制措施,机械拆除、爆破拆除或垃圾清运,应采用湿式作业法,控制粉尘飞扬。 (16)被拆除物的高度超过相邻电力、电信等管线时,超过部分拆除,必须采取严密的防护措施,严禁向管线方向倾倒。 (17)施工过程中,当发生重大险情或生产安全事故时,应及时启动应急救援预寒排除险情、组织抢救、保护事故现场,并向有关部门报告。第二节 拆除工程安全技术 拆除工程施工准备工作就绪以后,具体拆除方法选择的如何,对于保证安全施工具有重要意义。在选择拆除方法时,要根据拆除物的结构特点、材料性能、拆除场地及周围环境因素来确定,绝不能按统一的、一成不变的固定模式进行

35、。这是因为在实施过程中,随时都可能出现一些预想不到的新情况和新问题,同时也伴随着一系列的安全技术问题,因此,要根据实际情况选择拆除方法并随时根据具体情况进行调整。 一、人工拆除 (一)人工拆除的特点和适用范围 人工拆除,是指依靠人力配合一些简单工具,如钢钎、榔头、风镐、手动葫芦、钢丝绳等,对建(构)筑物实施解体和破碎的拆除方法。 1人工拆除方法特点 (1)作业人员必须亲临拆除点操作,因此不可避免地要进行高空作业、临边作业,因此其危险性大,是拆除施工方法中危险最大的一种作业方法。 (2)劳动强度大、拆除速度慢。 (3)受天气影响大,刮风、下雨、结冰、下霜、打雷、大雾等天气条件均不可登高作业。 (

36、4)可以精心作业,易于保留部分建筑物。 2人工拆除方法适用范围 可以用来拆除砖木结构、混合结构以及上述结构的分离和部分保留拆除项目。一般高度不超过6m(房屋二层),面积不大于1 000。 (二)人工拆除的拆除顺序及遵守的原则 1人工拆除的拆除顺序 建筑物的拆除顺序原则上按建造顺序的逆向进行,即先造的后拆,后造的先拆;具体可以归纳成“自上而下、先次后主”。所谓“自上而下”是指从上往下层层拆除,“先次后主”是指在同一层面上的拆除顺序,先拆次要的杆件,后拆主要的杆件。所谓次要杆件就是不承重的杆件,以及在拆除过程中原为承重杆件去掉荷载后的部件或杆件;所谓主要杆件就是承重杆件,或者在拆除过程中暂时还承重

37、的杆件,或该杆件去掉后结构会变成为可变体系的杆件。 2人工拆除法必须遵守的原则 (1)当采用非动力工具进行人工拆除时,应采用高处拆除方式,自上而下分层进行,不得数层同时进行交叉拆除。当拆除某一部分时,应保持未拆除部分的稳定,必要时应采取先加固措施,加固方案应预先设计。 (2)人工拆除的顺序应是:非承重板、非承重墙、梁、承重墙、柱等应遵循先拆非承重构件、后拆承重构件的次序进行;拆除中应注意拆除作业的对称性、平衡性、均衡性。 (3)人工拆除建筑墙体时不得采用挖掘或推倒的方法。因为采用挖掘和推倒的方法,极容易造成暖间坍塌或倒塌,产生预想不到的严重后果。 (4)拆除柱子时,应在确保其下落时可以有效控制

38、的条件下,方可以切断两端钢筋逐段缓慢放下。因为在梁的下部尚没有形成有效控制的情况下,将两端钢筋全部切断,对下层楼板将产生集中冲击荷载而引发意外。 (5)拆除柱子时,应沿柱子底部剔除混凝土,采用人工定向牵引,先切断三面钢筋,保留牵引方向正面钢筋,然后沿牵引方向将柱子缓慢放倒。 (6)拆除石棉瓦等轻型屋面工程时,应搭设跳板,工人站在跳板上操作。拔除固定铁件应站在主龙骨上操作,严禁踩在石棉瓦上操作。 (7)拆除作业人员必须站在稳固的结构部位上,当不能满足时,应搭设工作平台。 (8)被拆除楼板(部位)上不得多人集聚,也不得在拆除楼板(部位)上堆放材料和被拆除的构件。因为荷载过于集中,容易造成坍塌事故。

39、 (9)拆除管道及容器时,必须查清残留物的种类、化学性质,采取相应措施后,方可进行拆除施工,防止有毒或易燃气体对人体造成伤害。 (10)人工拆除要严格遵守高处作业的有关规定。 (三)不同结构的人工拆除技术和注意事项 1坡屋面的砖木结构房屋 (1)揭瓦 小瓦揭法。小瓦通常是纵向搭接、横向正反相间铺在屋面板上或屋面砖上,拆除时先拆屋脊瓦(搭接形式),再拆屋面瓦,从上向下,一片一片叠起来,传接至地面堆放整齐。小瓦揭法的注意事项如下: a拆除时人要斜坐在屋面板上向前拆以防打滑。对屋面坡度大于30。的要系安全带,安全带要固定在屋脊梁上;或者搭脚手架拆除。脚手架须请有资质的专业单位搭设,拉攀牢固,经验收合

40、格后方可使用,并随建筑物拆除进度及时同步拆除。 b检查屋面板有无腐烂,对腐烂的屋面板,人要坐在对应梁的位置上操作,防止屋面板断裂、掉落。 平瓦揭法。平瓦通常是纵向搭接铺压在屋面板上或直接挂在瓦条上,对于前一种铺法的平瓦,拆除方法和注意事项同小瓦。后一种铺法虽然拆除大体相同,但注意事项如下: a安全带要系在梁上,不可系在挂瓦条上,拆除时人不可站在瓦上揭瓦,一定要斜坐在檀条对应梁的位置上。 b揭瓦时房内不得有人,以防碎片伤人。 石棉瓦揭法。石棉瓦通常是纵横搭接铺在屋面板上,特殊简易房,石棉瓦直接固定在钢架上,而钢架的跨度与石棉瓦的长度相当,对这种结构的石棉的拆除注意事项如下: a不可站在石棉瓦上拆

41、固定钉,应在室内搭好脚手架,人站在脚手架上拆固定钉;然后用手顶起石棉瓦叠在下一块上,依次往下地叠,在最好一块上回收。 b瓦可通过室内传下,拆瓦、传瓦必须有统一指挥,以防伤人。 (2)屋面板拆除 拆屋面板时人应站在屋面板上,先用直头撬杠撬开一个缺口,再用弯头带起钉槽的撬杠,从缺口处向后撬,待板撬松后,拔掉铁钉,将板从室内传下。屋面板拆除的注意事项如下: 撬板时人要站在对应桁条的位置上。 对于大于30。的陡屋面,拆除时要系安全带或搭设脚手架。 (3)桁条拆除 桁条与支撑的连接方式通常有三种: 直接搁在承重墙上。 搁在人字梁上。 搁在支撑立柱上。 拆除桁条时用撬杠将两头固定钉撬掉,两头系上绳子,慢慢

42、下放至下层楼面上进一步处理。 (4)人字梁拆除 拆除桁条前在人字梁的顶端系两根可两面拉的绳子,桁条拆除后,将绳子两面拉紧,用撬杠或气割枪将两端的固定钉拆除,使其自由,再拉一边绳、松另一边绳,使人字梁向一边倾斜,直至倒置,然后在两端系上绳子,慢慢放至下层楼面上作进一步解体或者整体运走。 2框架结构(或砖混结构)的房屋 (1)屋面板拆除 屋面板分预制板和现浇板两种。 预制板拆除方法。预制板通常直接搁在梁上或承重墙上,它与梁或墙体之间没有纵横方向的连接,一旦预制板拆断,就会下落。因此,拆除时在预制板的中间位置打一条横向切槽,将预制板拦腰切断,让预制板自由下落即可。其注意事项如下: a开槽要用风镐,由

43、前向后退打,保证人站在没有破坏的预制板上。 b打断一块及时下放一块,因有粉刷层的关系,单靠预制板的质量有时不足以克服粉刷层与预制板之间的黏结力而自由下落,这时需要锤子将打断的预制板粉刷层敲松即可下落。 现浇板拆除方法。现浇板是由纵横正交单层钢筋混凝土组成,板厚为10mm左右,它与梁或圈梁之间有钢筋连接组成整体。拆除时用风镐或锤子将混凝土打碎即可,不需要考虑拆除顺序和方法。 (2)梁的拆除 梁分承重梁和联系梁(圈梁)两种。当屋面板(楼板)拆除后,联系梁不再承重了,属于次要部件,可以拆除。拆除时用风镐将梁的两端各打开一个缺口,露出所有纵向钢筋,然后气割一端钢筋使其自然下垂,再割另一端钢筋使其脱离主

44、梁,放至下层楼面作进一步处理。 承重梁(主梁)拆除方法大体上同联系梁。但因承重梁通常较大,不可直接气割钢筋让其自由下落,必须用吊具吊在大梁后,方可气割两端钢筋,然后吊至下层楼面或地面作进一步解体。 (3)墙体拆除 墙分砖墙和混凝土墙两种。 砖墙拆除方法:用锤子或撬杠将砖块打(撬)松,自上而下作粉碎性拆除,对于边墙除了自上而下外还应由外向内作粉碎性拆除。 混凝土墙拆除方法:用风镐沿梁、柱将墙的左、上、右三面开通槽,再沿地板面墙的背面打掉钢筋保护层,露出纵向钢筋,系好拉绳,气割钢筋,将墙拉倒,再破碎。拆除过程中的注意事项如下: a拆墙时,室内要搭可移动的脚手架或脚手凳,临人行道的外墙要搭外脚手架并

45、加密网封闭,人流稠密的地方还要加搭过街防护棚。 b气割钢筋顺序为先割沿地面一侧的纵向钢筋,其次为上方沿梁的纵向钢筋,最后是两侧的横向钢筋。 c严禁站在墙体或被拆梁上作业。 (4)立柱拆除 立柱拆除采用先拉倒再解体破碎的方法,打掉立柱根部背面的钢筋保护层,露出纵向钢筋,在立柱顶端系好向内拉的绳子,气割钢筋,向内拉倒立柱,进一步破碎。其注意事项如下: 立柱倾倒方向应选在下层梁或墙的位置上。 撞击点应设置缓冲防振措施。 (5)清理层面垃圾 垃圾从预先设置的垃圾井道下放至地面。垃圾井道的要求如下: 垃圾井道的口径大小。对现浇板结构层面,道口直径为1. 21. 5m;对预制结构屋面,打掉两块预制板,上下对齐。 垃圾井道数量原则上每跨不得多于1只,对进深很大的建筑可适当增加,但

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
