1、XX村创建节约型工地成果展示 一、工程概况:2010年上海XX会是倍受关注的全球盛会。作为XX会期间各国贵宾和工作人员住宿、活动的社区,XX村的建成,对城市建设者而言是一个艰巨的任务,也是对总承包管理水平的检验。党的十七大明确提出:“建设资源节约型、环境友好型社会,实现速度和结构质量效益相统一、经济发展与人口资源环境相协调,使人民在良好生态环境中生产生活,实现经济社会持续发展”。我项目部一向高度重视资源节约型、环境友好型社会的建设工作。在施工过程中,积极响应集团号召,投身到“建设节约型企业活动”中,并结合自身工作深入开展绿色施工技术研究,取得了丰硕的成果。(一)XX村(A地块)VIP生活楼工程
2、位于规划的XX国际村内、XX园XX园区最北端,西北为城市主干道浦明路(滨江景观道路),西侧为城市次干道雪野路,东邻XX村路,南为城市支路。工程总建筑面积为67247,地下二层,地上二十六层,建筑物高度室外地坪至主楼幕墙顶109m。建成后为上海2010年XX会的指定宾馆。(二)XX村(B地块)公寓式酒店工程一标段位于上海XX新区XX园内,原址为上海xx厂及上海xx厂旧址,基地形状成三角形,北临正在建设的A地块VIP生活楼,西临XX路,靠XX江,东临XX路。本工程建筑面积为125709平方米,地下室面积28451平方米是由十二栋八层至廿层的多层和高层建筑物以及两个地下一层的地下车库组成。工程基础形
3、式采用片筏式反梁承台基础,底板片筏基础厚度500mm,结构形式为钢筋混凝土框架剪力墙结构。地下室为停车库以及变电站和水泵房等设备用房。地上部分中夹层为休闲健身场所,上部楼层为XX会举行期间给外国友人提供休息的公寓式酒店。(三)XX村(D地块)基地面积43909m2,七幢主楼,其中三幢16层,三幢20层,一幢24层,地上建筑面积112754 m2,地下一层,地下建筑面积为29783m2。高度由北向南,由西向东逐次递减,高度分别为24F、20F和16F,7幢主楼错落于一个绿化大平台上。(四)XX会样板组团项目是XX园区场馆率先启动的项目,是进一步明确XX会园区展馆及各项设施功能能设置与建设的标准,

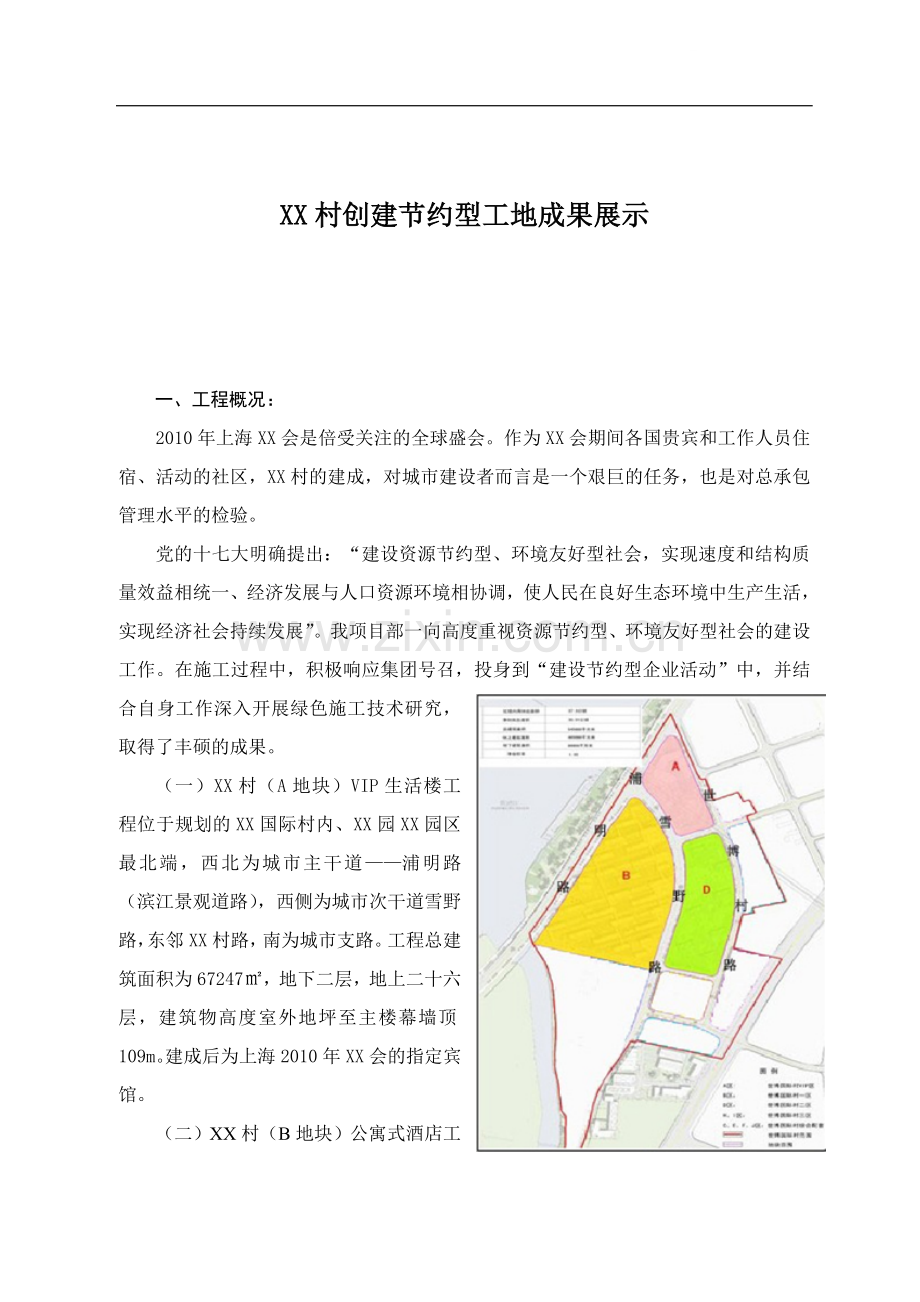

4、以点带面指导后续项目,为整个XX园区建设起到示范引领作用。样板组团基地面积191000 m2,由四个地块组成,A9地块建筑面积35000 m2,A10地块建筑面积为65000 m2,A13地块建筑面积为58000 m2,停车场地块建筑面积为33000 m2。XX村样板组团平面图二、工程节能降耗方案(一)项目部节能降耗目标、指标:创建目标:创建上海市建筑施工企业“节约型工地”;节约用电:3.39%;节约用水:9.21%;节约柴油:14.96%主要材料年降耗指标:钢材:24.21混凝土:8.01木材回收率:9.41;节能型产品应用:按年10递增;节能型计量装置应用:40;临时设施回收率:70;建筑
5、结构正误差:2mm以内。(二)节能降耗实施措施。1、项目部节能降耗组织结构:2、节能降耗文件确定与记录(1)节能降耗专项施工组织设计及评审意见。(2)相关法律法规与标准。(3)建立水电费账单跟踪记录并进行节超分析。(4)建立项目节能检查记录台帐。(5)节约型工地宣传记录。(6)节能降耗学习、讨论会议记录及节能相关文件学习传阅单。(7)机械、设备操作人员、食堂工作人员节能降耗交底。(8)节能降耗工作宣传教育措施。在现场生活区和办公区域内张贴节能海报和图片,加强现场管理人员和工人的节能教育。在生活区各寝室间每月对浪费用电、用水进行评比工作,并且在醒目位置张贴,用荣辱观加强教育。定期开展节能讲座,加
6、强现场工人对节能的重视程度,了解进行节能降耗工作的意义。现场用电量和用水量大,在工程施工中,对现场管理人员和工人进行节约用水和用电的教育,同时在现场粘贴有关图片和文字加强宣传。并且在临时设施内的生活用电、用电中,加强随手关灯和关水灯。定期对管理人员召开学习国家、上海市、建工集团、公司及项经部有关节约型工地创建、节能降耗等相关文件的专题会议。3、节能降耗新技术应用措施(1)砌体材料:本工程采用混凝土加气砌块,严格执行本市使用新型建设工程材料的相关规定,禁止使用实心粘土砖,保护和节约不可再生的土地资源。抓好质量控制,防止因质量问题返工造成材料浪费。(2)钢筋及钢筋连接:梁及底板钢筋用量较大,针对钢
7、材耗能,项目部采用建设部推广的直螺纹套筒连接技术。柱钢筋中直径16mm以上的连接方式采用电渣压力焊焊接技术。电渣压力焊技术 套筒连接(3)混凝土及砂浆:施工现场不使用自拌混凝土及自拌砂浆,执行使用商品混凝土及干粉砂浆的有关规定,降低材料消耗,减少环境污染。(4)模板体系:基础及上部施工阶段,竖向结构(柱、墙)模板采用小钢模拼装、对拉螺栓加钢管固定,圆柱的模板体系采用定型钢模,可提高利用率。水平构件梁、板、梯采用优质九夹板作为模板、模板拼缝处采用海绵条,木模板节约使用。由木工翻样制定木模翻样详图,集中预制加工好,严禁当场加工拼凑、随意裁板。钢模板施工 定型模板施工(三)节能降耗技术改进措施。1、
8、废旧材料改进及应用计划。施工道路:现场临时道路和硬地坪做法中,尽可能利用建筑垃圾和道渣等来填充,计划节约混凝土约280立方。废旧钢筋:可利用的加工成板筋间的马蹬和一些工具;无法使用的废料集中堆放于制定地点,经批准集中退至废品收购站,严禁随意处置。废旧模板:对一结构使用下来的剩余模板经过修整后投入到二结构导墙、构造柱模板使用;可利用的加工成成品保护产品、脚手架的踢脚板等,不可利用的统一堆放,集中处理。 废旧夹板利用 短木接长2、水电节能降耗设施、设备改进及应用计划。(1)节水措施。水表:分别在食堂、生活区域、办公区域、施工区域安装单独水表计量;合理布置施工现场用水管线,就近取水,尽量避免不必要的
9、接头。减少因管线接头过多导致的漏水情况。车辆冲洗:基础施工阶段,现场在门口设置洗车池并在洗车池侧设置了一个二级沉淀池,配备抽水泵,利用合理利用沉淀池内水循环及洗车池的作用,有效节约了施工用水。节水龙头:水龙头手柄旋转90开关的水龙头,使用的数量不得少于50%;节水型龙头 节水型淋浴开关厕所冲水设备:原自动改为手动;在厕所的水箱内安装节水装置,减少用水量;雨水收集及循环水利用:利用结构中的锅炉房的特点(四周封闭式,在顶板上有孔洞)作为雨水收集的蓄水池,在该处设置一台水泵和一个水箱,利用水泵将收集的雨水抽至水箱内作为现场降尘用水。为控制污水排放在施工现场设置2个三级沉淀池和化粪池,严格控制排污水,
10、通过沉淀或者过滤后的污水排放至业主指定排放点。(2)节能源(电、油)措施。地下室用电:本工程地下室施工采用高压电,用25 PVC管穿线,灯具采用吸顶防潮灯,灯泡采用32瓦保旋节能灯,克服由于地下室潮湿不能使用高压电的缺点,提高施工用电效率。每幢职工宿舍、办公室及工地食堂分别安装电表单独计量,并设定每月的用量。施工现场防盗照明采用现代化红外装置结合保安巡逻,同时下班时间禁止工人进入施工区域,最大限度的避免了下班时间的夜间施工场地区域照明。职工宿舍安装节能灯具,每间房间内安装2只15瓦节能灯,亮度同60瓦白炙灯,节能灯损坏或遗失从相应分包单位工程款中扣除。职工宿舍安装限制或者禁止使用大功率电器装置
11、。夏季办公室及宿舍空调温度调节至26。在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。建立施工机械设备管理制度,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。对施工机械操作人员、施工设备使用人员进行节能降耗交底并建立交底记录;选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式
12、电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,尽可能考虑回收利用,节约油量。(四)能源节约。抓好方案预先设计,合理布置施工。在施工组织设计中,合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。1、节电措施。节电计量装置应用,实施计划,计量用电;施工、生活及办公区域分别安装电表单独计量,并设定每月的用量。节电节能灯具应用,实质性的节能措施。计划、
13、计量用电设施 浴室节能灯照明 2、大型机械节能控制及安全保障措施。本工程在节能降耗工作中着重控制能耗大户大型施工机械,在大型施工机械能耗控制及安全保障方面采取以下措施。安装用电计量表。以起到节能计量统计的作用,并起到督促和警示作用。使节能降耗工作落实到每个角落、每个人身上安装安全黑匣子,以起到规范操作人员的操作动作,记载操作人员的违章动作,保障大型机械的安全使用选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,尽可能考虑回收利用,节约油量建立了施工机
14、械设备管理制度,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。3、节水措施。循环水收集桶系统图该装置用于雨水以及生活废水的收集,经过沉淀池的沉淀处理之后回收利用,主要用作现场洒水降尘和车辆冲洗,每天可节约水资源1立方米。4、材料节约。制订现场材料进出场验收和使用管理制度。根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存,准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制。现场材料堆放有序,储存环境适宜,措施得当,保管制度健全,责任落实材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。5、综合利用
15、。工具化、定型化、标准化的推广尤为重视,施工现场使用了安全通道、灯架、电梯井安全门、钢平台、楼梯扶手等等一系列“三化”产品,不仅起到了美化、统一的作用。并且做到了一次性投入,并在今后工程中翻新再利用,起到了节能降耗的目的。 在施工现场使用了便于拆卸的楼梯扶手、洞口栏杆,以及使用了工具式定型化的配电箱、灯架等。在实践中结合高起点、高标准、高效率、高水平的现场管理要求,制订了施工现场工具化、定型化、标准化实施方案,规定工具化、定型化的有效布局。6、废旧料回收利用有实效。废旧模板:对一结构使用下来的剩余模板经过修整后投入到二结构导墙、构造柱模板使用;可利用的加工成成品保护产品、脚手架的踢脚板等,不可
16、利用的统一堆放,集中处理。7、坚持科技进步,技术创新。为贯彻中央有关环境保护和能源、资源节约的方针和政策,本工程所有设计和施工均倡导和应用了环境保护和节能降耗新技术,新材料,充分体现了2010年上海XX会“城市让生活更美好”的主题精神。三、节能降耗新技术应用目录本工程应用建设部“十项新技术”如下,并获得一定的经济和社会效益(一)复合土钉墙支护技术。(二)型钢水泥土复合搅拌桩支护结构技术。(三)自密实混凝土技术。(四)HRB400级钢筋的应用技术。(五)焊接箍筋笼。(六)无粘结预应力成套技术。(七)悬挑脚手架应用技术。(八)管道制作(通风、给水管道)连接安装技术(金属矩形风管薄板钢板连接技术、给
17、水管道卡压连接技术)。(九)电缆敷设与冷缩、热缩电缆头制作技术。(十)建筑智能化系统调试技术。(十一)节能型门窗应用技术(中空保温玻璃应用)。(十二)新型墙体材料应用技术及施工技术(砂加气混凝土砌块应用)。(十三)预拌砂浆技术。(十四)新型防水卷材应用技术(SBS防水卷材和APP防水卷材)。(十五)建筑防水材料(DPS)。(十六)施工控制网建立技术。(十七)深基坑工程监测和控制技术。四、先进工法应用(一)XX会样板组团工程中塑木再生板材施工工法的应用。本施工工法所采用的施工工艺具有施工简单、施工工期短的特点。再生板材同时具备了木材的质感和塑料的抗拉、抗弯的力学性能较好等特性等诸多优点,并且具有
18、良好的抗腐性、抗白蚁等虫害的侵害,同时它又具有低吸湿性、不会腐烂变形。具有较强的抗紫外线辐射的能力、不易色变及开裂、膨胀收缩率小,易清洗保养。(二)XX会样板组团工程中再生混凝土结构应用示范。该研究课题08年3月在上海市建筑建材业市场管理总站正式立项,目前正在XX会样板组团工程中应用。项目完成形式和考核指标:1、形成再生混凝土现场浇筑施工工法。申请一项(或以上)专利。形成论文3篇或以上。编写再生混凝土施工及质量验收技术实施细则2、将XX会样板组团工程建为再生混凝土结构示范工程。示范工程规模为单体建筑面积1000平方米,钢筋混凝土结构工程(或组合结构工程),其中混凝土全部采用再生混凝土。其中部分地坪采用再生混凝土浇筑,部分单体墙体采用再生混凝土砌块砌筑。3、测定再生混凝土与普通混凝土的造价等各方面经济指标。目标:再生骨料的价格同普通骨料基本持平。考虑建筑废物利用率达到30以上而享受税收减免等的优惠,每立方再生混凝土可降低成本15元,约占混凝土价格的6左右。并提出环境分析。4、通过本项目的研究,培养再生混凝土研究、施工技术和管理的科技人员20到25名,提高相关人员对再生混凝土技术性能、经济价值和社会价值的掌握和应用水平,为再生混凝土的推广和大范围利用做好人才培养的基础。
