1、交底内容:本交底主要针对基础底板、墙柱基础部分,其中条基外侧模及底(筏)板先期砌筑砖胎膜,其余变标高底板处、柱台阶式基础、集水坑等采用吊模、箱式模几种主要的支设方法。1材料、机具、设备1.1 50x80mm方木、15mm木胶板、48钢管、对拉螺栓。1.2方木、木楔、支撑(木或钢),模板的附件(3 形扣件、碟形扣件、对拉螺栓、紧固螺栓)、铅丝、隔离剂等。1.3打眼电钻、扳手、钳子。2 施工工艺2.1条基外侧模条基侧模采用240mm砖模,用M5.0水泥砂浆砌筑,砖MU10.0。当底板的混凝土垫层施工完毕后,放出条基外缘线,根据此线加抹灰厚度加防水保护层厚度(20厚砂浆),放出砖模内边线,用砖砌筑外

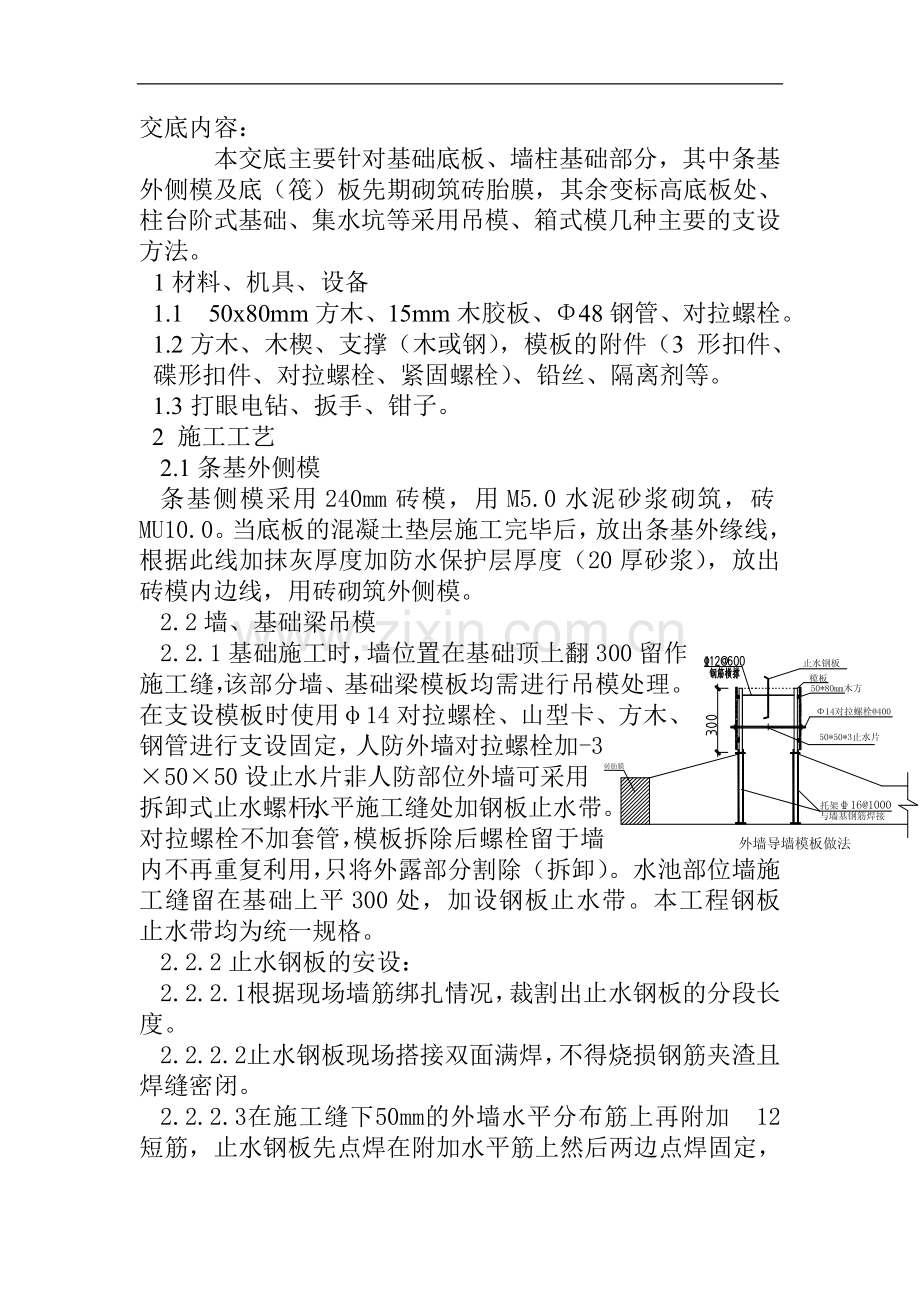

2、侧模。2.2墙、基础梁吊模2.2.1基础施工时,墙位置在基础顶上翻300留作施工缝,该部分墙、基础梁模板均需进行吊模处理。在支设模板时使用14对拉螺栓、山型卡、方木、钢管进行支设固定,人防外墙对拉螺栓加-35050设止水片,非人防部位外墙可采用拆卸式止水螺杆,水平施工缝处加钢板止水带。对拉螺栓不加套管,模板拆除后螺栓留于墙内不再重复利用,只将外露部分割除(拆卸)。水池部位墙施工缝留在基础上平300处,加设钢板止水带。本工程钢板止水带均为统一规格。2.2.2止水钢板的安设:2.2.2.1根据现场墙筋绑扎情况,裁割出止水钢板的分段长度。2.2.2.2止水钢板现场搭接双面满焊,不得烧损钢筋夹渣且焊缝
3、密闭。2.2.2.3在施工缝下50mm的外墙水平分布筋上再附加12短筋,止水钢板先点焊在附加水平筋上然后两边点焊固定,下加焊12短筋斜撑。2.3变标高底板 基础变标高部分高差较大的有0.75m 、0.9m、0.55m,该处模板支设均为单侧吊模,固定难度较大。模板下方在底交底内容:板上用16焊好定位托架,间距500。模板的固定上部采用在高处底板筋上焊好螺杆拉结;中部及以下采用钢管斜撑撑在预埋固定杠上,浇筑砼时先将下部砼浇完,以保证预埋的地锚固定杠有一定的稳定性。 (1)承台间拉梁同底板一起浇筑混凝土,拉梁模板木胶板,外侧设钢管加固,拉梁设12对拉螺杆,横向间距600mm。设12钢筋横向支撑,防止
4、模板向内侧倾斜,外侧采用钢管和十字扣件、焊接在底板钢筋上的地锚以及对拉螺栓的拉接稳定模板。做法示意见下图: (2)集水坑、电梯坑模板采用木胶板模板后背木方,在阴角处,采用5080mm木方,加固好后放置钢筋托架上,四边连成无底无盖的箱体,在箱体内用48钢管连接成内撑支设牢固。如下图:(3)桩承台、核心筒筏板吊模支设采用木胶板模板后背木方,横向设双钢管加固,对拉螺杆与承台底部钢筋(核心筒筏板中间附加钢筋)通过12钢筋焊接连接牢固。如下图:(4)独立柱基础模板柱基模板采用木胶板和8050mm方木组成,柱基先沿柱四角设置方木作为主控加固带,模板下方采用12钢筋间距500固定限位。模板安装后四周用48钢管作为套箍,顶部及底部各一道,用扣件紧固。每边按不大于1000mm间距加设斜撑。交底内容:4 应注意的安全问题4.1对进入现场施工的所有人员进行安全教育,特别对外包人员进行入场教育,建立安全管理小组,安全工作责任到人。4.2凡进入施工现场的一切人员必须配戴安全帽。4.3施工前作好安全交底,使操作人员熟悉各分项作业过程,安全员对各安全项目进行检查。4.4配合吊装的信号工及吊装工按照规定配齐,持证上岗。4.5机电设备采取有效的安全措施,具有可靠的接地装置,做到一机一闸一保险。
