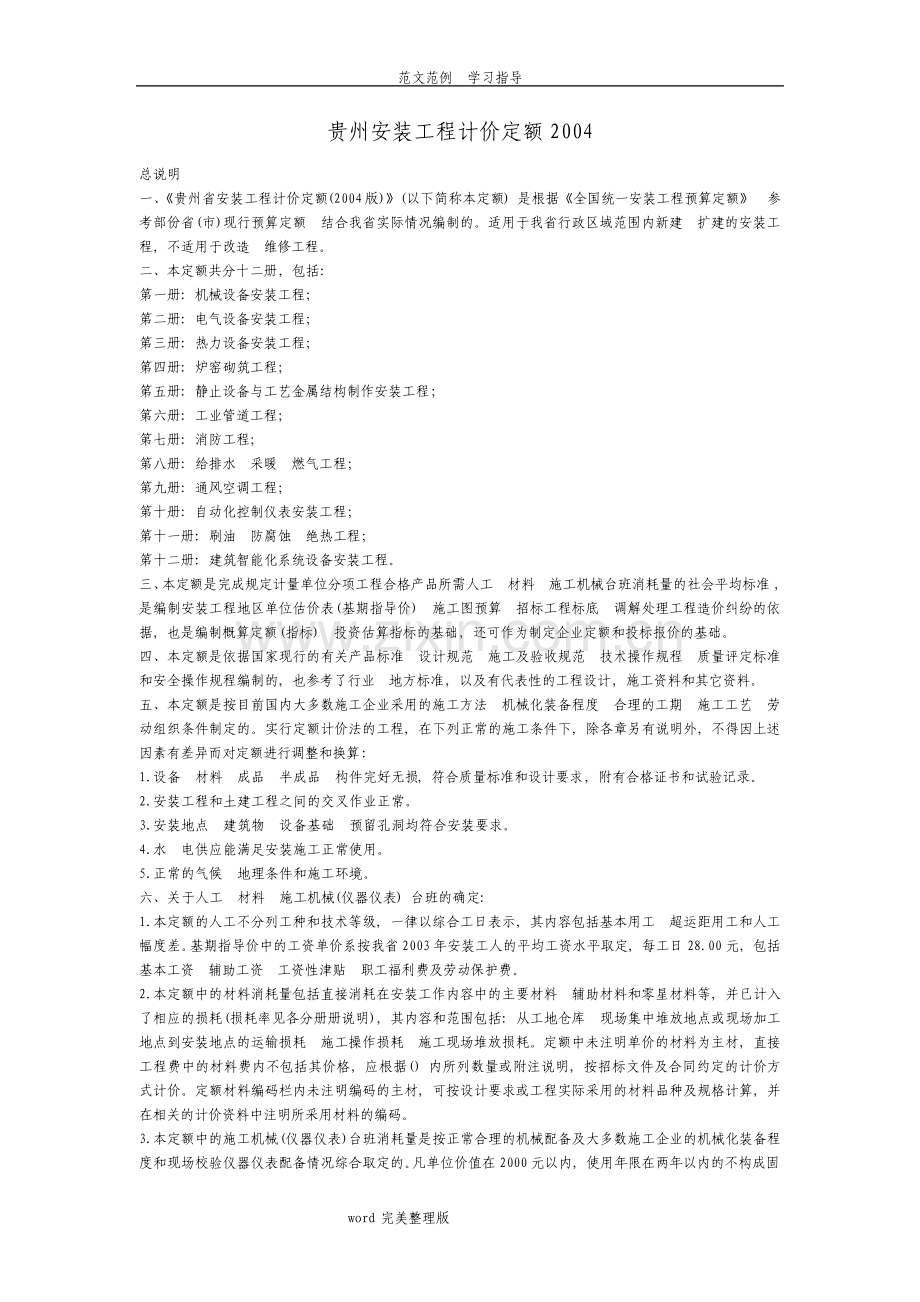

资源描述

1、范文范例 学习指导 word 完美整理版 贵州安装工程计价定额 2004 总说明 一、贵州省安装工程计价定额(2004版)(以下简称本定额)是根据全国统一安装工程预算定额参考部份省(市)现行预算定额结合我省实际情况编制的。适用于我省行政区域范围内新建扩建的安装工程,不适用于改造维修工程。二、本定额共分十二册,包括:第一册:机械设备安装工程;第二册:电气设备安装工程;第三册:热力设备安装工程;第四册:炉窑砌筑工程;第五册:静止设备与工艺金属结构制作安装工程;第六册:工业管道工程;第七册:消防工程;第八册:给排水采暖燃气工程;第九册:通风空调工程;第十册:自动化控制仪表安装工程;第十一册:刷油防腐

2、蚀绝热工程;第十二册:建筑智能化系统设备安装工程。三、本定额是完成规定计量单位分项工程合格产品所需人工材料施工机械台班消耗量的社会平均标准,是编制安装工程地区单位估价表(基期指导价)施工图预算招标工程标底调解处理工程造价纠纷的依据,也是编制概算定额(指标)投资估算指标的基础,还可作为制定企业定额和投标报价的基础。四、本定额是依据国家现行的有关产品标准设计规范施工及验收规范技术操作规程质量评定标准和安全操作规程编制的,也参考了行业地方标准,以及有代表性的工程设计,施工资料和其它资料。五、本定额是按目前国内大多数施工企业采用的施工方法机械化装备程度合理的工期施工工艺劳动组织条件制定的。实行定额计价

3、法的工程,在下列正常的施工条件下,除各章另有说明外,不得因上述因素有差异而对定额进行调整和换算:1.设备材料成品半成品构件完好无损,符合质量标准和设计要求,附有合格证书和试验记录。2.安装工程和土建工程之间的交叉作业正常。3.安装地点建筑物设备基础预留孔洞均符合安装要求。4.水电供应能满足安装施工正常使用。5.正常的气候地理条件和施工环境。六、关于人工材料施工机械(仪器仪表)台班的确定:1.本定额的人工不分列工种和技术等级,一律以综合工日表示,其内容包括基本用工超运距用工和人工幅度差。基期指导价中的工资单价系按我省 2003 年安装工人的平均工资水平取定,每工日 28.00 元,包括基本工资辅

4、助工资工资性津贴职工福利费及劳动保护费。2.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料辅助材料和零星材料等,并已计入了相应的损耗(损耗率见各分册册说明),其内容和范围包括:从工地仓库现场集中堆放地点或现场加工地点到安装地点的运输损耗施工操作损耗施工现场堆放损耗。定额中未注明单价的材料为主材,直接工程费中的材料费内不包括其价格,应根据()内所列数量或附注说明,按招标文件及合同约定的计价方式计价。定额材料编码栏内未注明编码的主材,可按设计要求或工程实际采用的材料品种及规格计算,并在相关的计价资料中注明所采用材料的编码。3.本定额中的施工机械(仪器仪表)台班消耗量是按正常合理的机械配

5、备及大多数施工企业的机械化装备程度和现场校验仪器仪表配备情况综合取定的。凡单位价值在 2000 元以内,使用年限在两年以内的不构成固范文范例 学习指导 word 完美整理版 定资产的工具用具仪器仪表等未进入定额,在建筑安装工程费用定额中考虑。七、关于水平和垂直运输:1.设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。2.材料成品半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平和垂直运输。3.垂直运输基准面:室内以室内地坪为基准面,室外以安装现场地平面为基准面。八、本定额中注有X X X 以内或X X X 以下者均包括 X X X 本身,“X X X 以外”或X

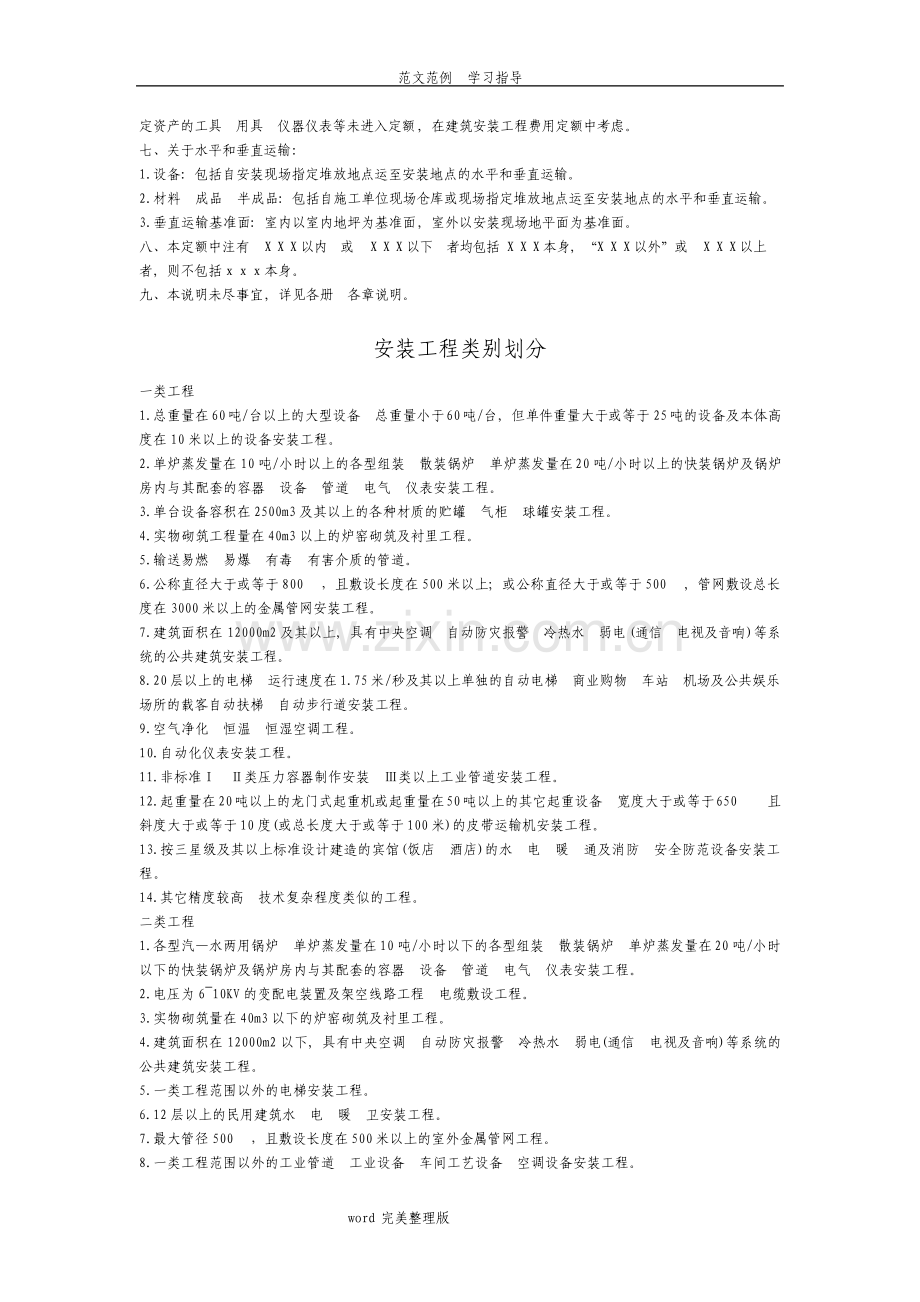

6、X X 以上者,则不包括 x x x 本身。九、本说明未尽事宜,详见各册各章说明。安装工程类别划分 一类工程 1.总重量在60吨/台以上的大型设备总重量小于60吨/台,但单件重量大于或等于 25吨的设备及本体高度在 10 米以上的设备安装工程。2.单炉蒸发量在 10 吨/小时以上的各型组装散装锅炉单炉蒸发量在20 吨/小时以上的快装锅炉及锅炉房内与其配套的容器设备管道电气仪表安装工程。3.单台设备容积在 2500m3 及其以上的各种材质的贮罐气柜球罐安装工程。4.实物砌筑工程量在 40m3 以上的炉窑砌筑及衬里工程。5.输送易燃易爆有毒有害介质的管道。6.公称直径大于或等于 800,且敷设长度

7、在 500 米以上;或公称直径大于或等于 500,管网敷设总长度在 3000 米以上的金属管网安装工程。7.建筑面积在 12000m2 及其以上,具有中央空调自动防灾报警冷热水弱电(通信电视及音响)等系统的公共建筑安装工程。8.20 层以上的电梯运行速度在 1.75 米/秒及其以上单独的自动电梯商业购物车站机场及公共娱乐场所的载客自动扶梯自动步行道安装工程。9.空气净化恒温恒湿空调工程。10.自动化仪表安装工程。11.非标准类压力容器制作安装类以上工业管道安装工程。12.起重量在20吨以上的龙门式起重机或起重量在50吨以上的其它起重设备宽度大于或等于650且斜度大于或等于 10 度(或总长度大

8、于或等于 100 米)的皮带运输机安装工程。13.按三星级及其以上标准设计建造的宾馆(饭店酒店)的水电暖通及消防安全防范设备安装工程。14.其它精度较高技术复杂程度类似的工程。二类工程 1.各型汽水两用锅炉单炉蒸发量在10 吨/小时以下的各型组装散装锅炉单炉蒸发量在20 吨/小时以下的快装锅炉及锅炉房内与其配套的容器设备管道电气仪表安装工程。2.电压为 610KV 的变配电装置及架空线路工程电缆敷设工程。3.实物砌筑量在 40m3 以下的炉窑砌筑及衬里工程。4.建筑面积在 12000m2 以下,具有中央空调自动防灾报警冷热水弱电(通信电视及音响)等系统的公共建筑安装工程。5.一类工程范围以外的

9、电梯安装工程。6.12 层以上的民用建筑水电暖卫安装工程。7.最大管径 500,且敷设长度在 500 米以上的室外金属管网工程。8.一类工程范围以外的工业管道工业设备车间工艺设备空调设备安装工程。范文范例 学习指导 word 完美整理版 9.达不到一类工程条件,又不属于三类工程范围的其它安装工程。三类工程 1.最大管径 500 以下的室外管道安装工程。2.低压变配电装置架空线路电缆敷设工程。3.12 层以下的民用住宅水电安装工程。4.12层以下无供热采暖空气调节自动防灾报警装置的办公楼教学(实验)楼综合楼商住楼的水电安装工程。贵州省安装工程费用计算顺序表(一)(适用于采用定额计价模式的工程)序

10、号 名称 计算方法 一.直接费 A+B A.直接工程费 A1+A2+A3+A4 A1.人工费 按预算表各分项汇总 A2.计价材料费(辅材)按预算表各分项汇总 A3.未计价材料费(主材)按预算表各分项汇总 A4.机械(仪器仪表)使用费 按预算表各分项汇总 B.措施项目费 B1+B2+B3+B4+BN B1.环境保护费 按工程所在地环保部门规定计算 B2.文明施工费 按施工组织设计方案计算 B3.安全施工费 按施工组织设计方案计算 B4.临时设施费(A1+B8)15%B5.夜间施工费 按定额规定计算 B6.二次搬运费 按施工组织设计方案计算 B7.脚手架搭拆费 按各分册定额规定计算 B8.脚手架搭

11、拆费中的人工费 按各分册定额规定计算 B9.设备管道施工的安全防冻和焊接保护费 按施工组织设计方案计算 B10.管道安装后的充气保护费 按施工组织设计方案计算 B11.压力容器和高压管道的检验费 按施工组织设计方案计算 B12.Bn 二.间接费 C+D C 企业管理费(A1+B8)相应费率 D 规费 D1+D2+D3+D4+D5+D6+D7+D8 D1 工程排污费 按工程所在地规定的缴交标准计算 D2 养老保险费(A1+B8)20%D3 失业保险费(A1B8)2%D4 医疗保险费(A1B8)5.7%大额医疗保险 D5 工伤保险费 按定额规定计算 D6 住房公积金(A1B8)5%范文范例 学习指

12、导 word 完美整理版 D7 危险作业意外伤害保险费 建安工作量0.09%D8 工程定额测定费 建安工作量1.9(其中住宅工程为 1)三.价差 按建设行政主管部门发布的调差文件规定执行 四.利润(A1B8)相应利率 五.其它项目费(预留金、甲方自备材料费、总承包服务费、零星工作项目费等)按招标文件、合同约定及现场签证计算 六.税金(一+二+三+四五)相应税率 七.含税造价(一)+(二)+(三)+(四)(五)(六)贵州省安装工程费用计算顺序表(二)(适用于采用工程量清单计价模式的工程)序号 项目 计算方法 一 分部分项工程量清单计价合计 A1A2A3A4A5 A1 人工费 A2 材料费 A3

13、机械使用费 A4 管理费 A5 利润 二 措施项目清单计价合计 B1+B2+B3+B4+Bn B1.环境保护费 B2.文明施工费 B3.安全施工费 B4.临时设施费 B5.夜间施工费 B6.二次搬运费 B7.脚手架搭拆费 B8 设备管道施工的安全防冻和焊接保护费 B9 管道安装后的充气保护费 B10 压力容器和高压管道的检验费 B11 Bn 三 其它项目清单合计 C1C2 C1 招标人部分(预留金、材料购置费)C2 投标人部分(总承包服务费、零星工作项目费)四 规费合计 D1D2D3D4D8 D1 工程排污费 D2 养老保险费 D3 失业保险费 D4 医疗保险费 D5 工伤保险费 范文范例 学

14、习指导 word 完美整理版 D6 住房公积金 D7 危险作业意外伤害保险费 建安工作量0.09%D8 工程定额测定费 建安工作量1.9(其中住宅工程为1)五 税金(一二三四)相应税率 六 含税造价 一二三四五 第一册 机械设备安装工程 说明 一、第一册机械设备安装工程(以下简称本定额)适用于新建、扩建及技术改造项目的机械设备安装工程。二、本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的 50%计算。三、本定额主要依据的标准、规范有:1.机械设备安装工程施工及验收通用规范 GB50213 98。2.金属切削机床安装工程施工及验收规范 GB50271 98。3.锻压设备安装工程施工及

15、验收规范 GB50272 98。4.铸造设备安装工程施工及验收规范 GB50277 98。5.压缩机、风机、泵安装工程施工及验收规范 GB50275 98。6.制冷设备、空气分离设备安装工程施工及验收规范 GB50247 98。7.起重设备安装工程施工及验收规范 GB50278 98。8.连续输送设备安装工程施工及验收规范 GB50270 98。9.电力建设施工及验收技术规范(汽轮机组篇)DL5011 92。10.电力建设施工及验收技术规范(锅炉机组篇)DL/T5047 95。11.化工机器安装工程施工及验收规范(通用规定)HGJ203 83。12.化工机器安装工程施工及验收规范(对置式压缩机

16、)HGJ204 83。13.化工机器安装工程施工及验收规范(离心式压缩机)HGJ205 92。14.化工机器安装工程施工及验收规范(中小型火塞式压缩机)HGJ206 92。15.化工机器安装工程施工及验收规范(化工泵用)HGJ207 83。16.机械产品目录(1996 年)。17.全国统一施工机械台班费用编制规则(2001 年)。18.全国统一安装工程施工仪器仪表台班费用定额 GFD-201-1999。19.全国统一安装工程预算定额 GYD-201-2000。20.建设工程工程量清单计价规范 GB50500-2003。四、本定额除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,

17、设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、搭拆、退库等。3.施工及验收规范中规定的调整、试验及无负荷试运转。4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装。5.工种间交叉配合的停歇时间,临时移动水、电源时间,以及配合质量检查、交工验收、收尾结束等工作。五、本定额除各章另有说明外,均不包括下列内容,发生时应另

18、行计算。范文范例 学习指导 word 完美整理版 1.设备自设备仓库运至安装现场指定堆放地点的搬运工作。2.因场地窄小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作。3.设备基础的铲磨,地脚螺栓孔的修整、预压,以及在木砖地层上安装设备所需增加的费用。4.设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等的修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作。5.特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用。6.设备本体无负荷试运转所需的水、电、气、油、燃料等。7.负荷试运转、联合试运转、生产

19、准备试运转。8.专用垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓。9.脚手架搭拆(第四、五章除外)。10.设计变更或超规范要求所需增加的费用。11.设备的拆装检查(或解体拆装)。12.电气系统、仪表系统、通风系统、设备本体第一个法兰以外的管道系统等的安装、调试工作;非与设备本体联体的附属设备或附件(如平台、梯子、栏杆、支架、容器、屏盘等)的制作、安装、刷油、防腐、保温等工作。六.下列费用属直接工程费范围,采用定额计价模式的工程,可按本定额规定的标准(第七章电梯安装除外)计算;实行工程量清单计价模式的工程,投标人可根据工程实际,自主选择或调整取费标准。1.超高费用:设备底座的安装标高,

20、如超过地平面正或 负 10 m 时,则定额的人工和机械按下表乘以调整系统:安装标高超过正或负(10 m)调整系统表 设备底座正或负标高(m 以内)调 整 系 数 15 1.25 20 1.35 25 1.45 30 1.55 40 1.70 超过 40 1.90 2.安装与生产同时进行增加的费用,按人工费的 10%计算。3.在有害身体健康的环境中施工增加的费用,按人工费的 10%计算。4.金属桅杆及人字架等一般起重机具的摊销费,按所安装设备的净重量(包括设备底座、辅机),按每吨 12.00 元计取。第一部分 直接工程费 直接工程费 第一章 切削设备 说 明 一、本章定额适用范围如下 1.台式及

21、仪表机床:包括台式车床、台式刨床、台式铣床、台式磨床、台式砂轮机、台式抛光机、台式钻床、台式排钻、多轴可调台式钻床、钻孔攻丝两用台钻、钻铣机床、钻铣磨床、台式冲床、台式压力机、台式剪切机、台式攻丝机、台式刻线机、仪表车床、精密盘类半自动车床、仪表磨床、仪表抛光机、硬质合金轮修磨床、单轴纵切自动车床、仪表铣床、仪表齿轮加工机床、刨模机、宝石轴承加工机床、凸轮轴加工机床、透镜磨床、电表轴类加工机床。范文范例 学习指导 word 完美整理版 2.车床:包括单轴自动车床、多轴自动和半自动车床、六角车床、曲轴及凸轮轴车床、落地车床、普通车床、精密普通车床、仿型普通车床、马鞍车床、重型普通车床、仿型及多刀

22、车床、联合车床、无心粗车床、轮齿、轴齿、锭齿、辊齿及铲齿车床。3.立式车床:包括单柱和双柱立式车床。4.钻床:包括深孔钻床、摇臂钻床、立式钻床、中心孔钻床、钢轨及梢轮钻床、卧式钻床。5.镗床:包括深孔镗床、坐标镗床、立式及卧式镗床、金钢镗床、落地镗床、镗铣床、钻镗床、镗缸机。6.磨床:包括外圆磨床、内圆磨床、砂轮机、珩磨机及研磨机、导轨磨床、2M 系列磨床、3M 系列磨床、专用磨床、抛光机、工具磨床、平面及端面磨床、刀具刃具磨床、曲轴、凸轮轴、花键轴、轧轴及轴承磨床。7.铣床、齿轮及螺纹加工机床:包括单臂及单柱铣床、龙门及双柱铣床、平面及单面铣床、仿型铣床、立式及卧式铣床、工具铣床、其他铣床。

23、直(锥)齿轮加工机床、滚齿机、剃齿机、珩齿机、插齿机、单(双)轴花键轴铣床、齿轮磨齿机、齿轮倒角机、齿轮滚动检查机、套丝机、攻丝机、螺纹铣床、螺纹磨床、螺纹车床、丝杠加工机床。8.刨、插、拉床:包括单臂刨、龙门刨、牛头刨、龙门铣刨床、插床、拉床、刨边机、刨模机。9.超声波及电加工机床:包括电解加工机床、电火花加工厂机床、电脉冲加工机床、刻线机、超声波电加工机床、阳极机械加工机床。10.其它机床:包括车刀切断机、砂轮切断机、娇正切断机、带锯机、圆锯机、弓锯机、气割机、管子加工机床、金属材料试验机械。11.木工机械:包括木工圆锯机、截锯机、细木工带锯机、普通木工带锯机、卧式木工带锯机、排锯机、镂锯

24、机、木工刨床、木工车床、木工铣床及开榫机、木工钻床及榫槽机、木工磨光机、木工刃具修磨机。12.跑车工带锯机。13.其它木工设备:包括拨料器、踢木器、带锯防护罩。二、本章定额包括下列内容 1.机体安装:底座、立柱、横梁等全套设备部件安装以及润滑管道安装。2.清洗组装时结合精度检查。3.跑车木工带锯机已包括跑车轨道安装。三、本章定额不包括下列内容 1.设备的润滑、液压系统的管道附件加工、煨弯和阀门研磨。2.润滑、液压的法兰及阀门连接所用的垫圈(包括紫铜垫)加工。3.跑车木结构、轨道枕木、木保护罩的加工制作。四、本章内所列设备重量均为设备净重 第二章 锻压设备 说 明 一、本章定额适用范围 1.机械

25、压力机:包括固定台压力机、可倾压力机、传动开式压力机、闭式单(双)点压力机、闭式側滑块压力机、单动(双动)机械压力机、切边压力机、切边机、拉伸压力机、摩擦压力机、精压机、模锻曲轴压力机、热模锻压力机、金属挤压机、冷挤压机、冲模回转头压力机、数控冲模回转压力机。2.液压机:包括薄板液压机、万能液压机、上移式液压机、校正压装液压机、校直液压机、手动液压机、粉末制品液压机、塑料制品液压机、金属打包液压机、粉末热压机、轮轴压装液压机、轮轴压装机、单臂油压机、电缆包覆液压机、油压机、电极挤压机、油压装配机、热切边液压机、拉伸娇正机、冷拔管机、金属挤压机。3.自动锻压机及锻机操作机:包括自动冷(热)镦机、

26、自动切边机、自动搓丝机、滚丝机、滚圆机、自动冷成型机、自动卷簧机、多功能自动压力机、自动制钉机、平锻机、辊锻机、锻管机、扩孔机、锻轴机、镦轴机、镦机及镦机组、辊轧机、多工位自动锻造机、锻造操作机、无轨操作机。范文范例 学习指导 word 完美整理版 4.空气锤。5.模锻锤:包括模锻锤,蒸汽、空气两用模锻锤,无砧模锻锤,液压模锻锤。6.自由锻锤及蒸汽锤:包括蒸汽、空气两用自由锻锤、单臂自由锻锤、气动薄板落锤。7.剪切机和弯曲校正机:包括剪板机、剪切机、联合冲剪机、剪断机、切割机、拉剪机、热锯机、热剪机、滚板机、弯板机、弯曲机、弯管机、校直机、校正机、校平机、校正弯曲压力机、切断机、折边机、滚坡纹

27、机、折弯压力机、扩口机、卷圆机、滚圆机、滚形机、整形机、扭拧机、轮缘焊渣切割机。8.水压机。二、定额包括下列内容 1.机械压力机、液压机、水压机的拉紧螺栓及立柱热装。2.液压机及水压机液压系统钢管的酸洗。3.水压机本体安装:包括底座、立柱、横梁等全部设备部件安装,润滑装置和管道安装,缓冲器、充液罐等附属设备安装,充液阀、接力电机操纵台装置安装,梯子、栏杆、基础盖板安装,立柱、横梁等主要部件安装前的精度预检,活动横梁导套的检查或刮研,分配器、充液阀、安全阀等主要阀件的试压和研磨,机体补漆,操纵台、梯子、栏杆、盖板、支撑梁、立式液罐和低压缓冲器表面刷漆。4.压机本体管道安装:包括设备本体至第一个法

28、兰以内的高低压水管、压缩空气管等本体管道安装、试压、刷漆,高压阀门试压、高压管道焊口预热和应力消除,高低压管道的酸洗,公称直径 70 以内的管道煨弯。5.锻锤砧座周围敷设油毡、沥青、沙子等防腐层以及垫木排找正时表面精修。三、本章定额不包括下列内容 1.机械压力机、液压机、水压机拉紧大螺栓及立柱如需热装时所需的加热材料(如硅碳棒、电阻丝、石棉布、石棉绳等)。2.除水压机、液压机外,其他设备的管道酸洗。3.锻锤试运转中,锤头和锤杆的加热以及试冲击所需的枕木。4.水压机工作缸、高压阀等的垫料、填料。5.设备所需灌注的冷却液、液压油、乳化液等。6.蓄势站安装及水压机与蓄势站的联动试运转。7.锻锤砧座垫

29、木排的制作、防腐、干燥等。8.设备润滑、液压和空气压缩管路系统的管子和管路附件的加工、焊接、煨弯和阀门的研磨。9.设备和管路的保温。10.水压机管道安装中的支架、法兰、紫铜垫圈、密封垫圈等管路附件的制作及管子和焊口的探伤、透视和机械强度试验。第三章 铸造设备 说 明 一、本章定额适用范围如下:1.砂处理设备:包括混砂机、碾砂机、松砂机、筛砂机等。2.造型及造芯设备:包括震压式造型机、震实式造型机、震实式制芯机、吹芯机、射芯机等。3.落砂及清理设备:包括震动落砂机、型芯落砂机、圆型清理滚筒、喷砂机、喷丸器、喷丸清理转台、抛丸机等。4.抛丸清理室:包括室体组焊、电动台车及旋转台安装、抛丸喷丸器安装

30、、铁丸分配、输送及回收装置安装、悬挂链轨道及吊钩安装、除尘风管和铁丸输送管敷设、平台、梯子、栏杆安装、设备单机试运转。5.金属型铸造设备:包括卧式冷室压铸机、立式冷室压铸机、卧式离心铸造机等。6.准备设备:包括 C246 及 C 246A 球磨机、碾砂机、蜡模成型机械、生铁裂断机、涂料搅拌机等。7.铸铁平台。二、本章定额不包括下列内容:范文范例 学习指导 word 完美整理版 1.地轨安装。2.抛丸清理室的除尘机及除尘器与风机间的风管安装。三、抛丸清理室安装的定额单位为“室”,是指除设备基础等土建工程及电气箱、开关、敷设电气管线等电气工程外,成套供应的抛丸机、回转台、斗式提升机、螺旋输送机、电

31、动小车等设备以及框架、平台、梯子、栏杆、漏斗、漏管等金属结构件安装。设备重量是指上述全套设备加金属结构件的总重量。四、垫木排仅包括安装,不包括制作、防腐等工作。第四章 起重设备 说 明 一、本章定额适用范围如下:1.工业用的起重设备安装。2.起重量为 0.5 400 吨。3.适应不同结构、不同用途的起重机安装,包括手动、电动。二、本章定额包括下列内容:1.起重机静负荷、动负荷及超负荷试运转。2.必需的端梁铆接及脚手架搭拆。3.解体供货的起重机现场组装。三、本章定额不包括试运转所需的重物供应和搬运。四、本章定额包括脚手架的搭拆工作。采用定额计价模式的工程,使用本章定额时,每安装一台起重机,应按下

32、表增加脚手架搭拆费用。应增加的脚手架搭拆费用表 起重机主钩起重量(t)530 50100 150400 应增加脚手架费用(元)713.86 1335.68 1601.21 其 中 人 工 费(元)196.91 365.39 438.11 材 料 费(元)481.07 901.99 1082.40 机 械 使 用 费(元)35.88 68.30 80.70 人 工 工 日 数(工日)8.48 15.736 18.868 注:双小车起重机按一个小车的重量计算。第五章 起重机轨道 说 明 一、本章定额适用范围如下:1.工业用起重输送设备的轨道安装。2.地轨安装。二、本章定额包括下列内容:1.测量、领

33、料、下料、矫直、钻孔。2.车档制作与安装的领料、下料、调直、组装、焊接、刷漆等。3.脚手架搭拆。三、本章定额不包括下列内容:1.吊车梁调整及轨道枕木干燥、加工、制作。2.“8”字形轨道加工制作。3.“8”字形轨道工字钢轨的立柱、吊架、支架、辅助梁等的制作与安装。四、本章定额已包括脚手架的搭拆费用,不得在措施项目中另计。第六章 输送设备 说 明 一、本章定额适用范围如下:范文范例 学习指导 word 完美整理版 1.斗式提升机。2.刮板输送机。3.板(裙)式输送机。4.螺旋输送机。5.悬挂输送机。6.固定式胶带输送机(增加 2m)。7.卸矿车及皮带秤。二、本章定额包括下列内容:机头、机尾、机架、

34、轨道、托辊、拉紧装置、传动装置等安装及皮带敷设。三、本章定额不包括下列内容:1.钢制外壳、刮板、漏斗制作安装。2.殊试验。四、刮板输送机定额单位是按一组驱动装置计算的。如超过一组时,则将输送长度除以驱动装置组数(即 m/组数),以所得 m/组数来选用相应的子目,再以组数乘以该子目的定额,即得其费用。例如:某刮板输送机,宽为 420,输送长度 250m,其中共有四组驱动装置,则其 m/组数为 250m 除以 4 等于 62.5m/组,应选用定额“420 宽以内;80m/组以内”的子目,现该机有四组驱动装置,因此将该子目的定额乘以 4,即得该刮板输送机的费用。第七章 电梯安装 说 明 一、本章定额

35、适用于国产标准定型的各种客梯、货梯、病床梯、杂货梯等电梯的机械部分安装,不适用于液压电梯的安装。定额项目划分和名称按电梯分类为依据(见下表):电梯分类表(GBT7025 1 3 1999)类 别 操 纵 方 法 类 型 起重量 起重速度(V)交流半自动 手柄操纵或按钮控制 客、货、病床梯 5 t 以内 V 1.0 m/s 交流自动 信号及集选控制(有/无司机)客、货、病床梯 3 t 以内 1.0 m(以内)/s 直流自动快速 信号及集选控制(有/无司机)客、货、病床梯 1.6 t 以内 1.0 m/s V 2.0 m/s 直流自动高速 信号及集选控制(有/无司机)客梯 1.6 t 以内 V 2

36、.5 m/s 小 型 轿外按钮控制(无司机)杂货梯 0.2 t 以内 1.0 m(以内)/s 二、本章定额包括下列内容:1.准备工作、搬运、放样板、放线、清理预埋件及道架、道轨、缓冲器等安装。2.组装轿箱、对重及门厅安装。3.稳工字钢、曳引机、抗绳轮、复绕绳轮、平衡绳轮。4.挂钢丝绳、钢带、平衡绳。5.清洗设备、加油、调整、试运行。三、本章定额不包括下列内容:1.各种支架的制作。2.电气工程部分。3.脚手架的搭拆。4.电梯喷漆。四、注意事项:1.电梯门厅按每层一门,轿箱门按每部一门为准。如需增减时,按增减厅门和轿箱门的相应定额计算。范文范例 学习指导 word 完美整理版 2.主材、紧固件、附

37、件及备件等,按设备带有考虑。3.两部及两部以上并列运行及群控电梯,每部应增加工日:30 层以内增加 7 工日,50 层以内增加工 9 工日,80 层以内增加 11 工日。4.电梯安装的楼层高度按平均层高 4 m 以内考虑,如超过 4 m 时,应按增加提升高度定额计算。5.本章定额是以室内地坪0 以下为地坑(下缓冲)考虑的,如遇区间电梯地坑(下缓冲)在中间层时,其下部楼层垂直搬运工作按有关搬运定额另行计算。6.小型杂物电梯按载重量 0.2t 以内,无司机操作考虑的,如其底盘面积超过 1m2 时,人工乘以系数 1.2。载重量大于 0.2t 的杂物电梯,则按客、货梯相应的电梯定额执行。7.额已考虑了

38、高层作业因素。第八章 风 机 安 装 说 明 一、本章定额适用范围:1.离心式通(引)风机:包括中低压离心式通风机、排尘离心通风机、耐腐蚀离心通风机、防爆离心通风机、高压离心通风机、锅炉离心通风机、煤粉离心通风机、矿井离心通风机、抽烟通风机、多翼式离心通风机、化铁炉风机、硫酸鼓风机、恒温冷暖风机、暖风机、低燥音离心通风机、低燥音屋顶离心通风机。2.轴流通风机:包括矿井轴流通风机、冷却塔轴流通风机、化工轴流通风机、纺织轴流通风机、隧道轴流通风机、防爆轴流通风机、可调轴流通风机、屋顶轴流通风机、一般轴流通风机、隔爆型轴流式局部扇风机。3.离心式鼓风机、回转式鼓风机(罗茨鼓风机、HGY 型鼓风机、叶

39、式鼓风机)。4.其它风机:包括塑料风机、耐酸陶瓷风机。二、本章定额包括下列内容:1.设备本体及与本体联体的附件、管道、润滑冷却装置等的清洗、刮研、组装、调试。2.离心式鼓风机(带增速机)的垫铁研磨。3.联轴器或皮带以及安全防护罩安装。4.设备带有的电动机及减震器安装。三、本章定额不包括下列内容:1.支架、底座及防护罩、减震器的制作、修改。2.联轴器及键和键槽的加工制作。3.电动机的抽芯检查、干燥、配线、调试。四、设备重量计算方法如下:1.直联式风机按风机本体及电动机和底座的总重量计算。2.非直联式风机按风机本体和底座的总重量计算。五、塑料风机及耐酸陶瓷风机按离心式通(引)风机定额执行。六、风机

40、拆装检查:1.定额包括下列工作内容:设备本体及部件以及第一个阀门以内的管道等拆卸、清洗、检查、刮研、换油、调间隙及调配重、找正、找平、找中心、记录、组装复原。2.定额不包括下列工作内容:(1)设备本体的整(解)体安装。(2)电动机安装及拆装、检查、调整、试验。(3)设备本体以外的各种管道的检查、试验等工作。3.凡施工技术验收规范或技术资料规定,在实际施工中进行拆装检查工作时,可套用本定额。第九章 泵 安 装 说 明 范文范例 学习指导 word 完美整理版 一、本章定额适用范围:1.离心式泵:(1)清水泵、单级单吸悬臂式离心泵、单级双吸中开式离心泵、立式离心泵、多级离心泵、锅炉给水泵、冷凝水泵

41、、热水循环泵;(2)离心油泵、卧式离心油泵、高速切线泵、中开式管线输油泵、管道式离心泵、立式筒式离心油泵、离心油浆泵、汽油泵、BY 型流程离心泵;(3)离心式耐腐蚀泵、耐腐蚀液下泵、塑料耐腐蚀泵、耐腐蚀杂质泵、其他耐腐蚀泵;(4)离心式杂质泵、污水泵、长轴立式离心泵、砂泵、泥浆泵、灰浆泵、煤水泵、衬胶泵、胶粒泵、糖汁泵、吊泵;(5)离心式深水泵、深井泵、潜水电泵。2.旋涡泵、单级旋涡泵、离心旋涡泵、WZ 多级自吸旋涡泵、其他旋涡泵。3.往复泵:(1)电动往复泵:一般电动往复泵、高压柱塞泵(34 柱塞)、石油化工及其他电动往复泵、柱塞高速泵(624 柱塞);(2)蒸汽往复泵:一般蒸汽往复泵、蒸汽

42、往复油泵;(3)计量泵。4.转子泵:螺杆泵、齿轮油泵。5.真空泵。6.屏蔽泵:轴流泵、螺旋泵。二、本章定额包括下列内容:1.设备本体及与本体联体的附件、管道、润滑冷却装置等的清洗、组装、刮研。2.深井泵的泵体扬水管及滤水网安装。3.联轴器或皮带安装。三、本章定额不包括下列内容:1.支架、底座、联轴器、键和键槽的加工、制作。2.深井泵扬水管与平面的垂直度测量。3.电动机的检查、干燥、配线、调试等。4.试运转时所需排水的附加工程(如修筑排水沟、接排水管等)。四、设备重量计算方法如下:1.直联式泵按泵本体、电动机以及底座的总重量计算。2.非直联式泵按泵本体及底座的总重量计算。不包括电动机重量,但包括

43、电动机安装。3.深井泵按本体、电动机、底座及设备扬水管的总重量计算。五、深井泵橡胶轴与连接扬水管的螺栓按设备带有考虑。六、泵拆装检查:1.定额包括下列工作内容:设备本体及部件以及第一个阀门以内的管道等拆卸、清洗、检查、刮研、换油、调间隙、找正、找平、找中心、记录、组装复原。2.定额不包括下列工作内容:(1)设备本体的整(解)体安装。(2)电动机安装及拆装、检查、调整、试验。(3)设备本体以外的各种管道的检查、试验等工作。3.凡施工技术验收规范或技术资料规定,在实际施工中进行拆装检查工作时,可套用本定额。第十章 压缩机安装 说 明 一、本章定额适用范围:范文范例 学习指导 word 完美整理版

44、活塞式及 L、Z 型 2 列、3 列压缩机、活塞式 V、W、S 型压缩机、活塞式 V、W、S 型制冷压缩机、回转式螺杆压缩机、离心式压缩机、活塞式 2M(2D)、4M(4D)型电动机驱动对称平衡压缩机安装,离心式压缩机电动机驱动无垫铁安装,活塞式 H 型中间直流同步压缩机及中间同轴同步压缩机安装。二、本章定额包括下列内容:1.除活塞式 V、W、S 型及扇型压缩机组、离心式压缩机(电动机驱动)、回转式螺杆压缩机、活塞式 Z 型 3 列压缩机为整体安装以外,其他各类型压缩机均为解体安装。2.与主机本体联体的冷却系统、润滑系统以及支架、防护罩等零件、附件的整体安装。3.与主机在同一底座上的电动机整体

45、安装。4.解体安装的压缩机在无负荷试运转后的检查、组装及调整。三、本章定额不包括下列内容:1.除与主机在同一底座上的电动机已包括安装外,其他类型的压缩机,均不包括电动机、汽轮机及其他动力机械的安装。2.与主机本体联体的各级出入口第一个阀门外的各种管道、空气干燥设备及净化设备、油水分离设备、废油回收设备、自控系统及仪表系统安装以及支架、沟槽、防护罩等制作、加工。3.介质的充灌。4.主机本体循环油(按设备带有考虑)。5.电动机拆装检查及配线、接线等电气工程。6.离心式压缩机的拆装检查。四、活塞式 V、W、S 型压缩机的安装是按单级压缩机考虑的,安装同类型双级压缩机时,则按相应定额的人工乘以系数 1

46、.40。五、活塞式 V、W、S 型压缩机及压缩机组的设备重量,按同一底座上的主机、电动机、仪表盘及附件底座等的总重量计算。立式及 L 型压缩机、螺杆式压缩机、离心式压缩机则不包括电动机等动力机械的重量。六、离心式压缩机是按单轴考虑的,如安装双轴(H)离心式压缩机时,则按相应定额的人工乘以系数1.40。七、本章定额原动机是按电动机驱动考虑的,如为汽轮机驱动则相应定额的人工乘以系数 1.14。八、活塞式 D、M、H 型对称平衡压缩机的设备重量,按主机、电动机及随主机到货的附属设备重量,但不包括附属设备,附属设备安装应按其他册有关定额另行计算。九、离心式压缩机拆装检查定额适用于现场组对安装的中低压离

47、心式压缩机组,高压离心式压缩机组可参照使用。凡按规范或设计规定在实际施工中进行拆装检查工作时,可套用此定额。第十一章 工业炉设备安装 说 明 一、本章定额适用范围:1.电弧炼钢炉。2.无芯工频感应电炉:包括熔铁、熔铜、熔锌等熔炼电炉。3.电阻炉、真空炉、高频及中频感应炉。4.冲天炉:包括长腰三节炉、移动式直线曲线炉胆热风冲天炉、燃重油冲天炉、一般冲天炉及冲天炉加料机构等。5.加热炉及热处理炉包括:(1)按形式分:室式、台车式、推杆式、反射式、链式、贯通式、环形式、传送式、箱式、槽式、开隙式、井式(整体组合)、坩锅式等;(2)按然料分:电、天然气、煤气、重油、煤粉、煤块等。6.解体结构井式热处理

48、炉:包括电阻炉、天然气炉、煤气炉、重油炉、煤粉炉等。二、本章定额包括下列内容:1.无芯工频感应电炉的水冷管道、油压系统、油箱、油压操纵台等安装以及油压系统的配管、刷漆、内衬范文范例 学习指导 word 完美整理版 砌筑。2.电阻炉、真空炉以及高频、中频感应炉的水冷系统、润滑系统、传动装置、真空机组、安全防护装置等安装。3.冲天炉本体和前炉安装。4.冲天炉加料机构的轨道、加料车、卷扬装置等安装。5.加热炉及热处理炉的炉门升降机构、轨道、炉箅、喷嘴、台车、液压装置、拉杆或推杆装置、传动装置、装料、卸料装置等。6.炉体管道的试压、试漏。三、本章定额不包括下列内容:1.除无芯工频感应电炉包括内衬砌筑外

49、,均不包括炉体内衬砌筑。2.电阻炉电阻丝的安装。3.热工仪表系统安装、调试。4.风机系统的安装、试运转。5.液压泵房站的安装。6.阀门的研磨、试压。7.台车的组立、装配。8.冲天炉出渣轨道的安装。9.解体结构井式热处理炉的平台安装。10.烘炉。四、无芯工频感应电炉安装是按每一炉组为二台炉子考虑,如每一炉组为一台炉子时,则相应定额乘以系数 0.6。五、冲天炉的加料机构,按各类型式综合考虑,已包括在冲天炉安装内,冲天炉出渣轨道安装,套用本册定额第五章内“地平面上安装轨道”的相应定额。六、加热炉及热处理炉,如为整体结构(炉体已组装并有内衬砌体),则定额人工乘以系数 0.7。计算设备重量时应包括内衬砌

50、体的重量。如为解体结构 (炉体是金属结构件,需现场组合安装,无内衬砌体 ),则定额不变。计算设备重量时不包括内衬砌体的重量。第十二章 煤气发生设备安装 说 明 一、本章定额适用于以煤或焦炭作燃料的冷热煤气发生炉及其各种附属设备、容器、构件的安装;气密试验;分节容器外壳组对焊接。二、本章定额包括下列内容:1.煤气发生炉本体及其底部风箱、落灰箱安装,灰盘、炉箅及传动机构安装,水套、炉壳及支柱、框架、支耳安装,炉盖加料筒及传动装置安装,上部加煤机安装,本体其他附件及本体管道安装。2.无支柱悬吊式(如 W G 型)煤气发生炉的料仓、料管安装。3.炉膛内径 1 m 及 1.5 m 的煤气发生炉包括随设备

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
