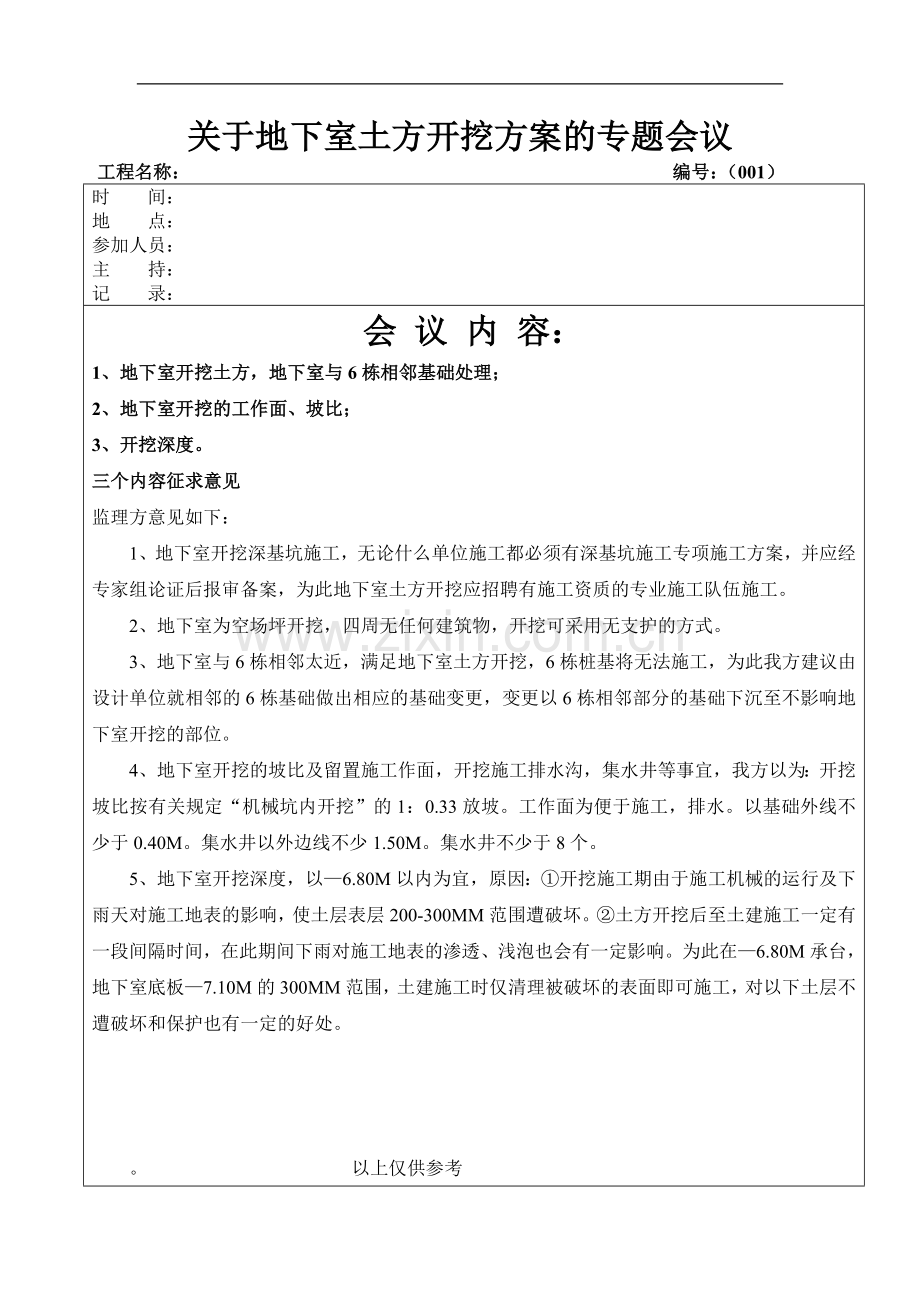

资源描述
关于地下室土方开挖方案的专题会议
工程名称: 编号:(001)
时 间:
地 点:
参加人员:
主 持:
记 录:
会 议 内 容:
1、地下室开挖土方,地下室与6栋相邻基础处理;
2、地下室开挖的工作面、坡比;
3、开挖深度。
三个内容征求意见
监理方意见如下:
1、地下室开挖深基坑施工,无论什么单位施工都必须有深基坑施工专项施工方案,并应经专家组论证后报审备案,为此地下室土方开挖应招聘有施工资质的专业施工队伍施工。
2、地下室为空场坪开挖,四周无任何建筑物,开挖可采用无支护的方式。
3、地下室与6栋相邻太近,满足地下室土方开挖,6栋桩基将无法施工,为此我方建议由设计单位就相邻的6栋基础做出相应的基础变更,变更以6栋相邻部分的基础下沉至不影响地下室开挖的部位。
4、地下室开挖的坡比及留置施工作面,开挖施工排水沟,集水井等事宜,我方以为:开挖坡比按有关规定“机械坑内开挖”的1:0.33放坡。工作面为便于施工,排水。以基础外线不少于0.40M。集水井以外边线不少1.50M。集水井不少于8个。
5、地下室开挖深度,以—6.80M以内为宜,原因:①开挖施工期由于施工机械的运行及下雨天对施工地表的影响,使土层表层200-300MM范围遭破坏。②土方开挖后至土建施工一定有一段间隔时间,在此期间下雨对施工地表的渗透、浅泡也会有一定影响。为此在—6.80M承台,地下室底板—7.10M的300MM范围,土建施工时仅清理被破坏的表面即可施工,对以下土层不遭破坏和保护也有一定的好处。
。 以上仅供参考
8、施工单位应于每道工序开工前进行技术交底,每一工序完成后进行质量自检,并将自检资料送交监理工程师,经监理工程师认可后方可进行下道工序施工。
9、隐蔽工程施工前,施工单位应在认真自检合格的基础上,提前24小时书面通知监理机构进行验收,经验收合格后方可进行隐蔽施工。
10、监理工程师对某些质量有疑问,而要求施工单位复测时,施工单位应给予积极配合,并对检验仪器的使用提供方便。若发生费用和有关责任时,则按施工合同规定的原则处理。
11、施工单位应及时向监理工程师报送分部分项工程质量自检资料和混凝土、砂浆强度报告。
12、使用商品混凝土时,除要求混凝土搅拌厂提供所使用的原材料的质量证明外,还应提供每罐混凝土的出窑时间与运输时间,该段时间应严格进行控制,对于混凝土成品除搅拌厂按规定自行抽样送检外,施工单位在现场亦应抽样送检,同时随机抽检混凝土的坍落度是否符合使用标准。
13、现场出现质量事故后,施工单位应及时报告监理工程师,并严格按照总监理工程师审定的方案进行处理。任何质量缺陷均不得瞒着监理工程师自行处理。
14、监理工程师对工程质量有否决权。
15、施工单位应遵守执行监理工程师的指令,如有异议时,应在三日内提出书面申述,否则监理工程师可以不承认该部分工作量。
16、合同签定一个月内,施工单位应向监理工程师报送施工图预算。
17、每月完成工作量及工程进度款的申报须按合同规定的时间进行,逾期不进行申报的,监理工程师不再受理,监理工程师收到报告后,七日内完成复核工作,签发付款凭证,由业主按合同规定时间支付。
18、施工单位应按《建筑工程安全生产管理条例》的要求做好各项文明施工工作。
19、施工过程中由于设计变更修改或因现场情况变化,工程量产生变化时,施工单位应于施工前以书面报送监理工程师事先签证,否则不予结算工程款。
20、现场出现安全事故,施工单位应按规定上报。监理工程师接到报告后将协助施工单位做好事故的善后处理工作。
21、施工单位于工程全部完工后,经过认真自检,认为符合交工条件时,可向监理工程师提交验收申请,经监理工程师复验认可后,转报业主组织正式竣工验收。
22、施工单位申请竣工验收前七天,应将竣工验收技术资料交监理工程师审查。
23、施工单位应于竣工验收后,向监理工程师报送完整的竣工结算资料。
24、为了规范化地对工程进行管理,施工单位与监理方的联系应书面进行,一般来说施工单位不宜与建设单位就工程问题直接进行联系。
二、监理技术交底
A、资料部分:
1、施工企业资质证书;
2、施工现场各工种人员上岗资质证书;
3、工程招、投标文件,中标通知书及施工合同;
4、图纸会审记录;
5、主要施工机械及配套设备的技术性能资料;
6、成孔机械必须经检测鉴定合格,并具有检测鉴定合格证;
7、施工组织设计;
8、施工总平面布置图;
9、桩基平面布置图(要求注明编号、桩位、施工顺序等);
10、桩基剖面统计表;
11、工程质量管理章程及工程质量保障措施;
12、工程安全管理规章制度及工程施工安全保障措施;
13、专项工程施工安全应急救援预案。
B、施工监理质量控制要点:
1、施工测量:以总平面坐标系为准,进行施工过程的施工测量,并应报建设、监理单位复核。
2、桩位控制:当成孔机械就位后,必须对桩位进行复测,防止因邻桩施工拢动定位点,桩位偏差必须保证在规范规定的允许范围以内。
3、标度控制:在桩基开工前应对单桩位的标度进行抄平并记录在册,灌注砼时,必须以场内高程点为准,作为测量控制桩顶标高。
4、成孔深度:按设计及地勘报告要求,控制成孔深度。
5、成孔的质量:成孔必须垂直,孔径必须符合设计要求,清孔、沉渣必须符合规范要求。
6、原材料:所有原材料必须复检,要求见复检报告方可使用。砼应有试配检测报告,浇捣砼必须进行塌落度检测,并按要求留置试块,试块养护应符合规范要求。
7、砼的灌注:按施工规范及工程质量验收规范要求施工。
8、钢筋笼的制作安装:钢筋笼的制作,钢筋品种规格及绑扎间距应符合设计要求,钢筋笼安装保护层应符合规范要求。
9、监理工作的质量控制,以平行控制为主,现场跟踪检查,跟班旁站。
C、现场安全督查:
现场安全工作,按国家“建设工程安全生产管理条例”严格检查、控制,以确保施工安全。
三、施工单位应落实事项
跟进人
完成时间
1、对1、2、3、4栋的桩位复测,需抓紧,尽量在6月8日完成。
2、所有开工前的工程资料6月9日全部呈报。
3、现场施工人员半数以上未带安全帽,安全用品应立即配齐。
4、工地配电箱未接地,应立即落实接地设施。
5、临时设施(办公室、宿舍)应配备消防设施。
四、今后工地例会主要内容:
1、检查上次例会议定事项的落实情况,分析未完事项原因;
2、检查分析工程项目进度计划完成情况,提出下一阶段进度目标及其落实措施;
3、检查分析工程项目质量状况,针对存在的质量问题提出改进措施;
4、检查工程量核定及工程款支付情况;
5、解决需要协调的有关事项;
6、其他有关事宜。
建设单位:
各部需跟进工作
跟进人
完成时间
1、 质量控制点清单:监理公司于07年6月8日前完成提供甲方。
2、桩柱状图(空桩图):监理公司于07 年6月9日前完成提甲方。
3、施工组织设计:施工单位于07年6月7日完成提供甲方。
4、监理规划:监理公司于07年6月9日前提供给甲方。
5、基线复核:施工单位提供“复核申请表”,监理公司进行复核。
6、工程例会记录:各参与单位统一交监理公司汇总、整理,于下次例会前2-3天交各相关单位。
7、可控工作要具有完成时间,能够做到量化的要求量化。
8、工地例会召开时间为每周星期二下午2:30。
9、参加人员:建设单位工程部全体工程师,监理单位全体驻地供人员,施工单位项目经理、总工程师、安全负责人、技术负责人。
施工单位
1、 由于今日下雨多,施工场地积水,对施工定位放线有困难。
2、 所有开工前应需资料于6月9日全部报审。
每次监理例会上提出的各方面问题,建设、监理、施工单位相互协调,落实到位。
以上由************************项目部整理
若对以上内容有异议,请在接收后两日内以书面形式回复,否则表示同意。
展开阅读全文
