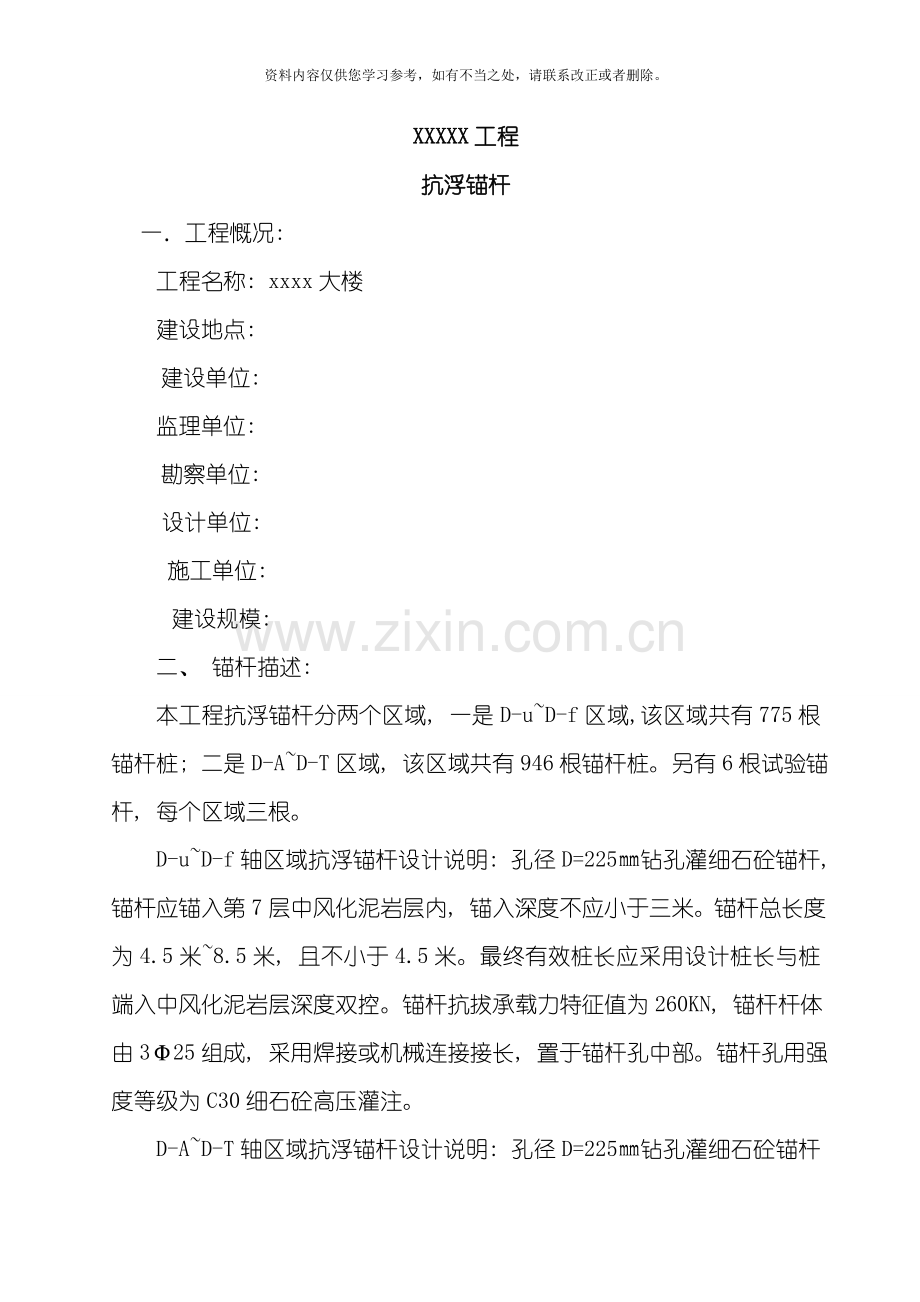

1、资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。XXXX工程抗浮锚杆自评报告 编制人: 审核人: 审批人: 建设集团有限公司 年 月 日XXXXX工程抗浮锚杆一工程慨况: 工程名称: xxxx大楼建设地点: 建设单位: 监理单位: 勘察单位: 设计单位: 施工单位: 建设规模: 二、 锚杆描述: 本工程抗浮锚杆分两个区域, 一是D-uD-f区域,该区域共有775根锚杆桩; 二是D-AD-T区域, 该区域共有946根锚杆桩。另有6根试验锚杆, 每个区域三根。D-uD-f轴区域抗浮锚杆设计说明: 孔径D=225钻孔灌细石砼锚杆, 锚杆应锚入第7层中风化泥岩层内, 锚入深度不应小于三米。锚
2、杆总长度为4.5米8.5米, 且不小于4.5米。最终有效桩长应采用设计桩长与桩端入中风化泥岩层深度双控。锚杆抗拔承载力特征值为260KN, 锚杆杆体由325组成, 采用焊接或机械连接接长, 置于锚杆孔中部。锚杆孔用强度等级为C30细石砼高压灌注。D-AD-T轴区域抗浮锚杆设计说明: 孔径D=225钻孔灌细石砼锚杆( 图纸会审变更由注浆改为灌砼) , 锚杆锚入第5层强风化泥岩层或第6层泥岩破碎带层时, 锚杆长度不小于9米, 锚杆锚入第7层中风化泥岩层时, 锚杆长度不小于4米。锚入深度不应小于三米。锚杆抗拔承载力特征值为260KN, 锚杆杆体由325组成, 采用焊接或机械连接接长, 置于锚杆孔中部
3、。锚杆孔用强度等级为C30细石砼高压灌注。施工说明: 锚孔定位偏差不大于20, 锚孔偏斜度不大于5%。本工程锚杆工程量比较大, 自201 年4月7日开始施工, 至201 年5月17日施工完成。三质量管理: 施工过程中, 严格按照设计图纸、 施工规范要求施工。定期组织技术人员、 现场管理人员进行图纸和规范的学习, 做到熟悉图纸和规范要求, 在学习过程中对图纸存在问题及时找出并反馈给监理、 业主和设计院。各分项工程完成项目部自检合格后报监理验收, 对监理人员提出的质量问题, 均进行认真仔细的整改, 整改完成后反馈监理, 在复检合格后方进行下道工序施工。各主要工序施工, 监理人员进行旁站, 项目部积
4、极配合, 并对提出的问题进行认真仔细的整改。施工过程检查情况: 钻孔深度, 钻孔直径均符合设计要求, 锚杆下料长度, 锚杆规格符合设计要求, 锚杆灌注C30细石砼材料配合比符合设计要求。四材料检验及试验情况1.材料检验材料进场后, 项目部的材料员、 质检员先全数检查验收材料质量并取得材料质量证明文件, 合格后再及时请监理人员抽样验收。对需进场复检的经见证取样送检。本工程锚杆施工材料检验如下: 25三级螺纹钢共送检 批, 检测结果均符合要求; 共计 根锚杆, 试块共送检 组, 其中 组试块龄期已到, 强度检测报告合格; 年 月 24 日送了 组, 2 月 日施工的锚杆砂浆标养试块进行强度检验,
5、强度已达设计要求。用于本工程的材料均按有关规定进行见证取样送检, 其见证送检率达100%; 见证取样和送检结果汇总表: 序号品种进场批次见证取样见证送检见证送检率( %) 备注1钢筋333 100%2细石砼2424 24 100%2经核查, 湖北省妇幼保健院xxxx楼工程抗浮锚杆工程质量控制资料基本齐全, 符合要求, 质量控制资料如下: 序号质量控制资料名称份数检查结果1 钢材出厂合格证, 试验报告份 资料基本齐全, 符合要求 2 砼开盘报告, 试验报告资料基本齐全, 符合要求 3锚杆抗拔检测试验报告( 简报) 份 资料基本齐全, 符合要求 4 隐蔽工程验收记录资料基本齐全, 符合要求 5岩土工程勘察报告份资料基本齐全, 符合要求 3.试验情况经业主委托的 公司根据地下室抗浮锚杆验收试验选杆专题会议纪要的要求, 于 201 年 5 月份对xxxx楼工程项目地下室的根锚杆进行抗拔检验( 共检测 根) , 根据工程锚杆检测中间结果, 每一根锚杆在试验荷载作用下未发生破坏现象, 抗拔承载力均满足设计要求, 检测结论为合格。五工程质量评定综上所述,本工程地下室抗浮锚杆工程, 质量控制较好, 资料基本齐全, 故对本工程抗浮锚杆工程质量自评为合格. 建设集团有限公司 年 月 日
