1、资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。机电设备安全保护装置试验管理标准QG/XQ030509一、 制定依据本标准依据以下标准( 文件) 的条款制定: 煤矿安全规程新桥煤矿机电设备管理标准等标准( 文件) 。二、 适用范围本标准适用于机电设备安全保护装置试验管理。三、 机电设备配备安全保护装置试验项目及要求( 一) 主井提升机序号安全保护装置项目试验要求序号安全保护装置项目试验要求1防过卷保护装置每天一次4托罐装置, 每月一次2闸间隙保护装置每天一次5制动油过压保护装置每天一次3满仓保护装置每天一次6二级制动每周一次( 二) 主井提升机序号安全保护装置项目试验要求序号安全

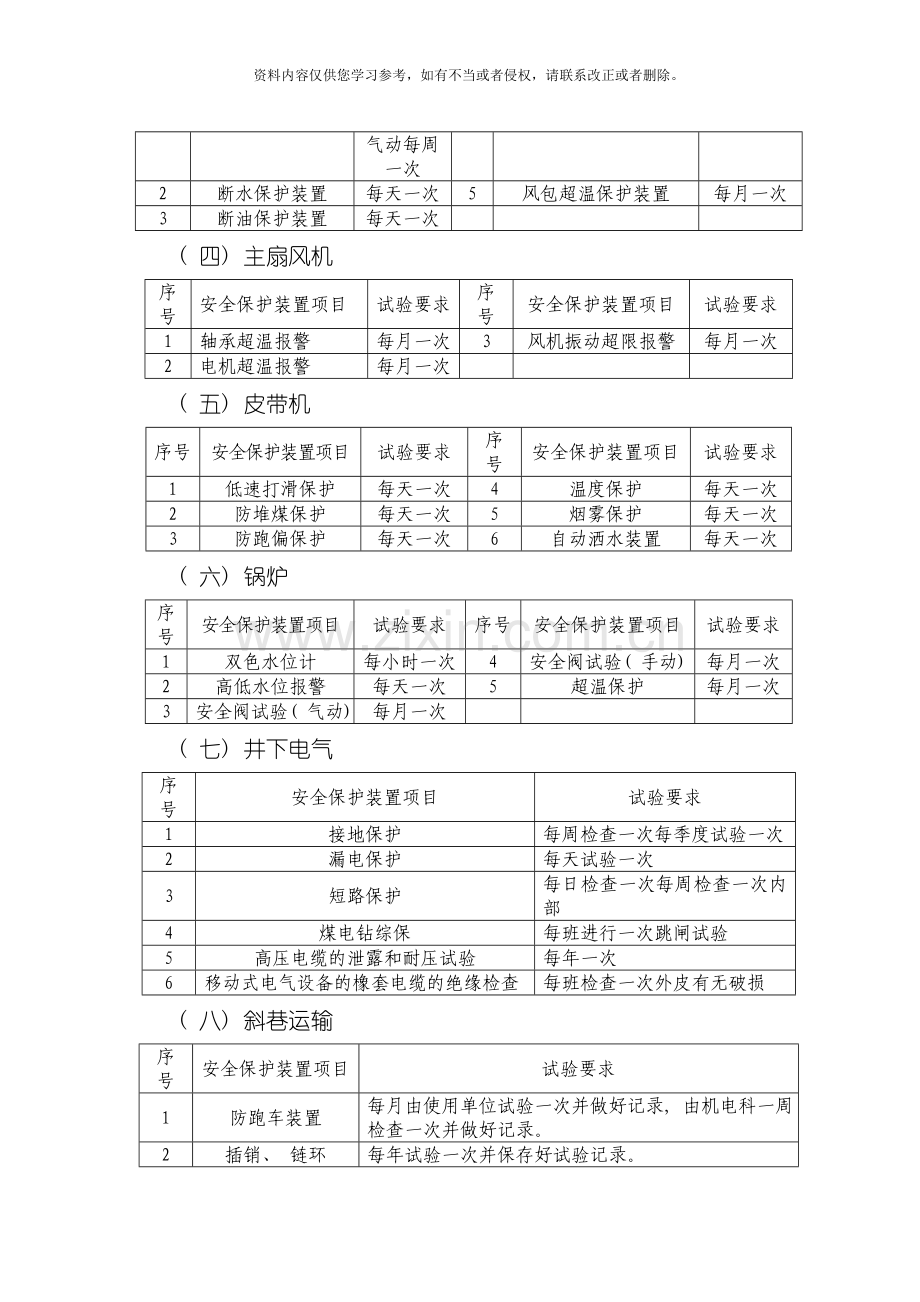

2、保护装置项目试验要求1防过卷保护装置每天一次4托罐装置, 每月一次2闸间隙保护装置每天一次5制动油过压保护装置每天一次3安全门与罐位、 提升信号联锁装置每天一次6操车系统与提升信号和罐笼停止位置联锁装置每天一次( 三) 空气压缩机序号安全保护装置项目试验要求序号安全保护装置项目试验要求1安全阀动作压力试验装置手动每天一次气动每周一次4超温保护装置每天一次2断水保护装置每天一次5风包超温保护装置每月一次3断油保护装置每天一次( 四) 主扇风机序号安全保护装置项目试验要求序号安全保护装置项目试验要求1轴承超温报警每月一次3风机振动超限报警每月一次2电机超温报警每月一次( 五) 皮带机序号安全保护装
3、置项目试验要求序号安全保护装置项目试验要求1低速打滑保护每天一次4温度保护每天一次2防堆煤保护每天一次5烟雾保护每天一次3防跑偏保护每天一次6自动洒水装置每天一次( 六) 锅炉序号安全保护装置项目试验要求序号安全保护装置项目试验要求1双色水位计每小时一次4安全阀试验( 手动) 每月一次2高低水位报警每天一次5超温保护每月一次3安全阀试验( 气动) 每月一次( 七) 井下电气序号安全保护装置项目试验要求1接地保护每周检查一次每季度试验一次2漏电保护每天试验一次3短路保护每日检查一次每周检查一次内部4煤电钻综保每班进行一次跳闸试验5高压电缆的泄露和耐压试验每年一次6移动式电气设备的橡套电缆的绝缘检
4、查每班检查一次外皮有无破损( 八) 斜巷运输序号安全保护装置项目试验要求1防跑车装置每月由使用单位试验一次并做好记录, 由机电科一周检查一次并做好记录。2插销、 链环每年试验一次并保存好试验记录。3钢丝绳、 钩头每天由使用单位检查一次并做好记录, 由机电科一周检查一次并做好记录。4红灯、 信号每天由专职电工检查一次, 由机电科一周检查一次并做好记录。( 九) 大巷运输序号安全保护装置项目试验要求1机车灯、 闸、 铃和撒砂装置、 连接装置每班由当班司机接班时检查一次2人车车场自动停送电开关每天由专职电工检查一次3电机车制动距离每年由运输队组织试验一次四、 机电设备安全保护装置现场使用管理( 一)
5、 各单位机电设备安全保护装置必须坚持正常使用, 确保灵敏可靠。( 二) 机电设备安全保护装置的试验必须按照规定进行, 认真做好试验记录, 记录中要将试验时间、 试验数据和试验人员等填写清楚。( 三) 任何单位和个人不经允许不得私自拆除安全保护装置, 不得甩掉和短接安全保护装置, 否则按严重三违处理并将追究责任单位和责任人的责任。( 四) 拆除或短接安全保护装置必须按照下列程序进行: 1.拆除大型固定设备( 主、 副井绞车、 压风机、 通风机、 强力皮带机、 锅炉等) 安全保护装置, 必须由使用单位提出申请, 写明原因, 报机电副矿长批准, 到机电科办理手续后方可进行。2.电气设备的接地、 过负
6、荷等保护影响设备运转需拆除时, 必须经区队跟班队长和值班队长同意后方可进行, 但事故处理结束后必须马上恢复。( 五) 发生漏电事故而引起漏电保护装置动作时, 在漏电故障没有处理好之前任何人不得甩掉保护而送电。( 六) 移动式设备, 保护损坏时, 必须立即修复, 否则设备不得使用。( 七) 特殊情况下保护不能使用时, 必须由使用单位提出申请, 写清原因并制定防范措施, 经机电副矿长批准, 到机电科办理手续后方可拆除。四、 处罚( 一) 破坏安全保护装置的, 给予开除矿籍, 并罚款1000元。( 二) 擅自甩掉或短接安全保护装置的, 罚款1000元。( 三) 保护装置不按规定进行试验的, 一次罚款100元。( 四) 保护装置不起作用的, 一次罚款500元。保护装置试验记录填写不认真的( 记录内容不全、 字迹潦草模糊) , 一次罚款50元。五、 信息传递( 一) 本标准输入的信息1.国家煤矿生产有关安全法规; 2.矿机电设备管理有关制度; 3.保护试验的项目、 周期。( 二) 本标准输出的信息1.设备台帐:名称、 型号、 厂家、 基本参数等; 2.设备保护试验记录本或保护试验牌板; 3.设备保护试验装置运行情况; 4.隐患通知和处罚单。
