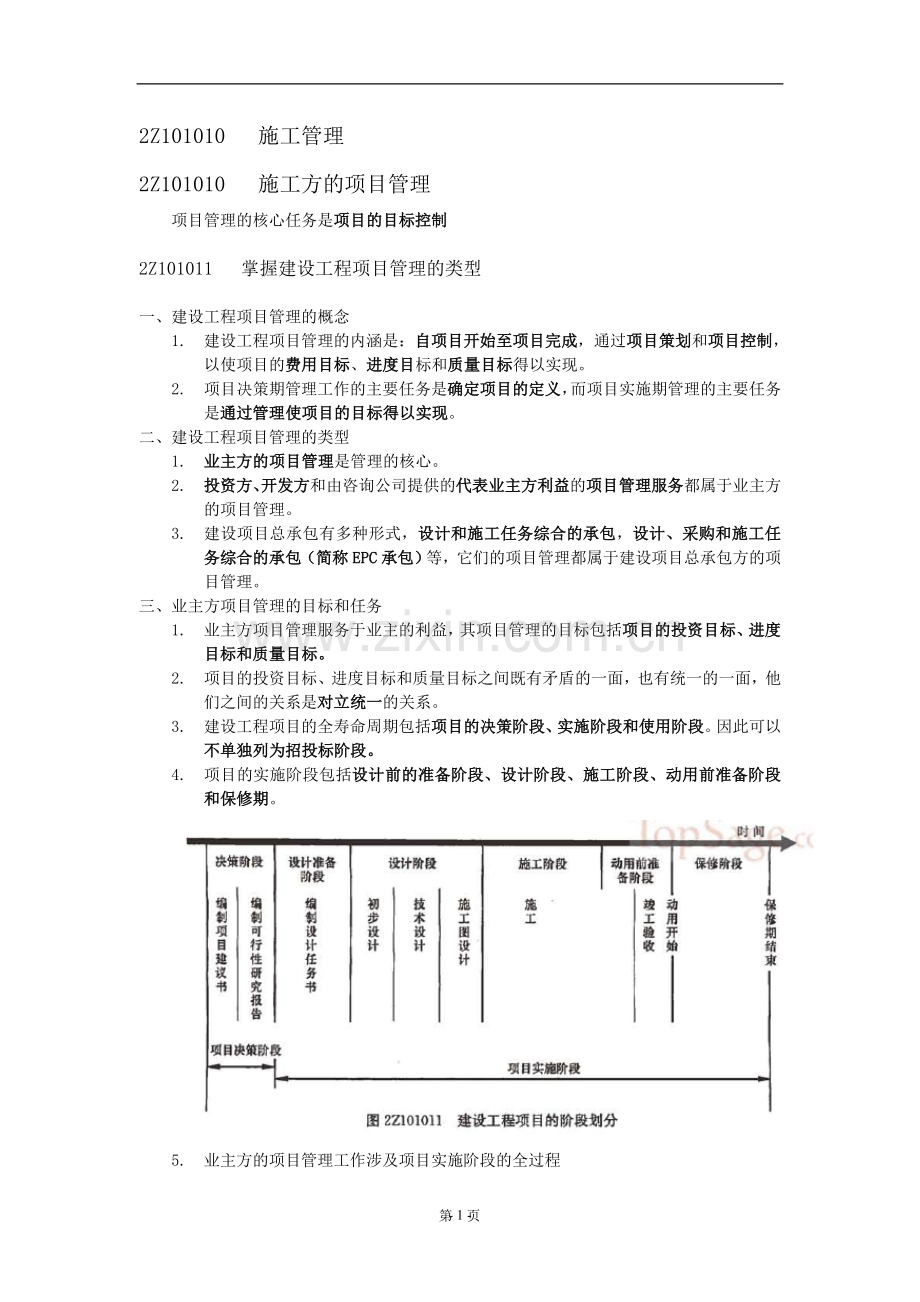

1、2Z101010 施工管理2Z101010 施工方的项目管理项目管理的核心任务是项目的目标控制2Z101011 掌握建设工程项目管理的类型一、建设工程项目管理的概念1. 建设工程项目管理的内涵是:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标、进度目标和质量目标得以实现。2. 项目决策期管理工作的主要任务是确定项目的定义,而项目实施期管理的主要任务是通过管理使项目的目标得以实现。二、建设工程项目管理的类型1. 业主方的项目管理是管理的核心。2. 投资方、开发方和由咨询公司提供的代表业主方利益的项目管理服务都属于业主方的项目管理。3. 建设项目总承包有多种形式,设计和施工任务综

2、合的承包,设计、采购和施工任务综合的承包(简称EPC承包)等,它们的项目管理都属于建设项目总承包方的项目管理。三、业主方项目管理的目标和任务1. 业主方项目管理服务于业主的利益,其项目管理的目标包括项目的投资目标、进度目标和质量目标。2. 项目的投资目标、进度目标和质量目标之间既有矛盾的一面,也有统一的一面,他们之间的关系是对立统一的关系。3. 建设工程项目的全寿命周期包括项目的决策阶段、实施阶段和使用阶段。因此可以不单独列为招投标阶段。4. 项目的实施阶段包括设计前的准备阶段、设计阶段、施工阶段、动用前准备阶段和保修期。5. 业主方的项目管理工作涉及项目实施阶段的全过程1) 安全管理;2)

3、投资管理;3) 进度控制;4) 质量控制;5) 合同管理;6) 信息管理;7) 组织和协调;其中安全管理是项目管理中的最重要的任务。四、设计方项目管理的目标和任务设计方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和设计方本身的利益。其项目管理的目标包括设计的成本目标、设计的进度目标和设计的质量目标,以及项目的投资目标五、供货方项目管理的目标和任务供货方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和供货方本身的利益。其项目管理的目标包括供货方的成本目标、供货的进度目标和供货的质量目标六、建设项目工程总承包方项目管理的目标和任务1. 建设项目工程总承包方作为项目建设

4、的一个参与方,其项目管理主要服务于项目的利益和建设项目总承包方本身的利益。其项目管理的目标包括项目的总投资目标和总承包方的成本目标、项目的进度目标和项目的质量目标。2. 建设项目工程总承包方项目管理工作涉及项目实施阶段的全过程2Z101012 掌握施工方项目管理的目标和任务施工方作为项目建设的一个参与方,其项目管理主要服务于项目的整体利益和施工方本身的利益。其项目管理的目标包括施工的成本目标,施工的进度目标和施工的质量目标。施工方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段,设计阶段,动用前准备阶段和保修期。 一、施工方项目管理的任务施工方是承担施工任务的单位的总称谓,他可能是施工

5、总承包方,施工总承包管理方,分包施工方,建设项目总承包的施工任务执行方或仅仅提供施工劳务的参与方。 二、施工总承包方的管理任务施工总承包方(GC,General Contractor)对所承包的建设工程承担施工任务的执行和组织的总的责任,它的主要管理任务如下:1) 负责整个工程的施工安全、施工总进度控制、施工质量控制和施工的组织等。2) 控制施工的成本(这是施工总承包方内部的管理任务)3) 施工总承包方是工程施工的总执行者和总组织者,它除了完成自己承担的施工任务外,还负责组织和指挥它自行分包施工单位和业主指定的分包施工单位的施工(业主指定的分包施工单位有可能与业主单独签订合同,也可能与施工总承

6、包方签约,不论采用何种合同模式,施工总承包方应负责组织和管理业主指定的分包施工单位的施工,这也是国际惯例),并为分包施工单位提供和创造必要的施工条件。4) 负责施工资源的供应组织。5) 代表施工方与业主方、设计方、工程监理方等外部单位进行必要的联系和协调等。若采用施工总承包或施工总承包管理模式,分包方(不论是一般的分包方,或由业主指定的分包方)必须接受施工总承包方或施工总承包方的工作指令,服从其总体的项目管理。三、施工总承包管理方的主要特征1) 一般情况下,施工总承包管理方不承担施工任务,它主要进行施工的总体管理和协调。如果施工总承包管理方通过投标(在平等条件下竞标),获得一部分施工任务,则它

7、也可参与施工。2) 一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都由业主方直接签订。业主方也可能要求施工总承包管理方负责整个施工的招标和发包工作。3) 不论是业主方选定的分包方,或经业主方授权由施工总承包管理方选定的分包方,施工总承包管理方都承担对其的组织和管理责任。4) 施工总承包管理方和施工总承包方承担相同的管理任务和责任,即负责整个工程的施工安全控制、施工总进度控制、施工质量控制和施工的组织等。由业主方选定的分包方应经施工总承包管理方的认可,否则施工总承包管理方难以承担对工程管理的总的责任。5) 负责组织和指挥分包施工单位的施工,并为分包施工单位提供和创造必要

8、的施工条件。6) 与业主方、设计方、工程监理方等外部单位进行必要的联系和协调等。P6四、建设项目工程总承包的特点建设项目工程总承包的主要意义其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。2Z101020 施工管理的组织一、系统的概念二、系统的目标和系统的组织的关系1. 影响一个系统目标实现的主要因素除了组织以外,还有以下两种:1) 人的因素,它包括管理人员和生产人员的数量和质量;2) 方法与工具,它包括管理的方法与工具以及生产的方法与工具。2. 系统的目标决定了系统的组织,而组织是目标能否实现的决定性因素,这是组织论的一个重要结论。3. 控制项目目

9、标的主要措施包括组织措施,管理措施,经济措施和技术措施,其中组织措施是最重要的措施。 三、组织论和组织工具1. 组织论是一门学科,它主要研究系统的组织结构模式,组织分工和工作流程组织,它是与项目管理学相关的一门非常重要的基础理论学科。 2. 组织结构模式和组织分工都是一种相对静态的组织关系。工作流程组织则可反映一个组织系统中各项工作之间的逻辑关系,是一种动态关系。2Z101021 掌握项目结构分析一、项目结构图项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。 同一个建设工程项目可有不同的项目结构的分解方法,项目结构的分解应和整个工程实施

10、的部署相结合,并将和采用的合同结构相结合。二、项目结构的编码项目结构的编码依据项目结构图。项目结构图和项目结构的编码是编制上述其他编码的基础。2Z101022 掌握施工管理的组织结构一、基本的组织结构模式1. 组织结构模式可用组织结构图来描述,组织结构图也是一个重要的组织工具,反映一个组织系统中各组成部门之间的组织关系。2. 组织论的三个重要的组织工具-项目结构图、组织结构图和合同结构图。3. 常用的组织结构模式包括职能组织结构、线性组织结构和矩阵组织结构。组织结构模式反映了一个组织系统中各子系统之间或各元素之间(各工作部门)之间的指令关系;组织分工反映了一个组织系统中各子系统之间或各元素的工

11、作任务分工和管理职能分工。组织结构模式和组织分工都是一种相对静态的组织关系。4. 在国际上,线性组织结构模式是建设项目管理组织系统的一种常用模式,可确保工作指令的惟一性。5. 矩阵组织结构是一种较新型的组织结构模式 二、项目管理的组织结构图项目组织结构图反映一个组织系统(如项目管理班子)中各子系统之间和各元素(如各工作部门)之间的组织关系,反映的是各工作单位/各工作部门和各工作人员之间的组织关系。项目组织结构图应注意表达业主方以及项目的参与单位有关的各工作部门之间的组织关系。 2Z101023 熟悉施工管理的工作任务分工编制项目管理任务分工表的步骤:1. 对项目实施的各阶段的费用(投资或成本)

12、控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解.2. 明确项目经理和各主管部门或主管人员的工作任务.3. 编制工作任务分工表2Z101024 熟悉施工管理的管理职能分工管理是由多个环节组成的过程,即:提出问题,筹划,决策,执行,检查 2Z101025 熟悉施工管理的工作流程组织1. 工作流程组织包括:管理工作流程组织,信息处理工作流程组织,物质流程组织。 2. 工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系。它可用以描述工作流程组织。工作流程图是一个重要的组织工具。2Z101030 施工组织设计的内容和编制方法2Z101031 熟悉施工组织设计的内

13、容一、施工组织设计的基本内容施工组织设计的基本内容:工程概况,施工部署及施工方案,施工进度计划,施工平面图,主要技术经济指标。 二、施工组织设计的分类及其内容1. 根据施工组织设计编制的广度,深度和作用的不同,可分为:1) 施工组织总设计,2) 单位工程施工组织总设计;3) 分部工程施工组织设计。 2. 施工组织总设计是以整个建设工程项目为对象而编制的。施工组织总设计的主要内容如下:1) 建设项目的工程概况,2) 施工部署及其核心工程的施工方案;3) 全场性施工准备工作计划;4) 施工总进度计划;5) 各项资源需求量计划;6) 全场性施工总平面图设计。7) 主要技术经济指标3. 单位工程施工组

14、织设计的主要内容如下:1) 工程概况及施工特点分析;2) 施工方案的选择;3) 单位工程施工准备工作计划;4) 单位工程施工进度计划;5) 各项资源需求量计划;6) 单位工程施工总平面图设计;7) 技术组织措施,质量保证措施和安全施工措施;8) 主要技术经济指标(工期、资源消耗的均衡性、机械设备的利用程度等) 4. 分部(分项)工程施工组织设计的内容:分部(分项)工程施工组织设计也称为分部(分项)工程作业设计,或称分部(分项)工程施工设计是针对某些特别重要的、技术复杂的,或采用新工艺、新技术施工的分部(分项)工程,如深基础、无粘结预应力混凝土、特大构件的吊装、大量土石方工程、定向爆破工程等为对

15、象编制的,其内容具体、详细,可操作性强,是直接指导分部(分项)工程施工的依据。5. 分部工程施工组织设计的主要内容如下:1) 工程概况及施工特点分析;2) 法和施工机械的选择;3) 分部工程的施工准备工作计划;4) 分部工程的施工进度计划;5) 各项资源需求量计划;6) 技术组织措施,质量保证措施和安全施工措施;7) 作业区施工平面布置图设计。 2Z101032 熟悉施工组织设计的编制方法一、 施工组织总设计和单位工程施工组织设计的编制依据施工组织总设计的编制依据主要包括:1) 计划文件2) 设计文件3) 合同文件4) 建设地区基础资料5) 有关的标准、规范和经验6) 类似建设工程项目的资料和

16、经验.P27二、施工组织总设计的编制程序施工组织总设计的编制通常采用如下程序:1) 收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;2) 计算主要工种工程的工程量;3) 确定施工的总体部署;4) 拟定施工方案;5) 编制施工总进度计划;6) 编制资源需求量计划;7) 编制施工准备工作计划;8) 施工总平面图设计;9) 计算主要技术经济指标;2Z101040 建设工程项目目标的动态控制2Z101041 掌握项目目标的动态控制方法项目目标的动态控制是项目管理最基本的方法论一、动态控制原理项目目标动态控制的工作程序如下:1. 目标动态控制的准备工作,将对项目的目标

17、进行分解,以确定用于目标控制的计划值。2. 在项目实施过程中对项目目标进行动态跟踪和控制。1) 收集项目目标的实际值;2) 定期进行项目目标的计划值和实际值的比较;3) 通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏;如有必要,进行项目目标的调整。 二、项目目标动态控制的纠偏措施项目目标动态控制的纠偏措施主要包括:1) 组织措施;2) 管理措施;3) 经济措施;4) 技术措施。三、项目目标的事前控制项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取纠偏措施。为避免项目目标偏离的发生,还应重视事前的主动控制,即事前

18、分析可能导致项目目标偏离的各种影响因素,并针对这些影响因素采取有效的预防措施。 2Z101042 掌握动态控制方法在施工管理中的应用一、运用动态控制原理控制施工进度1) 施工进度目标的逐层分解2) 在施工过程中对施工进度目标进行动态跟踪和控制进度的控制周期应视项目的规模和特点而定,一般的项目控制周期为一个月,对于重要的项目,控制周期可定为一旬或一周等。3) 调整施工进度目标二、运用动态控制原理控制施工成本(步骤同上)三、运用动态控制原理控制施工质量(步骤同上) 2Z101050 施工方项目经理的任务和责任1. 建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为五年。2. 在全面实

19、施建造师执业资格制度后仍然要坚持落实项目经理岗位责任制。项目经理岗位是保证工程项目建设质量、安全、工期的重要岗位。3. 建筑施工企业项目经理是指受企业法定代表人委托对工程项目就施工过程全面负责的项目管理者,是建筑施工企业法定代表人在工程项目上的代表人。4. 项目经理是企业任命的一个项目的项目管理班子的负责人,但它并不一定是(多数不是)一个企业法定代表人在工程项目上的代表人。 5. 他的任务仅限于主持项目管理工作,其主要任务是项目目标的控制和组织协调。2Z101051 掌握施工方项目经理的任务1. 项目经理应在企业法定代表人授权范围内,行使以下管理权力:1) 组织项目管理班子。2) 以企业法定代

20、表人的代表身份处理与所承担的工程项目有关的外部关系,受托签署有关合同。3) 指挥工程项目建设的生产经营活动,调配并管理进入工程项目的人力、资金、物资、机械设备等生产要素。4) 选择施工作业队伍。5) 进行合理的经济分配。6) 企业法定代表人授权的其他管理权力2. 项目经理不仅要考虑项目的利益,还应服从企业的整体利益。 3. 项目经理的任务包括项目的行政管理和项目管理两个方面。P332Z101052 掌握施工方项目经理的责任一、项目管理目标责任书1. 项目管理目标责任书在项目实施之前,由法定代表人或其授权人与项目经理协商制定。2. 编制项目管理目标责任书应依据下列资料:1) 项目合同文件;2)

21、组织的管理制度;3) 项目管理规划大纲;4) 组织的经营方针和目标 二、 施工方项目经理的责任1. 项目经理对施工承担全面管理的责任:工程项目施工应建立以项目经理为首的生产经营管理系统,实行项目经理负责制。 2. 在国际上,由于项目经理是施工企业内的一个工作岗位,项目经理的责任则由企业领导根据企业管理的体制和机制,以及根据项目的具体情况而定。3. 项目经理由于主观原因,或由于工作失误有可能承担法律责任和经济责任。2Z101060 施工风险管理2Z101061 了解风险和风险量一、风险和风险量的概念1. 风险指的是损失的不确定性;2. 风险量指的是不确定的损失程度和损失发生的概率。 2Z1010

22、62 了解建设工程施工风险的类型建设工程施工风险的类型:1. 组织风险2. 经济与管理风险3. 工程环境风险4. 技术风险; 2Z101063 了解建设工程施工风险管理的任务和方法一、风险管理风险管理包括策划、组织、领导、协调和控制等方面的工作二、施工风险管理的工作任务及工作流程1. 施工风险管理过程包括施工全过程的: 风险识别其工作程序包括:收集与施工风险有关的信息,确定风险因素,编制施工风险识别报告 风险评估 风险响应 常用的风险对策包括风险规避,减轻,自留,转移及其组合等策略。 和风险控制2Z101070 建设工程监理2Z101071 熟悉建设工程监理的工作任务1. 我国推行建设工程监理

23、制度的目的是:1) 确保工程建设质量 2) 提高工程建设水平 3) 充分发挥投资效益2. 我国的建设工程监理属于国际上业主方项目管理的范畴。 3. 建设工程监理的工作性质有如下几个特点:服务性,科学性,独立性,公正性; 一、建设工程质量管理条例中的有关规定1. “工程监理单位应当依照法律,法规以及有关技术标准,设计文件和建设工程承包合同,代表建设单位对施工质量实施监理,并对施工质量承担监理责任” 2. “工程监理单位应当选派具备相应资栽的总监理工程师和监理工程师进驻施工现场。未经监理工程师签字,建筑材料,建筑构配件和设备不得在工程上使用或安装,施工单位不得进行下一道工序的施工。未经总监理工程师

24、签字,建设单位不拨付工程款,不进行竣工验收” 3. “监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理”二、建设工程安全生产管理条例中的有关规定1. “工程监理单位应当审查施工组织设计中的安全技术措施或专项施工方案是否符合工程建设强制性标准。2. 工程监理单位和监理工程师应当按照法律、法规和工程建设强制性标准实施监理,并对建设工程安全生产承担监理责任3. 对于造成损失的,依法承担赔偿责任1) 未对施工组织设计中的的安全技术措施或者专项施工方案进行审查的;2) 发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的;3) 施工单位拒不整改或者不停止施工,

25、未及时向有关主管部门报告的;4) 未按照法律、法规和工程建设强制性标准实施监理的;2Z101072 熟悉建设工程监理的工作方法1. 实施建筑工程监理前,建设单位应当将委托的工程监理单位,监理的内容及监理权限,书面通知被监理的建筑施工企业 2. 工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的,有权要求建筑施工企业改正。工程监理人员发现设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正。一、工程建设监理规划工程建设监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送业主。

26、二、工程建设监理实施细则对中型及中型以上或专业性较强的工程项目,项目监理机构应编制工程建设监理实施细则。三、旁站监理1. 旁站监理是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。2. 旁站监理规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。3. 施工企业在进行施工前24小时,应当书面通知

27、监理企业派驻工地的项目监理机构。4. 旁站监理人员的主要职责是:1) 检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况。2) 在现场跟班监督关键部位、关键工序的施工执行施工方案以及工程建设强制性标准情况。3) 核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验。4) 做好旁站监理记录和监理日记,保存旁站监理原始资料。5. 凡旁站监理人员和施工企业现场质检人员未在旁站监理记录上签字的,不得进行下一道工序施工。6. 旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,有权

28、责令施工企业立即整改;发现施工活动已经或者可能危及工程质量的,应当及时向监理工程师或者总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。 2Z102000 施工成本控制成本包括责任成本目标和计划成本目标,他们的性质和作用不同。前者反映组织对施工成本目标的要求,后者是前者的具体化。2Z102010 建筑安装工程费用项目的组成与计算2Z102011 掌握建筑安装工程费用项目组成建筑安装工程费由直接费、间接费、利润和税金组成。间接费由规费和企业管理费组成。2Z102012 掌握直接工程费得组成直接工程费是指施工过程中构成工程实体所耗费的各项费用,包括人工费,材料费,施工机械使

29、用费。一、人工费人工费包含以下内容:1. 基本工资2. 工资性补贴3. 生产工人辅助工资4. 职工福利费5. 生产工人劳动保护费 二、材料费材料费包含以下内容:1) 材料原价 2) 材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。3) 运输损耗费:是指材料在运输装卸过程中不可避免的损耗。4) 采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用;5) 检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用。不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。三、施工机械

30、使用费施工机械使用费,是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。机械台班单价=台班折旧费+大修理费+经常修理费+按拆费和场外运费+人工费+燃料动力费+养路费和车船使用税2Z102013 掌握措施费的组成措施费是指为完成工程项目施工,发生于该工程施工前和施工过程中非工程实体项目的费用,一般包括下列项目:1) 环境保护费 2) 文明施工费 3) 安全施工费 4) 临时设施费5) 夜间施工增加费6) 二次搬运费7) 大型机械设备进出场及安拆费8) 混凝土、钢筋混凝土模板及支架费9) 脚手架费10) 已完工程及设备保护费11) 施工排水、降水费2Z102014 掌握间接费、利润和税金

31、的组成间接费包括规费和企业管理费一、 规费的内容规费是指政府和有关权力部门规定必须缴纳的费用.规费的内容包括以下内容:1) 工程排污费 2) 工程定额测定费 3) 社会保障费:包括养老保险费、失业保险费、医疗保险费。 4) 住房公积金5) 危险作业意外伤害保险二、规费的计算1) 规费的计算公式为:规费=计算基数*规费费率 2) 规费的计算可以采用以“直接费”,“人工费和机械费合计“或”人工费”为计算基数。 三、企业管理费包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产经费、财务费、税金、其他四、利润1. 利润的计算公式为:利润=计算

32、基数*利润率 2. 计算基数可采用:1) 以直接费和间接费合计为计算基数;2) 以人工费和机械费合计为计算基数。3) 以人工费为计算基数。五、税金1. 营业税的计算公式为:营业税=营业额*3%。但建筑业的总承包人将工程分包或转包给他人的,其营业额中不包括付给分包或转包人的价款。 2. 城市维护建设税应纳税额的计算公式为:应纳税额=应纳营业税额*适用税率2Z102015 熟悉建筑安装工程费用计算程序根据建设部第107号部令建筑工程施工发包与承包计价管理办法的规定,发包与承包价的计算方法分为工料单价法和综合单价法。一、 综合单价法计价程序1. 综合单价分为全费用综合单价和部分费用综合单价,全费用综

33、合单价其单价内容包括直接工程费、措施费、间接费、利润和税金。由于大多数情况下措施费由投标人单独报价,而不包括在综合单价中,此时综合单价仅包括直接工程费、间接费、利润和税金。2. 如果综合单价是部分费用综合单价,如综合单价不包括措施费,则综合单价乘以各分项工程量汇总后,还须加上措施费才得到工程承发包价格。 2Z102016 熟悉工程量清单计价一、工程量清单计价规范1. 计价规范规定,全部使用国有资金投资或国有资金投资为主的工程建设项目,必须采用工程量清单计价;非国有资金投资的工程建设项目,可采用工程量清单计价。2. 计价规范明确,工程量清单是建设工程的分部分项工程项目、措施项目、其他项目、规费项

34、目和税金项目的名称和相应数量等的明细清单。工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成。工程量清单是工程量清单计价的基础,应作为标准招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。二、工程量清单的作用1. 工程量清单为投标人的投标竞争提供了一个平等和共同的基础 2. 工程量清单是建设工程计价的依据 3. 工程量清单是工程付款和结算的依据 4. 工程量清单是调整工程价款,处理工程索赔的依据 三、工程量清单编制的方法1. 分部分项工程量清单的内容包括项目编码,项目名称,项目特征,计量单位和工程量。2. 措

35、施项目清单包括通用措施项目和专业工程的措施项目,应根据拟建工程的实际情况列项。3. 其他项目清单的内容一般包括暂列金额;暂估价,含材料暂估价和专业工程暂估价;计日工和总承包服务费。4. 规费项目清单的内容,包括工程排污费、工程定额测定费 、社会保障费:包括养老保险费、失业保险费、医疗保险费;住房公积金、危险作业意外伤害保险5. 税金项目清单的内容,包括营业税,城市维护建设税,教育费附加。四、工程量清单计价的方法1. 一般而言,在工程量清单计价中,按分部分项工程单价组成来分,工程量清单报价主要有三种形式:工料单价法,综合单价法,全费用综合单价法。 2. 计价规范中采用的综合单价为不完全费用综合单

36、价3. 工程量清单计价过程可以分为两个阶段:工程量清单编制和利用工程量清单编制工程造价两个阶段。 4. 采用工程量清单计价,建设工程造价由分部分项工程费,措施项目费,其他项目费,规费和税金组成。 5. 分部分项工程费计算包括:1) 计算施工方案工程量2) 人、料、机数量测算3) 市场调查和询价4) 计算清单项目分部分项工程的直接工程费单价5) 计算综合单价:一般情况下,采用分摊法计算分项工程中的管理费和利润,即先计算出工程的全部管理费和利润,然后再分摊到工程量清单中的每个分项工程上。 6) 计算分工分项工程费6. 措施项目费计算1) 措施项目分为通用措施项目和专业工程的措施项目。2) 措施项目

37、清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。 3) 设计深度深、设计质量高、已经成熟的工程设计,一般预留工程总造价的3%-5%。在初步设计阶段,工程设计不成熟的,一般要预留工程总造价的约10%作为暂列金额。4) 一般工程以人工计量为基础,按人工消耗总量的1%取值。 2Z102020 建设工程定额2Z102021 掌握建设工程定额的分类一、按生产要素内容分类按生产要素内容分类:1) 人工定额,也称劳动定额,是指在正常的施工技术和组织条件下,完成单位合格产品所必需的人工消耗量标准。2) 材料消耗定额,是指在合理和节约使用材料的条件下,生产单位合格产品所必

38、须消耗的一定规格的材料、成品、半成品、和水、电等资源的数量标准。3) 施工机械台班使用定额。是指施工机械在正常施工条件下完成单位合格产品所必需的工作时间。二、编制程序和用途分类1. 施工定额1) 按编制程序和用途分类:施工定额是以同一性质的施工过程-工序,作为研究对象,属于企业定额的性质。2) 施工定额是工程建设定额中分项最细,定额子目最多的一种定额,也是建设工程定额中的基础性定额。3) 施工定额是建筑安装施工企业进行施工组织、成本管理、经济核算和投标报价的重要依据,属于企业定额性质。施工定额直接应用于施工项目的施工管理,用来编制施工作业计划、签发施工任务单、签发限额领料单,以及结算计件工资或

39、计量奖励工资等。施工定额也是编制预算定额的基础。2. 预算定额1) 是以建筑物或构筑物各个分部分项工程为对象编制的定额。预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。预算定额是编制施工图预算的主要依据,是编制单位估价表、确定工程造价、控制建设工程投资的基础和依据2) 与施工定额不同,预算定额是社会性的,而施工定额则是企业性的。3. 概算指标是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象。4. 投资估算指标通常是以独立的单项工程或完整的工程项目为计算对象编制确定的生产要素消耗的数量标准或项目费用标准,是根据已建工程或现有工程的价格数据和资料,经分析,归纳和整理编制

40、而成的。 三、按编制单位和适用范围分类按编制单位和适用范围分类:全国统一定额,行业定额,地区定额,企业定额。四、按投资的费用性质分类按照投资的费用性质,可将建设工程定额分为建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工器具定额以及工程建设其他费用定额等。2Z102022 了解人工定额一、人工定额的编制1. 必需消耗的工作时间,包括有效工作时间,休息和不可避免中断时间2. 有效工作时间是从生产效果来看与产品生产直接有关的时间消耗。包括基本工作时间、辅助工作时间、准备与结束工作时间。3. 不可避免的中断时间是指由于施工工艺特点引起的工作中断所必需的时间二、人工定额的形式时间定额与产量定额

41、(互为倒数)。三、人工定额的制定方法常用的方法有四种:1) 技术测定法,施工过程中各工序采用采用测时法、写实记录法、工作日写实法。2) 统计分析法,3) 比较类推法,4) 经验估计法。 2Z102023 了解材料消耗定额材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为四类:1. 主要材料2. 辅助材料3. 周转性材料:指施工过程中多次使用但并不构成工程实体的材料,如模板、脚手架等4. 零星材料一、 材料消耗定额的编制1. 编制材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运输及操作过程中的不可避免的废料和损耗。 2. 材料净用量的确定,一般有以下几种方法:理论计

42、算法,测定法,图纸计算法,经验法。3. 材料消耗量计算的公式如下:总消耗量=净用量+耗损量=净用量*(1+损耗率) 二、 周转性材料消耗定额的编制定额中周转性材料消耗量指标的表示,应当用一次使用量(供施工企业组织施工用)和摊销量(供施工企业成本概算或投标报价使用)两个指标表示.2Z102030 施工成本管理与施工成本计划2Z102031 掌握施工成本管理的任务与措施建设工程项目施工成本由直接成本和间接成本所组成。间接成本包括管理人员工资、办公费、差旅交通费等。一、施工成本管理的任务施工成本管理的任务主要包括:施工成本预测,施工成本计划,施工成本控制,施工成本核算,施工成本分析,施工成本考核。

43、1. 施工成本预测是施工项目成本决策与计划的依据。2. 施工成本计划应满足以下要求:1) 合同规定的项目质量和工期要求;2) 组织对施工成本管理目标的要求;3) 以经济合理的项目实施方案为基础的要求;4) 有关定额及市场价格的要求。 5. 施工成本控制:1) 建设工程项目施工成本控制应贯穿于项目从投标阶段开始直至竣工验收的全过程,它是企业全面成本管理的重要环节。2) 施工成本控制可分为事先控制,事中控制和事后控制。6. 施工成本核算1) 施工成本核算包括两个基本环节:一是按照规定的成本开支范围对施工费用进行归集和分配,计算出施工费用的实际发生额;二是根据成本核算对象,采用适当的方法,计算出该施

44、工项目的总成本和单位成本。2) 施工成本一般以单位工程为成本核算对象。但也可以按照承包工程项目的规模、工期、结构类型、施工组织和施工现场等情况,结合成本管理要求,灵活划分成本核算对象。3) 形象进度,产值统计,实际成本归集三同步,即三者的取值范围应是一致的。4) 对竣工工程的成本核算,应区分为竣工工程现场成本和竣工工程完全成本。7. 施工成本分析:1) 施工成本分析是在施工成本核算的基础上,对成本的形成过程和影响成本升降的因素进行分析,以寻求进一步降低成本的途径。包括有利偏差的挖掘和不利偏差的纠正。施工成本分析贯穿于施工成本管理的全过程。2) 成本偏差的控制,分析是关键,纠偏是核心。成本偏差分

45、为局部成本偏差和累计成本偏差。 8. 施工成本考核:施工成本考核是衡量成本降低的实际成果,也是对成本指标完成情况的总结和评价。二、施工成本管理的措施施工成本管理的措施可归纳为:组织措施、技术措施、经济措施、合同措施。2Z102032 掌握施工成本计划的类型施工成本计划的类型:1、 竞争性成本计划,即工程项目投标及签订合同阶段的估算成本计划。这类成本计划是以招标文件中的合同条件、投标者须知、技术规程、设计图纸或工程量清单等为依据,以有关价格条件说明为基础,结合调研和现场考察获得的情况,根据本企业的工料消耗标准、水平、价格资料和费用指标。对本企业完成招标工程所需要支出的全部费用的估算。2、 指导性成本计划,即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。它是以合同标书为依据,按照企业的预算定额标准制定的设计预算成本计划,且一般情况下只是确定责任总成本指标。3、 实施性计划成本。即项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,落实项目经理责任目标为出发点,采用企业的施工定额,通过施工预算的编制而形成的实施性施工成本计划。4、 施工预算和施工图预算仅一字之差,但区别较大。1) 编制的依据不同,施工预算的编制以施工定额为主要依据,施工图预算的编制以预算定额为主要依据。2) 使用的范围不同,施工预算是企业内部管理用的一种文件,与建设单位无直接

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
