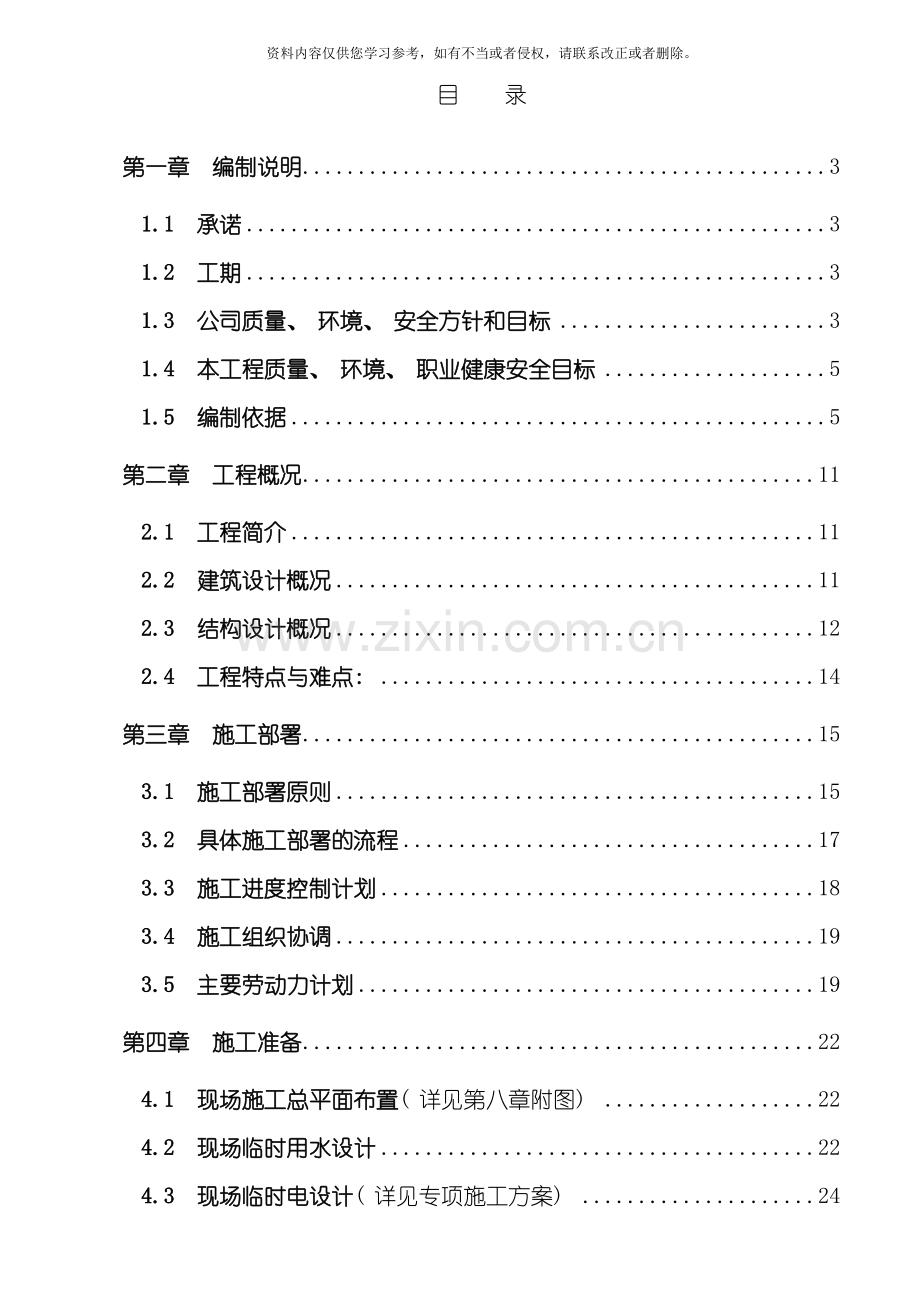

目 录
第一章 编制说明 3
1.1 承诺 3
1.2 工期 3
1.3 公司质量、 环境、 安全方针和目标 3
1.4 本工程质量、 环境、 职业健康安全目标 5
1.5 编制依据 5
第二章 工程概况 11
2.1 工程简介 11
2.2 建筑设计概况 11
2.3 结构设计概况 12
2.4 工程特点与难点: 14
第三章 施工部署 15
3.1 施工部署原则 15
3.2 具体施工部署的流程 17
3.3 施工进度控制计划 18
3.4 施工组织协调 19
3.5 主要劳动力计划 19
第四章 施工准备 22
4.1 现场施工总平面布置( 详见第八章附图) 22
4.2 现场临时用水设计 22
4.3 现场临时电设计( 详见专项施工方案) 24
4.4 专项施工技术方案或作业指导书编制计划 24
4.5 检验、 试验计划 25
4.6 拟采用施工机具、 设备、 仪器 26
4.7 有关证件的办理 28
4.8 施工扰民问题 28

第五章 主要施工方法及技术措施 29
5.1 施工测量放线..........................................................................................................................................29
5.2 地基与基础工程.....................................................................................................................................33
5.3 主体结构工程.........................................................................................................................................37
5.4 建筑装饰装修工程 66
5.5 建筑屋面、 厨卫及地下防水工程 71
5.6 建筑给水、 排水采暖工程 76
5.7 建筑电气工程 85
5.8 节能建筑工程 100
5.9 施工质量通病解决方案 118
5.10 智能建筑工程 127
5.11 通风与空调 127
5.12 电梯工程 127
第六章 季节性施工措施 127
6.1 季节性施工措施雨期施工措施 127
6.2 冬期施工 129
第七章 主要施工管理措施 135
7.1 工期保证措施 135
7.2 质量保证措施 136
7.3 安全保证措施 138
7.4 环境保证措施、 文明施工 140
7.5 成本控制措施 141
7.6 消防保卫措施 141
7.7 经济技术指标 142
第八章 附录 144
8.1 施工组织机构图( 详见附表)
8.2 质量保证体系 ( 详见附表)
8.3 安全保证体系 ( 详见附表)
8.4 施工现场平面布置图( 详见附表)
8.5 施工进度计划 ( 详见附表)
第一章编制说明
1.1 承诺
我公司承诺: 在工程建设中, 我们将认真贯彻国家对基本建设的各项方针政策; 严格遵守现行国家、 省、 市的各项法律、 法规、 管理标准和有关技术标准; 科学施工并坚决按”三整合”施工管理体系的标准运行, 与勘测、 设计、 监理等单位通力合作, 保质保量地建设好本工程, 并达到业主满意; 在施工中自觉遵守业主、 监理及上级主管部门的监督检查和工作指导。
在工期紧、 工程量大、 现代化水平要求高的实际情况下, 发扬企业精神, 进行科学管理, 采取各种措施, 严格控制工程质量, 确保优质、 高效地完成本工程任务。
1.2 工期
本工程于 3 月 1 日开工, 至 月 日竣工, 总日历天数 天。
1.3 公司质量、 环境、 安全方针和目标
质量方针:
金牌品质 恒久生辉
广厦万千 顾客为先
建立体系 科学管理
设计宏图 永攀高峰
质量目标:
工程一次交验合格率100%;
每年获优质主体结构工程 5项;
每年获市级优质工程5项;
每年获省级优质工程 3项;
顾客满意度85分, 逐年递增0.1分。
环境方针
金牌品质 绿色人文
广厦万千 清洁生产
建立体系 预防污染
设计宏图 不断改进
环境目标
固废、 噪声、 粉尘、 污水排放合格率90%, 逐年递增2%;
有毒、 有害危险品泄漏的事故为零;
生产用水、 用电、 办公用品的消耗控制在合理范围内;
相关方投诉每年不超过3次。
职业健康安全方针
金牌品质 以人为本
广厦万千 依法施工
建立体系 保障安康
设计宏图 持续改进
职业健康安全目标
死亡、 重伤事故确保为零;
轻伤频率控制在年2‰以下;
职业病发生率确保为零;
安全达标合格率100%, 优良率为80%,
每年优良率递增1%。
1.4 本工程质量、 环境、 职业健康安全目标
1.4.1质量目标
1.4.1.1分部分项工程质量保证一次验收合格率达到100%
1.4.1.2单位工程质量达到合格标准
1.4.2环境目标
固废、 噪声、 粉尘、 污水排放合格率90%;
有毒、 有害危险品泄漏的事故为零;
生产用水、 用电、 办公用品的消耗控制在合理范围内;
相关方投诉为零。
1.4.3职业健康安全目标
死亡、 重伤事故确保为零;
轻伤频率控制在年1‰以下;
职业病发生率确保为零;
安全达标合格率100%, 优良率为90%;
1.5 编制依据
1.5.1工程合同 附表-1
序号
合同名称
编号
签订日期
1
庙岭学校区项目施工主承包合同
.12.20
1.5.2工程地质报告/施工图纸 附表--2
序号
图纸名称
文件编号
出图日期
1
建筑图
.2.24
2
结构图
.2.24
3
电气图
.2.24
4
给排水、 消防图
.2.24
5
采暖、 通风图
.2.24
1.5.3工程应用的主要规程、 规范 附表-3
序号
类别
规范、 规程名称
编号
1
国家
工程建设标准强制性条文
建标[ ]219号
2
国家
建筑工程施工质量验收统一标准
GB50300-
3
国家
建设工程项目管理规范
GB50326-
4
国家
工程测量规范
GB50026-93
5
国家
建筑地基处理技术规范
JGJ79—
6
国家
建筑地基基础工程施工质量验收规范
GB50202-
7
国家
冷扎带肋钢筋混凝土结构技术规范
JGJ95-
8
国家
人防工程施工及验收规范
GB50134-
9
国家
地下工程防水技术规范
GB50108—
10
国家
地下防水工程质量验收规范
GB50208—
11
国家
混凝土结构工程施工质量验收规范
GB50204-
12
国家
高层建筑混凝土结构技术规程
JGJ3—
13
国家
砌体工程施工质量验收规程
GB50203-
14
国家
混凝土小型空心砌块建筑技术规范
JGJ/T14—
15
国家
屋面工程质量验收规范
GB50207—
16
国家
建筑地面工程施工质量验收规范
GB50209-
17
国家
建筑装修工程施工质量验收规范
GB50210-
18
国家
民用建筑工程室内环境污染控制规范
GB50325-
19
国家
钢筋焊接及验收规程
JGJ18—
20
国家
混凝土泵送技术规程
JGJ/T10—95
21
国家
建筑工程冬期施工规程
JGJ104—97
22
国家
混凝土质量控制标准
GB50164—92
23
国家
回弹法检测混凝土抗压强度技术规程
JGJ/T23—
24
国家
混凝土强度检验评定标准
GBJ107—87
25
国家
建筑工程饰面砖粘结强度检验规程
JGJ110—
26
国家
建筑施工安全检验标准
JGJ59—99
27
国家
砌体工程现场检测技术标准
GB/T50315—
28
国家
建筑施工高处作业安全技术规范
JGJ80—91
29
国家
建筑工程扣件式钢管脚手架安全技术规范
JGJ130—
30
国家
建筑机械使用安全技术规程
JGJ33—
31
国家
施工现场临时用电安全技术规范
JGJ46—
32
国家
建筑工程施工现场供用电安全规范
GB50104—93
33
国家
建筑给排水及采暖工程施工质量验收规范
GB50242-
34
国家
通风与空调工程施工质量验收规范
GB 50243-
35
国家
火灾自动报警系统施工及验收规范
GB50166—92
36
国家
气体灭火系统施工及验收规范
GB50263--97
37
国家
建筑电气工程施工质量验收规范
GB 50303-
38
国家
电梯工程施工质量验收规范
GB 50310-
39
国家
塔式起重机安全规程
GB5144-
40
国家
建筑地基基础设计规范
GB 50007-
41
国家
建筑结构荷载规范
GB 50009-
42
国家
制冷设备安装工程施工及验收规范
GB204-98
43
国家
自动喷水灭火系统施工及验收规范
GB50261-96
44
地方
辽宁省建筑工程技术档案编制办法
DB21J10362-
45
国家
建筑桩基技术规范
JGJ94-94
1.5.4工程应用的主要图集 附表-4
序号
类别
图集名称
编号
1
国家
混凝土结构施工图平面整体表示方法制图规则和构造详图
03G101-1
2
国家
混凝土结构施工图平面整体表示方法制图规则和构造详图
03G101-2
3
国家
建筑物抗震构造详图
97G329-1-9
4
国家
建筑电气通用图集
92DQ
5
国家
检查井及排水管道基础施工
S222,S231
6
国家
管道支架及吊架
S161
7
国家
冷水管道表面防结露保温结构图
S159
8
国家
热力管道支、 吊、 托架安装形式
95R402
9
国家
散热器系统安装
K402-1-3
10
国家
建筑工程施工系列图解-采暖、 卫生、 给排水、 燃气工程
CN1-209
11
国家
建筑物构造做法
92J101
12
地方
大连市标准图集
DJ811系列
13
地方
管道固定支架安装
辽91T901
14
地方
散热器系统安装
K402-1-3
15
地方
建筑物的钢构架和钢筋混凝土的钢筋互相连接成通路
02D501-2
16
地方
变形缝处理
04CJ01-01
17
地方
大连市标准图集
DJ811系列
18
地方
管道固定支架安装
辽91T901
19
地方
建筑电气安装工程图集
JD10-108
20
地方
建筑构造通风图集
大连DJ811
21
地方
建筑门窗图集
辽标
1.5.5工程应用的主要法规 附表-5
序号
类别
法规名称
编号
1
国家
中华人民共和国建筑法
第91号主席令
2
国家
中华人民共和国招投标法
3
国家
中华人民共和国合同法
4
国家
中华人民共和国安全生产法
第70号主席令
5
国家
中华人民共和国环境保护法
6
国家
中华人民共和国环境噪声污染防治法
第77号主席令
7
国家
中华人民共和国消防法
第4号主席令
8
国家
中华人民共和国劳动法
第28号主席令
9
国家
中华人民共和国食品卫生法
10
国家
建筑工程质量管理条例
11
国家
建设工程施工现场管理规定
第15号部长令
12
国家
建筑安全生产监督管理规定
第13号部长令
13
国家
企业职工劳动安全生产教育管理规定
14
地方
辽宁省建设市场管理条例
15
地方
辽宁省建设工程质量条例
16
地方
辽宁省建设工程招投标条例
17
地方
大连市关于加强建设工程价款支付监督管理的若干规定
建委发[ [191
18
企业
建筑安全法规及文件汇编
1.5.6 企业文件
附表-6
序号
类别
名 称
编号
1
企业
《质量管理手册》
QB/JG.Q1- ( B/0)
2
企业
《环境管理手册》
QB/JG.E1- ( B/0)
3
企业
《职业安全健康管理手册》
QB/JG.S1- ( B/0)
4
企业
《QES体系程序文件》
QB/JG.QES- ( B/0)
5
企业
《QES管理性文件》
QB/JG.00.01~17-
6
企业
《建筑施工安全环保管理规定汇编》
QB/JG.00.31~52-
7
企业
《建筑施工安全技术操作规程汇编》
QB/JG.00.54~92-
8
企业
《施工组织设计编制管理办法》
QB/JG.00.01-
9
记录
设计交底及有关图纸答疑文件
1.5.7其它
企业在多年施工管理中积累的经验、 科技成果等
2 第二章 工程概况
2.1工程简介
序号
项目
内 容
1
工程名称
大连理工北( 庙岭) 学校项目
2
工程地址
大连市甘井子区庙岭村牛角山北侧
3
建设单位
大连软件园发展有限公司
4
设计单位
大连建发建筑设计院
5
监理公司
大连正信建设工程管理有限公司
6
质量监督
大连市高新园区工程质量监督站
7
施工总包
大连金广建设集团有限公司
8
主要分包
9
合同范围
地基与基础、 主体结构、 装饰装修、 水、 电安装
10
合同性质
11
投资性质
自筹
12
合同工期
3月1日- 月 日
13
质量目标
确保工程达到大连市建设工程”星海杯”, 争创辽宁省建设工程”世纪杯”。
2.2建筑设计概况
建筑面积
96957.98m2
建筑层数
地下2 层
地上1~6层
层高
地下风雨球场
11.7m
地下停车场
5.4m
一层至六层
4.2m
其它层
6.3m
6.9m
7.5m
±0.000高程
70.30m
建筑物总高度
44.1m
抗震设防
七度
防火设计分类
一类
耐火等级
地下
一级
结构形式
钢筋砼框剪结构
地上
一级
建筑
功能
地下一、 二层: 车库、 风雨球场、 管理室、 播音室、 库房等
一层至六层: 教学楼, 宿舍楼
建筑防水设计
屋面
防水等级二级, 采用3mm厚SBS改性沥青防水卷材二道。
其它部位
S6、 S8抗渗混凝土, 3mm厚SBS改性沥青防水卷材, GH区防水底板采用渗晶防水
建筑外装修
干挂花岗岩石材
门窗工程
铝合金门窗、 实木门、 白钢门、 防火门、 防火窗
建筑内装修
地面: 细石混凝土、 环氧砂浆、 水泥面层、 玻化砖、 硬木
墙面: 穿孔吸音复合板、 乳胶漆
天棚: 穿孔吸声金属板吊顶、 装饰石膏板吊顶、 乳胶漆
建筑屋面
铺装屋面、 塑胶屋面、 种植屋面
2.3结构设计概况
项目
内容
1
结构形式
基础结构形式
独立基础, 墙下条型基础, 桩基础
主体结构形式
现浇钢筋混凝土框架剪力墙结构体系
屋盖结构形式
现浇钢筋混凝土屋盖楼板
2
土质、 水位
土质类别
碎石回填土、 中风化石英岩板岩、 强风化石英岩板岩
地下水位
未见地下水
3
建筑物地基
地基土质层
强风化石英岩板岩, 中风化石英岩板岩
地基类别
场地土类别为Ⅱ类
地基承载力
500Kpa、 单桩承载力3500~8500KN
4
地下防水系统
混凝土自防水
S8防水混凝土
柔性防水
3mm厚SBS改性沥青卷材防水
刚性防水
渗晶防水
5
混凝土强度等级
基础垫层
C15
细石混凝土、
C20、 C25、 C30
护壁
C20
桩
C30
承台及基础
C30
柱
C35
梁板墙
C30
楼梯
C25
圈梁、 构造柱
C20
6
抗震等级
工程设防烈度
7度设防
建筑抗震设防类别
乙级
地基基础设计等级
乙级
7
钢筋类别
一级钢
Ф6、 Ф8、 Ф10、
二级钢
Ф12、 Ф14、 Ф16、 Ф18、 Ф20、 Ф22、 Ф25
三级钢
Ф8、 Ф10、 Ф12、 Ф14、 Ф16、 Ф18、 Ф20、 Ф22、 Ф25、 Ф28
8
钢筋接头形式
机械连接
梁( 三级钢)
电渣压力焊
柱、 暗柱、 剪力墙
电弧焊
梁( 二级钢)
绑扎接头
钢筋直径小于16的梁、 柱、 墙
9
结构断面尺寸
剪力墙厚度
300、 400、 500
柱
500×500、 600×600、 800×800、 800×1000、 1000×1000、 异形柱尺寸见图
暗柱截面尺寸
暗柱为异型, 随墙体厚度
梁截面尺寸
300×400、 500、 600、 700、 800、 900㎜; 400×700、 800、 1000㎜; 500×600、 800、 900、 1400㎜; 550×1000mm; 600×800mm; 800×2400mm
楼板厚度
100、 120、 150、 200, 300
2.1 工程特点与难点:
2.4.1工程特点: 本工程位于大连市庙岭村牛角山北侧。该工程是一座经精心规划、 设计的学校区。占地面积大, 地下室建筑面积53000平米, 由于本工程地下部分涵盖车库、 校舍地下部分、 食堂、 设备间、 风雨操场、 运动场馆, 隧道等, 使用功能较多, 因此结构相对复杂。
2.4.2业主对工程工期的要求: 保证质量、 按期竣工。对现场施工的管理、 协调、 组织能力要求较高。合理的安排工序、 组织人员及质量控制是项目管理中的重中之重。
2.4.3施工工期要求: 工程合同总工期为 天, 因此, 阶段时间内资源投入大, 对施工单位的管理、 协调、 组织能力要求较高。
2.4.4本工程主体部分为框架剪力墙结构, 结构构件( 柱、 墙、 梁、 板) 尺寸多样, 现场均采用多层木模板进行支模, 因此对混凝土的质量要求非常高, 给模板及混凝土施工带来很大的难度。
2.4.5底板防水混凝土: 由于本工程为防水底板, 抗渗等级为S6、 S8, 地下室底板及侧墙采用SBS高分子防水材料, 因此底板混凝土的施工质量及防水卷材的施工质量决定了防水质量能否达到要求, 须在施工过程中加强管理, 严格按照规范要求进行防水卷材的铺装施工, 同时严格控制砼的水灰比、 塌落度, 提高底板混凝土的浇筑质量, 加强养护工作, 以避免底板混凝土出现收缩裂缝、 酥松而影响混凝土的防水质量。
2.4.6本工程主体部分为框架结构, 施工班组较多, 对现场施工安全管理要求很高, 须有组织协调, 做好工序穿插。
2.4.7本工程占地面积大, 项目总建筑面积97000平米, 学校建筑面积6 平米( 地上校舍建筑面积约44000平米, 地下校舍建筑面积约18000平米) , 地下车库建筑面积35000平米, 对劳动力、 施工材料短期要求特别大, 因此要对劳动力、 材料做好计划, 提前安排。
2.4.8工程所需材料繁多、 数量较大给现场堆放、 搬运带来不便。
2.4.9地理位置的影响: 由于本工程位于高新园区属于大连西南部, 对材料、 设备、 混凝土的运输带来不便。
2.4.10由于本工程基础形式不一, 有人工挖孔灌注桩、 独立基础、 条形基础、 底板基础。破桩头施工, 基槽开挖、 清理, 需要消耗人工较多, 现场采取水平同步施工, 具备条件的地区先施工, 临近地区条件允许后流水作业, 以免影响基础工程以及整个工程的工期。
2.4.11由于本项目中, 甲方外委单位施工的工程众多( 包括土石方工程, 电梯供应及安装工程, 铝窗供应及安装工程, 外墙干挂石材工程, 外墙涂料工程, 人防工程, 强电工程, 消防及通风工程, 楼梯栏杆扶手工程, 钢门、 防火门供应及安装工程, 室内精装饰工程) , 加之工期紧交叉作业多, 如何组织与协调各施工单位是项目管理的重点。
3 第三章 施工部署
3.1 施工部署原则
3.1.1施工组织
该项目为大连软件园发展有限公司投资建设, 为了实现工期、 质量、 安全、 环保、 节能、 降低成本的目标, 公司选配高素质的项目经理、 项目总工程师及专业工程技术管理人员, 按照金广建设集团的管理模式实施项目管理, 组建大连理工北( 庙岭) 学校区项目部, 工程组织的部署原则是以质量为中心, 建立工程质量保证体系, 编制项目质量计划, 积极推广应用新技术、 新工艺、 新材料、 新设备。项目经理部将成为一支充满活力、 具有多专业、 全面管理能力的领导班子, 形成以项目经理负责制为核心, 以项目合同管理和成本、 进度、 质量控制为主要内容, 以科学系统管理和先进技术为手段的项目管理机制。同时, 项目经理部在金广建设集团有限公司领导下充分发挥企业的整体优势, 按照”总部服务控制、 项目授权管理、 专业施工保障、 社会协力合作”具有公司特色的项目管理模式, 以此高效地组织和优化生产资源。严格按照以GB/T 19002-ISO9002模式标准建立的质量保证体系来运行, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理体制, 出众地实现集团公司的质量方针和本工程质量目标、 以及对业主的各项承诺。
项目经理部按照公司颁布的《项目管理手册》、 《质量保证手册》、 《CI工作手册》、 《项目技术管理手册》、 《项目质量管理手册》、 《项目安全管理手册》、 《项目成本管理手册》执行。
项目管理体系及职能图见后附表( 见第八章附页) 。
根据管理体系图, 项目经理部建立岗位责任制, 明确分工职责, 落实施工责任, 各岗位各行其职。
本工程工程量大、 结构复杂、 结构质量、 装修标准高, 工期非常紧张。为了保证基础、 主体、 装修均尽可能有充裕的时间施工, 保质保量完成施工任务, 应该考虑到各方面的影响因素, 充分酝酿任务、 人力、 资源、 时间、 空间的总体布局。并充分考虑雨季对施工的影响。
3.1.2在时间上的部署原则――季节施工的考虑
根据总施工进度的安排, 基础结构( 地下室) 部分于 4月30日完成, 防水及回填土及时完成;
地上主体结构在 6月30日完成;
全部工程在 10月30日完成。
3.1.3在空间上的部署原则――立体交叉施工的考虑
为了贯彻空间占满、 时间连续, 均衡协调有节奏, 力所能及留有余地的原则, 保证工程按照总计划完成, 需要采用主体和二次维护结构、 水电及机电安装和装修的立体交叉施工。
3.1.4总施工顺序上的部署原则
按照先地下, 后地上, 先结构, 后室内砌筑; 先主体, 后装修; 先土建, 后专业的总施工顺序原则进行部署。
3.1.5在资源上的部署原则――机械设备的投入( 见拟采用施工机具、 设备一览表)
3.1.6根据基础、 结构、 装修三个阶段施工不同的特点安排总体施工部署
3.1.6.1基础施工阶段
基础垫层及集水坑施工
基础砌砖模施工
砖模内抹灰施工
底板防水施工
基础清槽
由于本工程土方工程( 包括人工挖孔桩) 由甲方另行安排施工单位进行土方开挖, 我方负责图纸设计基础垫层底标高以上200mm范围内清土及其以上工程。现场采取分段清槽, 验收合格后随即进行垫层施工, 根据建筑物平面布置, 自地下室后浇带位置将建筑物分为三段, 平行推进进行施工。其中防水底板部分基础施工程序比较复杂, 具体施工流程如下:
独立基础及防水底板施工
底板防水施工
砖模内抹灰施工
基础砌砖模施工
基础垫层及集水坑施工
基础清槽
地下室结构工程量大、 墙体高、 结构构件尺寸大、 层高不一, 施工时间处于冬春交际, 室外环境温度较低, 因此在施工时间安排上, 地下室结构施工时间适当长一些, 这样有利于保证地下室结构的施工质量。
回填土工程控制质量并及时回填, 以保证边坡的安全。地下室结构施工在 4月30日完成, 在保证质量的前提下回填土争取尽快回填, 以确保工期。
3.1.6.2主体施工阶段
在主体框架结构的施工中, 主要是模板, 钢筋, 砼。其中模板、 钢筋为主要矛盾, 只有加快这两道工序, 才能提前主体工期。主体阶段砌砖也是主导工序。为此在主体阶段的施工中, 要牢牢抓住这几道工序, 尽量组织分段主体验收, 连续施工, 采取分段平行流水、 立体交叉作业尽可能地缩短工期。
3.1.6.3装饰施工阶段
我方与业主签订的装饰承包范围为室内初装修、 屋面工程。我方与业主签订的工期是在 10月30日达到竣工。因此, 公司要对业主的总工期负责。
装饰施工待结构验收检查完毕后, 立即进入施工。
由于机电、 设备施工与装饰施工密切相关, 因此, 为了保证总体工程按期完成, 要求业主大力协助配合, 业主所确定的内容要符合我部提出的进度控制计划, 并要求业主控制其指定分包、 分供方按照总控制计划完成。
3.1.7做施工安排时, 我方已考虑到节假日对工程的影响, 但无法完全考虑恶劣天气及自然灾害对工程进行所造成的影响。
3.2 具体施工部署的流程
3.2.1基础施工段的划分
基础施工期间根据现场情况及设计图纸将基础部分划分为四个施工段( A区、 B~E区、 F区、 G~H区) 。
3.2.2底板混凝土浇筑施工段划分。
本工程原则上不做流水施工, 虽然划分为四个施工段, 但采取平行推进的施工方法进行施工, 由于底板混凝土工程量非常大, 因此尽量将四个施工段的混凝土浇筑时间错开 , 在有效利用劳动力的同时保证工程质量。
3.2.3主体部分施工段划分
主体部分A区~H区, 各为一个独立施工段, 各自不影响施工, 七区主体平行施工, 不划分流水施工段。
3.3 施工进度控制计划
根据合同要求, 本工程的竣工工期确定为 10月30日, 总工期为315天。因此, 为了保证各分部、 分项工程均有相对充裕的时间完成工程施工进度和满足施工质量, 编制工程施工进度总控计划时, 要确立各阶段的目标时间, 阶段目标时间不能更改。施工设备、 资金、 劳动力在满足阶段目标的前提下进行配备。
3.3.2施工进度计划表( 见第八章附表)
3.4 施工组织协调
工程施工过程是经过业主、 设计、 监理、 总包、 分包、 供应商等多家合作完成的, 如何协调组织各方的工作和管理, 是能否实现工期、 质量、 安全、 降低成本的关键之一。因此, 为了保证这些目标的实现, 制定以下制度, 确保将各方的工作组织协调好。
3.4.1制定图纸会审、 图纸交底制度
在正式施工之前, 项目经理部工程部、 技术部和机电安装部的人员核对图纸, 参加由业主组织的图纸会审、 图纸交底会, 会中确定的内容形成第一份施工文件。确保工程顺利开始。
由总包方及时组织二次设计方对施工方的设计和图纸交底。
3.4.2建立周例会制度
在每周的固定时间召开由监理主持, 业主、 总包、 各分包方参与的周例会, 会中商讨一周的工程施工和配合情况, 解决问题。能够将一周内的问题在召开周例会时, 统一办理洽商。
若遇到急需解决的事情, 能够立即找业主、 设计、 监理商讨解决。
3.4.3制定专题讨论会议制度
遇到较大问题时, 业主、 设计、 监理、 总包、 有关分包方共同商议解决。
3.4.4制定考察制度
我公司是ISO9001体系认证企业, 根据ISO9001体系管理要求, 项目的分包、 分供方要三家以上参与竞争, 因此, 制定考察制度, 组织业主、 监理共同对主要分包、 分供方进行考察, 经过综合评比, 最终选定合格、 满意的分包、 分供方。
3.5 主要劳动力计划
3.5.1劳动力计划表
附表-13
工种
2月
3月
4月
5月
6月
7月
8月
9月
10月
11月
12月
1 月
力工
60
100
100
100
80
80
60
60
60
40
40
砼工
15
20
20
20
20
15
15
15
15
10
10
木工
20
30
30
30
30
20
10
10
10
8
5
架子工
10
20
20
25
25
15
15
15
10
10
10
钢筋工
40
100
120
120
120
50
50
50
50
25
10
模板工
10
60
80
120
120
60
30
30
30
10
10
焊工
8
10
10
10
10
10
10
10
10
5
5
瓦工
20
20
20
90
90
90
90
90
20
10
10
起重工
8
8
8
8
4
4
4
4
2
2
防水工
20
40
40
60
60
60
20
抺灰工
40
60
120
120
120
80
60
水暖工
10
10
10
10
10
10
电工
10
20
20
20
20
20
20
20
20
5
5
月汇总
193
408
508
653
713
554
494
414
299
125
107
4 第四章 施工准备
4.1 现场施工总平面布置( 详见第八章附图)
4.1.1现场施工条件
1) 、 施工进场前, 现场内的障碍物已经被清除, 具备了施工条件。
2) 、 整体场地地势平坦。
4.1.2施工现场平面布置:
① 具体见施工现场平面布置图
② 料场及加工场地: 施工现场设三个木工加工区, 三个钢筋加工区以及一个电焊加工区。共设置两个搅拌场, 就近设置砂子、 水泥堆放场地。砌筑用砖堆放场地安排在升降机附近, 减少二次搬运时间, 节约劳动力。
③ 现场道路: 为方便现场进料及施工现场人员及车辆行走, 施工现场道路东西连通, 贯穿整个施工区域, 硬石子覆盖路面。
④ 塔吊布置: 由于本工程占地面积大, 包含8个区域, 因此根据现场实际情况决定安装八台QTZ63型塔吊, 具体位置见施工现场平面布置图。
4.2 现场临时用水设计
4.2.1水源
生活用水采用自外供水管网接入的自来水, 并在食堂内设一个蓄水池;
施工用水采用地下井水, 井内设一高压水泵, 在每个单位工程及食堂附近设一个蓄水池, 采用施工、 和消防合一的供水方式, 经过DNl00的镀锌钢管将施工用水泵送至各蓄水池, 每个蓄水池出口处设高压水泵, 高压水泵的控制采用手动控制系统。水管连接采用焊接方法, 钢管的埋设深度为800mm。
用水量的计算
A. 施工生产用水量:
q1=K1∑Q1Nl/(T1t)×K2/(8×3600)
其中: K1=1.1
N1及Q1取值表( Q1为大约数)
项目
Q1
N1
砼养护
25800m3
300L/m3
砌块全部用水
15983 m3
250L/m3
楼地面工程
29052m2
190L/m2
搅拌砂浆
87156m3
300L/m3
T1=365
T=2
K2=1.5
ql=1.1×(15800×300+1983×250+29052×190+87156×300)/(365×2)×1.
