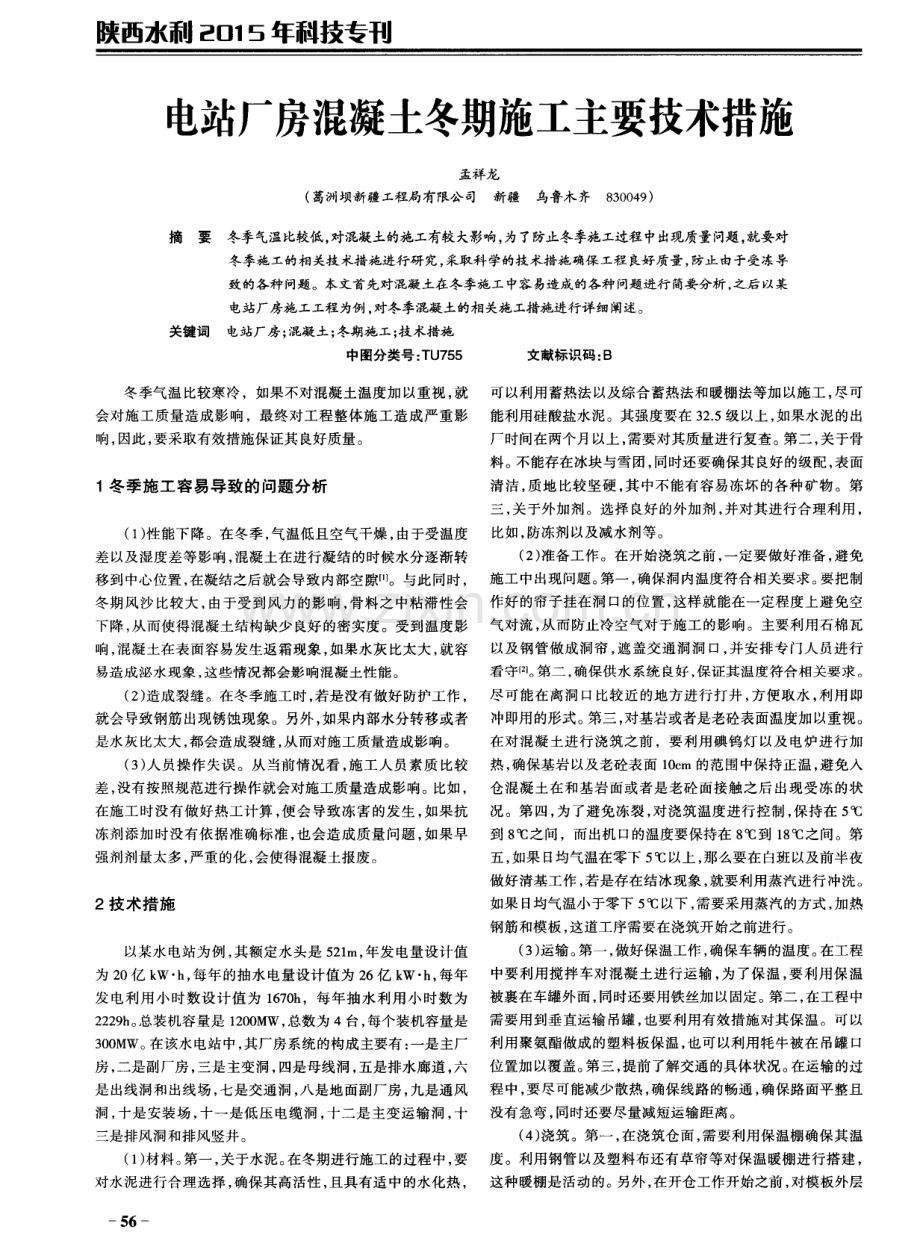

1、陕西水利 2 1 3 1 5年科技专刊 电站厂房混凝土冬期施工主要技术措施 孟 祥 龙 ( 葛洲坝新疆工程局有限公司 新疆 鸟鲁木齐8 3 0 0 4 9 ) 摘要冬季气温比较低 , 对混凝土的施工有较大影响, 为了防止冬季施工过程中出现质量问题, 就要对 冬季施工的相关技术措施进行研究, 采取科学的技术措施确保工程良好质量, 防止由于受冻导 致的各种问题 。本文首先对混凝土在冬季施工 中容易造成 的各种 问题进行简要 分析 , 之后 以某 电站厂房施工工程为例, 对冬季混凝土的相关施工措施进行详细阐述。 关键词 电站厂房 ; 混凝 土; 冬期施 工; 技 术措施 中图分类号 : T U 7

2、5 5 文献标识码 : B 冬季气温 比较寒冷,如果不对混凝土温度加以重视, 就 会对施工质量造成影响 ,最终对工程整体施工造成严重影 响, 因此 , 要采取有效措施保证其良好质量。 1冬季施工容易导致的问题分析 ( 1 ) 性能下降。在冬季 , 气温低且空气干燥 , 由于受温度 差 以及湿度差等影响, 混凝土在进行凝结的时候水分逐渐转 移到中心位置 , 在凝结之后就会导致内部空隙 。与此同时, 冬期风沙 比较大 , 由于受到风力的影响, 骨料之 中粘滞性会 下降, 从而使得混凝土结构缺少 良好的密实度 。受到温度影 响, 混凝土在表面容易发生返霜现象 , 如果水灰 比太大, 就容 易造成 泌

3、水现象 , 这些情 况都会影 响混凝 土性能 。 ( 2) 造成裂缝。在冬季施工时, 若是没有做好防护工作 , 就会导致钢筋 出现锈蚀现象。另外 , 如果内部水分转移或者 是 水灰 比太大 , 都会 造成裂缝 , 从而对施 工质 量造成影 响 。 ( 3 ) 人员操作失误。从当前情况看 , 施工人员素质比较 差 , 没有按照规范进行操作就会对施工质量造成影响。比如, 在施工时没有做好热工计算 , 便会导致冻害的发生 , 如果抗 冻剂添加时没有依据准确标准, 也会造成质量问题 , 如果早 强剂剂量太多 , 严重的化 , 会使得混凝土报废。 2技术措施 以某水电站为例 , 其额定水头是 5 2 1

4、 m, 年发电量设计值 为 2 0亿 k W h , 每年的抽水电量设计值为 2 6亿 k W h, 每年 发 电利用小时数设计值为 1 6 7 0 h ,每年抽水利用小 时数为 2 2 2 9 h 。 总装机容量是 1 2 0 0 MW, 总数为 4台, 每个装机容量是 3 0 0 MW。 在该水电站中, 其厂房系统的构成主要有 : 一是主厂 房 , 二是副厂房, 三是主变洞, 四是母线洞 , 五是排水廊道, 六 是出线洞和出线场 , 七是交通洞 , 八是地面副厂房, 九是通风 洞 , 十是 安装 场 , 十一 是低 压 电缆 洞 , 十 二是 主 变运 输洞 , 十 三 是排风 洞和排风

5、竖井 。 ( 1 ) 材料 。 第一, 关于水泥。 在冬期进行施工的过程中, 要 对水泥进行合理选择 , 确保其高活性, 且具有适中的水化热 , 5 6 可以利用蓄热法以及综合蓄热法和暖棚法等加以施工 , 尽可 能利用硅酸盐水泥。其强度要在 3 2 5级以上 , 如果水泥的出 厂时间在两个月以上, 需要对其质量进行复查。第二 , 关于骨 料。不能存在冰块与雪团, 同时还要确保其 良好的级配, 表面 清洁 , 质地 比较坚硬, 其 中不能有容易冻坏的各种矿物。第 三 , 关于外加剂。选择 良好的外加剂, 并对其进行合理利用 , 比如, 防冻剂以及减水剂等。 ( 2 ) 准 备工作 。在 开始浇

6、筑之前 , 一定 要做好 准备 , 避免 施工 中出现问题。 第一, 确保洞内温度符合相关要求。 要把制 作好 的帘子挂在洞 口的位置, 这样就能在一定程度上避免空 气对流 , 从而防止冷空气对于施工的影响。主要利用石棉瓦 以及钢管做成洞帘 , 遮盖交通洞洞 口, 并安排专门人员进行 看守 2 1 。 第二 , 确保 供水 系统 良好 , 保证 其温 度符合相 关要求 。 尽可能在离洞 口比较近的地方进行打井 , 方便取水 , 利用即 冲即用的形式。 第三, 对基岩或者是老砼表面温度加以重视。 在 对混 凝 土进 行 浇筑 之前 ,要 利 用碘钨 灯 以及 电炉 进行 加 热 , 确保基岩以及

7、老砼表面 l O e m的范围中保持正温 , 避免入 仓混凝土在和基岩面或者是老砼面接触之后出现受冻的状 况。第四, 为了避免冻裂, 对浇筑温度进行控制 , 保持在 5 到 8 之间,而出机 口的温度要保持在 8 o C到 1 8 之间。第 五 , 如果 E l 均气温在零下 5 以上, 那么要在白班以及前半夜 做好清基工作 , 若是存在结冰现象 , 就要利用蒸汽进行冲洗。 如果 El均气温小于零下 5 以下, 需要采用蒸汽的方式 , 加热 钢筋和模板 , 这道工序需要在浇筑开始之前进行。 ( 3 ) 运输。 第一, 做好保温工作 , 确保车辆的温度。 在工程 中要利用搅拌车对混凝土进行运输

8、, 为了保温 , 要利用保温 被裹在车罐外面, 同时还要用铁丝加以固定。第二 , 在工程中 需要用到垂直运输吊罐, 也要利用有效措施对其保温 。可以 利用聚氨酯做成的塑料板保温, 也可以利用牦牛被在 吊罐口 位置加以覆盖。 第三 , 提前了解交通的具体状况。 在运输的过 程中, 要尽可能减少散热, 确保线路的畅通 , 确保路面平整且 没有急弯 , 同时还要尽量减短运输距离。 ( 4 ) 浇筑。第一 , 在浇筑仓面, 需要利用保温棚确保其温 度。利用钢管以及塑料布还有草帘等对保温暖棚进行搭建 , 这种 暖棚是 活动 的。另外 , 在 开仓工作 开始 之前 , 对模 板外层 施工技术 也要保温,

9、可以采用草帘子。在进行清仓工作的时候不能用 水枪清洗 , 高压空气枪是一个 比较好 的选择 。第二 , 在暖棚 内, 要利用暖风机确保仓内温度符合相关要求 , 使其始终保 持在 I O C以上。第三 , 在对混凝土进行拆模之后 , 为了避免 裂缝的产生 , 要利用保温材料进行覆盖。选择的保温材料一 定要有 良好 的保温效果 , 同时还要容易进行施工 , 利用聚乙 烯做成的高发泡塑料板是一个不错的选择 , 利用这种材料构 成密封的围护层 , 保证 B值与设计时的相关文件要求相符。 第 四, 在对混凝土进行浇筑的过程 中, 由于吊罐下料 , 因此 , 需要将保温棚掀开,这样就会导致浇筑仓 中有很多

10、冷空气 , 使得仓内的温度下降。所以, 要及时把保温棚复原 , 同时还要 将塑料薄膜密封在混凝土收仓面, 并将保温被覆盖在薄膜之 上 , 使得新浇混凝土不会散失太多热气。 另外 , 在对柱子以及 门槽二期混凝土进行浇筑的时候 ,因为浇筑高度比较高 , 且 仓位面积比较小 , 如果采用普通的保温措施是没有实际效果 的, 因此 , 需要在施工排架上设置保温棚 , 这样就能够使柱子 以及门槽都位于保温棚之中, 在暖棚之内要安装暖风机进行 供热。 ( 5 ) 模板。 在对混凝土进行浇筑之前 , 要对外侧模板做好 保 温工 作 ,只有 这样 才 能避免 混凝 土会 通过 模板散 失温 度 。 对于标准的

11、小钢模以及木模 , 要将牦牛被挂在外侧 , 其搭接 的距离要在 2 0 e m以上 , 确保模板不会露在外面。另外 , 对于 板梁柱的模板 , 要利用木质胶合板防止散热。 ( 6 ) 养护。第一 , 在完成浇筑之后 7天中, 不能拆除保温 棚 以及加温设备 , 而模板外侧也要继续进行保温 , 确保混凝 土仓中保持正温 。第二 , 在白天进行拆模 , 要预先翘缝 1 0 e m 到 1 5 c m之间, 这样能够对边界环境进行合理改变 , 不会降温 太快 , 也不会使得 内外温度太大 , 防止浇筑块温度和外界之 间有太大温差。 第三 , 在拆模之后 , 首先要利用塑料薄膜对其 进行封闭, 之后利

12、用厚度为 5 c m的泡沫塑料加以覆盖 , 在每 隔 2 m的地方就要利用木条对保温材料进行固定 ,确保混凝 土表面的保温层没有透风的地方。第四, 利用保温被对排架 柱从上往下进行铺设 , 对于拐角的地方 , 要铺设一层裹住柱 角 , 对于搭接的地方 , 要利用细扎丝进行连接 , 在每隔 2 m的 地方 , 要利用钢管在锁定保温被的周边 。 第五 , 为了避免穿堂 风, 要利用保温被对各个通风 口进行封堵。 第六 , 在对副厂房 完成浇筑工作之后 , 要及时利用保温被以及彩条布等做好保 温工作 。 ( 7 ) 温度测定。做好气象方面的监测预报 , 这样在寒潮和 气温骤降等发生的时候能够及时应对

13、。在浇筑的时候 , 要预 埋 白铁管 , 对内部温度进行测量 , 这些管道的一端必须是封 闭的, 直径为 l e m, 在管 口要利用保温材料进行封堵 , 在进行 测温的时候, 要把温度计插到测温管之中, 同时对其覆盖 , 防 止外界气温对其造成的影响, 温度计在其 中停留时间要保证 在 5 mi n以上 ,每周都要把温度测量的相关记录资料向监理 工程师进行汇报13 】 。温度测定的注意事项有: 第一, 利用 自动 测温仪器测量大气温度 ,每天测温 4次以上。对于暖棚 , 要 4 h测 一次气 温 。如果遇 到一些 比较特 殊 的天气 , 比如 , 寒 潮 , 就要提高观测频率。第二 , 在运

14、输的时候, 要每隔 2 h进行一 次测量 , 在浇筑过程中也要这样。 第三, 在对大体积混凝土进 行浇筑之后的 3 h中, 要对温度变化加强观测, 对于内部混凝 土来说 , 要 8 h进行一次观测 , 之后就要 1 2 h进行一次观测 。 对浇筑温度进行测量时 , 在每 l O O m: 的仓面上要有两个或以 上的测点 , 对于每一个浇筑层 , 要设置 3个或以上的测点 , 确 保其分布均匀性。第 四, 对于尾水管以及压力钢管和蜗壳等 的进出口, 要做好气温观测。在超出了养护期之后 , 就要在气 温变化的时候 , 对混凝土温度进行抽测。 3结 语 总之 , 对于电站厂房来说 , 如果在冬期对混

15、凝土进行施 工 , 必须要利用有效的施工方法, 并按照相关规定与要求进 行保温防护。另外 , 施工单位也要对其进行重视 , 利用相关管 理措施, 确保施工质量 , 并对其做好养护工作 , 确保冬期混凝 土施工的良好质量。 参 考文献 【 1 】 刘永辉 谈商品混凝土冬期施工技术措施及要点U 科技与 企 业, 2 0 1 3 , ( 0 7 ) : 2 3 2 2 】 黄晓 东, 李铁婷 浅谈混凝土冬期施工技术措施 U 】 黑龙江 科技 信 息, 2 0 1 0 , ( O 4 ) : 2 9 5 3 】 张家玮, 蒋朝晖, 徐伟 男 浅谈混凝土冬期施工的几点注意 事项U 】 建筑与预算, 2 0 1 4 , ( 0 4 ) : 9 4 9 7 5 7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 建筑论文/制度

移动网页_全站_页脚广告1

关于我们      联系我们       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号  |  icp.png浙ICP备2021020529号-1 浙B2-2024(办理中)

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
