收藏 分销(赏)

施工部署及现场平面布置3.docx

上传人:丰**** 文档编号:4703009 上传时间:2024-10-10 格式:DOCX 页数:8 大小:20.85KB
下载 相关 举报
施工部署及现场平面布置3.docx_第1页
第1页 / 共8页
施工部署及现场平面布置3.docx_第2页
第2页 / 共8页
施工部署及现场平面布置3.docx_第3页
第3页 / 共8页
施工部署及现场平面布置3.docx_第4页
第4页 / 共8页
施工部署及现场平面布置3.docx_第5页
第5页 / 共8页
点击查看更多>>
资源描述

1、施工部署及现场平面布置第一节工程特点、重点、难点一、工程性质重要本工程为河北省消防总队消防通讯指挥中心工程,位于石家庄市宋营镇。本工程属于本年度消防系统重要工程,对于河北省消防总队进行消防指挥、改善办公环境起到重要作用。二、安全文明施工、环保要求高本工程在施工过程中要求严格执行ISO141标准及河北省关于施工工地的安全文明施工及环保的要求。必须对劳务工人的管理细致到位,整体文明施工要求很高,难度较大。我单位在此方面有较丰富的同类施工经验,针对劳务分包管理,我单位有一整套详实的管理办法,若我单位中标,将充分考虑管理的严格性、特殊性,入场后将结合具体要求,进一步细化强化分包管理。三、总承包协调管理

2、难度较大本工程属于公共建筑,所以在施工过程中,将有较多的施工分包队伍,既有业主指定分包商,又有独立专业分包商;且工期要求紧,工作量较大,交叉作业势必较为频繁。如何有效地组织、协调、管理各工种及各分包队伍,确保按期、保质向业主交付一个精品工程是本工程的施工难点之一。针对总承包管理我公司有较丰富的总承包管理经验,作为总承包商管理过多个大型项目,从总承包与业主的配合;总承包与监理的配合;总承包与设计的配合;总承包与各专业分包的配合;以及配合协调等多个方面都有具体管理措施。第二节施工总体安排本工程分项工程较多,工程质量要求高,要确保工程质量、施工进度的顺利进行,就必须精心组织、策划、运筹帷幄,使施工穿

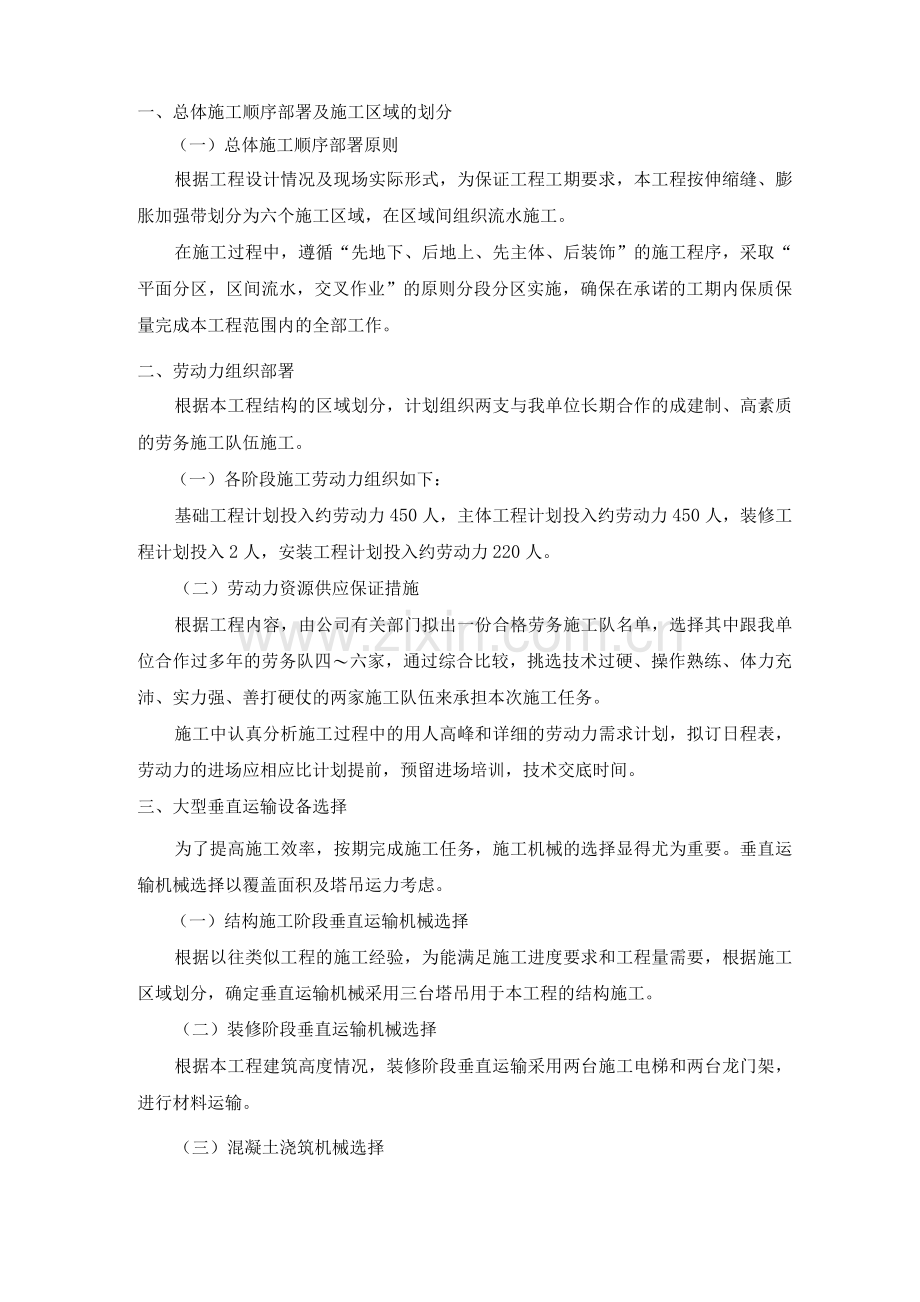

3、插合理、科学、施工秩序正常化。整个施工过程经历一个雨季一个冬季,需合理划分施工区域及施工流水段,安排各施工过程的先后施工顺序,方能确保最合理的资源配置和施工工期计划的实现。一、总体施工顺序部署及施工区域的划分(一)总体施工顺序部署原则根据工程设计情况及现场实际形式,为保证工程工期要求,本工程按伸缩缝、膨胀加强带划分为六个施工区域,在区域间组织流水施工。在施工过程中,遵循“先地下、后地上、先主体、后装饰”的施工程序,采取“平面分区,区间流水,交叉作业”的原则分段分区实施,确保在承诺的工期内保质保量完成本工程范围内的全部工作。二、劳动力组织部署根据本工程结构的区域划分,计划组织两支与我单位长期合作

4、的成建制、高素质的劳务施工队伍施工。(一)各阶段施工劳动力组织如下:基础工程计划投入约劳动力450人,主体工程计划投入约劳动力450人,装修工程计划投入2人,安装工程计划投入约劳动力220人。(二)劳动力资源供应保证措施根据工程内容,由公司有关部门拟出一份合格劳务施工队名单,选择其中跟我单位合作过多年的劳务队四六家,通过综合比较,挑选技术过硬、操作熟练、体力充沛、实力强、善打硬仗的两家施工队伍来承担本次施工任务。施工中认真分析施工过程中的用人高峰和详细的劳动力需求计划,拟订日程表,劳动力的进场应相应比计划提前,预留进场培训,技术交底时间。三、大型垂直运输设备选择为了提高施工效率,按期完成施工任

5、务,施工机械的选择显得尤为重要。垂直运输机械选择以覆盖面积及塔吊运力考虑。(一)结构施工阶段垂直运输机械选择根据以往类似工程的施工经验,为能满足施工进度要求和工程量需要,根据施工区域划分,确定垂直运输机械采用三台塔吊用于本工程的结构施工。(二)装修阶段垂直运输机械选择根据本工程建筑高度情况,装修阶段垂直运输采用两台施工电梯和两台龙门架,进行材料运输。(三)混凝土浇筑机械选择混凝土浇筑采用两台地泵进行施工,在高峰期间加一台汽车泵辅助使用,确保满足工程需要。四、主要物资供应、半成品加工安排本工程物资准备包含两方面内容,一部分指搭设为正常施工服务的生产和生活设施所需的物资,另一部分是指投入到施工生产

6、的各项材料物资。物资准备工作要针对两种对象,做到区别对待,真正解决施工现场的物资供应问题,为此,我们作好准备如下:对现场临时设施所需的各种材料,如办公设备、工具用房、生产用房,临时用电配电箱、电缆、水管等,根据我们投标施工组织设计中的临建搭设量,拟出一份临建搭设材料进场计划,提交给公司的物资生产基地,由该基地筹备组织相应材料,保证所需临建材料种类及数量在投标阶段一直处于闲置状态。对于工程本身所需的各种工程材料,我们将在公司强大的物资采购平台架构上结合石家庄市供应情况,首先通过预算部门精准的估算工程材料用量,然后由材料部门汇同技术计划部门一道提出详细的物资采购计划,根据现场进度情况组织各种材料物

7、资进场。本工程混凝土全部采用商品砼,装修阶段砂浆供应采用现场搅拌。施工现场布置详附图:结构施工阶段总平面布置图装修施工阶段总平面布置图五、季节性施工部署根据工程开工时间及工程形象进度,考虑季节性特点,合理安排施工工序,尽量减少季节性对本工程的影响。根据工程总的进度控制计划,本工程历经一个冬季、一个雨季,需严格制定冬、雨期技术措施,确保冬、雨期施工质量,工期不延误。第三节施工现场平面布置一、场地周边环境概述本工程为河北省消防总队消防通讯指挥中心工程,位于石家庄市宋营镇。二、施工总平面布置依据(一) 业主提供的总平面图及招标文件;(二) 施工组织和施工部署;(三) 主要施工技术方案;(四) 布置符

8、合现场卫生、安全防火和环境保护、防止扰民及民扰等要求。(五) 材料和半成品的堆放和加工地点,减少运输费用和场内二次搬运。四、现场平面布置(一) 施工区平面布置1、结构施工阶段的平面布置(1) 垂直运输机械的布置大型材料设备包括钢筋、混凝土、模板、木料等,基础部分主要通过塔吊、地上部分采用施工电梯完成,砼输送由地泵完成。(2) 钢筋加工及堆放场地本工程施工场地宽阔,所有钢筋全部在场内加工。钢筋加工堆放场地设置在楼体北侧。(3) 脚手架堆放场地脚手架堆放场地在钢筋加工堆放场地的东侧。(4) 模板加工及拼装、堆放场地本工程施工中将主要采用木模板。设置两个木工棚,分别设置在楼体东侧和北侧,木工棚将采用

9、隔音材料封闭。模板拼装及堆放场地设置在木工棚的南侧和东侧,以减少模板的二次搬运。2、装修施工阶段的平面布置(1) 垂直运输机械的布置装修阶段垂直运输主要是装修材料的运输。为了保证装修材料的供应,本工程采用施工电梯及龙门架运输。(2) 装修材料堆放场地装修阶段将利用结构施工阶段的钢筋堆放场地作为装修材料堆放场地。(3) 砂石、砌体材料堆场区砂石、砌体材料堆场区将利用结构施工阶段的模板堆放场地作为装修材料堆放场地。(4) 脚手架堆放场地脚手架堆放场地利用主体施工阶段脚手架堆放场地。(5)砂浆搅拌站现场搅拌站主要搅拌砌筑抹灰砂浆。本工程现场布置三个搅拌站。搅拌机棚采用封闭式,每个设2台JS-350型

10、搅拌机。砂堆场紧靠搅拌机设置,以满足砂浆需用量,并配备相应的计量器具,满足计量要求。在砂堆场边设置一个水泥库。(二)办公区平面布置1、现场办公设施现场办公室设置在现场南侧。办公室包括业主、监理和总承包办公室,其中设置一间能容纳30人的会议室,并为业主和监理提供8间办公室。2、生活区工人生活区设置在场地东北角。(三)现场道路及围墙布置1、出入规划工地出入共设置一处,主出入位于场地西南角,主要供大型车辆出入。出入设置门卫室。大门采用钢质材料制作。在出入内侧明显处设立施工名牌,内容为:工程名称、建筑面积、建设单位、设计单位、施工单位、监理单位、工地负责人、开工日期、竣工日期等。每块板高2.4米,宽1

11、.2米,标准三合板成型、面层用有机玻璃、电脑刻字。另外设专人负责工地周边地区的卫生工作,保证场地清洁。2、施工场区内交通道路规划路基采用2毫米厚2: 8灰土压实,上铺级配砂石或焦渣,再用混凝土硬化,保证雨季路面畅通,道路规划宽度为6米。3、车辆清洗区域为保证在雨季施工期间文明施工和保持场内外区域整洁,在出入设置车辆清洗设施,保证从施工现场出去的车辆干净整洁,树立良好的企业形象。4、围墙施工区、办公生活区皆用彩钢板进行围挡。第四节解决民扰与扰民措施施工过程中,我单位将严格执行相关法规、规程规定,制定现场文明施工措施。为防止民扰与扰民事件的发生,确保施工生产的顺利进行,我单位特制定如下措施。一、防

12、止扰民的措施(一)制定环境管理方案和实施措施,防止噪声污染、水污染及大气污染。(二)提倡文明施工,加强人为噪声的管理。尽量减少人为的大声喧哗,增强全体施工人员的防噪声扰民的自觉意识。(三)工地出入设置洗车台,运输车辆驶出施工现场要将车轮和槽帮冲洗干净,不得将泥砂带出现场。(四)土方回填时,采用密闭式运输车进行土方回运。现场设临时回填土堆场,临时堆存土方喷洒一层表面固化剂,并覆盖一层密目安全网,且四级以上刮风天气不进行土方回施工,以防扬尘。(五)水泥和其他易飞扬的细颗粒散装材料安排在库内存放或严密遮盖,运输和装卸时防止遗撒和飞扬,以减少扬尘。石灰的熟化和灰土施工时要适当配合洒水,以避免扬尘。(六

13、)施工现场严禁凌空抛洒垃圾、渣土等,禁止人为扬尘发生。(七)对环境污染尤其是噪声污染进行严格的监控。施工期间委托环保监测部门对不同施工阶段的施工噪声进行检测,确定噪声污染的程度,并对强噪声设备(混凝土罐车)采取封闭、限时使用,增加降噪设备等措施,振捣棒可采用环保低噪声设备,最大限度的降低噪声污染。(八)严格遵守环保部门的规定,严格按照标书要求的时间进行施工。(九)在基础和结构施工阶段,由于混凝土连续施工的需要进行超噪声限值作业时,提前向工程所在地建筑行政主管部门提出申请,经审查批准后到工程所在地环保部门备案。混凝土连续施工前,提前向周围居民贴出告示,对施工时间和重要性作业说明,最大限度的获得居

14、民的理解。(十)在噪声超标太多确实影响居民休息的施工区域设置噪声隔离屏,降低噪声污染,减少对学生及居民的影响。(十一)对居民家中的严重疾病患者,如高血压、心脏病等,如确属必要,可别处提供相应的食宿或休息处所。(十二)现场木工加工区做适当封闭,减少噪声对周围居民的影响。(十三)手持电动工具或切割器具应尽量在封闭的区域内使用,晚间使用时,应选择在远离周边居民住宅的区域,并使临界噪音达标。(十四)在施工照明光线可能对周边居民产生影响的地方,使用不刺眼的小型灯具,不得使用大的探照灯。(十五)在满足施工要求前提下,不得将光线照射到周围居民的楼上,不影响周围居民的正常休息、工作及生活秩序。(十六)制定文明

15、施工制度,以创造一个良好的环境为目的,从安全防护、消音、隔音措施、现场清洁等方面制定专门防护和保证措施。(十七)现场设立封闭垃圾站,对于施工过程中产生的建筑垃圾和生活垃圾现场封闭存放,并及时请专业垃圾公司外运。(十八)对现场及周边卫生区域项目部设10人的卫生小分队,负责现场内及周围的卫生清洁工作。二、防止民扰的措施只要严格执行和落实防止扰民的措施,最大限度的减少噪音污染,就可以有效地减少民扰,民扰大部分是由于扰民引起的,应该相信,我们绝大多数居民是遵纪守法的,是能够充分理解施工单位的困难。解决扰民问题的重点是,主要解决好产生扰民的几个重要因素,如噪声、尘土、光线、卫生环境等干扰。为随时解决施工

16、中出现的扰民问题,项目部设文明施工办公室,建立定期联系、随时走访相结合的方式,把出现的扰民影响因素消除于萌芽状态中。为了防止民扰事件的发生,我们在落实防止扰民措施的前提下,制定如下措施:(一)与当地居委会联合成立办公室,在当地选有威望的人士作为联合办公室主任,与项目部共同解决民扰问题。(二)在施工前公布连续施工的时间,发布安民告示,向工程周围的居民做好解释工作。(三)教育施工人员严格遵守各项规章制度,维护群众利益,尽力减少工程施工给当地群众带来的不便。(四)我项目部将委托地方环保监测部门按国家规定的噪声值进行测定,并确定噪声扰民的范围。(五)对确定为夜间噪声扰民范围内的居民,根据居民受污染的程度,按批准的超噪声标准值夜间施工工期,以相应标准对每户给予补偿。(六)现场设立群众来访接待处,并配备热线电话,24小时接待来访来电,对所有问题均在24小时内予以答复。(七)与街道办事处、居民代表、派出所共同开展创建文明工地活动,通过沟通和融洽关系减少或防止民扰。(八)建立节假日走访制度,对孤寡老人和家中有困难的居民开展“学雷锋、送温暖”的义务活动。对周围居民的水、电、暖等根据居民要求进行免费维修。(九)依法处理各种扰乱正常施工秩序的行为和责任人。对不管采取何种措施都仍然阻挠正常施工的人或行为,依法向有关部门申请遵照法律法规进行处理。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
