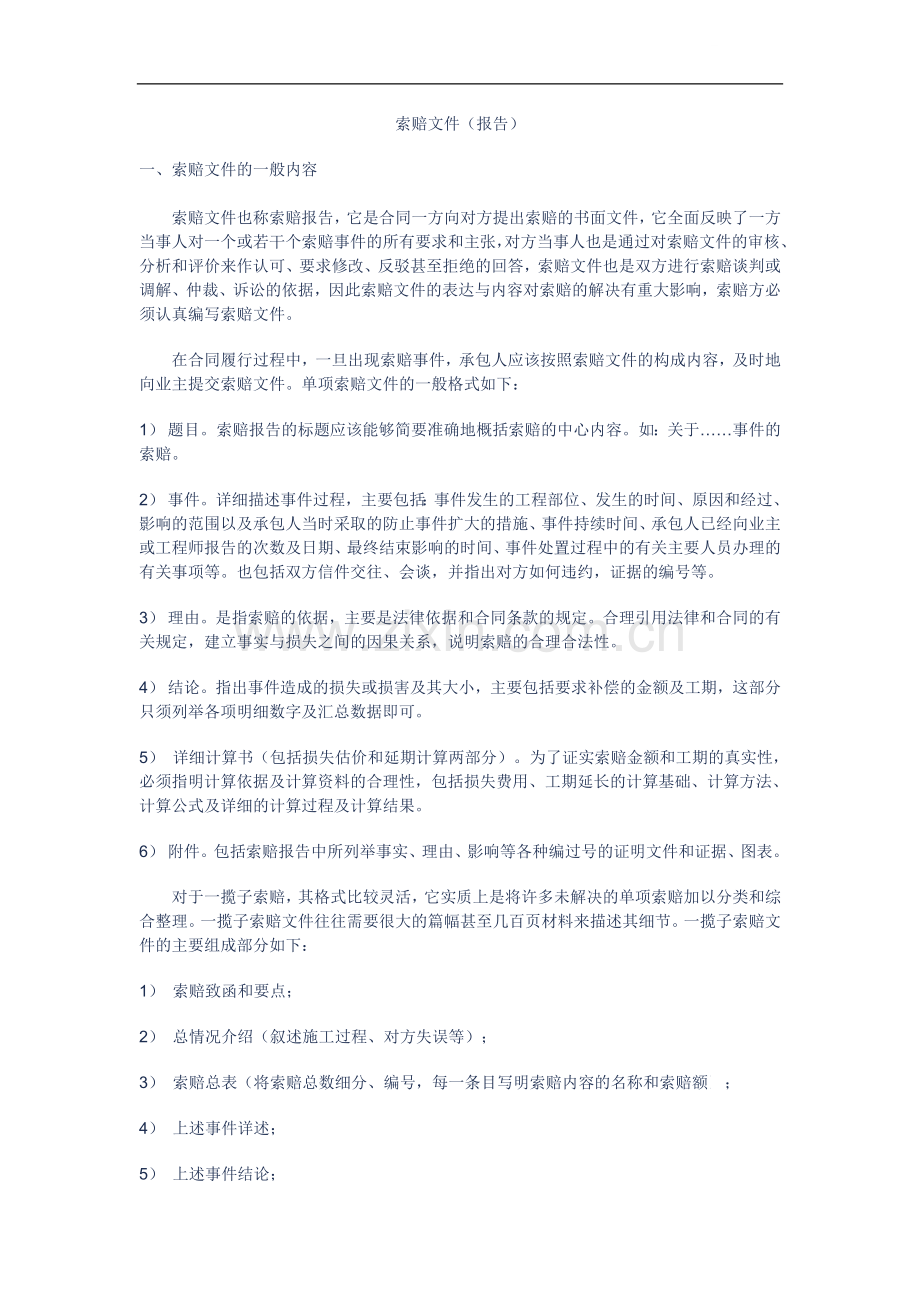

索赔文件(报告)
一、索赔文件的一般内容
索赔文件也称索赔报告,它是合同一方向对方提出索赔的书面文件,它全面反映了一方当事人对一个或若干个索赔事件的所有要求和主张,对方当事人也是通过对索赔文件的审核、分析和评价来作认可、要求修改、反驳甚至拒绝的回答,索赔文件也是双方进行索赔谈判或调解、仲裁、诉讼的依据,因此索赔文件的表达与内容对索赔的解决有重大影响,索赔方必须认真编写索赔文件。
在合同履行过程中,一旦出现索赔事件,承包人应该按照索赔文件的构成内容,及时地向业主提交索赔文件。单项索赔文件的一般格式如下:
1) 题目。索赔报告的标题应该能够简要准确地概括索赔的中心内容。如:关于……事件的索赔。
2) 事件。详细描述事件过程,主要包括:事件发生的工程部位、发生的时间、原因和经过、影响的范围以及承包人当时采取的防止事件扩大的措施、事件持续时间、承包人已经向业主或工程师报告的次数及日期、最终结束影响的时间、事件处置过程中的有关主要人员办理的有关事项等。也包括双方信件交往、会谈,并指出对方如何违约,证据的编号等。
3) 理由。是指索赔的依据,主要是法律依据和合同条款的规定。合理引用法律和合同的有关规定,建立事实与损失之间的因果关系,说明索赔的合理合法性。
4) 结论。指出事件造成的损失或损害及其大小,主要包括要求补偿的金额及工期,这部分只须列举各项明细数字及汇总数据即可。
5) 详细计算书(包括损失估价和延期计算两部分)。为了证实索赔金额和工期的真实性,必须指明计算依据及计算资料的合理性,包括损失费用、工期延长的计算基础、计算方法、计算公式及详细的计算过程及计算结果。
6) 附件。包括索赔报告中所列举事实、理由、影响等各种编过号的证明文件和证据、图表。
对于一揽子索赔,其格式比较灵活,它实质上是将许多未解决的单项索赔加以分类和综合整理。一揽子索赔文件往往需要很大的篇幅甚至几百页材料来描述其细节。一揽子索赔文件的主要组成部分如下:
1) 索赔致函和要点;
2) 总情况介绍(叙述施工过程、对方失误等);
3) 索赔总表(将索赔总数细分、编号,每一条目写明索赔内容的名称和索赔额);
4) 上述事件详述;
5) 上述事件结论;
6) 合同细节和事实情况;
7) 分包人索赔;
8) 工期延长的计算和损失费用的估算;
9) 各种证据材料等。
二、索赔文件编写要求
编写索赔文件需要实际工作经验,索赔文件如果起草不当,会失去索赔方的有利地位和条件,使正当的索赔要求得不到合理解决。对于重大索赔或一揽子索赔,最好能在律师或索赔专家的指导下进行。编写索赔文件的基本要求有:
1、符合实际
索赔事件要真实、证据确凿。索赔的根据和款额应符合实际情况,不能虚构和扩大,更不能无中生有,这是索赔的基本要求。这既关系到索赔的成败,也关系到承包人的信誉。一个符合实际的索赔文件,可使审阅者看后的第一印象是合情合理,不会立即予以拒绝。相反如果索赔要求缺乏根据,不切实际地漫天要价,使对方一看就极为反感,甚至连其中有道理的索赔部分也被置之不理,不利于索赔问题的最终解决。
2、说服力强
1) 符合实际的索赔要求,本身就具有说服力,但除此之外索赔文件中责任分析应清楚、准确。一般索赔所针对的事件都是由于非承包人责任而引起的,因此,在索赔报告中要善于引用法律和合同中的有关条款,详细、准确地分析并明确指出对方应负的全部责任,并附上有关证据材料,不可在责任分析上模棱两可、含糊不清。对事件叙述要清楚明确,不应包含任何估计或猜测。
2) 强调事件的不可预见性和突发性。说明即使一个有经验的承包人对它不可能有预见或有准备,也无法制止,并且承包人为了避免和减轻该事件的影响和损失已尽了最大的努力,采取了能够采取的措施,从而使索赔理由更加充分,更易于对方接受。
3) 论述要有逻辑。明确阐述由于索赔事件的发生和影响,使承包人的工程施工受到严重干扰,并为此增加了支出,拖延了工期。应强调索赔事件、对方责任、工程受到的影响和索赔之间有直接的因果关系。
3、 计算准确
索赔文件中应完整列入索赔值的详细计算资料,指明计算依据、计算原则、计算方法、计算过程及计算结果的合理性,必要的地方应作详细说明。计算结果要反复校核,做到准确无误,要避免高估冒算。计算上的错误,尤其是扩大索赔款的计算错误,会给对方留下恶劣
的印象,他会认为提出的索赔要求太不严肃,其中必有多处弄虚作假,会直接影响索赔的成功。
4、简明扼要
索赔文件在内容上应组织合理、条理清楚,各种定义、论述、结论正确,逻辑性强,既能完整地反映索赔要求,又要简明扼要,使对方很快地理解索赔的本质。索赔文件最好采用活页装订,印刷清晰。同时,用语应尽量婉转,避免使用强硬、不客气的语言。
