收藏 分销(赏)

[辽宁]高层住宅深基坑围护施工方案.doc

上传人:二*** 文档编号:4693683 上传时间:2024-10-10 格式:DOC 页数:9 大小:321KB
下载 相关 举报

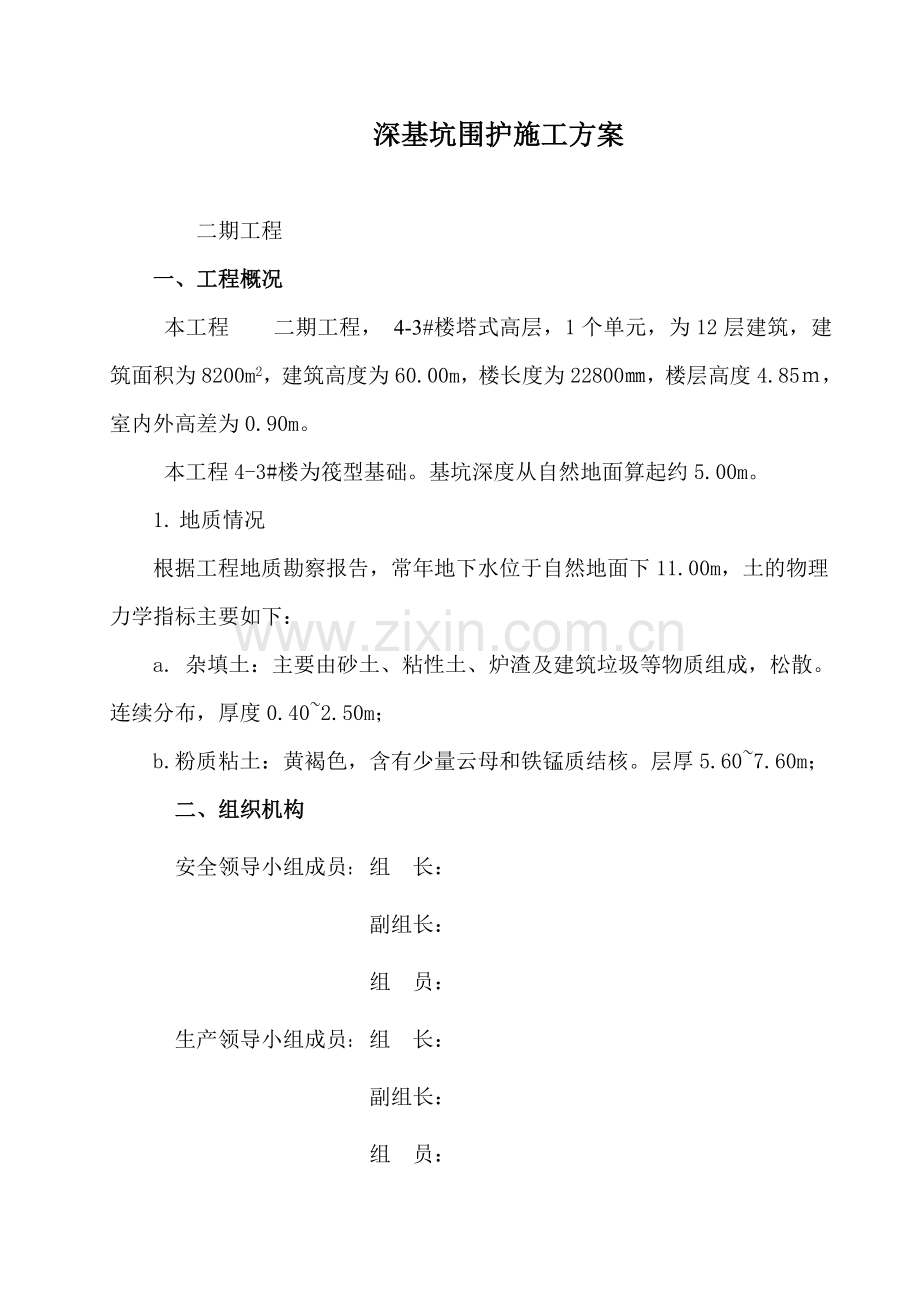

[辽宁]高层住宅深基坑围护施工方案.doc_第1页
第1页 / 共9页
亲,该文档总共9页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

1、深基坑围护施工方案 二期工程一、工程概况本工程 二期工程, 4-3#楼塔式高层,1个单元,为12层建筑,建筑面积为8200m2,建筑高度为60.00m,楼长度为22800,楼层高度4.85,室内外高差为0.90m。本工程4-3#楼为筏型基础。基坑深度从自然地面算起约5.00m。1. 地质情况根据工程地质勘察报告,常年地下水位于自然地面下11.00m,土的物理力学指标主要如下:a. 杂填土:主要由砂土、粘性土、炉渣及建筑垃圾等物质组成,松散。连续分布,厚度0.402.50m;b.粉质粘土:黄褐色,含有少量云母和铁锰质结核。层厚5.607.60m;二、组织机构安全领导小组成员: 组 长: 副组长:

2、 组 员: 生产领导小组成员: 组 长: 副组长: 组 员: 2. 基坑围护方案比较及选择由于构筑物周边建筑均为天然地基,且与现有周边建筑最近距离只有5.7m,采用井点降水法施工可能危及周边建筑物安全,故采用深层搅拌水泥土墙围护。3.1 提供方案A 深层搅拌水泥土墙:5排水泥土桩,桩径500mm,桩长13.500mm、12.000m、10.000m、8.000m,桩与桩之间搭接宽度100mm,采用切割搭接法施工,桩顶加C20钢筋砼压梁,梁按不同部位截面分900300mm2、2100300mm2和500300mm2(见图1)。基坑开挖必须在成桩7天以后进行,-4.50m以下的开挖工作必须在成桩3

3、0天以后进行。该方案特点是受明确、整体性好、安全富余大,但造价高、工期长。B 支护桩与放坡相结合:2排水泥桩,桩径500mm,桩长8000mm,桩与桩之间搭接宽度100mm,采用切割搭接法施工;开挖土体坡度1:1(见图2、3)。基坑开挖必须在成桩在后进行。该方案特点是场地利用充分、造价低、工期快,但开挖面积大,对周围环境影响较大。经业主、监理单位等有关单位多次论证,遵循“安全、适用、尽中能降低造价的原则”,确定B方案为最终方案。另考虑到基础下卧层部分为淤泥,为确保基底的整体性和稳定性,避免局部沉降不均匀,采取垫层下增设0.3m厚7:3石砂垫层。 3. 围护桩墙的安全性验算4.1 土层物理力学指

4、标参数的选用:土体重度1= 18.1kN/m3 内摩擦角=304.2 主要计算参数取值及内力计算:水泥重度2= 20kN/m3搅拌桩嵌固长度 l=2.4m搅拌桩外露基底 h=5.6m挡土墙宽 B=0.9m地面施工荷载q=20kN/m4.2.1 按朗肯土压力理论计算中,主动土压力Ea与被动土压力Ep分别采用水土分算和水土合算进行计算。4.2.2 抗倾覆稳定性验算:计算公式:Ka= 式中 Ka抗倾覆安全系数; W挡土墙面自重B挡土墙宽Ea、Ep主动、被动土压力Ha、hp主动土压力E和被动土压力E距墙根A的力臂(m)。经验算Kq=1.34虽然抗倾覆稳定系数值小一些,但由于基坑存在1:1放坡土体,增加

5、了被动土压力,故认为此安全系数满足要求。4.2.3 抗滑移稳定性验算:计算公式:Kh=1.3 式中 Kh抗滑移安全系数; 墙底磨擦系数,取0.4。经验算,Kh=4.41.35 基坑围护工程施工5.1 施工准备因施工场地需要,对占用东西支护桩范围内的临时道路进行修整,以及消除基础及地下障碍物,同时另做临时围护墙防盗,方能进行围护桩施工。5.2 深层搅拌桩施工5.2.1 工艺配方(1) 根据设计图纸要求,水泥掺入量15%,固化剂采用425号普通硅酸盐水泥15%,石膏粉掺入量2%。由电子秤自动记录每米、每桩耗水泥量及送粉速度。(2) 根据第一根桩的水泥掺入量情况和现场实际情况,水灰比控制在0.5左右

6、。5.2.2 施工工艺流程(1) 本工艺流程采用一次喷浆二次搅拌工艺,即:桩机就位桩位对中配制水泥浆启动挤压泵(确定浆液流出)正转预搅下沉喷完额定浆液反转喷浆提升搅拌复搅下沉复搅提升(清理喷头)移机(转入下一循环流程)。(2) 喷浆(钻进)速度及复搅(提升)速度控制:采用中挡速度(0.97m/min)进行喷浆施工,采用快挡速度(1.70m/min)进行复搅(提升)施工。(3)由于在靠北加药间一侧间距较小,该侧的支护在3 3截面长度范围内对应的支撤桩内外各插一根14钢筋L=4M。 5.2.3 质量技术要求及保证措施(1) 采用一次喷浆二次搅拌工艺,必须做到注浆搅拌均匀,搅拌桩水泥掺入比不少于15

7、%,控制好提升速度与注浆速度之间的关系,并严格控制水灰比(0.5)。(2) 成桩前复核桩位及垂直度,符合要求方可进入成桩程序。要求桩位对中误差不大于20mm,若浅部存在地下障碍应及时清除以保证桩位正确,对深部障碍物,采用绕开障碍,加密四周搅拌搭接的办法,达到止水的目的。(3) 由于该搅拌桩既是止水帷幕又是挡土墙体,因此必须搭接可靠,相邻桩体之间搭接不少于100mm,搭接时间一般不超过12h,如超过12h应在搭接处加桩或增加注浆量。施工中可出现断浆,如因设备故障出现断浆,则应重新注浆。施工开始和结束的头尾搭接处应采取加强措施,以消除搭接沟缝。 (4) 及时丈量钻头直径,磨损大于10mm时须更换钻

8、头或补焊,保证成桩直径水少于500mm。(5) 施工过程中,如出现堵浆情况,应将钻头提出地面清通,重新打进进应堵浆处提高500mm的地方开始喷浆,以防断桩。(6) 施工人员要求对成桩质量进行自检,方法是用16平头钢筋探成桩24h以后的浅部桩身,判定水泥质量及搅拌均匀性,发现问题及时汇报,采取补救措施。(7) 本工程桩长8m,允许偏差为80mm,桩的垂直度不超过5,钻头直径少于480mm,则应立即更换钻头。6基坑土方开挖胶降水措施6.1基坑土方开挖(1)支护桩工程施工完成后20天经有关部门验收合格后,才进行开挖。开挖时采用反铲挖掘机挖土,人工配合清理基坑,修整边坡。(2) 基础开挖采用分段开挖的

9、顺序:吸水井取水泵房配电间。由于吸水井与取水泵、配电间的开挖深度不同(相差2.3m),为了减少对取水泵房、配电间地基土的扰动,开挖时,在吸水井与取水泵房、配电间之间打一次性双排松原土挡土桩,桩径160mm,桩长约4.6m,排距与间距约500mm,同时加挡土板进行挡土。(3) 在基坑开挖后土坡外侧堆叠支护,稳定放坡土。(4) 设固定高程观测点,由专人进行监测开挖深度,严禁超挖。6.2 降水措施由于水泥搅拌桩挡土墙既可用于挡土,同进也具有较高的抗渗能力,可以形成良好的止水帷幕,因此采用基内设明沟排水方式。施工过程中在基坑四周设排水沟(深度保证比挖土面低0.40.5mm),四角设1000mm沉井圈作

10、为集水井(深度比排水沟低0.7m),各配一台100潜水泵日夜抽水,并派专人监督降水情况。另外为防止地面雨水流入坑内,水泥土桩施工后顶面浮浆可做成桩顶土坝,以挡雨水流入坑内。7 施工监测为了确保在基坑开挖过程中围护结构和周围建筑物的安全,实行工程环境监测,以实现科学、信息管理,指导施工。(1) 支护结构在压顶梁上四周共设18个观测点,采用经纬仪测量位移情况;南面下水道、通讯电缆沟上表面全段设5个观测点,采用水准仪测量沉降、经纬仪测量位移;北面加药间设4个标高观测点,采用水准仪进行沉降观测。(2)监测结果:南面下不道、通讯电缆沟,北面加药间基本上无沉降和位移情况;支护桩东面共设3个观测点,最大位移

11、8mm;南面共设了5个观测点,最大位移6mm;四面共设4个观测点,最在位移10mm;北面共设6个观测点,最大位移5mm。8 安全措施8.1 制订各种安全生产岗位责任制,严格遵守安全生产操作规程,杜绝违章作业现象。8.2 坚持经常性安全生产教育,施工人员要填好安全生产教育登记卡,建立健全班前安全活动记录卡。8.3 严肃劳动纪律,工作必须集中精力,不准酒后作业。操作人员必须戴好安全帽,高和作业必须系紧安全带。8.4 所有机电设备必须保持“一机一闸一漏电一箱”制度,电器安装、更换须由电工操作。8.5 土方开挖前,应编写土方开挖施工组织设计,做好挖土机械的通道布置、挖土顺序、土方搬运等。严禁挖土机械碰

12、撞支撑、围护墙和工程桩等。8.6 土方开挖的顺序、方法必须与设计工况相一致,并遵循“分层开挖、严禁超挖”的原则。采用机械挖土,坑底应保留200300mm厚基土,用人工挖除整平,并防止坑底土体扰动。8.7 挖土机械作业时,严禁任何人员进入挖土机械作业半径范围内。8.8 现场基坑周边接好红白安全带,放好马凳等安全设施,晚上或迷雾天设红灯警示。基坑必须设置专用通道,并做好防滑措施。夜间作业时,应设置足够照明措施。8.9 基坑边1.2m范围内不得堆放土方,弃土堆置高度不超过1.5m。施工时,边坡上不得行驶车辆和堆积材料,以防土体的塌坊。8.10 挡土桩施工采用连续作业,不得中断,保证不断桩,不缩径,为了防止临时停电,工地配备一以柴油发电机(120kW)。8.11 该围护结构采用搅拌桩和放坡相结合形式,由于抗倾覆稳定性系数稍小,因此在基础工程施工中必须加强施工监测力度(增加监测点和观测次数),基坑开挖前复核一次观测点读值,基坑开挖后,由专人定期观测,下雨天增加观测次数,以防挡土桩发生水平位移,对周边建筑物的影响及施工安全而造成事故。自挖土、基础结构施工至土方回填结束为止,根据对各观测点跟踪监测的结果可知,桩顶最大水平位移仅为向内10mm,完全满足施工要求。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
