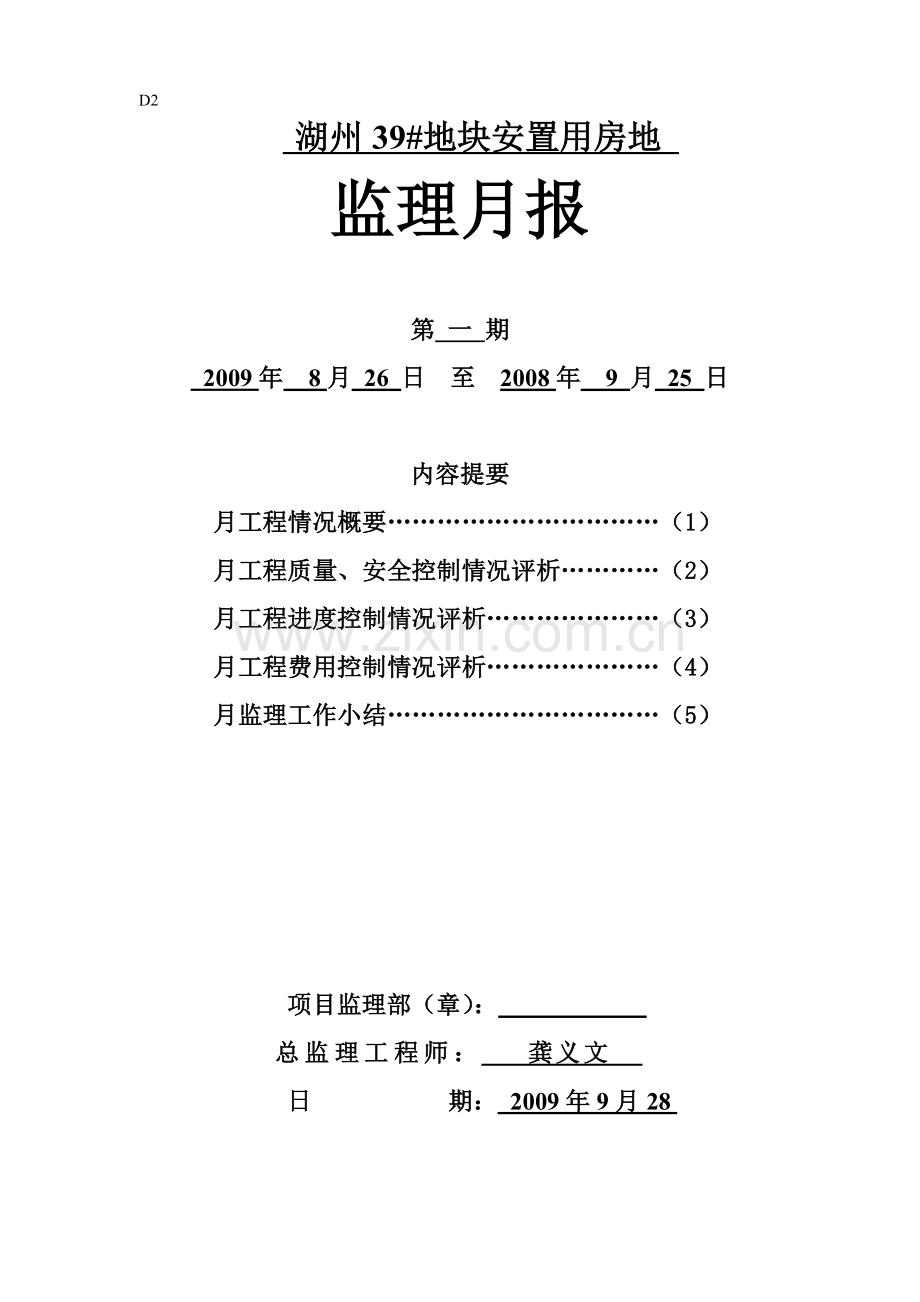

湖州39#地块安置用房地
监理月报
第 一 期
2009年 8月 26 日 至 2008年 9 月 25 日
内容提要
月工程情况概要……………………………(1)
月工程质量、安全控制情况评析…………(2)
月工程进度控制情况评析…………………(3)
月工程费用控制情况评析…………………(4)
月监理工作小结……………………………(5)
项目监理部(章):
总监理工程师: 龚义文
日 期: 2009年9月28
9 月 工 程 情 况 概 要
有关情况登记
本月日历天
30天
实际工作日
30天
建设单位指令单
0 份
建设单位联系单
0 份
承包单位联系单
0 份
监理工程师通知回复单
0 份
监理工程师指令单
0 份
监理工程师通知单
1 份
监理工程师备忘录
0 份
监理工程师联系单
8 份
设计变更文件
0 份
工程变更文件
0 份
例会会议纪要
2 份
专题会议纪要
1 份
本月工程大事记:
1、2009年9月1日发监理工作联系单002号,是关于进场管桩材料质量问题。
2、2009年9月2日发监理工作联系单003号,是关于施工现场安全事宜。
3、2009年9月5日发监理工作联系单004号,是关于现场施工程序问题。
4、2009年9月12日发监理工作联系单005号,是关于施工现场管理程序事宜。
5、2009年9月13日发监理工作联系单006号,是关于施工现场安全管理事宜。
6、2009年9月15日发监理工作联系单007号,是关于现场施工用电的专项检查。
7、2009年9月16日下午召开本工程第一次工地监理(安全)例会。(详见例会纪要)。
8、2009年9月19日发监理工作联系单008号,是关于现场材料、机械的混乱。
9、2009年9月20日发监理工作联系单009号,是关于现场质量的问题。
10、2009年9月23日下午召开本工程第二次工地监理(安全)例会。(详见例会纪要)
11、2009年9月25日下午召开关于发电机施工用电的协调会议。(详见例会纪要)
本月工程质量、安全控制情况评析
本月质量控制情况登记
本月抽查、见证试验次数
9 次
试验结果不合格次数
0 次
本月工程材料验收批数
25 批
验收不合格批次
0 批
本月构配件验收次数
0 批
验收不合格批次
0 批
设备开箱检查次数
0 次
检查不符合要求次数
0 次
隐蔽工程(工序)验收
14 项
累计验收
0 项
本月检验批验收批数
23 批
累计验收
0 批
本月查验分项工程
0 项
累计验收
0 项
本月分部工程验收
0 分部
累计验收
0分部
发出监理指令、通知单(质量类)
0 份
编写质量评估报告
0 份
工程质量情况简析
1、静压管桩能按照程序施工;
2、沉管灌注桩施工质量基本符合要求;
3、水泥搅拌桩施工质量基本符合要求;
4、钻孔灌注桩钢筋笼制作存在问题,严格要求施工单位整改。
安全生产情况简析
1、本月没有安全事故;
2、监理人员在例会上要求施工单位抓好安全,特别是夜间施工要把安全施工搞好。
3、现场材料堆积混乱,要求施工单位整改。
4、现场桩基过多,电缆线破损严重,要求施工单位严格处理。
本月工程进度控制情况评析
本月计划完成
本月实际完成
本月审批进度计划
1 份
累计审批进度计划
0 份
本月提前/滞后天数
0天
累计提前/滞后天数
0天
本月批准延长工期
0天
预计工程竣工日期
本月工程进度情况简析
1、预应力管桩完成328根。
2、钻孔灌注桩完成131根。
3、水泥搅拌桩完成736根。
4、沉管灌注桩完成89根。
5、25、30、35、39号楼砖胎模的砌筑。
下月工程进度展望
1、预应力管桩基本完成。
2、钻孔灌注桩完成60%。
3、水泥搅拌桩完成40%。
4、沉管灌注桩完成60%。
5、25、30、35、39号楼一、二层的完成。
本月费用控制情况评析
本月实际完成金额
万元
累计完成金额
万元
工程总预算金额
万元
累计完成金额占总预算金额 %
本月扣除预付款
万元
累计扣除预付款
万元
总预付款金额
万元
累计扣除预付款占总预付款 %
本月监理批准付款
万元
累计批准预付款
万元
本月发生批准索赔
万元
累计发生索赔额
万元
本月工程变更款
万元
累计工程变更款
万元
工程费用控制情况简析
本月未付工程款。
预计下月工程发生费用金额
监理小结
本月主要监理工作
1、参加由建设单位召开的第一次工地例会和各协调会。
2、配合施工单位进行动测检测试验。
3、现场控制各桩机打桩的控制要点。
4、对进场的材料进行检查,送检材料进行见证取样。
5、打工程桩、围护桩,项目监理部人员轮流监理桩施工,现场旁站。
主要存在问题和建议
1、工程技术资料报验滞后;
2、钻孔灌注桩存在质量问题。
本月工程监理报表
工程项目名称
湖州39号地块安置用房
监理费
工程规模
(面积、投资额等)
项目总监
龚义文
项目部人员
(注明兼职人员)
瞿祥生、周琦、戴远辉、杨小胜、陈广富、邱伟
监理合同期限
开工日期
预计完成日期
工程完成情况(月度形象部位、月度完成产值)
1、预应力管桩完成328根。
2、钻孔灌注桩完成131根。
3、水泥搅拌桩完成736根。
4、沉管灌注桩完成89根。
监理项目部存在的问题及建议
监理人员少,桩机多,工作面大。
项目总监(签字):
填表人(签字):
注:本表随监理月报同时送交公司工程部
杭州市城市建设监理有限公司
湖州39号地块安置用房
2009年9月28日
