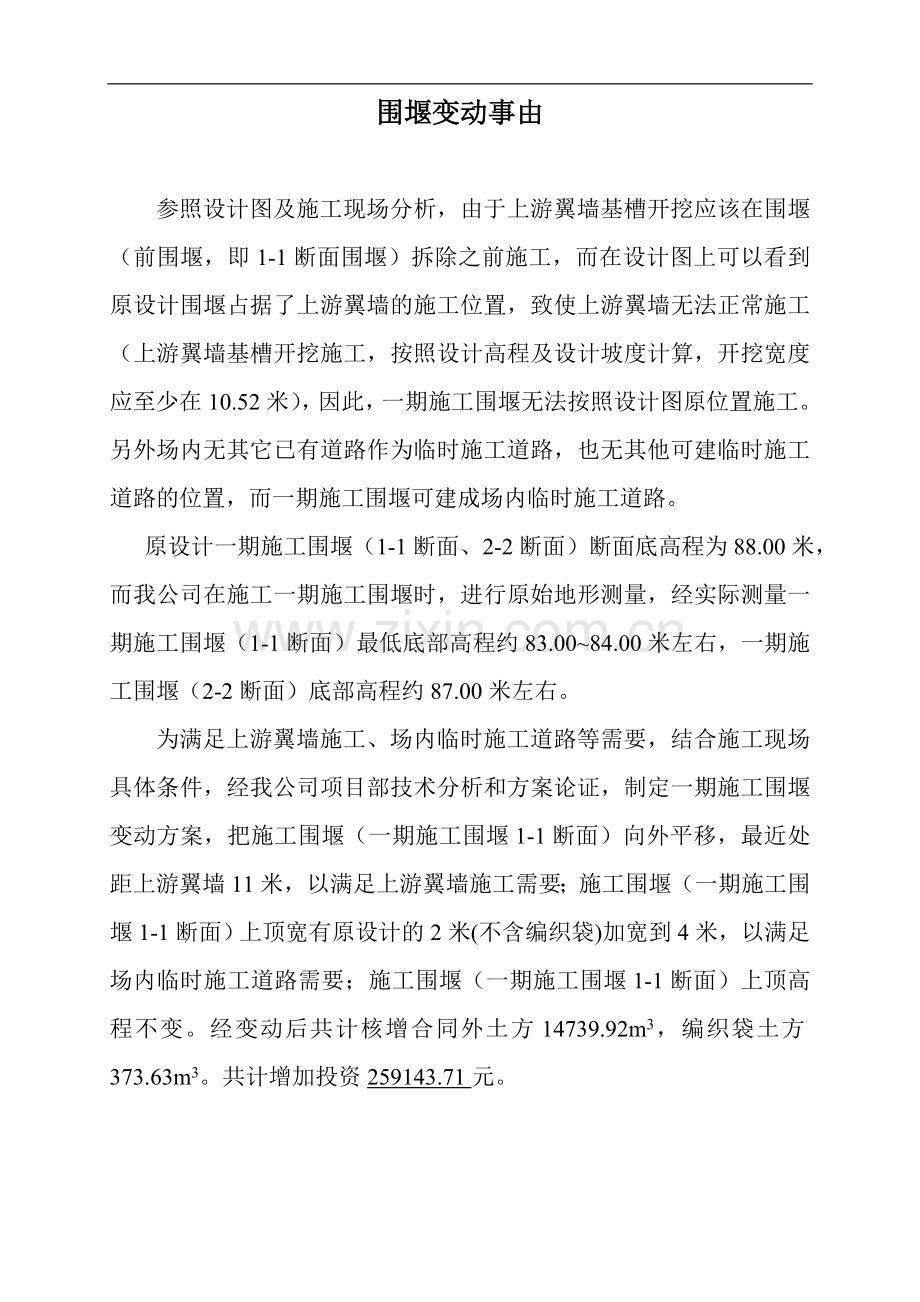

围堰变动事由
参照设计图及施工现场分析,由于上游翼墙基槽开挖应该在围堰(前围堰,即1-1断面围堰)拆除之前施工,而在设计图上可以看到原设计围堰占据了上游翼墙的施工位置,致使上游翼墙无法正常施工(上游翼墙基槽开挖施工,按照设计高程及设计坡度计算,开挖宽度应至少在10.52米),因此,一期施工围堰无法按照设计图原位置施工。另外场内无其它已有道路作为临时施工道路,也无其他可建临时施工道路的位置,而一期施工围堰可建成场内临时施工道路。
原设计一期施工围堰(1-1断面、2-2断面)断面底高程为88.00米,而我公司在施工一期施工围堰时,进行原始地形测量,经实际测量一期施工围堰(1-1断面)最低底部高程约83.00~84.00米左右,一期施工围堰(2-2断面)底部高程约87.00米左右。
为满足上游翼墙施工、场内临时施工道路等需要,结合施工现场具体条件,经我公司项目部技术分析和方案论证,制定一期施工围堰变动方案,把施工围堰(一期施工围堰1-1断面)向外平移,最近处距上游翼墙11米,以满足上游翼墙施工需要;施工围堰(一期施工围堰1-1断面)上顶宽有原设计的2米(不含编织袋)加宽到4米,以满足场内临时施工道路需要;施工围堰(一期施工围堰1-1断面)上顶高程不变。经变动后共计核增合同外土方14739.92m3,编织袋土方373.63m3。共计增加投资259143.71元。
附件:
1、一期施工围堰(前、后)平面位置图;
2、一期施工围堰(前、后)断面图;
3、合同外围堰(前、后)工程投资表;
4、合同外围堰(前、后)工程土方计算表;
5、合同外围堰(前、后)工程编织袋土方计算表;
6、一期前围堰(1-1断面)施工前原始水深测量记录表;
7、围堰变动实物图片。
施 工 单位:****工程建设有限公司
项目负责人:
日 期: 年 月 日
