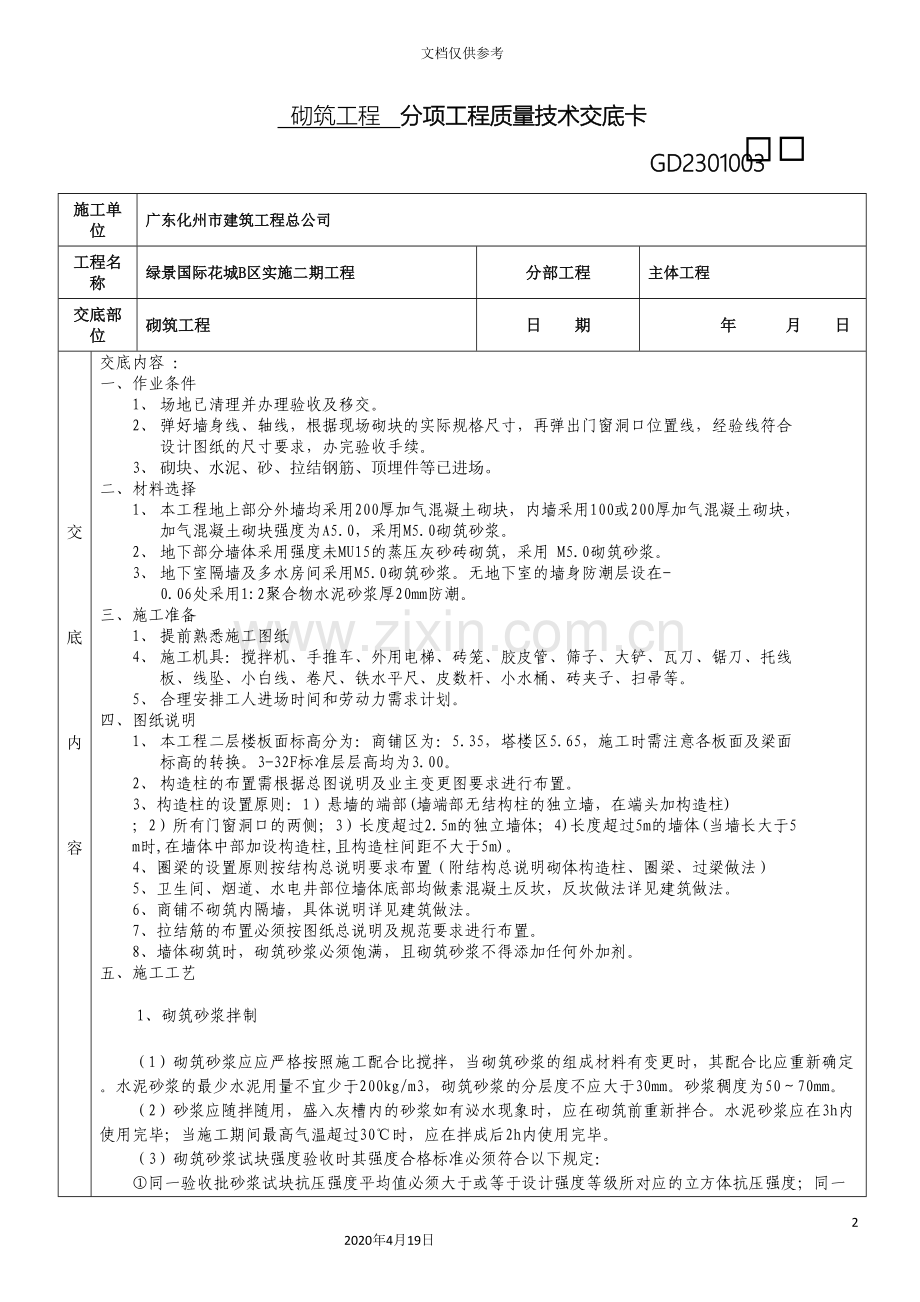

1、主体砌筑工程技术交底82020年4月19日文档仅供参考 砌筑工程 分项工程质量技术交底卡GD2301003 施工单位广东化州市建筑工程总公司工程名称绿景国际花城B区实施二期工程分部工程主体工程交底部位砌筑工程日 期 年 月 日交底内容交底内容交底内容交底内容交底内容交底内容交底内容交底内容 :一、 作业条件1、 场地已清理并办理验收及移交。2、 弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完验收手续。3、 砌块、水泥、砂、拉结钢筋、顶埋件等已进场。二、 材料选择1、 本工程地上部分外墙均采用200厚加气混凝土砌块,内墙采用100或200厚

2、加气混凝土砌块,加气混凝土砌块强度为A5.0,采用M5.0砌筑砂浆。2、 地下部分墙体采用强度未MU15的蒸压灰砂砖砌筑,采用 M5.0砌筑砂浆。3、 地下室隔墙及多水房间采用M5.0砌筑砂浆。无地下室的墙身防潮层设在-0.06处采用1:2聚合物水泥砂浆厚20mm防潮。三、 施工准备1、 提前熟悉施工图纸4、 施工机具:搅拌机、手推车、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、锯刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。5、 合理安排工人进场时间和劳动力需求计划。四、 图纸说明1、 本工程二层楼板面标高分为:商铺区为:5.35,塔楼区5.65,施工时需注意各板面

3、及梁面标高的转换。3-32F标准层层高均为3.00。2、 构造柱的布置需根据总图说明及业主变更图要求进行布置。3、构造柱的设置原则:1)悬墙的端部(墙端部无结构柱的独立墙,在端头加构造柱) ;2)所有门窗洞口的两侧;3)长度超过2.5m的独立墙体;4)长度超过5m的墙体(当墙长大于5m时,在墙体中部加设构造柱,且构造柱间距不大于5m)。4、圈梁的设置原则按结构总说明要求布置(附结构总说明砌体构造柱、圈梁、过梁做法) 5、卫生间、烟道、水电井部位墙体底部均做素混凝土反坎,反坎做法详见建筑做法。6、商铺不砌筑内隔墙,具体说明详见建筑做法。7、拉结筋的布置必须按图纸总说明及规范要求进行布置。8、墙体

4、砌筑时,砌筑砂浆必须饱满,且砌筑砂浆不得添加任何外加剂。五、 施工工艺1、砌筑砂浆拌制(1)砌筑砂浆应应严格按照施工配合比搅拌,当砌筑砂浆的组成材料有变更时,其配合比应重新确定。水泥砂浆的最少水泥用量不宜少于200kg/m3,砌筑砂浆的分层度不应大于30mm。砂浆稠度为5070mm。(2)砂浆应随拌随用,盛入灰槽内的砂浆如有泌水现象时,应在砌筑前重新拌合。水泥砂浆应在3h内使用完毕;当施工期间最高气温超过30时,应在拌成后2h内使用完毕。(3)砌筑砂浆试块强度验收时其强度合格标准必须符合以下规定:同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度;同一验收批砂浆试

5、块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0.75倍。砌筑砂浆的验收批,同一类型、强度等级的砂浆试块应不少于3组,每组六块。当同一验收批只有一组试块时,该组试块抗压强度的平均值必须大于或等于设计强度等级所对应的立方体抗压强度。砂浆强度应以标准养护,龄期为28d的试块抗压试验结果为准。抽检数量:每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。检验方法:在砂浆搅拌机出料口随机取样制作砂浆试块(同盘砂浆只应制作一组试块),最后检查试块强度试验报告单。2、砌块砌筑(1)、工艺流程:墙体放线选砖砌块浇水砌块排列砌块就位校正 1)

6、、墙体放线:施工前,将结构面按标高找平,放出砌体的轴线、边线和洞口线,并根据墙体长度及门洞位置进行试摆砖。2)、选砖:砌筑前应清除砌块底部的毛边飞翅、表面污物,剔除断裂、变形的砌块,表面平整度大于5mm以及规格偏差大于3mm的砖也应剔除。3)、砌块浇水:蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水,以水渗入砌块15mm左右为宜,且砌块含水率宜小于15%。4)、砌块排列:切锯砌块应使用专用工具,不得用斧子或瓦刀等任意砍劈,洞口两侧应选用规则整齐的砌块砌筑。5)、砌块就位与校正:每层砌筑开始时,应从转角处或定位砌块开始,砌一块,校正一块,每皮拉线控制砌体标高和墙面平整度,校正后,用砂浆灌垂直缝,随

7、后进行灰缝的勒逢(原浆勾缝),深度为35mm。(2)、操作工艺1)、砌块产品龄期不应小于28d。2)、砌块水平灰缝砂浆饱满度不得小于80%。3)、灰缝应横平竖直、砂浆饱满,垂直缝宜用内外临时夹板灌缝。水平灰缝厚度不得大于15mm,垂直灰缝不得大于20mm,当墙体排砖不符合模数且小于半砖,大于30mm的垂直缝,应用C20的细石混凝土灌实。4)、墙体转角处和纵横墙交接处应同时砌筑,临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。每次砌筑高度不得超过2.0m(设计规定)。砌筑时应上下错缝,搭接长度不宜小于砌块长度的1/3,并应不小于150mm,如不能满足时,在水平灰缝中应设置26钢筋,加

8、强筋长度不应小于500mm。竖向通缝不得超过2皮砌块。5)、有反坎部位墙体直接按图采用加气混凝土砌块砌筑,没有反坎部位的墙体应在墙脚底部砌三皮灰砂砖,然后再砌筑加气混凝土砌块。6)、砌体顶部与梁或板接触处应用灰砂砖及三角形混凝土块斜砌挤紧。砌筑外墙时,不得留脚手眼。7)、同一道墙体应分三次砌筑完成:第一次砌筑到墙体的一半高度,第二次砌筑到距离梁板150mm处,第三次利用灰砂砖及三角形混凝土块斜砌挤紧,每次砌筑间隔的时间为一天,顶砖部分需待墙体砌筑一周后方可施工。8)、外墙转角及纵横墙交接处,应将砌块分皮咬搓,交错搭砌。3、构造柱、圈梁、过梁、拉结筋(1)钢筋预埋构造柱与楼板、梁连接,圈梁与混凝

9、土墙、柱连接,砌筑墙拉结筋与混凝土墙、柱连接,后砌隔墙与梁或板拉结,采用在主体结构工程施工完成后植筋的方式,要保证质量,植筋胶采用“喜利得”植筋胶,并在现场进行抗拉拔试验。(2)构造柱、系梁、拉结筋施工工艺除图纸中注明构造柱位置外,构造柱设置间距5.0m。构造柱截面尺寸详结构总说明,配筋为412(HRB400)6.0200,钢筋搭接处及构造柱顶500高度范围内用6.0100,构造柱纵筋搭接长度满足设计要求。构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,每一马牙槎沿高度方向尺寸为400mm。1)、构造柱除图纸说明外,采用C25混凝土。构造柱浇筑混凝土前,必须将砌体留槎部位和模板浇水湿润,将

10、模板内的落地灰、砖渣和其它杂物清理干净,并在结合面处注入适量与构造柱混凝土强度等级相同的同配比水泥砂浆。构造柱混凝土坍落度一般以5070mm为宜。浇筑时使用施工电梯配合斗车运送至现场,浇筑时分层分次进行。2)、墙高度大于4米的190砌体及高度大于3m的90、120砌体,应在墙体半高处(一般结合门窗洞口,设圈梁一道。圈梁宽度同墙厚,高度150mm,配筋为412,6.5250,混凝土强度等级C25。3)、砌筑墙体在门窗洞口上方须设钢筋混凝土过梁,当图中无注明时,应按照下表进行;过梁两端各伸入支座400,同时门窗洞口两侧200范围内要用实心砌体或用砂浆将孔隙填实。过梁表洞净宽LL10001000L1

11、5001500L L2500 L2500 L2500过梁高h120120150180240350支座长度200250250400400400面筋210210210212212212底筋2102122142142162184)、门窗洞口尺寸按设计预留尺寸进行预留。5)、加气混凝土砌块每隔500600mm(按砖的模数)配26.0水平钢筋与其两端混凝土墙、柱、构造柱拉结,具体做法如下图:4、操作架搭设 砌筑时,采用483.5钢管搭设双排操作架,架宽1.5m,立杆间距1.5m,水平杆步距1.8m(设扫地杆高度150mm),架体距预砌墙体距离不大于300mm,操作面处应满铺脚手板(50mm厚)。操作架可

12、根据场地情况搭设成多个短架进行现场拼装,但单个架体高长比不得大于1.0。五、质量要求混凝土小型空心砌块施工质量要求应符合砌体工程施工质量验收规范(GB50203- )的规定。项序检查项目允许偏差或允许值主控项目1小砌块强度等级设计要求MU2砂浆强度等级设计要求M3砌筑留搓第6.2.3条4水平灰缝饱满度90%5竖向灰缝饱满度90%6轴线位移10mm7垂直度(每层)5mm一般项目1水平灰缝厚度竖向宽度812mm2基础顶面和楼面标高15mm3表面平整度清水:5mm 混水:8mm4门窗洞口5mm5窗口位移20mm6水平灰缝平直度清水:7mm 混水:10mm六、成品保护措施1、砌体材料运输、装卸过程中严

13、禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。2、砌体墙上不得放脚手架排木,防止发生事故。3、体在墙上支撑圈梁模板时,防止撞动最上一皮砖。4、支完模板后,保持模内清洁,防止掉入砖头、石子、木屑等杂物。5、墙体的拉结钢筋、框架结构柱预留锚固筋及各种预埋件、各种预埋管线等,均要注意保护,严禁任意拆改或损坏。6、砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱混凝土时要防止砂浆流淌污染墙面。7、在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体。8、预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌砌严密,不留痕迹。9、垂宜运输的外用电梯进料口周围,用塑

14、料纺织布或木板等遮盖、保持墙面清洁。七、安全注意事项1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要系好安全带,安全带挂靠地点牢固。2、垂直运输的吊笼、滑车、绳索、刹车等,必须满足荷载要求,吊运时不得超荷:使用过程中要经常检查,着发现不符合规定者,要及时修理或更换。3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾倒。4、进入施工现场,要正确穿戴安全防护用品。5、施工现场严禁吸烟,不得酒后作业。6、从砖垛上取砌块时,先取高处后取低处,防止垛倒砸人。八、 环保措施1、砌筑砂浆不得遗撒,污染作业面。2、施工垃圾应每天清理堆放在指定的地点。3、现场的水泥应维护严密采,有防潮防水措施。专业技术负责人:交底人: 接受人:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
