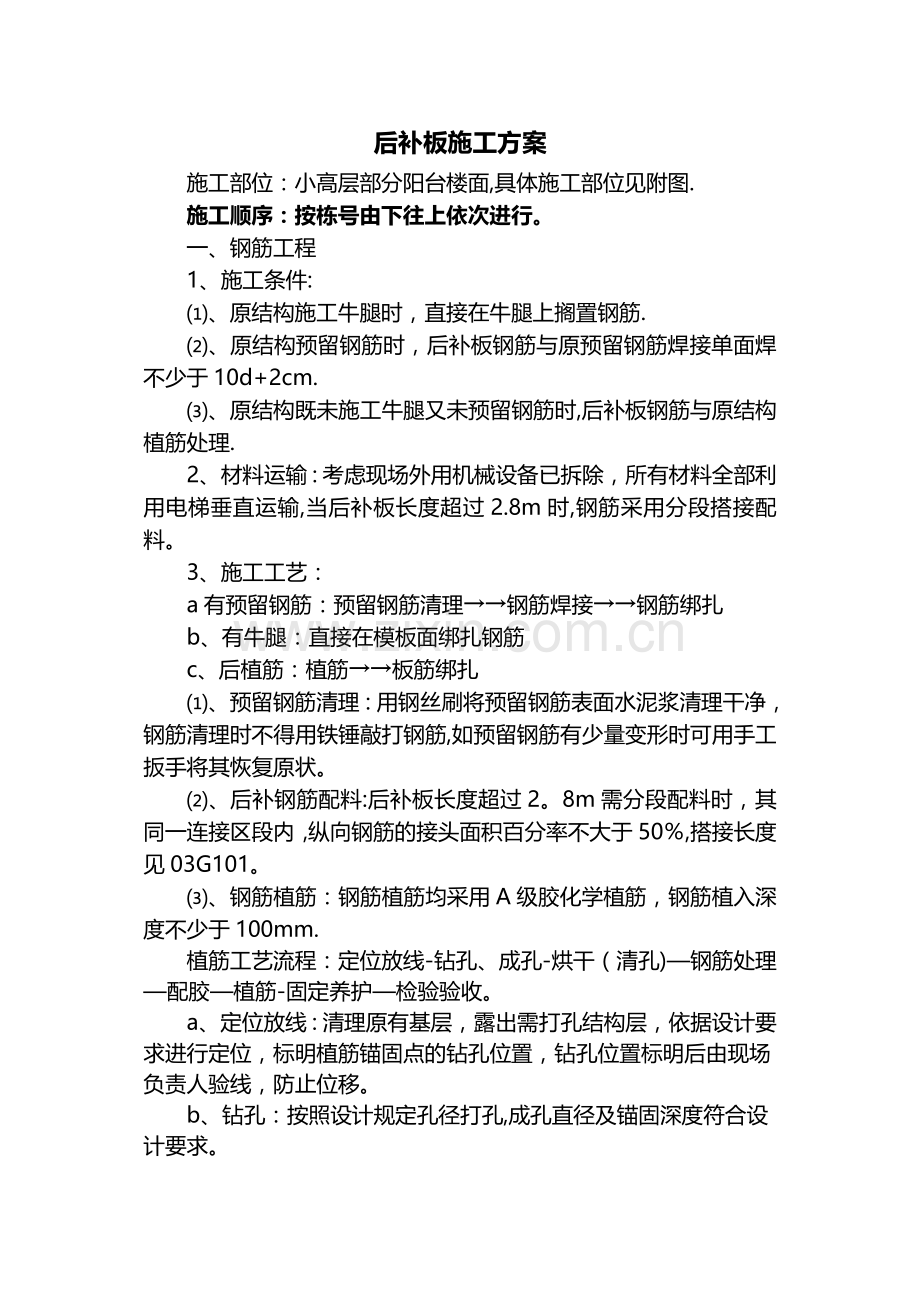

1、后补板施工方案【完整版】后补板施工方案施工部位:小高层部分阳台楼面,具体施工部位见附图.施工顺序:按栋号由下往上依次进行。一、钢筋工程1、施工条件:、原结构施工牛腿时,直接在牛腿上搁置钢筋.、原结构预留钢筋时,后补板钢筋与原预留钢筋焊接单面焊不少于10d+2cm.、原结构既未施工牛腿又未预留钢筋时,后补板钢筋与原结构植筋处理.2、材料运输:考虑现场外用机械设备已拆除,所有材料全部利用电梯垂直运输,当后补板长度超过2.8m时,钢筋采用分段搭接配料。3、施工工艺:a有预留钢筋:预留钢筋清理钢筋焊接钢筋绑扎b、有牛腿:直接在模板面绑扎钢筋c、后植筋:植筋板筋绑扎、预留钢筋清理:用钢丝刷将预留钢筋表面
2、水泥浆清理干净,钢筋清理时不得用铁锤敲打钢筋,如预留钢筋有少量变形时可用手工扳手将其恢复原状。、后补钢筋配料:后补板长度超过2。8m需分段配料时,其同一连接区段内,纵向钢筋的接头面积百分率不大于50,搭接长度见03G101。、钢筋植筋:钢筋植筋均采用A级胶化学植筋,钢筋植入深度不少于100mm.植筋工艺流程:定位放线-钻孔、成孔-烘干(清孔)钢筋处理配胶植筋-固定养护检验验收。a、定位放线:清理原有基层,露出需打孔结构层,依据设计要求进行定位,标明植筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线,防止位移。b、钻孔:按照设计规定孔径打孔,成孔直径及锚固深度符合设计要求。c、烘干(清孔):清
3、孔方法:用吹风机和毛刷将孔清理干净,水湿润孔壁将孔内积水吸干,必须保证孔内干净。后补板施工方案施工部位:小高层部分阳台楼面,具体施工部位见附图.施工顺序:按栋号由下往上依次进行。一、钢筋工程1、施工条件:、原结构施工牛腿时,直接在牛腿上搁置钢筋.、原结构预留钢筋时,后补板钢筋与原预留钢筋焊接单面焊不少于10d+2cm.、原结构既未施工牛腿又未预留钢筋时,后补板钢筋与原结构植筋处理.2、材料运输:考虑现场外用机械设备已拆除,所有材料全部利用电梯垂直运输,当后补板长度超过2.8m时,钢筋采用分段搭接配料。3、施工工艺:a有预留钢筋:预留钢筋清理钢筋焊接钢筋绑扎b、有牛腿:直接在模板面绑扎钢筋c、后
4、植筋:植筋板筋绑扎、预留钢筋清理:用钢丝刷将预留钢筋表面水泥浆清理干净,钢筋清理时不得用铁锤敲打钢筋,如预留钢筋有少量变形时可用手工扳手将其恢复原状。、后补钢筋配料:后补板长度超过2。8m需分段配料时,其同一连接区段内,纵向钢筋的接头面积百分率不大于50,搭接长度见03G101。、钢筋植筋:钢筋植筋均采用A级胶化学植筋,钢筋植入深度不少于100mm.植筋工艺流程:定位放线-钻孔、成孔-烘干(清孔)钢筋处理配胶植筋-固定养护检验验收。a、定位放线:清理原有基层,露出需打孔结构层,依据设计要求进行定位,标明植筋锚固点的钻孔位置,钻孔位置标明后由现场负责人验线,防止位移。b、钻孔:按照设计规定孔径打
5、孔,成孔直径及锚固深度符合设计要求。c、烘干(清孔):清孔方法:用吹风机和毛刷将孔清理干净,水湿润孔壁将孔内积水吸干,必须保证孔内干净。D、清理后的孔壁用丝棉将洞口塞紧,避免其它杂物落入其中,保持孔壁干燥。e、钢筋处理:钢筋表面处理,用电动钢丝刷或人工钢丝刷,清除钢筋表面的锈蚀,用丙酮或酒精清除表面油污及灰尘.按照设计规定进行钢筋下料,下料时必须保证钢筋长度达到埋深深度。F、配胶:胶的饱满程度及基材干燥程度直接影响锚固力的大小,所以配胶是一道关键程序,取洁净容器(塑料或金属盆不得有油污、杂质)和称重衡器:量锚固料重量16左右的干净水和锚固料一起搅拌均匀,由于锚固料会越搅越稀,所以搅拌到料干稀均
6、匀、无流动性、用手能搓成条即可,搓成条的锚固料塞进孔内,塞满直至孔底。钢筋旋转着插入,使钢筋和孔壁间的空隙都填满锚固料,挤出的材料可搓成条再用,锚固料要随用随拌,搅拌好的材料最好在20分钟之内用完,以免浪费。G、植筋:插入钢筋时,将钢筋旋转插入孔内,直至孔底,再轻轻敲击钢筋,使胶与钢筋表面接触更紧密。H、固定养护:钢筋插入后,常温24小时以内禁止扰动钢筋,以免影响植筋效果,72小时之后即可受力.、钢筋连接:后补板与原结构部位钢筋连接采用单面焊接连接,规范要求单面焊不少于10d,为保证焊接质量,现场所有焊接长度均加长2cm,即10d+2cm。、钢筋绑扎:模板清理模板上划钢筋间距线绑扎板下层受力筋
7、绑扎板上层钢筋垫混凝土保护层垫块。 a、清理板模上的杂物,用粉笔在模板上划好主筋、分布筋的间距;按划好的间距,先排放受力主筋,后放分布筋;b、绑扎板钢筋用八字扣,除外围两根筋的相交点全部绑扎外,其余各点可交错绑扎,双向板相交点应全部绑扎,如板为双层钢筋,两层钢筋之间加钢筋马凳以确保上部钢筋的位置。负弯矩钢筋每个相交点均要绑扎。 c、钢筋绑好后,在钢筋的下面垫好砂浆垫块,间距1000mm梅花形布置,垫块的厚度等于保护层厚度,应满足设计要求。双层双向板筋采用8“ ”型钢筋支撑间距1000mm梅花形布置控制上下两层钢筋间距。 d、板筋的搭接长度和搭接位置必须符合设计和施工规范的要求. 二、模板工程:
8、1、待下一层后补板混凝土达到一定强度后方可进行上一楼层模板安装;2、楼面模板采用183091518胶合板,门式钢管脚手架支撑系统,支撑间距不大于1200mm;。3、模板安装时,主格栅采用50100双木枋,次格栅采用50100木枋,木枋间距250,安装楼面模板,确保板面平整,不会因施工荷载急剧增加而变形。4、模板铺设拼装应整齐严密、不应漏浆;模板与混凝土接触面应清理干净,并刷涂隔离剂;严禁隔离剂污染钢筋与混凝土接搓处.楼板模板铺设完毕,进行检查验收后方可进行下一道工序的施工。5、考虑天棚打磨后直接批腻子,故对楼面模板的周转材料质量及施工质量的要求均很高。楼面模板安装完毕,安排专人用胶带纸封闭所有
9、的接缝,杜绝混凝土浇筑过程中漏浆现象的产生。6、将支承架利用钢管、扣件相连接,形成一个整体稳定、刚度良好的支承系统。7、边梁及中间梁模板加固见图;8、现浇混凝土结构模板安装的允许偏差见下表:项 目允许偏差底模上表面标高5相临两板面2表面平整度5三、混凝土工程:综合考虑工期、现场条件等因素.利用电梯将混凝土原材料运至各浇筑点,现场人工搅拌。1、施工准备:A、材料要求:原材料检测合格,砼应通过试配确定配合比.当砼的组成材料有变化时,其配合比应重新确定。B、以一平斗车材料作为配料标准,根据配比确定出每立方混凝土各需沙、石斗车数量。计算出每块板所需混凝土数量,根据混凝土量确定每块板所需沙石斗车量及水泥
10、袋数,将材料运至各施工点。C、每一楼层放置水桶一个,方便混凝土搅拌及养护用水。D、施工条件:钢筋、模板通过甲方、监理验收。E、水平控制线抄测完毕F、新旧混凝土交接处凿毛并清理干净2、混凝土施工:人工搅拌:(1)先将砂子倒在搅拌板(两块木板拼在一起)上,再把水泥倒在砂子上翻拌23次。(2)使砂子和水泥搅拌均匀后再加水,继续搅拌23次。(3)拌均匀后即可投入石子,再均匀搅拌数次,直到石子与灰浆全部调匀且稠度适合。浇筑顺序:同一块板混凝土浇筑时,先浇筑靠近原结构板混凝土,再往前推进,避免踩坏钢筋.施工前模板先清洗干净浇水湿润,并在新旧混凝土交界面刷素水泥浆一道,浇筑过程中加强与原结构交接处振捣.振实
11、后随即用刮尺刮平,并向落水口位置稍稍找坡,并在初凝前用木抹子提浆抹平收面.后补板养护周期不得少于14d,采用覆盖养护,以免楼层洒水太多污染已完成装饰.混凝土浇筑完毕后随即将墙面、搅拌面清理干净。3、质量标准: 、强度和密实度必须符合设计要求和施工规范规定。 、表面平整度允许偏差5mm。四、注意事项:、所有临边均需搭设可靠围护设施;、每日施工完毕随即做好工完场地清,建筑垃圾清理时严禁从高空向下抛掷,全部用密封胶袋包装好,统一运至垃圾收纳所、施工时尽量控制施工用水,每层设置一个水桶,楼面养护覆盖塑料薄膜。五、成品保护1、项目部应充分认识成品保护的重要性.安排施工计划时,尽量避免交叉作业,如工序无法
12、避免视现场情况采取可靠的保护措施。2、项目经理部通过每周的生产调查会对成品保护工作做出统一布置.3、平时加强对职工的教育,增强成品保护意识,主要做好以下工作:a、新增部位施工时,必须先将原先相临墙面、栏杆、门框用塑料薄膜保护工作好,防止污染。b、直接在楼面拌制砂浆、砼时,材料下方必须垫置模板,减少地面污染.c、采用电梯上下材料时,电梯四周采用模板全封闭。安排专人操作电梯(建议物业安排专人操作),保持电梯清洁.d、用斗车运输材料时,施工通道需经过的门槛必须设置架空走道,墙面阳角做好护角.e、应保护好地漏及预留管,在其上用硬纸盒遮盖,堵好下水口防止杂物堵塞。f、对即将完成或已完成的房间要及时关闭,有专人看管钥匙,班组入内施工,做好成品登记,如有损坏或丢失须追查责任;g、外墙装饰贴面污染后应立即用抹布清除干净。H、公共部位楼面通道先铺设一层彩条布,然后在彩条布上用模板铺设走道有效预防人为磨损地面。I: 每一楼层放置水桶一个,严禁长流水.J:待楼面混凝土达到一定强度后方可上人操作.4、加强成品保护的奖罚制度执行工作,加大惩罚力度,不断完善和补充各项成品保护措施,鼓励保护成品的好人好事,批评、打击有意损坏成品的不良分子,后果严重者开除直至送公安机关.
