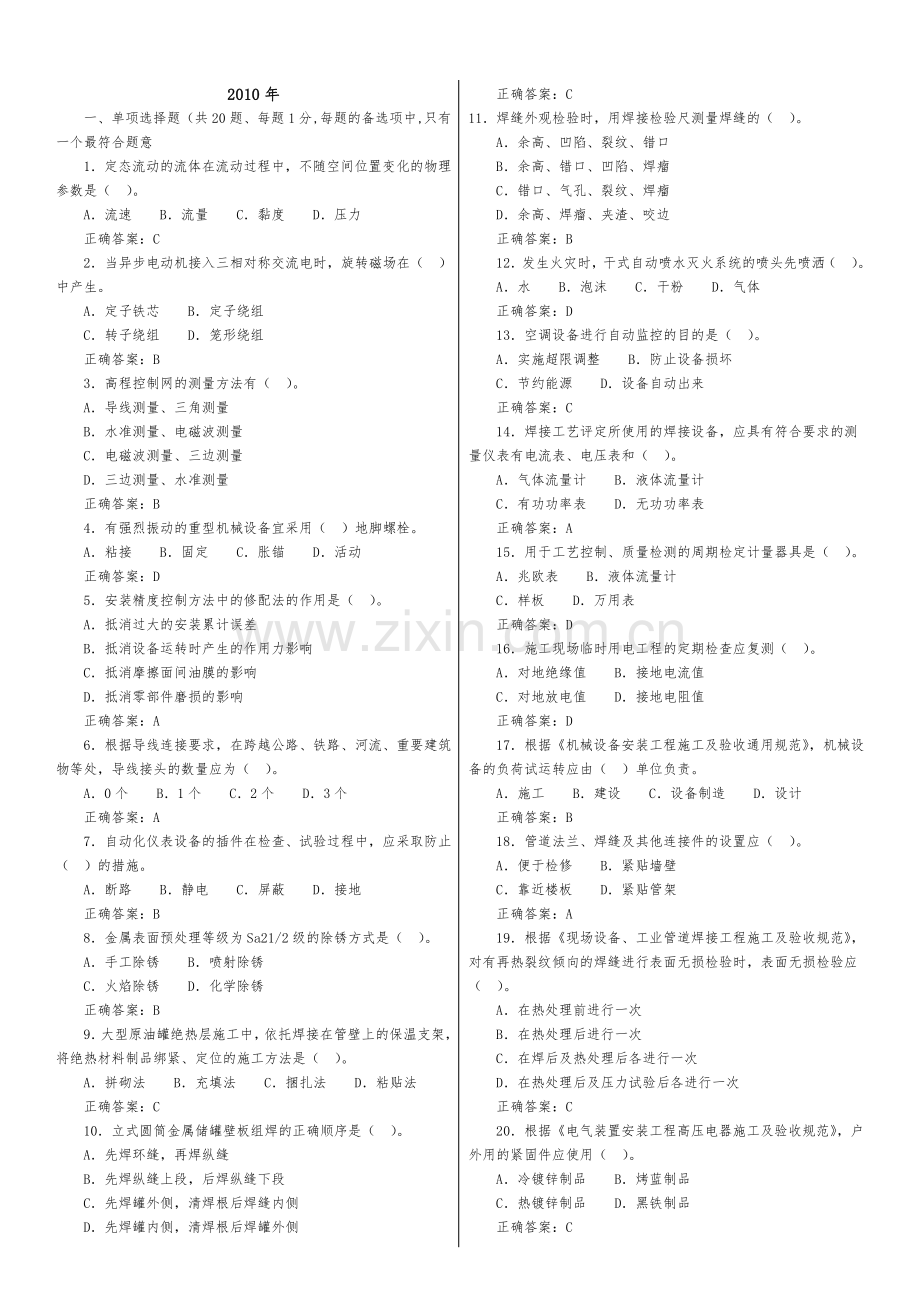

1、20102010 年年一、单项选择题(共 20 题、每题 1 分,每题的备选项中,只有一个最符合题意1定态流动的流体在流动过程中,不随空间位置变化的物理参数是()。A流速B流量C黏度D压力正确答案:C2当异步电动机接入三相对称交流电时,旋转磁场在()中产生。A定子铁芯B定子绕组C转子绕组D笼形绕组正确答案:B3高程控制网的测量方法有()。A导线测量、三角测量B水准测量、电磁波测量C电磁波测量、三边测量D三边测量、水准测量正确答案:B4有强烈振动的重型机械设备宜采用()地脚螺栓。A粘接B固定C胀锚D活动正确答案:D5安装精度控制方法中的修配法的作用是()。A抵消过大的安装累计误差B抵消设备运转时

2、产生的作用力影响C抵消摩擦面间油膜的影响D抵消零部件磨损的影响正确答案:A6根据导线连接要求,在跨越公路、铁路、河流、重要建筑物等处,导线接头的数量应为()。A0 个B1 个C2 个D3 个正确答案:A7自动化仪表设备的插件在检查、试验过程中,应采取防止()的措施。A断路B静电C屏蔽D接地正确答案:B8金属表面预处理等级为 Sa21/2 级的除锈方式是()。A手工除锈B喷射除锈C火焰除锈D化学除锈正确答案:B9 大型原油罐绝热层施工中,依托焊接在管壁上的保温支架,将绝热材料制品绑紧、定位的施工方法是()。A拼砌法B充填法C捆扎法D粘贴法正确答案:C10立式圆筒金属储罐壁板组焊的正确顺序是()。

3、A先焊环缝,再焊纵缝B先焊纵缝上段,后焊纵缝下段C先焊罐外侧,清焊根后焊缝内侧D先焊罐内侧,清焊根后焊罐外侧正确答案:C11焊缝外观检验时,用焊接检验尺测量焊缝的()。A余高、凹陷、裂纹、错口B余高、错口、凹陷、焊瘤C错口、气孔、裂纹、焊瘤D余高、焊瘤、夹渣、咬边正确答案:B12发生火灾时,干式自动喷水灭火系统的喷头先喷洒()。A水B泡沫C干粉D气体正确答案:D13空调设备进行自动监控的目的是()。A实施超限调整B防止设备损坏C节约能源D设备自动出来正确答案:C14焊接工艺评定所使用的焊接设备,应具有符合要求的测量仪表有电流表、电压表和()。A气体流量计B液体流量计C有功功率表D无功功率表正确

4、答案:A15用于工艺控制、质量检测的周期检定计量器具是()。A兆欧表B液体流量计C样板D万用表正确答案:D16施工现场临时用电工程的定期检查应复测()。A对地绝缘值B接地电流值C对地放电值D接地电阻值正确答案:D17根据机械设备安装工程施工及验收通用规范,机械设备的负荷试运转应由()单位负责。A施工B建设C设备制造D设计正确答案:B18管道法兰、焊缝及其他连接件的设置应()。A便于检修B紧贴墙壁C靠近楼板D紧贴管架正确答案:A19根据现场设备、工业管道焊接工程施工及验收规范,对有再热裂纹倾向的焊缝进行表面无损检验时,表面无损检验应()。A在热处理前进行一次B在热处理后进行一次C在焊后及热处理后

5、各进行一次D在热处理后及压力试验后各进行一次正确答案:C20根据电气装置安装工程高压电器施工及验收规范,户外用的紧固件应使用()。A冷镀锌制品B烤蓝制品C热镀锌制品D黑铁制品正确答案:C二、多选题21根据国家现行标准,孔和轴之间配合的类型有()。A动配合B间隙配合C静配合D过盈配合E过渡配合正确答案:BDE22碳质量分数含量小于 2%的黑色金属有()。A生铁B低碳钢C中碳钢D高碳钢E重金属正确答案:BCD23划分机械设备安装基准线的依据有()。A设备中心线B设备布置图C土建单位提供的标高线D工艺系统原理图E有关建筑物的边缘线正确答案:BCE24成套配电装置柜体安装完毕后,应()。A再全面复测一

6、次B拧紧地脚螺栓C做好安装记录D将设备擦拭干净E检查柜内照明正确答案:ACD25管道施工前,与管道连接的设备安装就位固定完毕,设备的()应符合设计要求。A周长偏差B标高C中心线D直线度E管口方位正确答案:BCE26空调工程的风管应与()连接。A出风口B风阀C风机盘管D热泵机组E冷水机组正确答案:ABC27电气工程接地材料的现场检查验收的内容有()。A质量符合国家标准B产品合格证C外包装无明显的机械损伤D型号符合设计规定E数量符合订货合同正确答案:BCDE28吊装方案编制的主要依据有()。A规程规范B合同条款C被吊装设备的设计文件D施工组织设计E工程进度计划正确答案:ACD29特种设备的制造、安

7、装、改造单位应具备的条件是()。A具有与特种设备制造、安装、改造相适应的设计能力B拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人C具备与特种设备制造、安装、改造相适应的生产条件和检测手段D拥有健全的质量管理制度和责任制度E通过 ISO9000 质量体系认证正确答案:BCD30 在 510气温条件下仍可用于施工的耐火材料有()。A黏土结合耐火浇注料B水泥耐火浇注料C水玻璃耐火浇注料D耐火泥浆E耐火喷涂料正确答案:BDE三、案例分析题(一)背景资料某机电安装公司具有压力容器、压力管道安装资格,通过招投标承接一高层建筑机电安装工程,工程内容包括给水排水系统、电气系统、通风空调系统和一座

8、氨制冷站。项目部针对工程的实际情况编制了施工组织设计和氨气泄露应急预案。施工组织设计中,针对重 80t、安装在标高为 20m 的冷水机组,制订了租赁一台 300t 履带式起重机吊装就位的方案。氨气泄露紧急预案中规定了危险物质信息及对紧急状态的识别、可依托的如消防和医院等社会力量的救援程序、内部和外部信息交流的方式和程序等。在工程施工中,发生了以下事件:事件 1:出租单位将运至施工现场的 300t 履带式起重机安装完毕后,施工单位为了赶工期,立即进行吊装,因为未提供相关资料被监理工程师指令停止吊装。事件 2:对工作压力为 1.6MPa 氨制冷管道和金属容器进行检查时,发现容器外壳有深 4mm 的

9、长条形机械损伤,建设单位委托安装公司进行补焊处理。事件 3:项目部用干燥的压缩空气对氨制冷系统进行强度试验后,即进行抽真空充氨试运转。问题1氨制冷站施工前应履行何种手续?2安装公司对容器补焊处理是否合法?说明理由。3事件 1 吊装作业前还应进行什么工作?应提供哪些资料?4项目部在氨制冷系统强度试验后即进行试运转是否妥当?说明理由。5项目部所编制的应急预案缺少哪些内容?正确答案:1(本小题 2 分)手续:将拟安装的压力容器、压力管道安装情况书面告知(1分)直辖市或者设区的市的特种设备安全监督管理部门(1 分)。参见教材 P323。2(本小题 3 分)安装公司对补焊处理不合法(1 分),理由:因为

10、安装公司不具备压力容器的制造或现场组焊资质(2 分)。3(本小题 5 分)出租单位将起重机现场安装完毕后应组织验收(2 分)。应提供的资料:产品合格证(1 分)、备案证明(1 分)、吊车司机上岗证(1 分)等。参见教材 P277。4(本小题 5 分)试运转不可行(1 分),因为氨制冷系统管道是输送有毒流体的管道(2 分)强度试验后,还要进行泄露性试验(2 分)。5(本小题 5 分)缺少的内容包括:项目部应急工作的组织及相应职责(1 分);发生事故时应采取的有效措施(1 分);应急避险的行动程序(撤离逃生路线)(2 分);相关人员的应急培训程序(1 分)。(二)背景资料某工厂业主从欧洲订购一批卧

11、式离心泵及其附属装置系统,并与某安装公司签订了安装合同,业主在将设备运往施工现场的途中,适逢大雨,设备被雨水浸润。应业主要求,安装公司解体清洗了该批机泵,测量了轴颈的圆柱度、联轴节处轴的几何尺寸,对轮口环的径向跳动和轴向跳动、机械密封处的轴向跳动等参数,检查了各部件的配合间隙,重新组装了设备。为此安装公司增加费用人民币 6 万元。为了追回耽误的时间,安装公司建议采用环氧灌浆料代替原设计灌浆料,经设计单位同意和业主确认,工期节省了 14 天,增加费用 4 万元。此外,业主特批 12 万元赶工费,安装公司采取了有效赶工措施,按时完成了合同约定的任务。施工资料经监理工程师签字、试运行方案经业主批准后

12、,安装公司着手进行泵的试运行。在试运行中,一台离心泵振动超标,经查,原因是泵的进口过滤器被棉纱堵塞,业主认为监理单位和安装公司存在质量管理责任,对监理公司和安装公司分别处以 3000 元和 5000 元的罚款。安装公司以监理工程师检查合格并签字为由,提出异议,但被业主驳回。问题1安装公司除合同价款外,应得到的费用总额为多少?并列出具体费用项目。2安装公司对机泵进行的解体检查中,哪些属于形状精度检查?哪些属于位置精度检查?3泵系统试运行前应具备的条件有哪些?4业主对安装公司的处罚是否合理?说明理由。参考答案:1(本小题 5 分)施工单位实际应得到的补偿款为:赶工费 12 万元(1 分),灌浆料增

13、加费 4 万元(1 分),解体机泵增加费 6 万元(1 分);扣减罚款 0.5 万元(1 分)。6+4+12-0.5=21.5(万元)(1 分)2(本小题 5 分)属于形状精度检查的有:轴颈的圆柱度(1 分),联轴节处轴的几何尺寸(1 分)。属于位置精度检查的有:机械密封处的轴向跳动(1 分),叶轮口环的径向跳动(1 分)和轴向跳动(1 分)。3(本小题 7 分)试运行前应具备的条件有:(1)设备及附属装置,管理系统施工完毕,记录及资料齐全,符合要求(1 分)。(2)试车需要的能源、介质、润滑油脂,检测仪器等符合要求(1 分)。(3)试车方案已经批准(1 分)。(4)试运行组织已建立,分工明确

14、(1 分)。(5)参见试运行的人员熟悉试运行方案和具体操作方法,试运行步骤(1 分)。(6)设备及周围环境应处理干净(1 分)。(7)消防道路畅通,消防设施的配置符合要求(1 分)。4(本小题 3 分)建设单位对施工单位的处罚是合理的(1 分)。监理单位工作的失误不免除施工单位应尽的质量责任(2 分)。三)背景资料某施工单位承接一高层建筑的泛光照明工程。建筑高度为180m,有 3 个透空段,建筑结构已完工,外幕墙正在施工。泛光照明由 LED 灯(55W)和金卤灯(400W)组成。LED 灯(连支架重100kg)安装在幕墙上,金卤灯安装在透空段平台上,由控制模块(256 路)进行场景控制。施工单

15、位依据合同、施工图、规范和幕墙施工进度计划等编制了泛光照明的施工方案,施工进度计划见表 1(细实线),劳动力计划见表 2方案中 LED 灯具的安装,选用吊篮施工,吊篮尺寸为 60004501180mm,牵引电动机功率为 1.5KW2,提升速度为 9.6m/min,载重 630kg(载人 2 名)。按进度计划,共租赁 4 台吊篮。因工程变化,建筑幕墙 4 月底竣工,LED 灯具的安装不能按原进度计划实施,施工单位对 LED 灯和金卤灯的安装计划进行了调整,见表 1(粗实线)。调整后的 LED 灯安装需租赁 6 台吊篮,作业人员增加到 24 人,施工单位又编制了临时用电施工组织设计。表 1泛光照明

16、施工进度计划序号持续时间工作名称月123456781施工准备2照明配电箱安装3线槽线管敷设4电缆敷设5LED 灯安装6金卤灯安装7模块安装接线8调试验收表 2劳动力计划问题1、吊篮施工方案中应制订哪些安全技术措施和主要的应急预案?2、泛光照明施工进度计划的编制应考虑哪些因素?3、绘出进度计划调整后的劳动力计划,并说明应如何控制劳动力成本。4、计划调整后,为什么要编制临时用电施工组织设计?参考答案1(本小题 5 分)应制订高处作业安全技术措施(1 分),施工机械安全技术措施(1 分),施工用电安全技术措施(1 分),高处作业时吊篮发生故障的应急预案(2 分)。2(本小题 6 分)应考虑幕墙竣工时

17、间对 LED 灯的安装限制和影响(2 分),LED灯和金卤灯安装在施工中可以平衡调剂(2 分),施工人员和施工机械在工地连续均衡施工(2 分)。3(本小题 6 分)调整劳动力计划(3 分)劳动力成本控制:减少作业人员进出场时间(1 分),严格劳动定额管理(1 分),提高作业人员技术素质(1 分)。4(本小题 3 分)因为租赁吊篮(1.5KW2)6 台(1 分),临时用电设备大于 5台(2 分),所以要编制临时用电施工组织设计。参见教材 P319。(四)背景资料某公司总承包某厂煤粉制备车间新增煤粉生产线的机电设备安装工程,新生产线与原生产线相距不到 10m,要求扩建工程施工期间原生产线照常运行,

18、工程内容包括一套球磨机及其配套的输送、喂料等辅机设备安装;电气及自动化仪表安装;一座煤粉仓及车间的非标管道制作及安装;煤粉仓及煤粉输送管道保温;无负荷调整试运转。项目部组建后立即着手下列工作:(1)根据工程内容安排各专业的施工顺序。(2)根据本工程的特点分析紧急状态并制订应急预案。(3)制订球磨机吊装方案。球磨机简体单重 50t,安装高度1.2m,拟采用 90t 汽车吊吊装,在现场许可的合适工况条件下 90t汽车吊吊装能力为 52t。(4)制订安装质量保证措施和质量标准,其中对关键设备球磨机的安装提出了详尽的要求:在垫铁安装方面,每组垫铁数量不得超过 6 块,平垫铁从下至上按厚薄顺序摆放,最厚

19、的放在最下层,最薄的放在最顶层,安装找正完毕后,最顶层垫铁与设备底座点焊牢固以免移位。(5)制订煤粉仓施工方案。考虑到煤粉仓整体体积大,安装位置标高 20m,故组对成两段吊装,就位后进行上下段连接焊缝的内外焊接。内部焊接时考虑到仓内空间狭窄,无通风孔,故暂打开仓顶防爆孔作为透气孔,并采用 36V 安全行灯作为内部照明。问题1安排本工程的施工顺序。2本安装工程中的紧急状态主要应包括哪些?3通过吊装载荷计算,说明球磨机吊装方案是否可行。4纠正球磨机垫铁施工方案中存在的问题。5煤粉仓仓内焊接工作存在哪些安全隐患?为什么?应采取哪些解决措施?正确答案:1(本小题 7 分)球磨机安装(1 分)其他辅机安

20、装(1 分)煤粉仓制作安装(1 分)非标管道制作安装(1 分)电气及自动化仪表安装(1 分)保温(1 分)无负荷调试(1 分)2(本小题 6 分)火灾(1 分)、爆炸(1 分)、大型设备吊装事故(1 分)、毒害气体中毒(1 分)、高处坠落(1 分)、触电(1 分)。3(本小题 4 分)考虑动载荷系数的计算载荷=50t1.1=55t(2 分),计算载荷55t 大于吊车吊装能力 52t(1 分),故方案不可行(1 分)。参见教材 P1334(本小题 4 分)(1)每组垫铁总数不得超过 5 块(1 分);(2)最薄的一块垫铁应放在中间(1 分);(3)垫铁之间应点焊牢固(1 分);(4)垫铁不得与设

21、备底座点焊(1 分)。参见教材 P515(本小题 9 分)仓内人员易发生有毒气体中毒(1 分),因为焊接时产生有毒有害气体(1 分),且仓内空间有限、通风不良(1 分)。仓内人员易发生触电事故(1 分),因为金属容器内 36V 电压过高(1 分)。措施:(1)仓内应采取自然甚至强制通风(1 分);(2)设畅通的临时出入口(1 分);(3)设置监护人员(1 分);(4)更换行灯,使电压不超过 12V(1 分)。参见教材 P267 案例。(五)背景资料某机电安装工程公司通过公开招标承接了一小区机电工程总承包项目,中标价 8000 万元,工期 270 天,承包范围包括设备和材料采购、安装、试运行。招

22、标文件规定,为满足设计工艺要求,建设单位建议安装公司将该工程机械设备和电气设备分别由 A、B制造单位供货并签订合同,设备暂估价 4200 万元,在工程竣工后,以实际供货价结算。合同约定:总工期为 277 天,双方每延误工期 1 天,罚款 5000 元,提前 1 天奖励 5000 元:预付款按中标价25%支付,预付款延期付款利率按每天 1计算。施工过程中发生了以下事件:事件 1:预付款延期支付 30 天,致使工程实际开工拖延 5 天。事件 2:因大型施工机械进场推迟 3 天,进场后又出现故障,延误工期 4 天,费用损失 3 万元。事件 3:由于锅炉房蒸气出口处设计变更,造成安装公司返工,返工费

23、2 万元,延误工期 2 天,因蒸气输送架空管道待图延期 5天。事件 4:在自动化仪表安装时,发现电动执行机构的转臂不在同一平面内动作,且传动部分动作不灵活,有空行程和卡阻现象。经查,系 B 制造单位供货质量问题,安装公司要求 B 制造单位到现场进行处理、更换,耽误工期 2 天。事件 5:锅炉试运行时,监理工程师发现,安装公司未按技术规程要求进行调试,只有 10%的安全阀进行了严密性试验,存在较大的质量、安全隐患,随即签发了工程暂停令,要求安装公司整改,安装公司整改后被指令复工。问题1该工程项目目标工期应为多少天?说明理由。2事件 1事件 4 发生后,安装公司可否向建设单位提出索赔?分别说明理由

24、。3纠正锅炉安全阀严密性试验的不妥之处。4安装公司进行设备采购时,重点应考虑哪几方面问题?5计算建设单位实际应补偿安装公司的费用,按事件分别写出计算步骤。参考答案:1(本小题 3 分)工期目标应为 277 天(1 分)理由:按照合同文件的解释顺序,合同条款与招标文件在内容上有矛盾时,应以合同条款为准(2 分)。2(本小题 8 分)事件 1 可以提出索赔。理由:工期预付款延期支付合同约定,属建设单位责任,建设单位应向安装公司支付延期付款利息,同时赔偿工期损失(2分)。事件 2 不可以提出索赔。理由:大型机械推迟进场,施工机械出现故障,是安装公司自身责任(2 分)。事件 3 可以提出索赔。理由:是

25、建设单位原因造成的,可以提出相应的工期和费用索赔(2 分)。事件 4 不可以提出索赔。理由:虽是建设单位建议由 B 制造单位供货,但是安装公司与 B 制造单位签订的合同(2 分)。3(本小题 4 分)锅炉安全阀按规定应 100%进行严密性试验(2 分),锅筒和过热器的安全阀在锅炉蒸气进行严密性试验后,必须进行最终的调整(1 分),调整检验合格后,应做标记(1 分)。4(本小题 6 分)重点考虑的问题是:(1)考查工厂取得的资格证书、装备和技术具备的制造能力,保证产品的质量(1 分);(2)交货期、支付及支付条件,执行合同信誉(1 分);(3)编制设备监造大纲,明确设备监造的主要技术内容(1分)

26、;(4)派有经验、有资格的相应专业技术人员到制造厂现场进行监造工作(1 分);(5)明确设备的包装、运输、交付规定及具体内容(2 分)。5(本小题 9 分)建设单位应补偿安装公司总费用为 65 万元。(1 分)按事件分别计算:(1)事件 1 延期付款利息:800025%10%30=60(万元)(1 分)工期赔偿费用:0.55=2.5(万元)(1 分)(2)事件 2 罚款:0.54=2(万元)(1 分)(3)事件 3 返工费:2(万元)(1 分)工期赔偿费:0.5(2+5)=3.5(万元)(1 分)(4)事件 4 罚款:0.52=1(万元)(1 分)故:安装公司应得到补偿费用:60+2.5-2+

27、2+3.5-1=65(万元)(2 分)20112011 年年一、单项选择题(共 20 题、每题 1 分,每题的备选项中,只有一个最符合题意)1,在输电线路勘察定位时需要确定()P44A,各处杆塔型号 B,杆塔组立方法C,立杆方法 D,杆身调整程序2,影响机械设备安装精度的因素不包括()P41A,设备测量基准的选择 B,设备制造的质量C,设备基础的硬度 D,设备安装环境3,金属储罐罐底的中幅板搭接焊接时,控制焊接变形的主要工艺措施之一的是()A,先焊长焊缝 B,初层焊道采用分段退焊或跳焊法C,焊工均匀分布,对称施焊 D,沿同一方向进行分段焊接4,单台仪表的校准点应在仪表全量程范转内均匀选取,一般

28、不应少于()点。A,2B,3C,4D,55,易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()A,高压洁净水冲洗 B,碱液清除处理C,有机溶剂清除处理 D,蒸汽冲洗6,下列设备中,属于通用机械设备的是()A,压缩机 B,桥式起重机C,锅炉 D,汽轮机7,玻璃纤维复合风管适用于()A,洁净空调系统 B,酸性环境空调系统C,防排烟空调系统 D,中压以下空调系统8,机电工程厂房(车间、站)基础施工中,测量重点是()A,混凝土杯形基础 B,混凝土柱子基础及柱身 C,平台施工 D,钢柱基础9预防焊接变形的装配工艺措施是()。A合理选择焊缝尺寸和形状B合理选择装配程序C合理安排焊缝位置D合理的焊

29、接顺序和方向10,综合考虑各种因素,大型储罐选择()基础较为妥当。A,混合 B,垫层 C,深井 D,框架式11,建筑电气工程布线系统敷设,明敷导管在土建模板拆除后的紧后工序是()A,导管穿线 B,清理管口与扫管C,敷设电缆 D,绝缘检查12,关于高层建筑管道安装的避让原则的说法,正确的是()A,给水管让排水管 B,大管让小管C,水管让电缆套管 D,钢质管让塑料管13,关于通风空调系统风管安装技术要求的说法,正确的是()A,风口,阀门处要设置支、吊架加固补强B,当管线穿过风管时要注意穿过部位的密封处理C,风管与风机连接处应采用柔性短管连接D,室外立管的固定按就近原则,固定在避雷引下线下14,下列

30、场所的消防工程中,应该向公安消防机构申请消防设计审核的是()A,建筑面积为 15000m2 的展览馆B,建筑面积为 13000m2 的客运车站C,建筑面积为 12000m2 的饭店D,建筑面积为 10000m2 的会堂15,衡量计量器具质量的主要指标是()A,灵敏度,分辨率,动态特性B,稳定度,准确度,静态特性C,动态特性,分辨率,精密度D,统一性,溯源性,准确度16,按压力管道安装许可类别及级别划分,燃气管道属于()A,工业管道 B,油气管道 C,公用管道 D,动力管道17,工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。A,建设单位 B,监理单位 C,设计单位 D,施工单

31、位18,下列电气工程验收条件,属于安全和功能检测资料的是()A分项工程质量验收记录B照明全负荷试验记录C图纸会审记录D隐蔽工程记录19根据注册建造师执业工程规模标准的规定,工程规模按生产能力和投资额划分的是()。A冷轧工程B冶金工程C石油天然气管道输油工程D火力机组工程20,注册建造师执业管理办法规定,下列工程中,属于机电工程注册建造师执业工程范围的是()A,城市供水工程 B,城市供热工程C,城镇燃气工程 D,信息化工程二、多项选择题(共 10 题,每题 2 分,每题的有 2 个或 2 个以上符合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)21,机械设备典型

32、零配件的安装包括()A,齿轮系统装配 B,轴承安装 C,螺纹连接件的热装配D,活动地脚螺栓连接 E,设备管路安装22,高压管道安装的要求包括()A,管道组成件必须有制造厂质量证明文件B,管道支架应按设计图纸施工C,管道安装应使用正式管架固定D,安装质量可疑通过修改密封垫厚度补偿E,管线安装如有间断,应及时封闭管口23,电站汽轮机主要由()等组成A,汽轮机本体 B,蒸汽系统设备 C,凝结水系统设备D,送引风设备 E,空气预热器24,低合金结构钢主要使用于()等制造。A,锅炉汽包 B,压力容器 C,起重机制造D,压力管道 E,高强螺栓25在起重工程的设计中,计算载荷主要考虑()。A静载系数B动载系

33、数C设备及索吊具重量D不均衡栽荷系数E均匀栽荷系数26,焊接完成后,对焊缝质量的致密性试验,可选用的方法有()A,强度试验 B,气密性试验 C,煤油试验D,超声波检测 E,氦气试验27,空调与通风系统调试时,主要考核的设计指标有()A,空气湿度 B,相对湿度 C,气流速度D,噪声 E,空气含氧量28,自动喷水来火系统按喷头得构造可分为()等A,湿式系统 B,雨淋系统 C,水幕系统D,水喷雾系统 E,自动启闭系统29,工程开工前,项目部编制“计量检测设备配备计划书”的依据有()A,施工组织设计 B,计量检测设备使用说明书C,作业指导书 D,质量计划E,施工方案30,工业安装工程按专业划分的分部工

34、程包括()等A,工业炉砌筑工程 B,设备基础工程 C,自动化仪表安装工程D,消防工程 E,设备及管道绝热工程三,案例分析题(共五题,其中一,二,三,均为 20 分/题,四,五均为 30 分/题,共计 120 分)案例一背景资料某机电进行到试运行阶段,该工程共包括 A,B 两个单位工程,单位工程 A 办理了中间交接,单位工程 B 完成了系统试验,大部分机械设备进行了单机试运行。联动试运行由建设单位组织,试运行操作人员刚经过培训返回工作,开始生产流程和操作程序,为使工程尽快投产,建设单位认为联运试运行的条件基本具备,可以进行联运试运行。建设单位决定在联动试运行中,对单位工程 B 未单机试运行的机械

35、设备一并进行运行和考核,联动试运行完成后,再补 B 工程的中间交接手续,联动试运行开始后,发生了如下事件:事件 1,单位工程 B 一台整体安装的进料离心泵振动值超标,轴承密封泄漏严重,一条合金钢管道多处焊缝泄漏,中断试运行后经检查确认,泵存在制造超标缺陷,并未查到该泵的现场开箱检查记录和有关的安装施工记录,管道焊缝未达到标准的检查比例,存在焊缝漏检现象。根据事件的影响和损失程度,界定为工程质量问题。事件 2,单位工程 A 中,一台换热设备封头发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,致使联动试运行中断 3小时。事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规

36、定限值。问题:1,建设单位把未办理中间交接的 B 单位工程直接进行联动试运行的程序是否正确?中间交接对建设单位有什么作用?2,事件 1 中进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的?3,通常工程质量确定为质量问题的规定有哪些?事件 1 中出现了质量问题的主要原因有哪些?4,从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?案例二背景资料某厂新建一条大型汽车生产线建设工程,内容包括:土建施工,设备安装与调试,钢结构工程,各种工艺管道施工,电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确认该工程由具有施工总承包一级(房建,机电)资质的 A 公司

37、总承包,合同造价为 15200 万元,A 公司将土建施工工程分包给具有相应资质的 B 公司承包。A 公司项目部管理人员进场后,成立了安全领导小组并配备了两名专职安全管理员,B 公司配备了两名兼职安全管理员,A 公司项目部建立了安全生产管理体系,制定了安全生产管理制度。在 4000t 压机设备基础施工前,B 公司编制了,深基坑支护专项安全技术方案,并报 B 公司总工程师审批,在基坑开挖过程中,发生坍塌,造成二人重伤,一人轻伤。事情发生后,经检查确认,B公司未制定安全技术措施,B 公司未明确 B 公司的安全管理职责。A 公司,B 公司之间的安全管理流程存在问题。该施工项目被地方政府的管理部门要求停

38、工整顿,项目部整顿合格后,恢复施工,A公司在设备基础位置和几何尺寸及外观,预埋地脚螺栓验收合格后,即开始了 4000t 压机设备的安装工作。因查验 4000t 压机设备基础验收资料不齐,项目监理工程师又下发了暂停施工的“监理工作通知书”。问题:1,项目部配备的案例管理人员是否符合规定要求?说明理由。2,基坑支护专项安全技术方案审批程序是否符合规定要求?说明理由。3,简要说明 A 公司,B 公司之间正确的安全闭口管理流程。4,对 4000t 压机基础验收时还应提供哪里合格证明文件和详细记录?案例三背景资料某安装公司分包一商务楼(1-5 层为商场、6-30 层为办公楼)的变配电工程,工程主要设备(

39、三项干式电力变压器,手车式开关柜和抽屉式配电柜)由业主采购。设备已运达施工现场,其他设备,材料由安装公司采购,合同工期为 60 天,并约定提前 1 天奖励 5 万元人民币,延迟一天罚款 6万元人民币。安装公司项目部进场后,依据合同施工图,验收规范及总承包的进度计划,编制了变配电工程的施工方案,进度计划,劳动力计划和计划费用。项目部施工准备工作用去了 5 天,当正式施工时,因商场需提前送电,业主要求变配电工程提前 5 天完工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出了 5 天。进入试验调整工作时,发现有 2 台变压器线圈因施工中保管不

40、当受潮,干燥处理用去了 3 天,并增加费用 3 万元,项目部又赶工 3天,变配电工程最终按业主要求提前 5 天竣工,验收合格后,资料整理齐全,准备归档。问题:1,项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。2,原计划施工费多少?赶工后实际施工费用多少?3,变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容,合格后才能做耐压试验?4,变配电工程先按哪种工程划分类别竣工验收?验收资料应在何时归档?案例四背景资料A 公司以 EPC 交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价 2.5 亿美元,合同约定总工期 36 个月,支付币种为美元,设备全套由中国制造,所有技术标准

41、,规范全部执行中国标准和规范。工程进度款每月 10 日前按上月实际完成量支付,竣工验收后全部付清,工程进度款支付每拖欠一天,业主需支付双倍利息给 A 公司。工程价格不因各种费率,汇率,税率变化及各种调和,材料人工等价格变化而作调,施工工程中发生下列事件:事件 1,A 公司因(1)当地发生短期避部战乱,造成工期延误 30 天,直接经济损失 30 万美元;(2)原材料涨价,增加费用 150 万元;(3)所在国劳务工因工资待遇罢工,工期延误 5 天,共计增加劳务工资 50 万美元;(4)美元贬值,损失人民币 1200 万元;(5)进度款多次拖鼻塞以付,影响工期 5 天,经济损失(含利息)40 万美元

42、(6)所在国税率提高,税款比原来增加 50 万美元(7)遭遇百年一遇的大洪水,直接经济损失 20 万美元,工期拖延 10 天事件 2,中央控制室接地极施工时,A 公司以镀锌角钢作为接地极;遭到业主制止,要求有铜棒制作接地极,双方发生分歧。事件 3,负荷试运行时,出现短暂停机,粉尘排放尝试和个别噪声超标,经修复改进及反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书,并予以结算。问题:1,A 公司中标的工程项目包含哪些承包内容?2,国际合同除了自身的风险外还有哪些风险?3,针对案例中的事件,可以索赔多少工期和费用?4,施工单位用角钢接地极,业主要求用铜棒,是否合理,说明理由。如果协商,应

43、如何处理?5,负荷试运行应达到哪些标准?案例五背景资料某安装公司承包一演绎中心的空调工程,演艺中心地处江边(距江边 100m)空调工程设备材料:双工况冷水机组(650Rt),蓄水槽,江水源热泵机组,燃气锅炉,低噪场冷却塔(650t/h),板式热交换器,水泵,空调箱,风机盘管,各类阀门(DN20mm-DM700mm),公称压力 1.6Mpa,空调水管(DN20mm-DN700mm),风管,风阀及配件(卡箍,法兰)等由安装公司订立采购合同。安装公司项目总进场后,针对工程中采用的新设备,新技术编制了施工方案。方案中突出了施工程序和施工方法,并明确了施工方法的内容。江水源热泵机组使用江水冷却,需敷设

44、DN700mm 冷却水管至江边,DN700mm 冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给 A 专业公司施工。空调水管需化学清洗并镀膜,分包给了 B 专业公司施工。安装公司身专业公司提供了各种相关资料负责现场管理工作,确保专业公司按批准的施工方案进行施工。按施工进度计划,安装公司项目部及时与供货厂商联系,使设备材料的到达时间与施工进度配合,以满足施工进度要求。设备材料到达施工现场,按规定对设备进行管道风管及配件安装和调试,空调工程按合同要求完工。问题:1,安装公司项目部在履行设备采购合同时主要有哪些环节?2,AB 专业公司进场后,安装公司项目部应做哪些工作?3

45、,本工程编制哪几个新技术的施工方案?方案中的施工方法应明确哪些主要内容?4,指出 DN700mm 阀门压力试验的合格标准。5,空调供回水(冷热水)主管需要与哪些设备连接?DN100mm 以上的空调水管与空调设备连接采用的什么方法?参考答案一,单项选择题1-5,ACBDA6-10,ADDBB11-15,BACCA16-20,CDBAC二,多项选择题21,ABCE22,ABCE23,ABC24,ABCD25,BCD26,BCE27,ABCD28,BCDE29,ADE30,ACE三,案例分析题(一)1(本小题 5 分)建设单位把未办理中间交接的 B 单位工程直接进行联动试运行的行为不正确(1 分)。

46、中间交接是施工单位向建设单位办理工程交接的一个必要程序,它标志着工程施工安装结束,由单体试运行转人联动试运行(2 分)。中间交接只是装置保管、使用责任(管理权)的移交,不解除施工单位对工程质量、交工验收应负的责任(2 分)。2(本小题 7 分)事件 1 中进料离心泵的质量问题是由于在安装施工中存在以下错误引起的。(1)震动超标由于基础未进行验收或验收不完全,可能由于基础表面平整度不够,垫铁设置不合理,地脚螺栓未紧固(15 分)。(2)安装完成和管道连接后,未对整体进行找平找正,未对安装精度进行校核和调整(15 分)。(3)施工管理混乱,未进行开箱验收和安装前验收,未进行必要的设备检验,施工过程

47、未记录,无详细施工记录和质量控制记录(1 5分)。(4)未按施工程序和顺序施工,违反操作规程(15 分)。(5)选择测量器具和测量标准失控(1 分)。3(本小题 4 分)对于直接经济损失在规定数额以下,不影响使用功能和工程结构安全,没有造成永久性质量缺陷,视为质量问题(2 分)。事件 2 中出现质量问题的主要原因:违背施工程序、管理与施工不到位(2 分)。4(本小题 4 分)从操作工人出现误操作分析,试运行操作人员应具备的基本条件:熟悉设备的构造、性能和设备的技术文件(2 分);熟悉试运行方案,掌握操作规程及试运行的具体步骤和操作方法(2 分)。(二)1(本小题 3 分)项目部配置的安全管理人

48、员不符合规定要求(1 分)。理由:由于项目的合同造价超过 1 亿元,根据规定应配备专职安全管理员不少于 3 人,且按专业配备(2 分)。2(本小题 6 分)基坑支护安全专项技术方案审核不符合规定要求(2 分)。理由:深基坑支护属于超过一定范围的危险性较大的分部分项工程,其专项安全技术方案先经 B 公司内部审核后,由 B 公司技术负责人签字后报 A 公司技术部门审批,由 A 公司组织相关专家进行专项安全方案的论证后,报 A 公司企业技术负责人签字后报监理单位,最后由总监理工程师签字批准(4 分)。3(本小题 6 分)A 公司、B 公司之间正确的安全管理闭口流程:A 公司负责安全总体策划(1 分)

49、A 公司制订全场性安全管理制度(1 分)B 公司在合同中承诺执行(1 分)A 公司明确 B 公司的安全管理职责(1 分)B 公司依据工程特点制订相应的安全措施(1 分)B 公司报 A 公司审核批准后执行(1 分)。4(本小题 5 分)对 4000t 压机基础还应提供的合格证明文件和详细记录。(1)应提供设备基础质量合格证明文件,详细记录验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求;如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测(25 分)。(2)设备基础的预压强度试验合格证明,并有预压沉降详细记录(2.5 分)。案例三【解析】

50、先把网络计划图画出来,这样可以确定关键线路。从 A-H 工作,其中的关键工作有:A,B,E,GA 工作如果压缩 3 天,但因 B 工作只能压缩 2 天,那么 E 工作的紧前工作为 AB,那么 A 工作压缩 3 天,对 E 而言无意义,压缩 2 天就够了。AB 分别压缩 2 天,费用为(21)+(21)=4 万元G 没有压缩空间,那么只有在 E 工作上压缩 3 天,才能完成赶工 5天,费用为:31.5=4.5 万元1,项目部在 A(基础框架安装),B(接地干线安装),E(开关柜配电柜安装),I 工作上进行了赶工;A(基础框架安装)赶工 2 天,增加费用 2 万元B(接地干线安装)赶工 2 天,增

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 考试专区 > 建造师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
