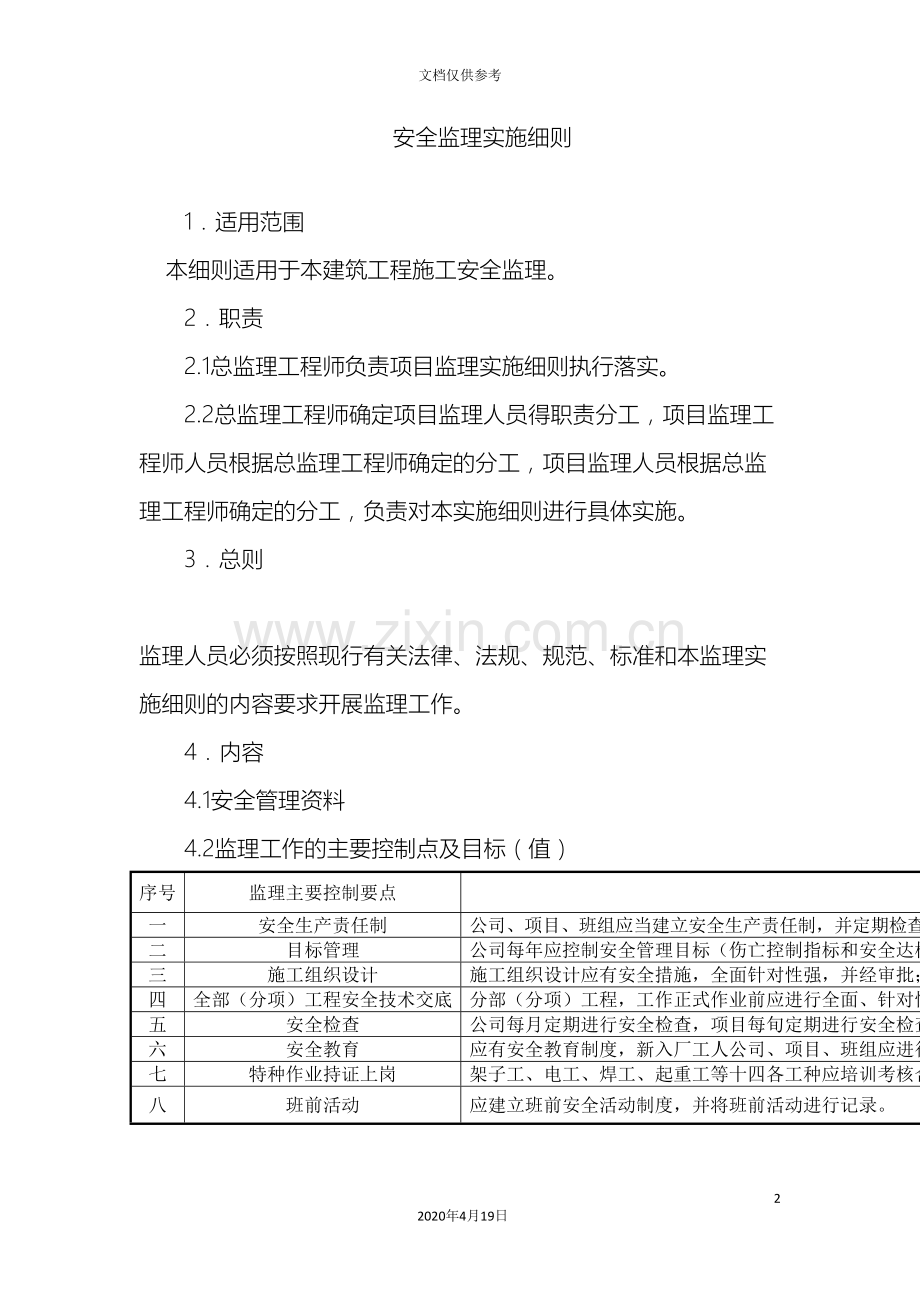

1、安全监理实施细则幼儿园四标段92020年4月19日文档仅供参考安全监理实施细则1适用范围 本细则适用于本建筑工程施工安全监理。2职责2.1总监理工程师负责项目监理实施细则执行落实。2.2总监理工程师确定项目监理人员得职责分工,项目监理工程师人员根据总监理工程师确定的分工,项目监理人员根据总监理工程师确定的分工,负责对本实施细则进行具体实施。3总则 监理人员必须按照现行有关法律、法规、规范、标准和本监理实施细则的内容要求开展监理工作。4内容4.1安全管理资料4.2监理工作的主要控制点及目标(值)序号监理主要控制要点目标(值)一安全生产责任制公司、项目、班组应当建立安全生产责任制,并定期检查考核;

2、经济承包中要有安全生产指标;制定各工种安全技术操作规程;施工现场按规定配备专(兼)职安全员。二目标管理公司每年应控制安全管理目标(伤亡控制指标和安全达标、文明施工目标),将目标层层分解,并进行考核。三施工组织设计施工组织设计应有安全措施,全面针对性强,并经审批;对专业性较强的项目应单独编号专项安全措施。四全部(分项)工程安全技术交底分部(分项)工程,工作正式作业前应进行全面、针对性的书面安全技术交底,并履行签字手续。五安全检查公司每月定期进行安全检查,项目每旬定期进行安全检查,对检查出的事故隐患按“三定一落实”进行整改。六安全教育应有安全教育制度,新入厂工人公司、项目、班组应进行安全教育,变换

3、工种时应进行安全教育, 施工质量管理人员,安全员每年按规定能够进行培训。七特种作业持证上岗架子工、电工、焊工、起重工等十四各工种应培训考核合格持证上岗。八班前活动应建立班前安全活动制度,并将班前活动进行记录。4.2落地式外脚手架4.2.1监理工作的主要控制点和目标(值)序号监理主要控制要点目标(值)一施工方案脚手架应有专项方案,高度超过规范规定应有设计计算书,并经审批。二立杆基础立杆基础应平整、夯实、符合设计方案要求;立杆不埋设时,离地面20cm处,设置纵向及横向扫地杆;脚手架基础地势较低时,应设排水措施。三架体与建筑结构拉结脚手架高度7m以上,架体与建筑结构拉结,连墙杆按二步三跨设置;连墙杆

4、柔性连接可在墙体内预埋8钢筋环,用双股8号铅丝;脚手架高超过24m时,应采用钢性连接。四杆件间距与剪力撑剪力撑跨越立杆根数为5-7根,斜杆与地面夹角在45。-60。之间;高度在24m以下的单、双排脚手架,必须在外侧两端设置一组剪力撑,中间部分可间断设置,间距不大于15m;高度在25m以上的双排脚手架,在外侧里面必须沿长度和高度连续设置。五脚手架与防护栏杆作业层脚手板座应满铺;脚手架外侧设置密腻式安全网。六交底与验收脚手架搭设前作书面交底,脚手架搭设完毕办理验收手续,并有量化的验收内容。4.3悬挑式脚手架4.3.1监理工作的只要控制点和目标(值)序号监理主要控制要点目标(值)一施工方案脚手架必须

5、经设计计算确定,制定搭设方案,经上技术部门或总工审批。二悬挑梁及架体稳定外挑脚手架与建筑结构连接牢固;悬挑梁安装应符合设计方案要求。三脚手架脚手架材质符合要求;脚手架铺设严密、牢固;不得有探头板。四荷载悬挑脚手架施工荷载按装饰架2KN/m2; 施工荷载堆放均匀。五架体防护施工层外侧应设置1.2m高防护栏杆,18cm的挡脚板;脚手架外侧挂密封式安全网六交底与验收脚手架搭设后,施工负责人组织有关人员按施工方案进行检查验收,合格后方可使用;每板脚手架搭设后,有验收资料4.4基坑支护4.4.1监理工作的主要控制点和目标(值)序号监理主要控制要点目标(值)一施工方案基坑施工必须有支护方案,施工方案针对性

6、强,并经上级审批;基坑深度超过5应由有资质的单位进行专项支护设计二监边防护深度超过2的基坑,监边必须有防护措施三坑壁支护坑槽开挖设置安全边坡符合要求,特殊支护(排桩、坑外拉锚与坑内支撑,地下连续墙)的作法符合设计方案四排水措施基坑施工应设置有效排水措施;深基础施工采用坑外降水,应有防止临近建筑物危险沉降措施五坑边荷载积土、料具距槽边距离大于1.2m,弃土堆置高度不超过1.5m。六基坑支护变形监测按规定进行基坑支护变形监测;对毗邻建筑物和重要道路进行沉降观测。4.5模板工程4.5.1监理工作得主要控制要点及目标(值)序号监理主要控制要点目标(值)一施工方案模板工程必须有施工方案,并经审批;施工方

7、案应根据混凝土输送方法制定有针对性的安全措施。二支撑系统支撑系统应有设计计算, 材料规格,接头方法,构造大样及剪力撑的设置要求均应详细注明,保证支撑系统的稳定性。三立柱稳定支撑系统的立柱材料,间距符合要求;立柱底部设置垫板,设置纵横向支撑。四施工荷载模板上施工荷载不得超过2.5KN/m2;堆放材料应均匀。五模板存放大模板存放应有防倾倒措施;模板存放应整齐,叠放高度一般不超过1.6m。六支拆模板2m以上高处作业,应设可靠立足点;模板拆除前应经拆模申请批准;模板拆除前,砼强度构造达到规定要求。七模板验收模板工程完后应进行验收, 验收有量化内容。4.6“三室、四口”防护4.6.1 监理工作的主要控制

8、点及目标(值)序号监理主要控制要点目标(值)一安全帽安全帽产品应符合国家标准;进入现场每人按规定正确佩戴安全帽。二安全网安全网规格,材质符合要求;在建工程外侧用密目式安全网封闭。三安全带安全带产品应符合国家标准;独立悬空作业人员必须按要求系挂安全带。四楼梯口,电梯开口防护防护措施符合要求、严整;防护设施应定型化、工具化电梯井内每隔两层(不超过10m)设置一道平网。五通道口防护防护棚应牢固,材质符合要求,每个通道口应设置防护棚。六阳台,楼板,屋面等临边防护监边防护应严密、符合要求。4.7施工用电4.7.1 监理工作控制要点及目标值序号监理主要控制要点目标(值)一外电防护小于安全距离(1kv以下4

9、m;110kv,6m;35110kv,8m),必须采取屏护措施。二接地与接零保护系统工作接地与重复接地符合要求,在一个施工现场中,重复接地不少于3处,采用TN-S保护系统;保护零线与工作零线分开设置。三配电箱,开关箱符合“散剂配电,二级保护”要求,开关箱漏电保护应灵敏可靠;漏电保护装置参数应匹配;配电箱内多路配电应标记;电箱设置防雨措施。四现场照明照明专用电路设漏电保护;灯具金属外壳做接零保护;室内登记护安装高度大于2.4m,使用安全电压;潮湿作业应使用36v以下安全电压。五配电线路电线老化,破皮应包扎,线路过道应设保护;电感,横担符合要求;使用无芯电线,采用电缆架设或埋设应符合要求。六电器装

10、置闸具,熔断器参数与设备容易匹配;不地用金属丝代替熔丝。七用电档案编制专项用点施工组织设计,有地极阻值摇测记录,电工维修记录。44.8物料提升机(龙门架、井字架)4.8.1监理工作得主要控制要点及目标(值)序号监理主要控制要点目标(值)一架体制作使用厂家生产的产品,需主管部门准用证。二限位保险装置吊篮应有停靠装置,并定型化;应有超高限位装置;高架提升机应设下极限限位器、缓冲器或超载限制器。三缆风绳架高20m以下设一组,2030m设二组;缆风绳直径大于9.3mm,与地面夹角45。-60。;地锚符合要求。四钢丝绳钢丝绳磨损已符合极度标准;绳卡符合规定设置;钢丝绳过路应保护。五楼层卸料平台防护卸料平

11、台两侧应防护严密;平台脚手板搭设牢固、严密;防护应定型化、工具化;进料口设防护棚。六吊蓝吊篮应设安全门,并定型化、工具化;不得违章乘坐吊篮上下。七安装验收要有验收手续和责任人签字,验收单应量化。 4.9 塔吊4.9.1监理工作的主要控制要点及目标(值)序号监理主要控制要点目标(值)一力矩限制器设置力矩限制器,且灵敏可靠。二限位器设超高、变幅、行走限位器,且灵敏可靠。三保险装置吊钩应有保险装置;卷扬机卷向应有保险装置;上人爬梯护圈应符合要求。四附墙装置塔吊高度超过规定应安装附墙装置,并符合说明书要求。五安装与拆卸应制定安装拆卸方案,作业队伍应有资格证。六塔吊指挥司机、指挥应持证上岗;高塔指挥应采

12、用对讲机。七安装验收安装完毕应验收,相关责任人签字,验收单应量化内容。4.11 施工机具4.11.1监理工作的主要控制点和目标(值)序号监理主要控制要点目标(值)一圆盘电锯电锯安装后应验收合格;应设锯盘护罩,分料器防护控板;传动部位防护罩设保护接零,设漏电保护器。二手持电动工具类手持电动工具设保护接零;使用类手持电动工具按规定穿戴绝缘用品。三钢筋机械机械安装后应验收合格,做保护接零,设漏电保护器;传动部位设防护。四电焊机电焊机安装后验收合格,做保护接零,设漏电保护器,设二次空载降压保护器;焊把线接头不得超过三处;设防雨罩五搅拌机安装后验收合格,做保护接零,设漏电保护器,操作手柄有保险装置;搅拌

13、机保险挂钩应使用,传动部位设防护罩。六气瓶气瓶应有标准色标;气瓶间距应大于5m,距明火大于10m;气瓶存放符合要求;气瓶设防震圈,防护帽。5监理工作的主要方法与措施51事前控制5.1.1 工程开工前审查和查核施工单位的开工条件:安全体系、安全生产责任制、现场“三通一平”,隔分项安全方案,专(兼)职安全员是否到位(建筑面积1万m2以下的工地至少有一名专职人员;1万m2以上的工地设2-3名专职人员;5万m2以上的大型工地,按不同专业组成安全管理组进行安全监督检查)。5.2监理平行检查5.2.1根据工程进度,审查和审核各专业方案安全措施,检查各分项达到标准要求。5.3监理巡视检查5.3.1对于重点部位和工序的安全措施进行巡视检查。5.4措施5.4.1对检查存在的安全隐患,下达监理工程师通知单,,责任施工单位定人、定时、定措施进行整改落实。对违反强制性要求、整改不力或不整改,通知建设行政主管部门进行处罚。 灵璧县 改扩建幼儿园工程(四标段)安全监理实 施细则编制:王 勇、罗来军、高宗才审核:陈 月铜 陵 市 建 设 监 理 有 限 责 任 公 司 二0一三年四月二日监理细则审批表编写人员:王 勇、罗来军、高宗才 总监理工程师意见:

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
