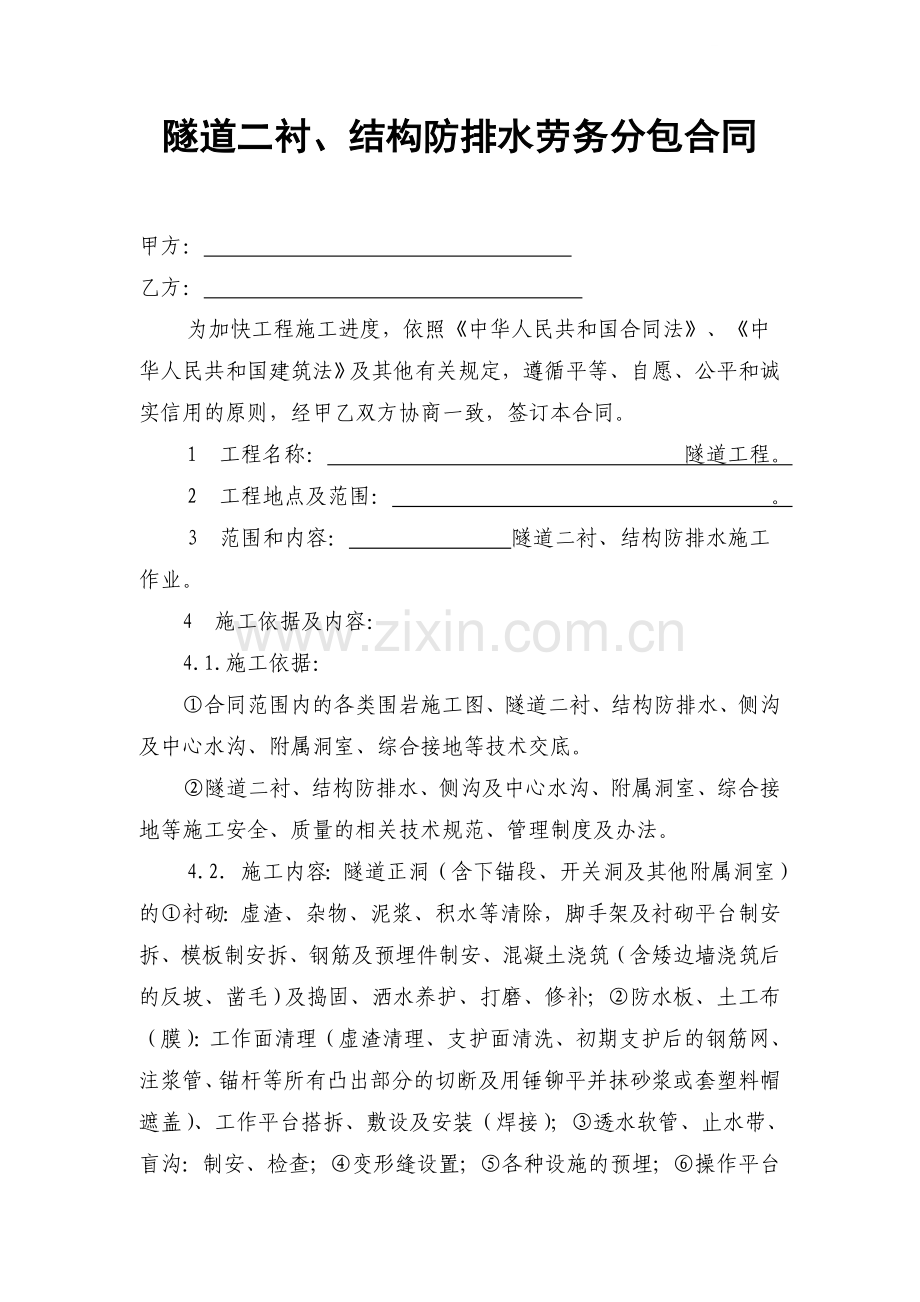

1、隧道二衬、结构防排水劳务分包合同甲方: 乙方: 为加快工程施工进度,依照中华人民共和国合同法、中华人民共和国建筑法及其他有关规定,遵循平等、自愿、公平和诚实信用的原则,经甲乙双方协商一致,签订本合同。1工程名称: 隧道工程。2工程地点及范围: 。 3范围和内容: 隧道二衬、结构防排水施工作业。4施工依据及内容:4.1.施工依据:合同范围内的各类围岩施工图、隧道二衬、结构防排水、侧沟及中心水沟、附属洞室、综合接地等技术交底。隧道二衬、结构防排水、侧沟及中心水沟、附属洞室、综合接地等施工安全、质量的相关技术规范、管理制度及办法。4.2. 施工内容:隧道正洞(含下锚段、开关洞及其他附属洞室)的衬砌:

2、虚渣、杂物、泥浆、积水等清除,脚手架及衬砌平台制安拆、模板制安拆、钢筋及预埋件制安、混凝土浇筑(含矮边墙浇筑后的反坡、凿毛)及捣固、洒水养护、打磨、修补;防水板、土工布(膜):工作面清理(虚渣清理、支护面清洗、初期支护后的钢筋网、注浆管、锚杆等所有凸出部分的切断及用锤铆平并抹砂浆或套塑料帽遮盖)、工作平台搭拆、敷设及安装(焊接);透水软管、止水带、盲沟:制安、检查;变形缝设置;各种设施的预埋;操作平台的 日常维修保养;模板台车行走轨道的铺拆,台车的刷洗、除锈、上油及移动就位和脱模,制安拆除挡头板;输送泵及泵管的安拆及移动;现场文明施工;乙方人员、材料、设备至施工现场的倒运;完成本工程所发生的生

3、产、生活临时设施,现场文明施工等。5承包方式及价款:。5.1.承包方式:采用劳务承包模式单价承包。5.2.承包工程量及单价:隧道洞身拱墙二衬、结构防排水综合单价 元/延米;隧道仰拱、距填充顶面30cm以下的填充及中心水沟、结构防排水综合单价 元/延米;距填充顶面30cm以内的填充及中心水沟(不含盖板)、结构防排水综合单价 元/延米(另行协商);拱顶接触网综合单价 元/处(另行协商);下锚段综合单价 元/m(另行协商);开关洞及其他综合、变电附属洞室综合单价 元/个(另行协商);工程结构钢筋制安综合单价 元/t。上述单价中包含隧道正洞(含下锚段、开关洞及其他附属洞室)的衬砌:虚渣、杂物、泥浆、积

4、水等清除,脚手架及衬砌平台制安拆、模板制安拆、钢筋及预埋件制安、混凝土浇筑(含矮边墙浇筑后的反坡、凿毛)及捣固、洒水养护、打磨、修补;防水板、土工布(膜):工作面清理(虚渣清理、支护面清洗、初期支护后的钢筋网、注浆管、锚杆等所有凸出部分的切断及用锤铆平并抹砂浆或套塑料帽遮盖)、工作平台搭拆、敷设及安装(焊接);透水软管、止水带、盲沟:制安、检查;变形缝设置;各种设施的预埋;操作平台的日常维修保养;模板台车行走轨道的铺拆,台车的刷洗、除锈、上油及移动就位和脱模,制安拆除挡头板;输送泵及泵管的安拆及移动;现场文明施工;乙方人员、材料、设备至施工现场的倒运;完成本工程所发生的生产、生活临时设施,现场

5、文明施工等所必需的费用。合同价格除包含了完成合同规定的承包内容而发生的全部费用外,还包含了施工队伍调遣、进退场等费用在合同履行过程中和工程验收后,甲乙双方不得以任何理由要求调整本合同单价,即使国家和省、部所颁布的法律、法规、规范、验标发生修改或变更,合同单价也不作调整。除堵头模板及脱模剂、贴防水板所用射钉及子弹、电缆、万能胶为甲方承担、甲方只提供一台衬砌台车、一套模板(洞室、下锚段、矮边墙、中心水沟、侧沟、电缆沟等)、一套小型生产设备及一套机械维修工具供乙方使用外,其他所有小型机具、材料等施工耗品均含在上述综合单价中(如电焊条、铁丝、劳保用品、洋钉等)。5.4.材料扣款:对浪费或违规使用的防水

6、板照价赔偿并处以适当的罚款。6计量及支付 6.1.工程数量验收:每月度末,甲乙双方共同对乙方按甲方指令组织施工的支护工程进行验收,做好验收记录并双方签认。甲方技术人员根据现场签证记录编制验工计价单,经各级领导审核无误后报甲方财务室作为工程结算的依据。6.2.工程款支付:工程款实行滞后一个月支付制度,次月份拨付上月工程款,由甲方财务部门根据上月验工计价单编制的验工计价款单,扣除乙方上月领用甲方的材料费和工程罚款后的工程款结算单作为乙方上月的付款依据(即验工计价款单中扣除乙方领用甲方物资费用和乙方违反合同承担的罚款)。6.3.竣工结算:工程全部完工,经甲乙双方验收合格后三个月内,甲方支付乙方剩余的

7、工程款。6.4.甲方因资金紧张造成的延期支付,乙方同意甲方不承担延期支付的利息。6.5.本工程甲方不支付预付款。6.6.乙方指定 为本工程计量支付资料的签认人,负责办理计量支付手续并复核签认。7工期 进场施工日期: 年 月 日,竣工日期:以甲方书面文件要求为准。8工程质量:8.1.乙方必须按照贵广2标八 项目施工设计图及配套图纸、现行隧道施工 技术规范、技术交底书等有关规定组织施工,执行甲方制定的项目质量计划规定。8.2.乙方对甲方提供的技术要求、质量标准和工作指令负有复核的责任和义务,乙方原因造成的工程质量缺陷或未达到上款约定的质量等级,均由乙方承担相应责任和费用。8.3.乙方对未达到上款约

8、定的质量等级的工程和有缺陷的工程进行无偿返工或修补,并承担因此而发生的全部费用。如返工或修补后仍达不到本合同约定的质量等级,乙方应按工程的实际损失进行赔偿;甲方有权自行或委托他人对不合格工程和有缺陷的工程进行返工或修补,其返工或修补费用由乙方承担。8.4.质量验收标准:隧道正洞及附属洞室二次衬砌:作业区段的防水层、环纵向排水系统等均已验收合格、防水层表面粉尘已清除干净才能进行二次衬砌施工;支模后的隧道中线、高程、断面尺寸必须符合设计要求,才能进行二次衬砌施工,具体模板安装允许偏差见下表:序号项目允许偏差/mm1边墙脚平面为位置及高程152起拱线高程103拱顶高程1004模板表面平整度55相邻浇

9、筑段表面高低差10混凝土浇筑前必须对模板表面进行彻底打磨、清除锈斑、涂油防锈,混凝土浇筑段的端模应有防止渗漏的措施;隧底虚渣、杂物、泥浆、积水等清除干净后才能进行仰拱和底板施工;仰拱栈桥和衬砌台车应配套使用,拱墙与仰拱的环向施工缝与变形缝要对应一致,止水带要环向贯通;混凝土浇筑必须密实、无空洞,同一施工段的拱墙、仰拱及填充等应连续浇筑、一次成型,不留纵向施工缝;钢筋(含综合接地)按照规范及规定施工,保护层厚度允许偏差为510;混凝土结构表面应密实平整、颜色均匀、不得有露筋、蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。混凝土结构外形尺寸允许偏差见下表:序号项目边墙允许偏差/mm拱部允许偏差/mm1平

10、面位置102垂直度23高程203004结构平整度1515二衬混凝土应根据同条件养护试件和规范要求合理确定拆模时间,严禁早拆模造成混凝土结构受损,拆模时混凝土内部与表层、表层与环境之间的温差不得大于20C,混凝土内部开始降温前不得拆模;必须进行湿润养护,混凝土养护期间内部最高温度不得超过65C,洒于混凝土表面的养护水温度低于混凝土表面温度的差值不得大于15C,养护时间不得小于14d。结构防排水:对支护后的喷射混凝土表面水洗干净;对初期支护后的钢筋网、注浆管、锚杆等进行检查,对所有凸出部分切断后用锤铆平并抹砂浆或套塑料帽遮盖;塑料防水板应从下往上环向铺设,下部防水板必须压住上部防水板,铺设松紧应适

11、度并留有余量(保证防水层与混凝土表面完全密贴),实铺长度与初期支护基面弧长的比值为10:8.5;防水板焊接时,接缝处必须擦洗干净,焊缝接头应平整、不得有气泡褶皱及空隙,两幅防水板的搭接宽度符合设计要求并不得小于150mm,防水板的焊缝必须采用双焊缝,三层以上塑料防水板的搭接形式必须为“T”形接头,并采用焊胶打补丁进行加强。焊接应严密,无漏焊、假焊、烤焦、焊穿、外露固定点等,若有应予补焊,且用同种材料覆盖焊接。防水板检验标准见下表:序号检查项目允许偏差1材质符合设计要求2焊接双焊缝、焊接牢固、焊接宽度大于10mm,15mm3铺设符合设计要求、留有一定余量4铺设外观无漏焊、假焊、焊焦、焊穿现象5初

12、支表面坚实、平整、圆顺、无漏水6接缝与施工缝错开不小于50cm,5cm挡头板的支撑物在接触到塑料防水板处必须加设橡皮垫层;采用钢筋混凝土衬砌时要对钢筋头部进行防护,从而避免损伤防水板;绑扎钢筋和衬砌台车就位时,必须采取保护措施,防止碰撞和刮破塑料板;衬砌浇筑中必须注意振捣引起的防水板破环,避免振捣棒直接接触防水板,插入式振动棒变换位置时应竖向缓慢拔出,不得在仓内平拖,发现损伤必须立即修补;在浇筑混凝土时,应在混凝土输送泵口处设置防护板,防止混凝土直接冲击防水板;二衬预埋件与防水板间距不得小于5cm,避免损坏防水板;防水板的接缝应与衬砌端头错开0.51.0m。施工缝、变形缝、埋设件的防水必须按照

13、规范要求及技术交底要求规范施工;其中设止水条的环向施工缝施工时,在端面应预留浅槽,槽应平直,槽宽比止水条宽12mm,槽深为止水条厚度的1/2;隧道防水应以混凝土自防水为主体,以施工缝、变形缝防水为重点,并辅以注浆防水和防水层加强防水,隧道防排水验收标准见下表:序号检查项目允许偏差1电气化隧道、车站隧道及机电设备洞室衬砌不渗水,安装设备的孔眼不渗水,衬砌表面无湿渍;道床排水畅通,不浸水2非电气化隧道、隧道内一般洞室衬砌不渗水,衬砌表面可有少量湿渍,安装设备的孔眼不渗水,道床排水畅通,不浸水3有冻害地段的隧道衬砌不渗水,衬砌表面无湿渍,衬砌背后不积水,排水沟补洞结4隧道正洞间的联络通道衬砌不渗水,

14、地面不积水5兼顾运营期间养护维修使用的辅助坑道衬砌拱部不滴水,边墙不淌水,地面不积水6其他使用的辅助坑道衬砌不能有线流,洞内排水通畅9隐蔽工程检查: 乙方应严格对隐蔽工程进行自检。自检合格后,向甲方检查工程师报检。甲方检查工程师应在24小时内,对隐蔽工程进行复检,并提请监理检查。检查合格签字后,乙方可进行隐蔽。检查不合格,乙方应在限定的时间内完成修整并重新报检。未经检查,乙方擅自隐蔽,甲方有权要求重检,由此造成的费用增加和工期延误由乙方负责。10施工安全、职业健康、环境保护:10.1.乙方必须对全体施工人员的安全负责,开工前必须进行岗前培训和安全教育,特殊工种必须按国家法律、法规要求持证上岗。

15、乙方必须将岗前培训、安全教育记录以及特殊工种操作证复印件报甲方备案。10.2.乙方必须严格按照国家有关安全规定及操作规程组织施工,教育、督促全体施工人员认真落实各项安全制度、措施和要求,特别是要遵守针对本工程施工特点(及重大危险源)的施工安全规定。10.3.乙方在施工过程中,必须制定出严密的安全防范措施及应急预案,消除事故隐患,杜绝各种事故;加强对人员驻地、施工现场的安全管理及各项措施和设施落实。确保人员、设备、物资、工程的安全,费用自理。承担因管理不善、防护设施不全以及违章操作等原因造成进入现场的施工人员、非施工人员伤亡事故责任及费用。10.4.乙方应严格执行国家和地方有关部门的法规、法令、

16、政策、职业健康及环保条例,按规定为作业人员配备必要的劳动保护用品,按施工操作规程,文明施工;乙方所有需进场施工人员必须经县级以上医院对其进行健康检查,健康证明报甲方备案;制定合理的环境保护措施,做好现场的管理及布置,生活、建筑垃圾和废弃物要妥善处理,集中堆放,不得随意堆放。如果因乙方原因发生各种环境污染、人身伤亡、机械设备损坏及其他事故均由乙方自行负责处理并承担费用,甲方可以协助但不承担任何费用及连带责任。11双方权利与义务11.1.甲方11.1.1.全面负责与设计单位、业主、监理的联系和协调工作。11.1.2.负责该工程项目控制测量、复测、试验工作,及时提供设计图纸、工程地质及地下管线等有关

17、资料,负责施工、安全技术交底,协助解决施工中出现的技术难题。11.1.3.负责按合同约定供应本工程所需的材料和设备:施工用电及用水由甲方提供,甲方负责洞内水主管道的铺设;甲方只提供一台衬砌台车、一套模板、一套小型生产设备及一套机械维修工具供乙方使用,乙方因施工进度提请的增加甲供设备配置,甲方根据实际情况予以解决处理。11.1.4.负责土地征用、青苗补偿、建筑物拆迁及临时用地租用事宜。11.1.5.负责依据业主、监理及上级管理单位和部门的要求,结合本工程的实际情况,制定各项管理办法并送达乙方。11.1.6.向乙方派出质量监督员,监督乙方施工质量、现场管理、原材料使用。对不符合技术规范及质量要求的

18、行为,有权要求乙方停工整顿或依据甲方的管理规定进行罚款。甲方质量监督员受甲方工地代表领导。11.1.7.按照本合同约定的质量等级及施工图设计(含变更设计)、该项目规定使用的技术规范、甲方有关技术文件要求对乙方所施工的工程进行检查、验收、评比、兑现奖罚:对乙方施工质量不合格的部分,甲方有权要求其返工且有权给予不同程度的罚款,对甲方技术人员或监理要求整改而乙方拒绝整改或整改不彻底,甲方有权对乙方作出3002000元处罚;对乙方结构防排水(中心水沟、侧沟、无纺布、防水板、背贴式止水带、中埋式止水带、遇水膨胀止水胶、纵向盲管、横向盲管、横向排水管、过水孔)施工不满足要求的处以1003000元/处的处罚

19、,对二衬施工后混凝土表面存在蜂窝、麻面及错台超过5mm的处以2002000元/处的处罚;对二衬施工后混凝土表面存在花斑的处以100300元/处的处罚;对二衬施工后存在空洞的处以2002000元/处的处罚;对仰拱施工中临时排水不彻底的处以100500元/次的处罚;对仰拱施工中虚渣清理不彻底的处以2001000元/次的处罚;对级围岩矮边墙施工中插筋制安不满足设计要求的处以200500元/次的处罚;对衬砌综合接地不满足设计要求的处以2002000元/次的处罚;乙方不执行甲方相关管理制度,且给甲方造成安全、文明施工等负面影响的,甲方有权对乙方作出5005000元处罚;对乙方不给其员工购买社会保险,且给

20、甲方造成一定负面影响的,甲方有权对乙方作出5002000元处罚;乙方在施工过程中应注意保护施工段的通风管道、不得损坏,有对施工段通风管道全面检查的义务,发现通风管道有缝、孔、洞时必须及时汇报。对乙方在施工过程中人为破坏通风管,将处以每处5002000元罚款;对施工段通风管未进行全面检查或发现问题未及时上报的,处以50200元罚款;隧道内施工禁止吸烟,钢筋焊接作业时应设临时挡板防止机械损伤和电火花灼伤防水板,否则处以20005000元罚款;乙方损坏甲方相关机械、设备、材料(含安全、文明施工标示)等均照价赔偿,并视情况处以50500元罚款。对砼结构尺寸或其他缺陷超过检测项目允许偏差标准的,乙方应及

21、时自费进行整改,若在甲方的督促下乙方仍拒绝整改的,由甲方进行整改,甲方整改的费用在乙方验工计价款中加倍扣除。11.1.8.负责按本合同约定办理结算、支付。11.1.9.负责对乙方在场人员动态情况,每周进行一次核实登记。负责全程监督乙方对其员工(含中途辞职、辞退劳务人员)的工资发放到位,并留存工资发放表。11.1.10.负责对乙方闲置人员进行合理的工作安排并按点工方式进行薪酬支付。11.2 乙方11.2.1.复核甲方提供的设计图纸、技术交底等有关技术文件和资料,按照图纸、交底、规范要求组织施工。负责日常配合施工测量、配合监控量测及现场试验工作,完成安全应急预案的准备和实施,严格执行甲方的施工计划

22、和现场安排,并服从技术人员、领工及监理的监督、管理。11.2.2.对甲方供应材料和设备进行复检并办理签认手续。乙方负责甲供小型设备及小型机具的维修及相关配件费用;工程完工后乙方必须归还甲方所供机具,所归还的机具性能良好,否则甲方有权在对乙方的竣工结算款中扣除相关费用。11.2.3.乙方必须配备基本数量人员:防水板等结构防排水4人、模板定位8人、混凝土浇筑8人、钢筋制安8人;甲方根据实际进度,有权力要求乙方再增加施工人员以满足施工进度的需求。乙方必须配备合格施工人员,在二衬、结构防排水施工过程中应基本固定施工人员,变动人员应征得甲方的同意。乙方施工完成后必须经现场领工验收合格。11.2.4. 遵

23、照甲方各项管理办法的要求、规定及技术交底,安排组织施工管理。乙方有义务配合甲方对支护后的工作面检查验收,及时通知甲方对隐蔽工程进行检查。承担因乙方原因导致业主对甲方的罚款以及甲方对乙方的罚款(罚款在乙方月度计量款中扣除)。11.2.5.乙方必须提前6小时通知甲方材料使用计划,乙方必须接受拌合站的统一调度安排。11.2.6.乙方应经常对其人员进行安全教育,并制定相应的施工安全措施,同时贯彻执行甲方的安全制度,服从甲方的安全管理,做到文明施工。由于乙方原因造成的安全或其他事故均自行承担。11.2.7.按照国家现行法律法规和当地政府规定与劳务人员签订劳动合同。按照国家现行有关法律法规自行制定劳务人员

24、的工资待遇,按时支付劳务人员工资并全程接受甲方监督,并按甲方要求将发放的工资表上报甲方备案。11.2.8.自主解决劳务人员居住和生活配备,临时房屋、工棚、场地的修建由甲方负责。按规定为劳务人员提供必要的劳动保护用品或费用。按照国家或当地政府的规定为劳务人员办理保险。11.2.9.按照国家现行法律法规自行安排劳务人员节假日休息,承担相应的费用支出。11.2.10.负责工程交工前的保护和看管。11.2.11.质检站、业主、监理部、局指及公司领导检查工地时,乙方必须无条件无偿地服从甲方指挥:规整好机具、搞好施工区域的清洁卫生。11.2.12.按照工程需要提供夜间或非夜间施工照明、看守、维护和警卫。自

25、行解决、协调与当地政府和村民发生的纠纷和矛盾。11.2.13.作好临近建筑物和地下管线的保护。遵守国家、地方、业主有关环境保护的法律、法规和规定,承担实施环保措施而发生的费用。11.2.14.遵照甲方相关管理体系运行要求及规定,加强相应的质量、环境保护、职业健康安全管理措施。11.2.15.乙方在施工过程中,有保护和维护栈桥畅通的义务,因乙方原因损坏或损伤所通行的道路,责任及费用均由乙方承担。11.2.16.乙方撤离现场时,应清除并运出装备、剩余材料、垃圾和各种临时设施,做到现场和工程整洁,达到甲方认可的使用状态。若甲方清理,则因此而发生的费用由乙方承担,甲方将从应付乙方的款项中扣除。11.2

26、.17.乙方人员进场及其后的每周,乙方均应向甲方提交劳务人员清单,并接受甲方的核查。11.2.18.乙方若由于甲方原因造成的人员闲置,需及时向所属工区主任、副主任提出派工申请,且服从甲方管理人员的工作安排。若甲方不予安排,乙方闲置人员工资由甲方支付,若乙方不予申请,则乙方闲置人员工资由乙方负责。11.2.19.未经甲方书面授权,乙方不得以甲方名义从事任何活动。12不可抗力12.1.在本工程的不可抗力指战争、入侵,核反应堆、辐射或放射性污染,军事或非军事政变或内战,以音速或超音速飞行或其它飞行物体所引起的压力波,烈度八度以上(含八度)的地震、龙卷风、台风、洪水、泥石流的自然灾害或地质灾害等。13

27、设计变更13.1.甲方有权根据业主和监理要求对本工程进行设计变更,乙方必须认真执行,乙方不得因工程变更而可能导致的任何损失要求甲方赔偿。13.2.施工中乙方不得私自对工程设计进行变更,因乙方擅自变更设计或施工不当而引起的变更设计所发生的费用和由此给甲方造成的损失,由乙方承担,延误的工期不予顺延。14索赔14.1.在合同实施过程中,不论因何种因素影响,甲方均不接受乙方提出的任何调价索赔申请。因不可抗力因素引起损失的,互不承担赔偿责任。15违约责任15.1.如发生下列情况之一者,视为乙方严重违约,除没收乙方履约保证金外,甲方可以采取相应的措施,并要求乙方承担由此给甲方造成的一切经济损失。15.1.

28、1.工期严重滞后,连续两个月不能完成甲方施工计划,甲方有权单方面终止合同,不承担乙方任何费用。15.1.2.工程质量达不到第8条的约定。15.1.3.乙方承诺和按现场施工实际需要进场的人员,若乙方不能按时组织到位,则甲方有权根据施工的整体需要,另行安排施工队伍进入本合同所列工程范围内加快施工进度。15.1.4.乙方不服从甲方工地领工的调度指挥或不执行甲方的管理规定。15.1.5.乙方出现偷工减料行为,甲方有权将乙方驱逐出场。15.1.6.乙方施工管理混乱,施工中出现严重的安全事故、质量事故、进度严重滞后致使甲方受到业主的黄牌警告、通报或红牌,合同自动终止,乙方无条件自行撤出现场。15.1.7.

29、乙方将其承包的全部或部分工程分包、转包给他人,则甲方有权单方面终止合同。15.2. 乙方不论何时及何种原因提出退场,都必须提出书面申请,经甲方同意后并签订退场协议后方可退场;在未签订退场协议前,乙方必须保证合同正常履行,不得单方面停工,否则,乙方承担由此给甲方造成的损失。16合同解除16.1.甲乙双方协商一致,可以解除合同;16.2.因不可抵抗力致使合同无法履行,可以解除合同;16.3.乙方将其承包的全部工程转包给他人;或将其承包的全部工程肢解以分包的名义转包给他人;或假劳务之名,行分包之实,甲方有权解除合同;16.4.本合同其他条款约定的合同解除条款。16.5.一方要求解除合同应以书面形式告

30、知对方。合同解除后有过错的一方应当赔偿因合同解除给对方造成的损失。17争议的解决17.1.在合同执行期间如发生争议,由双方本着公平、合理的原则协商解决,协商不成时,双方自愿约定:任何一方只能向三都县人民法院申请提请诉讼。18其他18.1.除甲方责任之外,其它原因造成乙方人员窝工,所发生的损失均由乙方自行承担。18.2.一旦甲方有指令(基于乙方有违约事件发生的前提),乙方应按要求的时间和方式暂时停止本工程或部分工程的施工,在暂时停工期间,乙方应妥善保护本工程或其部分工程的施工,并保障其安全无损。因此而发生的工期延误和费用损失,乙方无权要求甲方予以赔偿。18.3.本合同未尽事宜双方另订补充协议。18.4.本合同自双方签字之日起生效。工程竣工验收合格,工程价款结算完毕,除保修条款外,其余条款自动终止。保修条款待保修期满后自动终止。18.5.本合同一式叁 份,其中甲方贰 份,乙方壹 份。19以下附件作为本合同的组成部分,与本合同具有同等法律效力。当发生合同附件与本合同有矛盾时,以本合同为准。.安全施工协议。甲方(签章): 乙方(签章): 法定代表人: 法定代表人: 授权代表人: 授权代表人: 身份证号码: 身份证号码: 地址: 地址: 电话: 电话:

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 隧道涵洞

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
