施工样板确认表
编号∶FZXSWEQ - WZSYB - 06
工程名称
华润橡树湾家园二期27#~33#、35#、37#楼
样板类型
□ 标准样板 □ 班组样板
施工单位
南铝铝材有限公司
样板名称
铝合金门窗安装
施工时间
2011-05-24
施工部位
30#25层东南侧
工艺流程
样板照片
质量标准

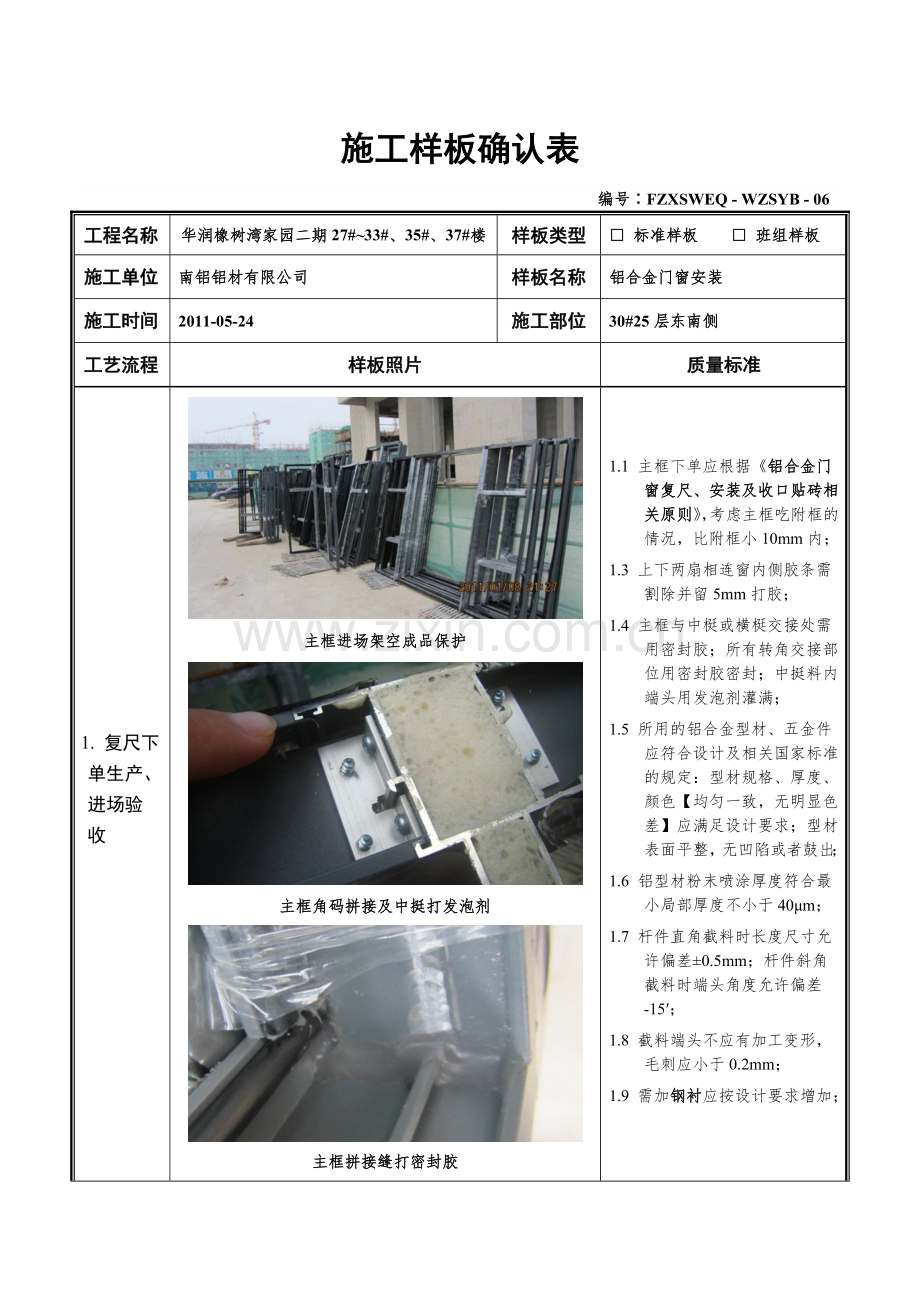

1. 复尺下单生产、进场验收
主框进场架空成品保护
主框角码拼接及中挺打发泡剂
主框拼接缝打密封胶
1.1 主框下单应根据《铝合金门窗复尺、安装及收口贴砖相关原则》,考虑主框吃附框的情况,比附框小10mm内;
1.3 上下两扇相连窗内侧胶条需割除并留5mm打胶;
1.4 主框与中梃或横梃交接处需用密封胶;所有转角交接部位用密封胶密封;中挺料内端头用发泡剂灌满;
1.5 所用的铝合金型材、五金件应符合设计及相关国家标准的规定:型材规格、厚度、颜色【均匀一致,无明显色差】应满足设计要求;型材表面平整,无凹陷或者鼓出;
1.6 铝型材粉末喷涂厚度符合最小局部厚度不小于40μm;
1.7 杆件直角截料时长度尺寸允许偏差±0.5mm;杆件斜角截料时端头角度允许偏差-15′;
1.8 截料端头不应有加工变形,毛刺应小于0.2mm;
1.9 需加钢衬应按设计要求增加;
2. 现场拼装【90°、135°转角窗及大窗】
2.1 拼接缝不超过30s;
2.2 保持拼接面表面平整;
2.3 拼接缝必须打密封胶,胶缝应密实表面平整;
2.4 组装完成后应进行成品保护;
3. 主框与附框间的避雷连接件的安装
移交检查重点:
① 窗边勾缝密实;
② 线条下口【窗上口】粉刷平整度是否满足打胶条件;
③ 粉刷完成么是否符合上吃/下吃原则;
3.1 主框安装前应提前2天检查洞口外侧贴砖、粉刷及内侧粉刷是否完成,具备安装条件后进行工作面移交,并在《主框安装工作面交接记录》上签字确认;
3.2 15F以上窗避雷连接时须先除去非导电的型材表面层;
3.4 分别用两枚自攻钉将铜辫子固定在主框和附框上。
4. 主框 安装
4.1 主框上下位置应保证上吃下吃位置,且门窗边应从外往内侧定位,保证砖模数
4.2 主框与附框的连接牢固可靠,固定点间距:头尾不超过180mm,中间≤400mm均布【开启扇位置应保证美观】,间距偏大时,应选用较长的自攻螺丝;
4.3 主框与附框连接时应注意变形,紧固适中,必要时加木尖或者垫片;
4.4 主框水平度允许偏差:±1.0mm、垂直度允许偏差:±1.5mm、对角允许偏差:+2.0mm【小于2m】或+3.0mm【2m-3.5m;
4.5 玻璃压条在室外时,下口螺丝眼应先粘密封胶,再固定。
5. 凸窗打第一道胶打发泡剂
涂料上第一道密封胶 发泡剂效果
主框下口从钉眼打发泡剂
6.1 窗下口为涂料的应在涂料腻子施工前、主框安装完成后立即在下口处打第一道密封胶,并往两侧边上返10cm;打胶时应清洁粘结表面,确保道胶要密实;
6.2 发泡剂应饱满、无缝隙;下口缝隙太小时,应从自攻钉眼打发泡剂,有发泡剂挤出下口密封胶时,应重新修补密封胶;
6.3 打发泡剂时应对其他装饰材料进行成品保护,有污染的在打胶前应清理干净;
6. 成品 保护
6.1 主框固定安装完成后必须对外露型材进行包保护膜的保护措施;
7. 玻璃安装、打胶
主框玻璃打胶效果
打火机检验Low-e玻璃安装
【有Low-e层的反射火焰与其他层火焰颜色不同】
7.1 玻璃的类型应符合要求,保证LOW-E玻璃LOW-E面在外,玻璃类型:
① 2~27F 西侧、南侧厅/室门、窗:5LOW-E+9+5中空双钢(转角135度窗大面玻璃用8LOW-E+9+6中空双钢);
2~27F 北侧、东侧厅/室门、窗:5+9+5中空双钢;
③ 2~27F 厨房、卫生间: 6或8mm白玻钢化(门连窗的窗为6mm白玻);
④ 一层大堂大窗:6+9+6中空双钢(固定小窗:5+9+5双钢)
7.2 玻璃下端必须垫橡胶垫;
7.3 玻璃压条在外侧的,应在压条线槽打密封胶再扣压条;
7.4 玻璃胶缝的宽度控制在12mm左右,并确保转角处平滑连接;
7.5 玻璃注胶厚度不小于3mm,粘接面应无灰尘、无油污、干燥,注胶应密实,不间断、表面光滑、内外两侧宽度一致,且应将残胶清除。
8. 窗外侧打胶
凸窗上口打胶效果
中挺上口打胶效果
窗户两侧打胶效果
凸窗下口打胶效果
8.1 窗边打胶必须在涂料两遍面漆施工完成后方可进行;
8.2 打胶时尽量保证能够整砖;
8.3 尽量控制胶宽在15mm左右,不宜太大;并对外墙饰面的保护;
8.4 窗边打胶前应清洁粘接面,去除灰尘、油污,粘接面应保持干燥、平整洁净;
8.5 打胶应平整密实,胶缝宽度均匀、表面光滑、整洁美观。【重点:窗上口打胶质量,下口打胶应不超过美纹纸宽度】
9. 开启扇安装
铰链固定、排水孔、提升块
长螺丝、对抱螺栓、铆螺母
下口铰链与主框连接铆螺母【铰链端头各一个】
铰链与框扇连接采用对抱螺栓【上下各1个】
执手安装
铰链螺丝眼粘密封胶再固定
9.1 平开窗安装时应采取可靠的防窗扇坠落措施:
① 上口铰链采用长螺丝固定到附框;
② 铰链与开启扇采用对抱螺栓固定,上下各一个;
③ 下口铰链与主框固定采用铆螺母,铰链端头各一个;
9.2 五金件符合设计要求,开启扇启闭灵活、无卡滞、无噪声,开启量符合设计要求,平开窗开启限位装置安装正确;
9.3 开启扇提升块安装位置,锁点数量位置应符合要求,安装牢固; 开启扇关闭时,应密闭不透缝;
9.4 排水孔的尺寸、位置、数量符合设计要求;
9.5 开启扇玻璃安装时,玻璃重力应往铰链支撑点靠近;
9.6 开启扇的执手高度符合设计、规范要求,且安装牢固;
9.7 推拉门窗安装防脱落装置;
9.8 开启扇下口铰链处的螺丝应先粘胶后再固定;
10. 淋水试验
10.1 淋水管口用直径25㎜PPR钻孔直径为1.5㎜左右,孔间距100㎜,离窗距离宜在100-150mm左右,可通过固定在外架调整,保证淋水量及最远端淋水点水压力;
10.2 淋水时间必须达到每个窗不少于45分钟;
10.3 确保窗角部位置均有被淋水;
10.4 淋水过程中应做好记录并填写《外墙(窗)淋水试验检查记录表》,现有窗边渗漏时,应在现场做好标记。
10.5 每个窗均要处理不漏:对通过淋水试验检查出的渗水部位,各方必须共同分析原因,整改处理;处理后,应按要求重新对渗漏的部位进行淋水试验,直至不再出现渗漏点为止,并通知监理及甲方复查。
11. 室内打胶
厨房、卫生间、电梯厅门窗室内打胶【灰色】
凸窗室内打胶【下口灰色、其他白色,灰色压白色】
其他窗【白色胶】
11.1 门窗室内打胶应在淋水试验后、室内腻子前进行;
11.2 门窗室内密封胶的颜色要符合要求:【白色腻子、涂料处为白色,其余为灰色】,具体如下:
① 厨房、卫生间【单玻】、电梯厅门窗室内打灰色胶;
② 凸窗下口打灰色胶,其余位置打白色胶【灰色压白色】;
③ 其余室内及楼梯间有白色腻子或白色涂料的位置均打白色胶;
11.3 窗边打胶前应清洁粘接面,去除灰尘、油污,粘接面应保持干燥、平整洁净;
11.4 打胶应平整密实,胶缝宽度均匀、表面光滑、整洁美观。
样板说明
该工序质量最低标准必须满足《建筑装饰装修工程施工质量验收规范》(GB50210-2001)、《铝合金门窗工程技术规程》(DBJ13-57-2004)及《铝合金门窗工程技术规范》(JGJ214-2010)的要求。
综合
验收
意见
□ 符合设计、规范验收要求及建设单位要求,可以大面积施工;
□ 不符合设计、规范验收要求及建设单位要求,需返工整改;
存在问题:_______________________________________________________________
_________________________________________________________________________
□ 整改后符合设计、规范验收要求及建设单位要求,可以大面积施工。
□ 其他意见:_______________________________________________________________
班组/分包单位
总承包单位
监理单位
建设单位
样板
