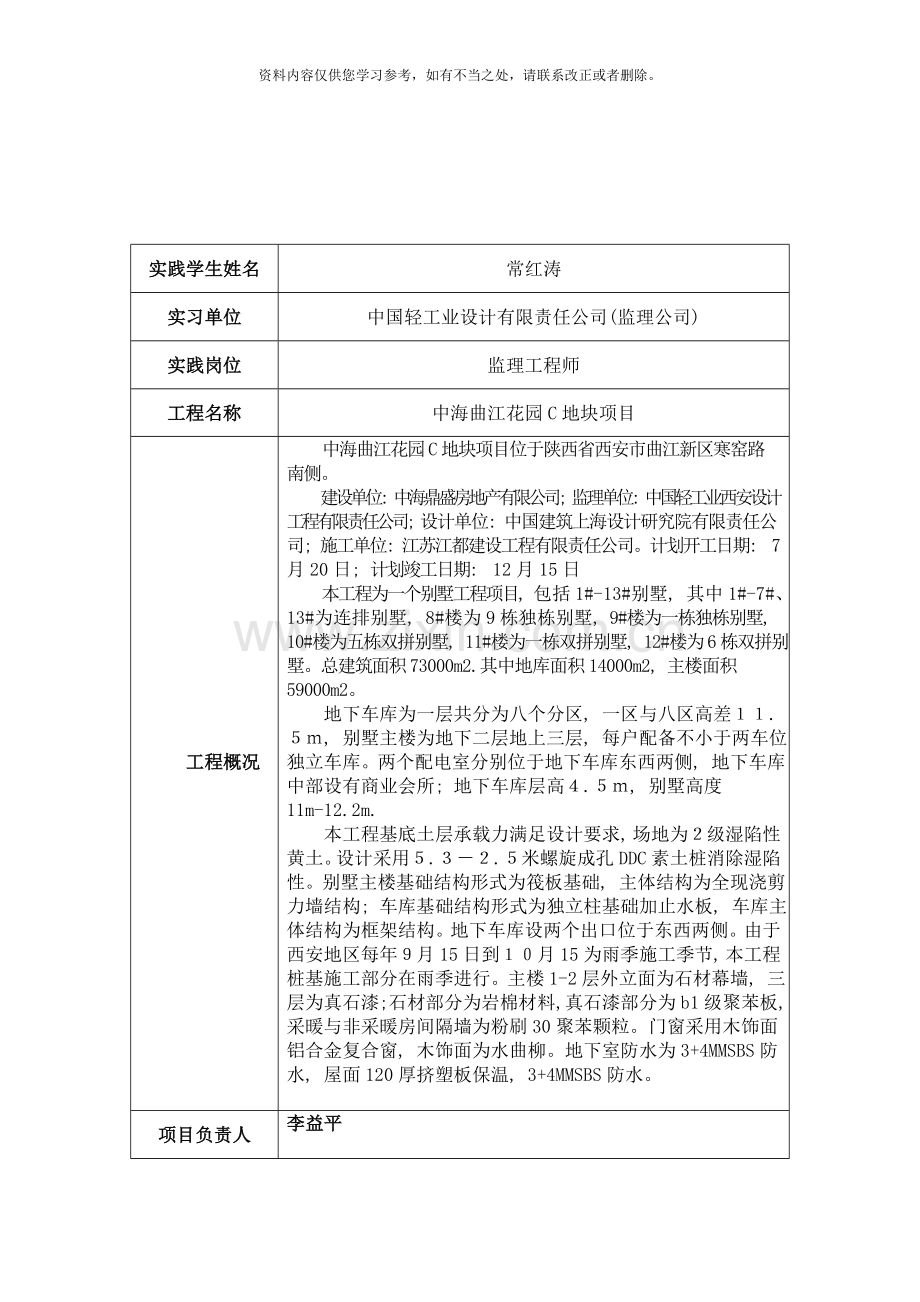

1、资料内容仅供您学习参考,如有不当之处,请联系改正或者删除。西安广播电-视大学开放教育 建筑施工与管理 专业毕业实践日记专业层次: 专科 级 别: 秋 学 号: 26 姓 名: 常红涛 分校( 工作站) : 西安电大直属二分校 指导教师: 李益平 10 月 1 日实践学生姓名常红涛实习单位中国轻工业设计有限责任公司(监理公司) 实践岗位监理工程师工程名称中海曲江花园C地块项目工程概况中海曲江花园C地块项目位于陕西省西安市曲江新区寒窑路南侧。建设单位: 中海鼎盛房地产有限公司; 监理单位: 中国轻工业西安设计工程有限责任公司; 设计单位: 中国建筑上海设计研究院有限责任公司; 施工单位: 江苏江都

2、建设工程有限责任公司。计划开工日期: 7月20日; 计划竣工日期: 12月15日本工程为一个别墅工程项目, 包括1#-13#别墅, 其中1#-7#、 13#为连排别墅, 8#楼为9栋独栋别墅, 9#楼为一栋独栋别墅, 10#楼为五栋双拼别墅, 11#楼为一栋双拼别墅, 12#楼为6栋双拼别墅。总建筑面积73000m2.其中地库面积14000m2, 主楼面积59000m2。地下车库为一层共分为八个分区, 一区与八区高差., 别墅主楼为地下二层地上三层, 每户配备不小于两车位独立车库。两个配电室分别位于地下车库东西两侧, 地下车库中部设有商业会所; 地下车库层高., 别墅高度11m-12.2m.本

3、工程基底土层承载力满足设计要求, 场地为级湿陷性黄土。设计采用.米螺旋成孔DDC素土桩消除湿陷性。别墅主楼基础结构形式为筏板基础, 主体结构为全现浇剪力墙结构; 车库基础结构形式为独立柱基础加止水板, 车库主体结构为框架结构。地下车库设两个出口位于东西两侧。由于西安地区每年月15日到月15为雨季施工季节, 本工程桩基施工部分在雨季进行。主楼1-2层外立面为石材幕墙, 三层为真石漆; 石材部分为岩棉材料, 真石漆部分为b1级聚苯板, 采暖与非采暖房间隔墙为粉刷30聚苯颗粒。门窗采用木饰面铝合金复合窗, 木饰面为水曲柳。地下室防水为3+4MMSBS防水, 屋面120厚挤塑板保温, 3+4MMSBS

4、防水。项目负责人李益平技术负责人杨锐日期: .10.1星期四气温: 10-20气象: 晴当天实习的具体工作内容: 早八点, 按时到达实习工地-中海曲江花园C地块项目该项目建筑面积73000m2.初到工地生活区现场, 环视四周, 建筑工人的住宅、 食堂、 洗浴间、 工地办公室、 建筑材料的储存加工区一切都如图纸上所安排一切都井井有条。地面上的人、 车各行其道, 一切都在有条不紊的状态下进行着。这些令我有点震惊, 虽然读了三年多的大学, 也了解到不少关于施工场地的安排内容, 但还是第一次如此接近的观察安排得如此有条理的施工现场。毕竟我印象中的工地还是那种杂乱无章, 工人住处简陋, 伙食其差无比,

5、到处大小便的现象随处可见的老工地。更让我兴奋的是即将进行实习的工程。带上安全帽、 跟随李总进入现场, 经过那些布满各种设施、 模板的楼层, 踏着那位于半空中的脚手架来到七楼顶面的工作面。这里是钢筋、 混泥土以及模板的天下。一些工人正在绑扎剪力墙的墙筋, 另外一部分则在对给绑好剪力墙钢筋的墙支撑模板。从现场能够看出该工程是剪力墙结构, 其上找不到一根传统的柱子, 都是用现浇的混泥土墙来替代, 当然有些部分还是要有柱的影子。李总着重给我介绍了工地的概况及要注意的安全事项, 如安全帽的佩戴, 现场行进路线按指示牌, 登高作业注意事项, 以及经过支撑架下方时, 一定要大声喊确保经过安全。回到办公室,

6、又对我进行了安全教育, 安全技术交底。实习正式开始了。 学习收获和心得体会: 好的施工现场必然是井然有序的, 一目了然的。安全工作落到实处, 现场作业人员分工协作各尽其职, 材料管理完备。现场安全是工作的重中之重。实践( 试验) 成果或得出结论: 安全、 文明施工贯穿施工全过程。”人、 机、 料、 法、 环”的安全管理作为安全管理的重要环节。进入施工现场第一件事学会保护自身安全, 关注她人安全。日期: .10.2星期五气温: 12-22气象: 多云当天实习的具体工作内容: 今天是实习的第二天, 早上六点半起床, 八点准时进入办公室; 王工要去现场验收墙体模板, 我于是和她一同前往。 与昨天不同

7、的是, 今天我们沿昨天的路线上路, 即将到达楼层的时候, 一片支撑钢管架挡住了去路。王工说要去架子里穿行过去, 要注意头顶、 脚下, 顺便要看一下架子的牢固与否。架子要求竖直, 要三层水平杆, 水平杆要纵横向布置, 扣件要上紧, 丝毫差不得, 不然架子会塌形成安全事故。模板的侧向支撑不够稳固, 在浇注混泥土的时候产生过大的侧向力引起侧向位移, 导致钢筋、 墙体最后偏离预定位置。 墙体模板验收要首先检查墙模位置是否准确, 从地面上的墨线向模板面量尺寸。墙位置准确后, 还要吊垂直向。垂直要施工队从模板上口跟模板一定距离测一个尺寸, 王工在下面量, 如果两次的读数差值在8mm内合格, 反之则按要求调

8、整模板, 直到差值符合要求。而且, 对总尺寸在上口也进行了测量, 以确保外包尺寸不出问题。而且王工对大开间在模板顶部要求施工单位拉通线检查, 以检验墙顶阴角顺直情况, 不顺直的同样要校正。对墙体厚度拉尺检查。注意检查。工作太累了, 检查整整用了4个小时才完成。下到办公室王工说, 我们检查以抽查为主, 天哪, 全查不知道要查多久。工作要加油, 好难啊。学习收获和心得体会: 工作要从基础的做起, 比如模板检查工作; 模板怎么构成, 怎么受力, 怎么施工, 怎么验收好多学问。 向实习的同事好好学习, 掌握更多知识。实践( 试验) 成果或得出结论: 每一项工作都有自己的你在规则。模板受力体系是根本,

9、规范施工时保证, 认真验收时关键。验收工作中经验太重要了, 难度, 易错的要熟知。日期: .10.3星期六气温: 12-20气象: 阴当天实习的具体工作内容: 走下早班车, 突然发觉少了昨天的蒙蒙细雨, 有点灰蒙蒙的早上不时能够感受到那暖人心肺的阳光, 呼吸着新鲜空气, 一切都是那么的怡人。与2号相同的是, 今天我们同赴施工现场( 因为工地是早上8点就上班, 而我的早班车是7点才出发, 最早我也只能8点才到) 。当我沿着上次的路线走上楼面即将抵达顶层的时候, 发现眼前的支撑挡着我的去路, 里面黑呼呼的一片, 我只能绕过另外一栋上去。上到顶面才发现原来从支撑那里走过去还是能够的。这可能就是没在工

10、地呆过, 太缺乏经验了。施工现场繁而不乱、 紧张而有序。浇注混泥土、 绑扎钢筋( 其中扦插着预埋管道的布置) 支撑模板分成三个区域同时进行, 流水作业。初到工地, 对各个工种都十分感兴趣, 东张西望, 东一步西一步, 但都看不出什么门路来。但工地给自己的感触还是满多的。1. 速度惊人。昨天才进行浇注剪力墙的楼层, 今天已经进入了梁钢筋的布置绑扎。2. 剪力墙模板的制作是整面墙的进行, 而不是分段进行, 也不是采用升模系统, 或许这样做更为合理。3. 箍筋的距离弯钩的方向都有着比较严格的要求。4. 钢筋的锚固长度也十分讲究。5. 工序按一定顺序有条不紊进行, 工程井然有序有。学习收获和心得体会:

11、 各种专业工种, 技术要求严格, 工种穿插作业, 以提高效率。钢筋工种, 箍筋、 梁筋下料复杂不容有错。各工种之间紧密衔接, 缩短施工时间。实践( 试验) 成果或得出结论: 流水施工被很好的执行, 体现在现场作业的有序上。规范施工体现在主筋箍筋下料准确。模板位置尺寸准确上。日期: .10.4星期日气温: 气象: 阴当天实习的具体工作内容: 为了了解现场放线, 早七点赶到施工现场, 匆忙上楼。总包施工员正给12#楼进行。其大原则是先对外墙大框架的定位, 再根据外墙线对里面的房间过道的墙体进行定位。不过其中的小技巧不少。西侧两栋正进行梁板钢筋的布置和绑扎。板筋的布置一般先根据图纸的规定用粉笔将其距

12、离与大小标注在板上, 再由工人将钢筋布置到相应的位置。底筋须做到长筋在上短筋在下, 两端必须伸入墙体或梁的相应位置, 以保证起锚固受力。在施工过程中, 我发现小部分底筋的长短方向调换。当时我想把它调整过来, 可是因为施工秩序的原因, 要调整必须大面积的返工, 于是不做调整。李工后来知道后, 坚决要求返工。在板筋布置之前先把梁的钢筋绑扎完成, 并用工具将其安置到梁模板中。梁的箍筋要求绑扎稳固, 间距也很严格在两端较密( 受到的剪力比较大) , 中间的比较梳, 而且数量上也有明确的规定。梁板混泥土的浇注采用的是商品砼, 先由运输车从混泥土搅拌站把混泥土运过来, 再由高压泵送到工作面在施工过程出现箍

13、筋出现偏移的时候必须调整, 有时候甚至要把梁提起来重新绑扎。为了保证梁的受力筋、 腰筋、 架立筋间的相互位置, 以及保证保护层的厚度, 一般要加焊一些辅助的钢筋条。发现问题解决问题。学习收获和心得体会: 放线工作是一项非常细致的工作, 马虎不得。放线中有一些技巧还要熟练掌握。钢筋工程相关知识很多, 还要多加学习。实践( 试验) 成果或得出结论: 放线是施工的基础工作, 必须细致容不得一点错误。钢筋工程是楼的筋骨有问题必须整改, 迁就遗骸万年。大胆工作。日期: .10.5星期一气温: 气象: 多云当天实习的具体工作内容: 在昨天绑扎好的楼板、 梁钢筋的模板上进行混泥土浇注。浇注混泥土前先用水将楼

14、板浇湿, 其目的是避免干模板吸走湖泥土中以致水泥不能获得足够的水分进行充分水化而出现麻面、 蜂窝、 孔洞等不良现象。板、 梁的混泥土全部采用泵泵送, 其反冲力相当大。除了模板的支撑, 我并没看到工人采用什么特别的措施避免墙的侧移, 或过大的应力。还要细看。因为施工的需要, 外架也在进行。高空作业要系安全带, 搭外架却没系, 不知什么原因。李工安排我进行旁站工作, 要求查看随砼罐车送来的质保资料中配合比、 塌落度、 砼强度。塌落度是否符合要求, 抽查砼塌落度, 见证施工单位实验员砼取样, 并制作试件封存。砼浇筑过程中要严禁随意加水。梁板混泥土的浇注采用的是商品砼, 先由运输车从混泥土搅拌站把混泥

15、土运过来, 再由高压泵送到工作面塌落度不能满足泵送要求, 要及时返厂。砼浇筑过程中木工钢筋工安装人员要跟班检查, 有问题及时处理, 在浇混泥土后发现管道出现破坏影响使用的情况, 只能敲开混泥土从新铺设浇注。只是对不同种类的管道的处理面积不一样而已。砼浇筑过程中, 砼振捣也要按要求进行。但我还没弄懂。不承重的侧面模板, 应在混凝土强度能保证其表面及棱角不因拆模板而受损坏, 方可拆模板。学习收获和心得体会: 监理旁站跟班检查, 砼浇筑过程中问题能及时整改。外架搭设, 安全带无法高挂使用, 搭架子真危险。商品混凝土厂也不是那么让人放心。实践( 试验) 成果或得出结论: 监理制度性工作要落到实处, 决

16、不能弄花架子。外架搭设太危险, 应作为工作重点, 不能马虎。商品混凝土资料要及时核对, 避免发生重大质量事故。日期: .10.6星期二气温: 气象: 小雨当天实习的具体工作内容: 今天下雨天有点冷。砼不用养护。室外工作的工种全停了。李工安排整理钢材资料。学习到: 1、 必须符合的规定热扎光圆钢筋: 普通低碳钢热扎圆盘条( GB/T701-1997) 、 钢筋混凝土用热扎光圆钢筋( GB13013-91) 。热扎带肋钢筋: 钢筋混凝土用热扎带肋钢筋( GB1499-1998) 。2、 分批验收进场所有钢筋必须具有质量证明书或试验报告单。热扎钢筋进场时, 应按批进行检查和验收。每批由同炉号、 同牌

17、号、 同规格、 同交货状态、 同冶炼方法的钢筋60t可作为一批; 同牌号、 同规格、 同冶炼方法而不同炉号组成混合批的钢筋30t可作为一批, 但每批应6个炉号、 每炉号含碳量之差应0.02%、 含锰量之差应0.15%。原材试验报告单下部结论栏必须填上”根据标准该组钢筋力学性能符合( 如填: HRB335等) 技术条件: 3、 外观检验进场钢筋表面必须清洁无损伤, 不得带有颗粒状或片状铁锈、 裂纹、 结疤、 折叠、 油渍和漆污等。直筋每1m弯曲度4mm( 用”凹”形尺测量) 。4、 力学性能试验从每批钢筋中任选两根钢筋, 每根取两个试样分别进行拉伸试验( 包括屈服点、 抗拉强度和伸长率) 和冷弯

18、试验。如有一项试验结果不符合要求, 则从同一批中另取双倍数量的试样重作各项试验。如仍有一个试样不合格, 则该批钢筋为不合格品。原材复试符合有关规范要求, 且见证取样数必须总试验数的30%。学习收获和心得体会: 钢材管理工作也有很多知识, 工程材料也要深抓。每种材料必须合格, 是合格工程的基础。实践( 试验) 成果或得出结论: 简单一种材料-钢材就有这么多知识, 工程使用的材料有上千种, 学无止尽, 深挖多耕, 才能有更大收获。日期: .10.7星期三气温: 气象: 多云当天实习的具体工作内容: 今天7#楼二层绑扎剪力墙钢筋浇注梁板的混泥土进行楼面养护。梁板混泥土的浇注采用的是商品砼, 先由运输

19、车从混泥土搅拌站把混泥土运过来, 再由高压泵送到工作面。为了配合实习的需要, 我们借来数码相机拍了一些工地的实际情况。工程采用的是流水作业施工方案, 同一时间能够看到不同的工种在不同的工作面上施工。为了拍到更多的照片我们整天满工地跑, 拍了不少照片, 也发现了不少有趣的事情。隔墙的砌筑工程采用流水施工, 当楼层建到3层的时候, 底层的装饰装修以及水电安装各种工种都陆续进场施工。我们还特意观察了内墙的砌筑, 发现工人在实际操作过程很彻底的遵循着砖墙的施工原则: 横平竖直、 沙浆饱满、 组砌得当、 接搓可靠的原则。对隔墙、 楼梯扶手等的砌筑, 工人首先根据施工员定好的尺寸, 利用吊垂、 墨线对墙体

20、的竖向、 平面进行定位、 砌筑。该工程内隔墙采用的是空心混泥土砌块和灰沙砖混合砌筑。其中空心混泥土砌块作为主要的填充材料, 灰砂砖作为辅助材料。当空间不能满足布置空心混泥土砌块的时候, 特别是砌筑到与梁板接近的位置就用上了 灰砂砖。在这个时候只有用比较小的的砌块才能保证砂浆的饱满。学习收获和心得体会: 工地每天每项工作都会在进行, 每一处到要巡视。及时发现问题解决问题。砌体工程要遵循工艺流程, 工艺要求。砌体施工的同时安装工程要及时跟上。实践( 试验) 成果或得出结论: 了解砌体施工的要点施工流程及工艺要求。日期: .10.8星期四气温: 气象: 多云当天实习的具体工作内容: 今天在工地, 突

21、然听到附近的房间传来阵阵猛烈的锤击声, 令人感到惊奇。于是我们几个人走过去看个究竟, 一问, 原来是工人在用锤敲击剪力墙以找出预留孔道的位置。以便修复在浇注混泥土的时候堵塞预埋的管道。( 对于预埋管道的质量, 我一直都怀疑它的工艺是否能完美的实现其预期目标。关于这个问题我曾经问过施工员, 可是她给我的答案是: 如果在浇混泥土后发现管道出现破坏影响使用的情况, 只能敲开混泥土从新铺设浇注。只是对不同种类的管道的处理面积不一样而已, 如果是水管的处理就相对电线管道的要麻烦! ) 对于采用巧击的方法是施工中经常采用的方法, 不过这次没什么效果, 施工人员原来想采用冲击钻探测的, 但当时因为害怕伤害到

22、墙体而没有采用。这次的原因可能是水泥已经填满了管道, 或者是管道偏离的位置实在太远了! 如果是后者, 我觉得是不是应该直接凿开管道预先设计部分外加一条管道, 再进行浇注。不过这样的后果可能会影响到墙体的抗裂性能。个人认为出现墙体破坏的原因大概有一下几种: 一.预埋件没有绑扎牢固 一般预埋件必须用扎丝将其绑扎牢固到钢筋网或者模板上, 可能因为没有足够牢固从而出现偏移的情况。二. 预埋件本身质量有问题 可能是因为预埋件本身的质量有问题, 本身的强度满足不了施工中的需要, 在浇混泥土的时候发生破坏。三.在浇混泥土的时候没有做好保护措施 在浇混泥土施工的时候, 工人为了使混泥土密实而用力过大从而导致预

23、埋件破坏或者偏预定位置。学习收获和心得体会: 预埋管道预埋件安装一定要到位, 加固可靠。一旦发生配管堵塞及时修复, 修复要和土建密切配合, 避免对结构工程造成损害, 形成质量事故。实践( 试验) 成果或得出结论: 了解了预埋配管的要求, 及管道堵塞后的处理方案。施工中在提前配管, 浇筑砼过程中要及时加固修复管道。日期: .10.9星期五气温: 气象: 多云当天实习的具体工作内容: 当我们在对搅拌机进行拍照的时候, 现场的工人急忙问我要干什么, 并慌慌张张的把电箱盖上。她这紧张的行为让我感到很纳闷, 不知和解。几分钟后她们有急急忙忙的跟那个管理人员打招呼, 极为紧张的样子。好在哪个管理人员认得我

24、, 告诉她原因。并把我们叫过去, 告诉我们在工地不要乱拍照, 要拍也要叫上一个施工员做指导, 被误认为是记者就难办了。被这样一说, 我也醒悟了。现在有关部门对建筑的不规范现象处罚的比较严厉, 轻者罚款, 重者勒令停工加罚款。停工后工人本身的收入也会受到极大的影响。当然不规范的操作也不能单方面的指责某方面, 毕竟事物都是由大多数因素引起的。梁板混泥土的浇注采用的是商品砼, 先由运输车从混泥土搅拌站把混泥土运过来, 再由高压泵送到工作面塌落度不能满足泵送要求, 要及时返厂。砼浇筑过程中木工钢筋工安装人员要跟班检查, 有问题及时处理, 在浇混泥土后发现管道出现破坏影响使用的情况, 只能敲开混泥土从新

25、铺设浇注。在工地上每个实习生都应该注意细节问题, 。可能无意中的一个很小的行为可能会引起一系列的不良后果。当然小心不等于畏首畏尾的, 但多加小心特别重要。学习收获和心得体会: 现场管理要有针对性, 发现问题及时取证留底, 以便事情及时处理。但取证不能与施工人员有冲突, 及时化解矛盾。实践( 试验) 成果或得出结论: 砼浇筑塌落度控制要严格, 施工过程中严禁加水; 塌落度不能满足要求是及时返厂。管道破坏及时修复。日期: .10.10星期六气温: 气象: 晴当天实习的具体工作内容: 依然如往日, 六点中起床, 乘坐首班车赶到工地。跟着施工员给剪力墙、 门洞放线。随后, 她叫我门跟她一起去五楼进行水

26、平线的定位。现场施工的时候, 施工员问我要不要试一试。如此好的机会, 岂有不试之理, 我毫不犹豫的答应了。于是我又有了一个实际操练的机会。对于水准仪的操作在学校的时候已经操作过, 但实际操作的机会较少。熟练程度就可想而知。事实上在操作过程中还是犯了不少错误。错误一、 在观测基准线的时候不是把尺的下端贴住基准线, 而是想的到一个整数而去调整标尺。这是明显的概念不清晰。好在施工员及时的给我提出来。错误二、 在十字叉丝模糊的时候, 未能及时的使用目镜去调整其清晰度。”平水”其实就是将标准的水平标高引向将要施工的墙体。即画出墙体的某个对施工定位极其有意义的水平线。一般情况下采离楼板一米高, 当然这要从

27、首层的水准点引上来的。”平水”其实是水准仪在实际操作过程中的一个典型的应用。平水的过程首先是选择测站。测站的选取要保证标准水准点与测站和测站与所要”平水”的墙体间的视线畅通无阻, 而且尽可一次测量到尽可能多的墙体。随后, 支架水准仪, 调平、 调焦、 读出标尺的读数。接着, 根据读数和水准仪把水准点引到其它墙体上并用红色铅笔作出标记( 一般每墙一面画两个点, 分别在墙的两侧) 。最后利用两点一线弹好墨线。一般墨线的粗细能够看出一个施工员放线的熟练程度, 优秀的施工员弹出来的线又细又清晰又准确。要使墨线又细又清楚的小方法有一个: 将刚焦了墨水的线从墨斗里拉出来在空中拉紧, 然后轻轻的弹一下。这样

28、能够把墨绳上过多的墨水弹出来, 从而避免了弹出来的墨线变得太粗。弹墨线的时候, 用力把墨绳拉紧, 这样弹出来的线就能够又细又清晰了。学习收获和心得体会: 水平标高引测一定要认真, 水准仪按操作手册, 调平, 调目镜对准调物镜。弹墨线也有技巧, 要细要准。实践( 试验) 成果或得出结论: 了解学习标高引测, 水平引测; 弹墨线按一定要求去做, 才能又准确又清楚。日期: .10.11星期七气温: 气象: 晴当天实习的具体工作内容: 今天在跟随施工员检查已浇注好的混泥土楼板的时候发现有一块板的混泥土向外扩张了2cm, 靠边上的剪力墙墙筋也向外偏离原来的位置2cm, 即墙筋处在原来的外墙边上了。究其原

29、因有: 模板的侧向支撑不够稳固, 在浇注混泥土的时候产生过大的侧向力引起侧向位移, 导致钢筋、 墙体最后偏离预定位置。摸板在施工的时候没有把尺寸量准确。 处理方法有: 在支上部墙模和浇注时即使矫正钢筋和剪力墙的位置.装修阶段若出现影响到外观尺寸需要时候, 能够凿去部分砼, 但不可伤及钢筋。这种处理在实际工程中应用十分广泛。施工员说在理论上影响到钢筋保护的问题, 可是局部的处理对整体的影响还是相当微小的。按计划A今天进行模板的安装。进行的是里支撑和板模板的安装。则在进行剪力墙钢筋的绑扎和墙模板的安装。剪力墙模板的安装首先是根据图纸放好线, 木工按照所放好的线钉下固定墙模板的板块( 墙厚为200,

30、 模板的厚度在20mm左右, 左右两块因此线的距离是240mm) ; 再根据剪力墙的图纸拼接模板。剪力墙浇注时候的距离由绑扎在剪力墙墙筋上垂直与剪力墙长200mm的钢条控剪力墙制, 而控制剪力墙向外张开则由对拉螺栓拉紧和外部的模板支撑来保证, 外部斜支撑更多的是保证墙体的竖直。学习收获和心得体会: 从模板安装加固引起的质量问题, 学习了模板的安装知识。剪力墙模板的加固措施, 安装要点。实践( 试验) 成果或得出结论: 学习了解剪力墙模板安装工艺要点, 及模板常见质量问题。日期: .10.12星期一气温: 气象: 晴当天实习的具体工作内容: 今天的二三层进行墙面扇灰、 铺地板砖和水电安装。墙面扇

31、灰扇灰的历史已经很久远了, 技术也极为成熟。但我总是觉得扇灰的效果好坏主要在于工人的技术和本身拥有的感觉。在和其它同学讨论这个问题的时候, 有个同学说如果用模板制作, 一次成型, 又快又漂亮。我个人认为这种办法是能够用变通的方法实现, 可是在现浇混泥土剪力墙结构中实际操作还是挺难的。结构的梁板变化较大, 模形制作比较困难, 其造价必将加大。吃力不讨好! 或许你认为在浇注梁模板的时候就一次成型结构层和垫层。但这不现实, 毕竟结构层与垫层的材料不同在浇注的时候会形成相互的渗透, 材料的互混, 虽然相互的黏结力较大, 但难于达到很合理的效果。扇灰都用模板其工序也多了一层, 效果不好, 造价高, 不合

32、理。而且在中国这个拥有无数廉价劳动力的国度里, 太多的机械化未必是件好事。先在将要扇灰的墙面上撒下一定量的水, 让墙面湿润, 但量一定要控制好。多了会使扇到墙面上的泥浆变得更为湿润、 流动性加大而脱落。过少亦会影响泥浆与墙面的粘结力, 其原因是混泥土在凝固的过程中水化需要一定量的水才能使最终强度达到良好的效果, 形成较强的粘结面。定点。其实就是在墙面上先用混泥土砂浆做出几个突点, 其外平面就是墙面的最终位置。往墙面扇上混泥土砂浆, 使其与定点尽量的接近。若砂浆过湿就往其上撒上一些干水泥粉。并不时地用平木条将墙面抹平。到这扇灰的过程完成, 当然后期的养护是必不可少的。学习收获和心得体会: 抹灰全

33、部是手工操作, 工艺流程及工艺要求繁琐。抹灰一旦操作不当, 容易出现垂直平整问题, 空鼓开裂等质量通病。实践( 试验) 成果或得出结论: 学习了解抹灰分项操作方法, 工艺流程, 技术要求。日期: .10.13星期二气温: 气象: 多云当天实习的具体工作内容: 天气预报显示今天那寒冷的天气较昨日有所上升, 可是在楼上进行吊线复查轴线的我们在阵阵冷风的吹拂下不时的打了个寒颤, 感觉比昨天冷了不少。施工员介绍, 一般情况下用胶线和小吊锤向上引出的轴线一层出现的偏差不大, 可是往上引四五层的时候就可能出现45mm的偏差, 有风的情况下可能会更大。这是候其精确性就会影响到工程的质量。于是在建设高层的时候

34、, 每四五层就必须对轴线进行复查, 出现偏差的时候及时修正, 以免出现过大的误差给工程带来安全隐患。吊线使用的工具: 重达十几斤的圆柱状吊锤、 细钢丝( 吊垂与挂掉处一般不能打结) 、 直尺等。在所要符合的墙面引出一片小木块( 方木条也能够) , 使它固定到能够承受吊锤的重量并保持稳定。将铁丝绑在固定的木块上, 铁丝须在所要测量的轴线所在的平面上。铁丝不能接触到任何的障碍物。吊线平稳后用尺量出吊线与下部定位轴线的距离, 再根据下部距离, 画出上部轴线的位置。比较复查轴线与实际轴线与实际轴线的距离, 并作出必要的调整。 在当天的测量过程中发现大部分轴线都没有明显的差异, 唯一一面剪力墙上部中线偏

35、离轴线3cm, 其原因是因为施工过程中上部模板出现向内侧倾斜。当时只能用墨线作出轴线, 以便上部后续施工的调整。学习收获和心得体会: 参与楼层吊线工作, 发现造成轴线偏差的因素很多, 在引测中要极力避免误差, 在外部引测轴线时一定要注意安全小心踩空。实践( 试验) 成果或得出结论: 学习了解吊线的基本知识, 参与吊线工作; 日期: .10.14星期三气温: 气象: 晴当天实习的具体工作内容: 自小就对升降机感兴趣的我, 在课堂上听老师介绍过起重机的自升过程后我一直就想找个机会亲眼看看其实际操作。刚好今天我实习的工程使用的附着式起重机要加高。( 工地的人都称它为塔吊。) 在施工面上观察, 在观测

36、基准线的时候不是把尺的下端贴住基准线, 而是想的到一个整数而去调整标尺。这是明显的概念不清晰。能够看到在塔吊上除了驾驶室里有一位司机外还有五名工人, 其中一名负责标准节与上部摆渡导轨的连接, 其它四名工人负责标准节下部与塔身的衔接与固定。首先, 工人将套架的扶栏打开, 准备就绪。塔吊就把标准节吊至套架位置。此时上面的工人将标准节的挂绳连接到套架上面的摆渡导轨的小车钓钩上。并将过度节与塔身标准节的螺栓松开。接着开动千斤顶, 将套架及其上部结构顶升超过一个标准节的高度, 把标准节推进套架, 放到相应的位置, 下面四位工人一人负责一个角螺栓的固定, 上部工人则负责其上部的各项工序、 迅速将标准节连接

37、固定。然后, 收缩千斤顶, 准备下一个标准节的安装。当安装好计划中的所有标准节后, 固定上部结构, 一次自升就完成了。学习收获和心得体会: 塔吊的顶升作业是危险性非常大的工作。顶升前要检查操作人员证件交底; 现场拉好警戒线。大风雨天严禁顶升。实践( 试验) 成果或得出结论: 了解学习塔吊顶升的知识 , 现场安全管理的重点。日期: .10.15星期四气温: 气象: 晴当天实习的具体工作内容: 今天的工程内容有放梁筋、 扎板筋、 支模板、 安装外脚手架。安装预埋管道。对于钢筋工程来说放梁筋是个比较难的施工过程。虽然你能够说其实都是好简单的东西, 有力气就能够。可是事实上不是有蛮力就能够的。梁筋在模

38、板上绑扎好后的重量就会变得好大, 你需要将其放到相应的位置后必须要均匀的, 几个甚至几十个人同时用力才能把梁筋放到相应的位置。并保证其上的箍筋和梁主筋等各种钢筋之间的相互位置不发生超过规范的要求。在上午的放梁筋过后恰好有个转角处的梁筋发生了过大的移动、 其上的箍筋发生了转动, 而不得不提起来重新绑扎。钢筋安装完成之后, 在浇筑混凝土之前, 应进行钢筋隐蔽工程验收, 其内容包括: ( 1) 纵向受力钢筋的品种、 规格、 数量、 位置等; ( 2) 钢筋连接方式、 接头位置、 接头数量、 接头面积百分率等; ( 3) 箍筋、 横向钢筋的品种、 规格、 数量、 间距等。 ( 4) 预埋件的规格、 数

39、量、 位置等。 钢筋隐蔽工程验收前, 应提供钢筋出厂合格证与检验报告及进场复验报告, 钢筋焊接接头和机械连接接头力学性能试验报告。 在放梁筋的时候, 还要注意对预埋件的保护, 甚至有时侯出现难于放置的情况。你就必须做出合理的调整。学习收获和心得体会: 钢筋的验收要按设计图纸验收, 按验收内容逐项检查检查前, 要查看相关资料, 确保质量安全。实践( 试验) 成果或得出结论: 了解学习钢筋隐蔽验收的知识, 检查方法。日期: .10.16星期五气温: 气象: 晴当天实习的具体工作内容: 今天的施工内容有浇混泥土、 支模板、 安装预埋管道。对于预埋管道的布置, 我觉得并不难。不过我经常都很怀疑它的质量

40、问题。我怀疑它在实际施工过程中可能遭受到破坏的几率太大了, 而且总是感到它承受不了施工对它的破坏, 更担心的是一旦在实际使用过程中出现问题的后果是多么的痛苦。( 可能我家的那套下水道经常出现堵塞问题给我带来的阴影太大了。) 事实上, 预埋管道在实际工程中也是经常出现破坏的。在前几天出现的下水管被混泥土堵塞, 从二楼塞到三楼。预埋管道的质量保证, 我觉得有三个环节要十分注意的。管道的质量必须保证。管道的布置, 连接、 绑扎要做到牢固合理。在浇混泥土的时候要保护好预埋管道。 保温管道应按保温管道外径考虑。穿楼板套管上端应高出地面20mm, 卫生间穿楼板套管上端应高出地面50mm, 过墙部分与墙饰面

41、相平。刚性套管安装: 主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置, 然后将套管置于钢筋中, 焊接固定在钢筋网中, 如果需气割钢筋安装的, 安装后必须与土建联系用加强筋加固, 并做好套管的防堵工作。穿墙套管安装: 土建专业在砌筑隔墙时, 按专业施工图标高, 几何尺寸将套管置于隔墙中, 用砌块找平找正后用砂浆固定, 然后交给土建队伍继续施工。穿楼板孔洞预留: 预留孔洞根据尺寸做好木盒子或钢套管, 确定位置后预埋, 待浇筑混凝土初凝后取出即可。学习收获和心得体会: 预埋管管道的布置, 连接、 绑扎要做到牢固合理。 穿楼套管要考虑保温要求。实践( 试验) 成果或得出结论: 了解学习预埋

42、管、 穿楼套管的预留要求方法。日期: .10.17星期六气温: 气象: 多云当天实习的具体工作内容: 今天的工作内容有扎剪力墙钢筋、 支模板、 安装预埋管道。扎剪力墙钢筋跟扎板筋有所区别, 其中多了个内容就是很多钢筋( 直径大于10mm的竖向墙筋) 需要焊接( 大多数采用的是对焊。) 。在剪力墙的两侧和转角的地方需要加上箍筋。为了加强对施工的印象, 我们又那照相机来多拍些照片。也在这个过程发现了不少细节的问题。裂缝的形态和形状是多种多样的, 其中大多出现在混凝土楼板的表面。在较薄的板中, 裂缝常沿短尺寸方向分布, 也有分布在楼板中间的纵横向裂缝, 爆炸型裂缝, 预埋管件部位较宽的贯穿裂缝及房间

43、阴角部位呈45度斜裂缝。从产生的原因不同可将裂缝分为温度缝和收缩缝。比如对模板裂缝的发现及其处理方法。施工员介绍在板出现小的裂缝经常是用一些纸垫上就能够满足施工要求。早期较高强度的混凝土质量尚未稳定, 过早拆除模板, 结构往往要承受本身的自重以及以上一层结构的自重, 包括模板、 支撑的重量和施工活载, 为节约成本, 施工单位往往在用于支撑的钢管下不设置垫木, 使楼板与钢管的接触所受到的较大的集中应力得不到有效扩散, 应力最大的地方容易形成裂纹。因此当施工荷载所产生的效应比使用荷载的效应更为不利时, 必须经过验算, 满足要求后方可拆除模板。跨度大于4m的楼板, 应按规定其拱, 拆模龄期宜控制在1

44、5天以上。学习收获和心得体会: 砼裂缝的形成因素多种多样, 应对措施要具有针对性。在施工过程中要相关要求进行操作。实践( 试验) 成果或得出结论: 学习了解砼裂缝生成的原因, 防止裂缝的应对措施。砼裂缝不但是影响感官质量, 对砼的长期安全有很大影响。在施工过程中较强控制, 尽量杜绝裂缝的产生。日期: .10.18星期日气温: 气象: 阴当天实习的具体工作内容: 今天最意外的就是看到了一份工程整改通知。通知的内容有两个方面, 一是工程实体质量, 二是安全文明施工。关于工程实体质量方面都是一些比较细节的问题! 事实上工程质量的保证还是在于细节哦! 其主要内容是: 模板工程: 柱头有不垂直、 变形现

45、象, 剪力墙模板接口不严密, 有漏桨现象。钢筋安装: 柱和剪力墙上部没挂保护层块; 楼板钢筋离梁边距离不一, 砖墙砌筑: 墙面顶拱不宜过早砌筑, 应在下部墙体完成七天后进行; 首层砖砌墙体砖缝不饱浆; 首层、 二层柱及剪力墙构件面有变形不平整现象。装修工程: 部分墙面批荡有裂缝现象水电安装: 线管预留口不对墙位现象严重; 同一间房砖墙面与剪力面的电线合的标高不一致。 关于文明施工的内容也不少: 外排栅: 安全网挂设不紧密, 转角位离墙面太远并没有加竹处理, 平铺竹过疏且捆绑不牢固, 排栅内杂物清理不干净。施工用电: 开关电箱无门( 第一次拍照片的时候就拍这个问题, 难怪她们当时是那么紧张的。) 。电锯无锯尾、 防护罩, 电焊机也没有防护罩且乱接电线, 电箱无编号、 无线路图。这份通知让我知道了以后的实习过程中能够从哪里入手, 知道重点在哪里。学习收获和心得体会: 事实上工程质量的保证还是在于细节哦! 文明施工的内容也不少。质量通病的防治贯穿施工整个过程。 文明施工是确保工程质量安全的必备条件。实践( 试验) 成果或得出结论: 了解学习质量通病的防治及整改。了解学习文明施工的要求极其作用。日期: .10.19星期一气温: 气象: 多云当天

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 教育专区 > 远程教育/电大

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
