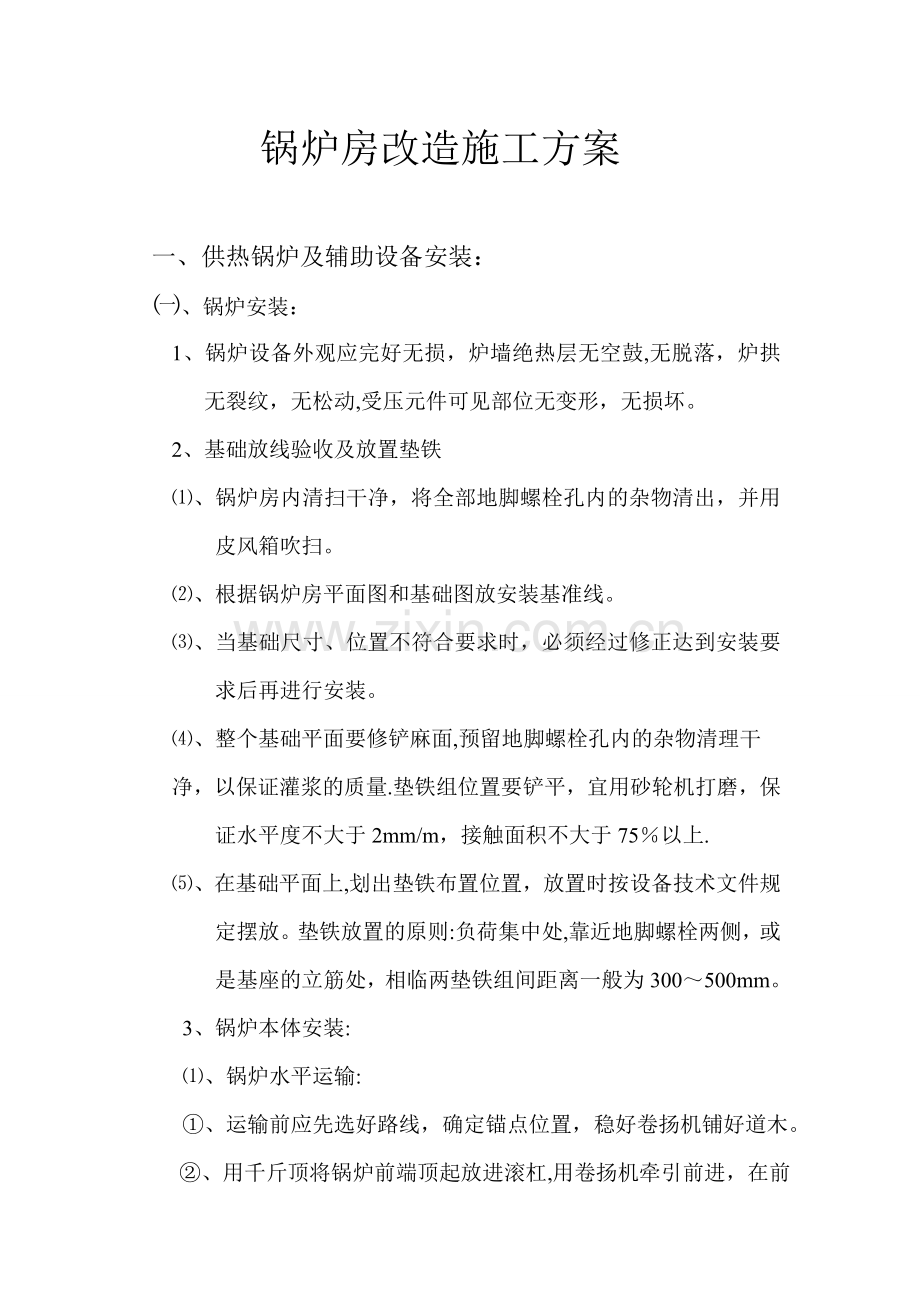

1、锅炉房改造施工方案一、供热锅炉及辅助设备安装:、锅炉安装:1、锅炉设备外观应完好无损,炉墙绝热层无空鼓,无脱落,炉拱无裂纹,无松动,受压元件可见部位无变形,无损坏。2、基础放线验收及放置垫铁、锅炉房内清扫干净,将全部地脚螺栓孔内的杂物清出,并用皮风箱吹扫。 、根据锅炉房平面图和基础图放安装基准线。、当基础尺寸、位置不符合要求时,必须经过修正达到安装要求后再进行安装。、整个基础平面要修铲麻面,预留地脚螺栓孔内的杂物清理干净,以保证灌浆的质量.垫铁组位置要铲平,宜用砂轮机打磨,保证水平度不大于2mm/m,接触面积不大于75以上.、在基础平面上,划出垫铁布置位置,放置时按设备技术文件规定摆放。垫铁放

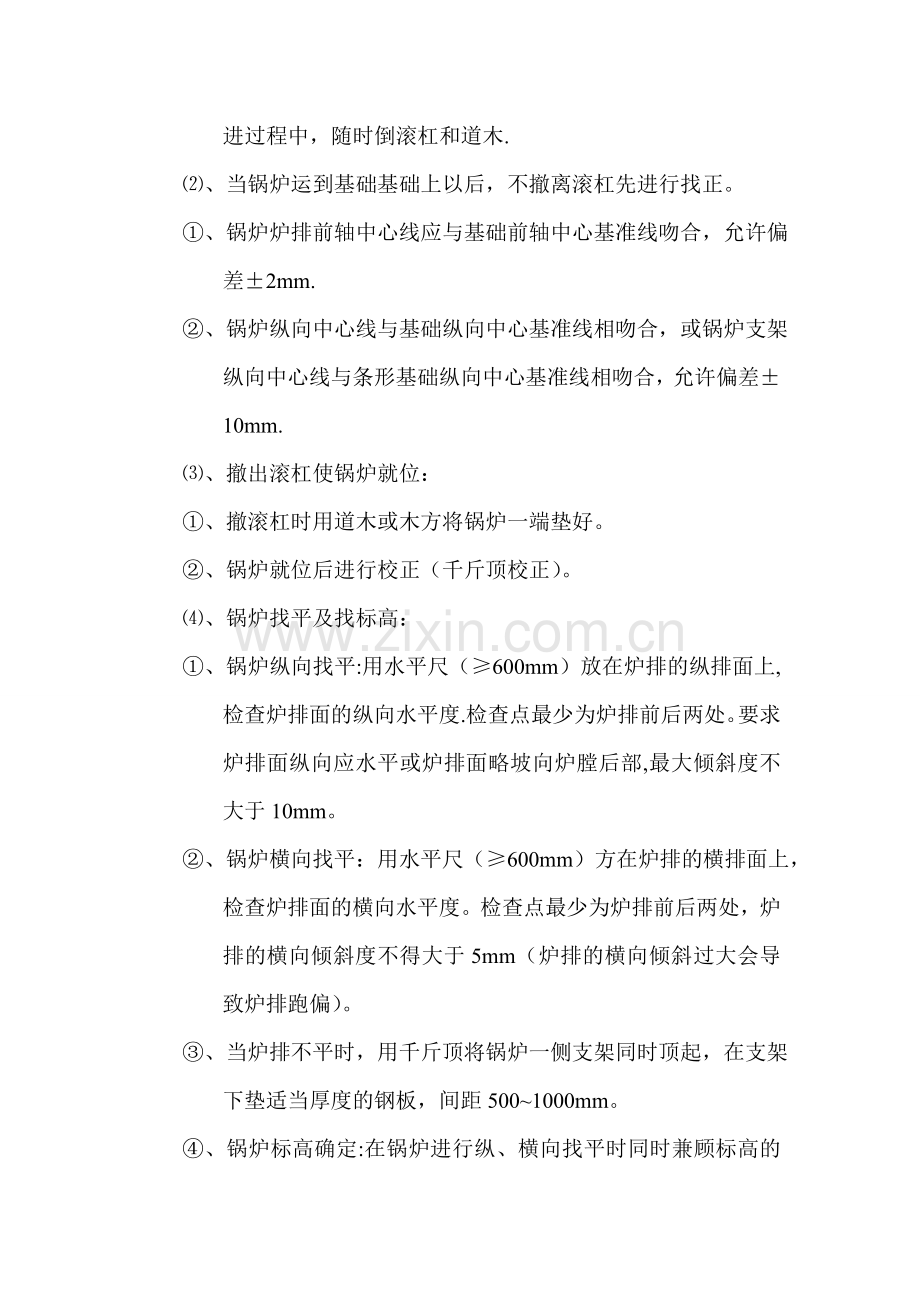

2、置的原则:负荷集中处,靠近地脚螺栓两侧,或是基座的立筋处,相临两垫铁组间距离一般为300500mm。 3、锅炉本体安装: 、锅炉水平运输: 、运输前应先选好路线,确定锚点位置,稳好卷扬机铺好道木。 、用千斤顶将锅炉前端顶起放进滚杠,用卷扬机牵引前进,在前进过程中,随时倒滚杠和道木. 、当锅炉运到基础基础上以后,不撤离滚杠先进行找正。 、锅炉炉排前轴中心线应与基础前轴中心基准线吻合,允许偏差2mm. 、锅炉纵向中心线与基础纵向中心基准线相吻合,或锅炉支架纵向中心线与条形基础纵向中心基准线相吻合,允许偏差10mm. 、撤出滚杠使锅炉就位:、撤滚杠时用道木或木方将锅炉一端垫好。、锅炉就位后进行校正(
3、千斤顶校正)。 、锅炉找平及找标高: 、锅炉纵向找平:用水平尺(600mm)放在炉排的纵排面上,检查炉排面的纵向水平度.检查点最少为炉排前后两处。要求炉排面纵向应水平或炉排面略坡向炉膛后部,最大倾斜度不大于10mm。 、锅炉横向找平:用水平尺(600mm)方在炉排的横排面上,检查炉排面的横向水平度。检查点最少为炉排前后两处,炉排的横向倾斜度不得大于5mm(炉排的横向倾斜过大会导致炉排跑偏)。 、当炉排不平时,用千斤顶将锅炉一侧支架同时顶起,在支架下垫适当厚度的钢板,间距5001000mm。 、锅炉标高确定:在锅炉进行纵、横向找平时同时兼顾标高的确定,标高允许偏差为5mm。 4、 炉排减速机安装
4、: 、开箱点件检查设备、零部件是否齐全,根据图纸核对其规格、型号是否符合设计要求. 、检查机体外观和零部件不得有损坏,输出轴及联轴器应光滑,无裂纹、无锈蚀。油杯、板把等无丢失和损坏. 、根据需要配备地脚螺栓、斜垫铁等。准备起重和安装所需的工具、量具及其他用品。 、减速机就位及找正找平 、将垫铁放在划好基准线和清理好预留孔的基础上,靠近地脚螺栓预留孔. 、将减速机(带地脚螺栓,螺栓露出螺母12扣)吊装在设备基础上,并使减速机纵、横中心线与基础纵、横中心基准线相吻合。 、根据炉排输入轴的位置和标高进行找正找平,用水平仪结合更换垫铁厚度或打入楔形铁的方法加以调整。同时还应对联轴器进行找正,以保证减速
5、机输出轴与炉排输入轴对正同心.用卡箍及塞尺对联轴器找同心.减速机的水平度和联轴器的同心度,两联轴节端面之间的间隙以设备随机技术文件为准。 、设备找平找正后,即可进行地脚螺栓孔灌注混凝土。灌注时应捣实,防止地脚螺栓倾斜。待混凝土强度达到75%以上时,方可拧紧地脚螺栓,在紧螺栓时应进行水平的复核。无误后将机内加足机械油准备试车。 、减速机试运行:安装完成后,联轴器的连接螺栓暂不安装,先进行减速机单独试车,试车前先拧松离合器的弹簧压紧螺母,把板把放到空挡上接通电源试电动机。检查电动机运转方向是否正确和有无杂音,正常后将离合器由低速到高速进行试转,无问题后安装好联轴器的螺栓,配合炉排冷态试运行。在运行
6、过程中调整好离合器的螺栓,配合炉排冷态试运行.在运行过程中调整好离合器的压紧弹簧能自动弹起.弹簧部能压得过紧,防止炉排断片或卡住,离合器不能离开,以免把炉排拉坏。 5、 平台扶梯安装: 、长、短支撑的安装:先将支撑孔中杂物清理干净,然后安装长短支撑。支撑安装要正,螺栓应涂机油、石墨后拧紧。 、平台安装:平台应水平,平台与支撑连接螺栓拧紧。 、平台扶手柱和栏杆安装:平台扶手柱要垂直于平台,螺栓连接要牢固,栏杆煨弯处应一致美观. 、安装爬梯、扶手柱及栏杆:先将爬梯上端与平台螺栓连接,找正后将下端焊在锅炉支架板上或耳板上,与耳板用螺栓连接。扶手栏杆有焊接接头时,焊后应光滑。 6、 省煤器安装: 、
7、整装锅炉的省煤器均为整体组件出厂,应而安装时比较简单。安装前要认真检查省煤器管周围嵌填的石棉绳是否严密牢固,外壳箱板是否平整,肋片有无损坏.铸铁省煤器破损的肋片数不应大于总肋片数的5%,有破损肋片的根数不应大于总根数的10%。符合要求后方可进行安装。 、省煤器支架安装: 、清理地脚螺栓孔,将孔内的杂物清理干净,并用水冲洗。 、将支架上好地脚螺栓,放在清理好预留孔德基础上,然后调整支架的位置、标高和水平度。 、当烟道为现场制作时,支架可按基础图找平找正;当烟道为成品组件时,应等省煤器就位后,按照实际烟道位置尺寸找平找正. 、省煤器安装: 、安装前应进行水压试验,试验压力为1.25P+0。5MPa
8、(P为锅炉工作压力:对蒸汽锅炉指锅筒工作压力,对热水锅炉指锅炉额定出水压力)。在试验压力下10min内压力降不超过0。02MPa;然后将至工作压力进行检查,压力不降,无渗漏为合格。 、用三脚桅杆或其他吊装设备将省煤器安装在支架上,并检查省煤器的进口位置、标高是否与锅炉烟气出口相符,以及两口的距离和螺栓孔是否相符。通过调整支架的位置和标高,达到烟道安装的要求。 、一切妥当后将省煤器下部槽钢与支架焊在一起。 、灌注混凝土.支架的位置和标高找好后灌注混凝土,混凝土的强度等级应比基础强度等级高一级,并应捣实和养护(拌混凝土时最好用豆石)。 、当混凝土强度达到75以上时,将地脚螺栓拧紧。 7、 刮板出渣
9、机安装: 、先将出渣机从安装孔斜放在基础坑内。 、将漏灰接口板安装在锅炉底板的下部. 、安装锥形渣斗,上好渣斗与炉体之间的连接螺栓,再将风机上。烟道安装后,检查扩散管的法兰与除尘器的进口法兰位置是否正确. 、检查除尘器的垂直度和水平度:除尘器的垂直度和水平度允许偏差为1/1000,找正后进行地脚螺栓孔灌浆,混凝土强度达到75%以上时,将地脚螺栓拧紧. 、锁气器安装:锁气器是除尘器的重要部件,是保证除尘器效果的关键部件之一,因此锁气器的连接处和舌形板接触要严密,配重或挂环要合适。 、除尘器应按图纸位置安装,安装后再安装烟道。设计无要求时,弯头(虾米腰)的弯曲半径不应小于管径1.5倍,渐扩角度不得
10、大于20. 3、 水泵安装: 、将水泵吊装就位,找平找正,与基准线相吻合,泵体水平度(1m)0。1mm,然后进行灌浆。 、联轴器找正。泵与电机轴的同心度:轴向倾斜(1m)0.8mm;径向位移0。1mm。 、手摇泵应垂直安装。安装高度如设计无要求时,泵中心距地面为800mm。 、水泵安装后外观质量检查:泵壳不应有裂纹、砂眼及凹凸不平等缺陷;多级泵的平衡管路应无损伤或折陷现象;蒸汽往复泵的主要部件、活塞及活动轴必须灵活. 、轴承箱清洗加油。 、水泵试运转.电动机试运转确认转动无异常现象、转动方向无误.安装联轴器的连接螺栓:安装前应用手转动水泵轴,应转动灵活无卡阻、杂音及异常现象,然后再连接联轴器的
11、螺栓。泵启动前应先关闭出口阀门(以防起动负荷过大),然后启动电动机,当泵达到正常运转速度时,逐步打开出口阀门,使其保持工作压力.检查水泵的轴承温度(不超过外界温度35,其最高温度不应大于75),轴封是否漏水、漏油. 4、 管道、阀门和仪表安装: 、连接锅炉及辅助设备的工艺管道安装完毕后,必须进行系统的水压试验,试验压力为系统中最大工作压力的1.5倍。在试验压力10min内压力降不超过0.05MPa,然后降至工作压力进行检查,不渗、不漏为合格. 、管道连接的法兰、焊缝和连接管件以及管道上的仪表、阀门的安装位置应便于检修,并不得紧贴墙壁、楼板或管架。 5、 设备管道防腐、保温: 防腐:在涂刷油漆前
12、,必须清除管道及设备表面的灰尘、污垢、锈斑、焊渣等物.涂漆的厚度应均匀,不得有脱皮、起泡、流淌和漏涂等缺陷。 保温:采用粘结保温钉固定保温层,其间距一般为200mm。当需采用焊接勾钉固定保温层时,其间距一般为250mm。 、 烘炉、煮炉和试运行 1、 烘炉应具备的作业条件: 、锅炉本体及工艺管道全部安装完毕,水压试验合格,防腐及保温工作完成. 、炉排试车完毕。 、锅炉的辅助设备,如水处理设备、化验设备、水泵等以达到使用要求。 、锅炉辅机包括送风机、引风机、出渣机、除尘器及电气控制仪表安装完毕并调试合格。 、对所有设备的油箱、油杯加满润滑油。 、编制烘炉方案及烘炉升温曲线,选好炉墙测温点,准备好
13、测温仪表和记录表格。 、准备好适量的木柴和燃煤,木柴上不能带有铁钉或其他金属材料。 2、 烘炉: 、整体快装锅炉一般采用轻型炉墙,根据炉墙潮湿程度,一般应烘烤时间为46d,升温应缓慢。 、关闭排污阀、主汽阀、副汽阀和水位表的泄水阀.打开上水系统的阀门,如有省煤器时,开启省煤器循环管阀门,将合格软化水上至比锅炉正常水位稍低位置。 、打开炉门、烟道闸板,开启引风机,强制通风5min,以排除炉膛和烟道的潮气和灰尘,然后关闭引风机. 、打开炉门和点火门,在炉排前部1。5m范围内铺上厚度为3050mm的炉渣,在炉渣上放置木柴和引燃物。点燃木柴,小火烘烤。火焰应在炉膛中央燃烧,自然通风,缓慢升温。第一天不
14、得超过80;后期烟温不应高于160,且持续时间不应小于24小时。烘烤约23d。 、木柴烘烤后期,逐渐添加煤炭燃料,并间断开启引风和适当鼓风,使炉膛温度逐步升高,同时间断开动炉排,防止炉排过烧损坏,烘烤约13d。 、整个烘炉期间要注意观察炉墙、烘炉情况,按时做好温度记录,最后画出实际升温曲线图。 、注意事项:火焰应保持在炉膛中央,燃烧均匀,升温缓慢,不能时旺、时弱,烘炉时锅炉不带压;期间及时补给软水,保持锅炉正常水位;中后期适量排污,每68h可排污一次,排污后及时补水;煤炭烘炉时应尽量减少炉门、看火门开启次数,防止冷空气进入炉膛内,使炉膛产生裂损。 、烘炉结束后,炉墙无变形、裂纹及塌落现象,炉墙
15、砌筑砂浆含水率达到7%以下. 3、 煮炉: 、为了节约时间和燃料,在烘炉末期进行煮炉。非砌筑或浇注保温材料的锅炉,安装后可直接进行煮炉。煮炉时间一般为23d。 、一般采用碱性溶液煮炉,加药量根据锅炉锈蚀、油污情况及锅炉水容量而定。 、操作人员要采取有效防护措施防止化学药品腐蚀,加药时,炉水加至低水位。 、升压煮炉:加药后间断开动引风机,适量鼓风使炉膛温度和锅炉压力逐渐升高,进入升压煮炉。在达到锅炉额定压力的25、50、75时分别连续煮炉12h后停火,煮炉结束。 、关闭排污阀,打开排气阀,将锅炉上满软化水,准备试运行。 4、 锅炉试运行: 、锅炉试运行应具备下列条件: 、热水锅炉注满水;蒸汽锅炉
16、达到规定的低水位;水质符合要求。 、准备充足的燃煤,供水、供电、运煤、除渣系统均能满足锅炉满负荷连续试运行的需要。 、对于单机试车、烘炉煮炉中发现的问题或故障,应全部进行排除、修复或更换. 、与锅炉房外供热管道隔断。 、由具有合格证得司炉工、化验员负责操作,并在运行前熟悉各系统流程,操作中严格执行操作规程. 、试运行工作应由甲乙双方配合进行。 、升火后应注意水位变化,炉水受热后水位会上升,超过最高水位时,通过排污保持水位正常。 、当锅炉压力升至0。050.1MPa时,应进行压力表弯管和水位表的冲洗工作.以后每班冲洗一次。 、当锅炉压力升至0。30.4MPa时,对锅炉范围内的法兰、人孔、手孔和其
17、他连接螺栓进行一次热状态下的紧固.随着压力升高注意观察锅筒、联箱、管道及支架的热膨胀是否正常. 5、 总体验收: 、检查锅炉、锅炉房设备及管道的安装记录、质量检验记录。 、检查锅炉、辅助设备及管道安装是否符合设计要求。热力设备和管道的保温、刷油是否合格。 、检查各安全附件安装是否合理正确、安全可靠;压力容器有无合格证明. 、锅炉房电气设备安装是否合理正确,安全可靠;自动控制、信号系统及仪表是否调试合格,灵敏可靠。 、检查上煤、燃烧、除渣系统的运行情况;检查除尘设备的效果和锅炉辅助设备噪声是否达到规定要求。 、检查水处理设备及给水设备的安装质量,查看水质是否符合低压锅炉水质标准. 、检查烘炉、煮
18、炉调试记录,了解试运行时各项参数能否达到设计要求。 、总体验收合格后,由安装单位按照有关要求整理竣工技术文件,并向建设单位移交。 四、安全保护措施: 1、施工前必须编制安全技术措施,并经审批。必须认真实施安全技术措施。 2、必须分专业、分工种、按分项工程进行安全技术交底。 3、注重施工机具、临时用电的安全管理,应由专人操作和维护。加强安全防护工作。 4、加强班组安全生产管理,严格执行班前安全活动制度。 5、严格执行安全检查制度,发现安全隐患严格按“四不放过”原则进行处理. 6、锅炉设备在水平运输或吊装时,严禁非操作人员进入工作区,防止发生事故。 7、用人字扒杆(或三脚扒杆)吊装设备时,扒杆要固定牢靠,防止坍架伤物、伤人。 8、高空作业拴好安全带,交叉作业应带好安全帽. 9、进锅筒内作业时,应使用安全低电压灯,安全电压为1224V。 10、在施工中随时清理现场,防止绊倒伤人
