资源描述

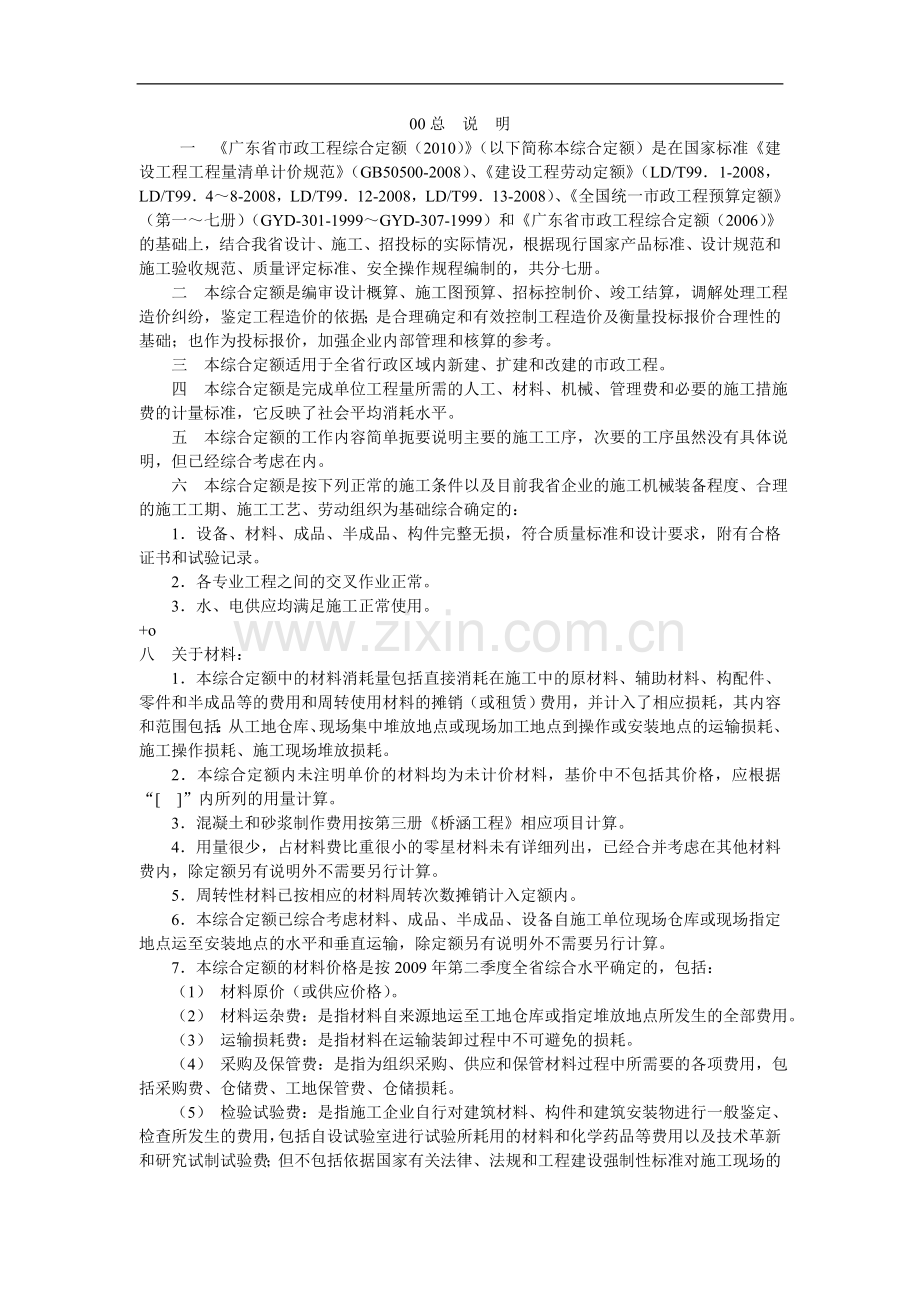

00总 说 明
一 《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13-2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。
二 本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
三 本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。
四 本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五 本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六 本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:
1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.各专业工程之间的交叉作业正常。
3.水、电供应均满足施工正常使用。
+o
八 关于材料:
1.本综合定额中的材料消耗量包括直接消耗在施工中的原材料、辅助材料、构配件、零件和半成品等的费用和周转使用材料的摊销(或租赁)费用,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2.本综合定额内未注明单价的材料均为未计价材料,基价中不包括其价格,应根据“[ ]”内所列的用量计算。
3.混凝土和砂浆制作费用按第三册《桥涵工程》相应项目计算。
4.用量很少,占材料费比重很小的零星材料未有详细列出,已经合并考虑在其他材料费内,除定额另有说明外不需要另行计算。
5.周转性材料已按相应的材料周转次数摊销计入定额内。
6.本综合定额已综合考虑材料、成品、半成品、设备自施工单位现场仓库或现场指定地点运至安装地点的水平和垂直运输,除定额另有说明外不需要另行计算。
7.本综合定额的材料价格是按2009年第二季度全省综合水平确定的,包括:
(1) 材料原价(或供应价格)。
(2) 材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。
(3) 运输损耗费:是指材料在运输装卸过程中不可避免的损耗。
(4) 采购及保管费:是指为组织采购、供应和保管材料过程中所需要的各项费用,包括采购费、仓储费、工地保管费、仓储损耗。
(5) 检验试验费:是指施工企业自行对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用以及技术革新和研究试制试验费;但不包括依据国家有关法律、法规和工程建设强制性标准对施工现场的材料设备、构配件的见证取样检测所发生的费用。
8.建设单位采购供应到现场或施工单位指定地点的材料设备,由施工单位负责保管的,单价5万元以下的材料设备保管费可由双方协商约定计算,没有约定的,施工单位可按照材料设备价格的1.50%收取保管费;单价5万元以上的材料设备保管费必须经双方协商约定计算。
9.由建设单位供应的材料设备,需按到工地价格乘以定额消耗量计算,结算时在含税工程造价中扣减保管费等相关费用后退还建设单位。
九 关于施工机械:
1.本综合定额的机械台班消耗量是按正常合理的施工机械配备和大多数施工企业的装备程度综合取定。实际与定额不符时,除各章另有说明者外,均不作调整。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等未进入综合定额机械费内,但已计在综合定额管理费内。
3.本综合定额的施工机械台班单价是按2009年第二季度全省综合水平确定的,内容包括:
(1)折旧费:指施工机械在取定的使用期限内,收回原值及购量资金的时间价值。
(2)大修理费:指施工机械按取定的大修理间隔台班必须进行大修理,以恢复其正常功能所需的费用。
(3)经常修理费:指施工机械除大修理以外必须进行的各级保养和临时故障排除所需费用;为保障机械正常运转所需的替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需的润滑油脂、擦拭材料费用以及机械停滞期间的维护保养费用等。
(4)安拆费及场外运费:其中安拆费指施工机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用,包括安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用;场外运费指施工机械整体或分体自停放场地运至施工地点,所发生的运距在25km以内的机械进出场运输及转移费用,包括机械的装卸、运输、辅助材料及架线费等。
(5)人工费:指机上司机、司炉及其他操作人员的工作日以及上述人员在机械取定的年工作台班以外的费用。
(6)燃料动力费:指施工机械在施工作业中所耗用的燃料和水、电力等。
(7)其他费用:指施工机械按照国家和有关部门规定应缴纳的路桥费及车船使用税、保险费、年检费用等。
4.本综合定额施工机械每台班按8小时工作制计算。
十 关于施工仪器仪表:
1.本综合定额的施工仪器仪表消耗量是按大多数企业的现场校验仪器仪表配备情况综合取定的,实际与定额不符时,除各章另有说明外,均不作调整。
2.凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的施工仪器仪表等未进入综合定额机械费内,但已计在综合定额管理费内。
3.本综合定额的施工仪器仪表台班单价是按2009年第二季度全省综合水平确定的,包括:
(1)折旧费:指施工仪器仪表在规定的使用年限内,陆续收回其原值及购置资金的时间价值。
(2)经常修理费:指施工仪器仪表经常维修和排除故障所需的费用,以及为保障施工仪器仪表正常运转需替换的元器件、零部件的购置摊销费。
(3)校验费:指施工仪器仪表计量校验时发生的费用,施工仪器仪表校验时发生的包装费、运杂费以及施工仪器仪表自停放地点运至施工现场或由一施工地点运至另一施工地点所发生的运距在25km以内的进出场运输及转移费用。
(4)动力费:指施工仪器仪表在开通运转过程中所耗电能的费用。
4.本综合定额施工仪器仪表每台班按8小时工作制计算。
十一 关于管理费:
1.本综合定额的管理费是根据不同类别地区的施工企业为组织施工生产经营活动所发生的费用测算确定的。根据我省经济社会发展状况,综合考虑近年来经济增长、就业状况、物价水平等因素将全省划分为四个地区类别,分别为
一类地区:广州、深圳
二类地区:珠海、佛山、东莞、中山
三类地区:汕头、惠州、江门
四类地区:韶关、河源、梅州、汕尾、阳江、湛江、茂名、肇庆、清远、潮州、揭阳、云浮
2.管理费的内容包括:
(1)管理人员工资:是指管理人员的基本工资、工资性补贴、职工福利费、劳动保护费等。
(2)办公费:是指企业管理办公用的文具、纸张、帐表、印刷、邮电、书报、会议、水电、烧水和集体取暖(包括现场临时宿舍取暖)用煤等费用。
(3)差旅交通费:是指职工因公出差、调动工作的差旅费、住勤补助费,市内交通费和误餐补助费,职工探亲路费,劳动力招募费,职工离退休、退职一次性路费,工伤人员就医路费,工地转移费以及管理部门使用的交通工具的油料、燃料、养路费及牌照费。
(4)固定资产使用费:是指管理和试验部门及附属生产单位使用的属于固定资产的房屋、设备仪器等的折旧、大修、维修或租赁费。
(5)工具用具使用费:是指管理使用的不属于固定资产的生产工具、器具、家具、交通工具和检验、试验、测绘、消防用具等的购置、维修和摊销费。
(6)劳动保险费:是指由企业支付离退休职工的易地安家补助费、职工退职金、六个月以上的病假人员工资、职工死亡丧葬补助费、抚恤费、按规定支付给离休干部的各项经费。
(7)工会经费:是指企业按职工工资总额计提的工会经费。
(8)职工教育经费:是指企业为职工学习先进技术和提高文化水平,按职工工资总额计提的费用。
(9)财产保险费:是指施工管理用财产、车辆保险。
(10)财务费:是指企业为筹集资金而发生的各种费用。
(11)税金:是指企业按规定缴纳的房产税、车船使用税、土地使用税、印花税等。
(12)单位为管理人员和管理人员个人应缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。
(13)其他:包括技术转让费、技术开发费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、工程保险费、工程保修费等。
3.管理费按不同标准分摊到各册相应项目中,实际执行时不得因人工、材料、机械等价格变动而调整。
4.借工、时工的管理费不分地区类别标准,统一按10.00元/工日执行,停工、窝工的管理费按5.00元/工日执行。
十二 本综合定额中注有“×××以内”或“×××以下”者,均包括×××本身;“×××以外”或“×××以上”者,则不包括×××本身。
十三 本综合定额子目内的规格按长×宽×高(厚)、长×宽(厚)或宽×高(厚)的顺序表示,未有显示计量单位的均表示该长度为mm。
十四 本综合定额未包括的子目,根据《广东省建设工程造价管理规定》(1998年省政府令第40号),由各市、县建设工程造价主管机构按照本综合定额编制原则、方法统一补充,报省建设工程造价管理总站备案。
十五 本综合定额的解释、补充、修改、勘误、印发、应用软件管理等工作,由省建设工程造价管理总站负责。在执行过程中出现的问题,按工程项目隶属关系由各级工程造价主管机构根据本综合定额的有关规定处理;经市工程造价主管机构处理后仍有争议者,可以向省建设工程造价管理总站申请复议。
十六 本综合定额是我省工程建设的规范性文件,各部门、各单位和个人不准修改和翻印。
册 说 明
1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全文明施工费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:
1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999):
1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007):
1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
工程量计算规则
一、土石方工程
(一)土方工程
1.挖土方工程量,按设计图示尺寸(包括工作面、放坡)以m3计算。
2.挖土方放坡及工作面工程量,设计有规定的,按设计图示尺寸计算;设计没有
明确的,按表一、表二规定计算。
表一放坡系数表
土壤类别
放坡起点
深度(m)
人工开挖
机械开挖
坑内作业
坑上作业
一、二类土
1.20
1:0.50
0.33
0.75
三类土
1.50
1:0.33
0.25
0.67
四类土
2.00
1:0.25
0.10
0.33
表二 基础施工所需工作面宽度计算表
基础材料
每侧工作面宽度(mm)
砖基础
150
浆砌毛石、条石基础
200
混凝土垫层、基础支模板
300
基础垂直面做防水层
600
3.挖沟槽、基坑需支挡土板时,其宽度另按图示沟槽、基坑底宽增加工作宽度,单面加10cm,双面加20cm计算。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
4.挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按表三规定的工作面宽度计算。计算管道沟土方工程量时,各种井类及管道接口等处需加宽增加的土方量按管道开挖的总土方量乘以系数计算:排水管沟乘以1.05;给水管沟、煤气管沟均乘以1.10。
表三 管道沟槽沟底宽度估算参考表
管径(mm)
铸铁管、钢管、塑料管
混凝土、钢筋混凝土、预应力混凝土管
陶土管
50-70
0.60
0.80
0.70
100-200
0.70
0.90
0.80
250-350
0.80
1.00
0.90
400-450
1.00
1.30
1.10
500-600
1.30
1.50
1.40
700-800
1.60
1.80
900-1000
1.80
2.00
1100-1200
2.00
2.30
1300-1400
2.20
2.60
附注:管径大于1400mm的按管道结构宽另加工作面,金属管道、塑料管道每侧增加工作面40cm,混凝土管道每侧增加50cm计算
5.回填土区分压路机碾压、夯填、松填,按下列规定以m3计算:
(1)场地回填:回填面积乘以平均回填厚度;
(2)沟槽、基坑回填以挖方体积减去埋设砌筑物(包括基础垫层、基础等)埋入体积加原地面线至设计要求标高间的体积计算;
(3)管道沟槽回填,以挖方体积减去管道外形体积(包括基础垫层、基础等)加原地面线至设计要求标高间的体积计算。
(二)石方工程
1.人工凿岩石,区别石质按设计图示尺寸以m3计算;沟槽、基坑的划分按土方工程的划分规定执行。
2.爆破岩石,区别石质按图示尺寸以m3计算,其沟槽、基坑深度、宽度允许超挖量:普坚石和次坚石为200mm,特坚石为150mm,超挖部分岩石并入岩石挖方量之内计算。
(三)土石方运输工程
1.推土机推土推距,按挖方区重心至填方区重心之间的直线距离计算。
2.铲运机运土运距,按挖方区重心至卸方区重心加转向距离45m计算。
3.自卸汽车运土石方的运距,按挖方区重心至填方区(或堆放地点)重心的最短距离计算。
4.垂直运土运距折合水平运距7倍计算。
(四)挡土板
挡土板按槽、坑垂直支撑面以m2计算。
(五)软基加固工程
1.地基强夯区分夯击能量,单位面积夯点数,按设计图示强夯波及外包面积以m2计算。
2.强夯波及外包面积是指设计图纸最外围点夯轴线面积,再外加其最近两轴线的
距离所包围的面积。
3.塑料排水板按设计图示尺寸以m计算。
4.掺石灰、片石、干土、及填砂石按设计图示尺寸以m3计算。
5.袋装砂井处理软土地基按设计图示尺寸以m计算。
6.水泥稳定土、机械翻晒工程量区分不同拌合方式按设计图示尺寸以m2计算。
7.抛石挤淤工程量按设计抛石量以m3计算。
8.铺设土工布工程量按设计图示尺寸以m2计算。
9.深层搅拌水泥桩工程量,按设计图示尺寸以m计算。
10.高压旋喷桩按设计长度以m计算。
11.振冲碎石桩工程量,按桩体积以m3计算,桩体积=设计桩断面积×设计桩长。
(六)土壤及岩石(普氏)分类见表四。
表四 土壤及岩石(普氏)分类表
定额分类
普氏分类
土壤及岩石名称
天然湿度下平均容量(kg/m3)
极限压碎强度(kg/cm2)
用钻孔机钻进1m耗时(min)
开挖方法及工具
紧固系数(f)
一、二类土壤
Ⅰ
砂
1500
用尖锹开挖
0.5~0.6
砂壤土
1600
腐植土
1200
泥炭
600
Ⅱ
轻壤土和黄土类土
1600
用锹开挖并少数用镐开挖
0.6~0.8
潮湿而松散的黄土,软的盐渍土和碱土
1600
平均15mm以内的松散
而软的砾石
1700
三
类
土
壤
含有草根的密实腐殖土
1400
含有直径在30mm以内
根类的泥炭和腐殖土
1100
掺有卵石、碎石和石屑的砂和腐殖土
1650
含有卵石或碎石杂质的胶结成块的填土
1750
含有卵石、碎石和建筑料杂质的砂壤土
1900
Ⅲ
肥粘土其中包括石炭纪、侏罗纪的粘土和冰粘土
1800
用尖锹并同时用镐开挖(30%)
0.81~1.0
重壤土、粗砾石,粒径为15-40mm的碎石和卵石
1750
干黄土和掺有碎石或卵石的自然含水量黄土
1790
含有直径大于30mm根类和腐殖土或泥炭
1400
掺有碎石或卵石的建筑碎料的土壤
1900
续表四
定额分类
普氏分类
土壤及岩石名称
天然湿度下平均容量(kg/m3)
极限压碎强度(kg/cm2)
用钻孔机钻进1m耗时(min)
开挖方法及工具
紧固系数(f)
四
类
土
壤
Ⅳ
土含碎石重粘土,其中包括石炭纪、侏罗纪的硬粘土
1950
用尖锹并同时用镐和撬棍开挖(30%)
1.0~1.5
含有碎石、卵石、建筑碎料的重达25kg的顽石
(总体积l0%以内)等杂质的肥粘土和重壤土
1950
冰碛粘土,含有重量在50kg以内的巨砾其含量为总体积10%以内
2000
泥板岩
2000
不含或含有重量达10kg的顽石
1950
松
石
Ⅴ
含有重量在50kg以内的巨砾(占总体积l0%以上)的冰碛石
2100
小于
200
小于3.5
部分用手凿工具,部分用爆破开挖
1.5~2.0
矽藻岩和软白垩岩
1800
胶结力弱的砾岩
1900
各种不坚实的片岩
2600
石膏
2200
续表四
定额分类
普氏分类
土壤及岩石名称
天然湿度下平均容量(kg/m3)
极限压碎强度(kg/cm2)
用钻孔机钻进1m耗时(min)
开挖方法及工具
紧固系数(f)
次
坚
石
Ⅵ
凝灰岩和浮石
1100
200~400
3.5
用风稿和爆破法开挖
2~4
松软多孔和裂隙严重的石灰岩和介质石灰岩
1200
中等硬变的片岩
2700
中等硬变的泥灰岩
2300
Ⅶ
石灰石胶结的带有卵石和沉积岩的砾石
2200
400~600
6.0
用爆破方法开挖
4~6
风化的和有大裂缝的粘土质砂岩
2200
坚实的泥板岩
2800
坚实泥灰岩
2500
Ⅷ
砾质花岗岩
2300
600~800
8.5
用爆破方法开挖
6~8
泥灰质石灰岩
2300
粘土质砂岩
2200
砂质云母片岩
2300
硬石膏
2900
续表四
定额分类
普氏分类
土壤及岩石名称
天然湿度下平均容量(kg/m3)
极限压碎强度(kg/cm2)
用钻孔机钻进1m耗时(min)
开挖方法及工具
紧固系数(f)
普坚石
Ⅸ
严重风化的软弱的花岗石、片麻岩和正长岩
2500
800~1000
11.5
用爆破方
法开挖
8~10
滑石化的蛇纹岩
2400
致密的石灰岩
2500
含有卵石、沉积岩的碴质胶结的砾岩
2500
砂岩
2500
砂质石灰质片岩
2500
萎镁矿
3000
X
白云石
2700
1000~1200
15
用爆破方
法开挖
10~12
坚固的石灰岩
2700
大理岩
2700
石灰质胶结的致密砾石
2600
坚固砂质片岩
2600
特坚石
Ⅺ
粗花岗石
2800
1200~1400
18.5
用爆破方
法开挖
12~14
非常坚硬的白云岩
2900
蛇纹岩
2600
石灰质胶结的含有火成
岩之卵石的砾石
2800
石英胶结的坚固砂岩
2700
粗粒正长岩
2700
续表四
定额分类
普氏分类
土壤及岩石名称
天然湿度下平均容量(kg/m3)
极限压碎强度(kg/cm2)
用钻孔机钻进lm耗时(min)
开挖方法及工具
紧固系数(f)
特
坚
石
Ⅻ
具有风化痕迹的安山岩和玄武岩
2700
1400~1600
22
用爆破方法开挖
14~16
片麻岩
2600
非常坚固的石炭岩
2900
硅质胶结的含有火成岩之卵石的砾岩
2900
粗石岩
2600
XⅢ
中粒花岗岩
3100
1600~1800
27.5
用爆破方
法开挖
16~18
坚固的片麻岩
2800
辉绿岩
2700
玢岩
2500
坚固的粗面岩
2800
中粒正长岩
2800
ⅪV
非常坚硬的细粒花岗岩
3300
1800~2000
32.5
用爆破方
法开挖
18~20
花岗岩麻岩
2900
闪长岩
2900
高硬度的石灰岩
3100
坚固的玢岩
2700
ⅩⅤ
安山岩、玄武岩、坚固
的角页岩
3100
2000~2500
46
用爆破方法开挖
20~25
高硬度的辉和闪长
岩
2900
坚固的辉长岩和石英岩
2800
ⅩⅥ
拉长玄武岩和橄榄玄武岩
3300
大于2500
大于60
用爆破方法开挖
大于25
特别坚固的辉长辉绿
岩、石英石和玢岩
3000
除表四类别外,本定额还考虑以下特殊土:
1.淤泥:指在静水或缓慢的流水环境中沉积并含有有机质的细粒土,天然空隙比大于1.5,外观上呈流塑状态。
2.流砂:指含水饱和,因受动水压力影响而呈流动状态的细砂、微粒砂、亚砂土。
二、护坡、挡土墙、沟槽及水平定向钻孔工程
(一)护坡按设计图示尺寸以m3计算。
(二)挡墙基础、现浇混凝土挡墙墙身、预制混凝土挡墙墙身、挡墙混凝土压顶,按
设计图示尺寸以m3计算。
(三)干砌块料(块石)、浆砌块料(块石、料石、预制块)按设计图示尺寸以m3计
算。
(四)砂石滤沟按设计图示尺寸以m3计算。
(五)勾缝按设计图示尺寸以m2计算。
(六)地沟、电缆沟、地沟盖板、石砌急流槽、电缆沟支架混凝土构件按设计图示尺寸以m3计算。
(七)水平定向钻牵引钻孔区分不同孔径按设计图示尺寸以延长米计算。
(八)水平定向钻泥浆外运工程量按管外径所占体积以m3计算。
三、桩工程。
(一)打拔工具桩
1.竖、拆打拔桩架次数,按施工组织设计规定计算。如无规定时按打桩的进行方向:双排桩每100延长米、单排桩每200延长米计算一次,不足一次者均各计算一次。
2.打拔圆木桩按设计图示长度以m3计算。圆木桩的体积按林业主管部门原木材体积表计算。
3.打拔钢板桩按设计图示入土深度(即从自然地面至桩底深度) 以t计算。
4.管沟钢板桩支撑工程量计算,宽度在4m以内的按设计管道长度以m计算;宽度在4m以外的按施工组织设计支撑质量以t计算。
5.钢板桩接头按施工组织设计数量以个计算。
(二)基础桩
1.圆木桩按设计图示长度以m3计算。圆木桩的体积按林业主管部门原木材体积表计算。
2.钢筋混凝土板桩、混凝土灌注桩、夯扩桩、按设计图示桩长(包括桩尖长度)乘以桩横断面积以m3计算。
3.钢筋混凝土方桩、管桩按设计图示桩长(包括桩尖长度)以m计算。
4.液压静力压桩机压预制混凝土桩按设计图示桩长(包括桩尖长度)以m计算。
5.钢管桩按成品桩考虑,按设计图示尺寸以t计算。
6.接桩:电焊接桩按设计图示接桩点数量以个计算。
7.送桩
(1)陆上打桩时,以原地面平均标高增加1m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量。
(2)支架上打桩时,以当地施工期间的最高潮水位增加0.50m为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量。
(3)船上打桩时,以当地施工期间的平均水位增加lm为界线,界线以下至设计桩顶标高之间的打桩实体积为送桩工程量。
8.人工挖孔桩
(1)按设计桩长乘以成孔护壁设计外径截面面积以m3计算。
(2)淤泥、流砂及入岩增加费按该层实际厚度乘以设计截面积以m3计算。
(3)扩大头预算工程量按设计图示尺寸以m3计算,结算按实际体积并入主体工程量计算。
(4)人工挖孔桩护壁钢筋按设计图示尺寸以t计算。
(5)凿人工挖孔桩护壁的工程量应扣除人工挖孔桩桩芯体积以m3计算
9.钻(冲)孔桩及灌注桩
(1)钻(冲)孔桩及灌注桩按设计桩长乘以设计截面积以m3计算。
(2)钻(冲)孔桩泥浆运输工程量按钻(冲)孔桩的体积以m3计算。
(3)钻(冲)孔桩钢筋笼按设计图示尺寸以t计算。
(4)凿灌注桩、钻(冲)孔桩桩头工程量按凿桩头长度乘以桩设计截面积再乘以1.20以m3计算。
(5)钢桩尖按设计图示尺寸以t计算。
(6)钢护筒埋设及拆除按设计护筒长度以t计算。
四、拆除工程
(一)拆除旧路及人行道按不同厚度的实际拆除面以m2计算。
(二)拆除侧缘石及各类管道按长度以m计算。
(三)拆除构筑物及障碍物以m3计算。
(四)伐树、挖树蔸按实挖棵数数量以株计算。
(五)路面凿毛、路面铣刨按路面设计图示尺寸以m2计算。
(六)旧路面机械切缝按延长米以m计算。
(七)清除灌木林按设计图示尺寸以m2计算。
(八)开凿混凝土孔以个计算。
五、围堰工程
(一)土、纤维袋围堰、土石混合围堰按围堰的施工断面乘以围堰中心线的长度以m3计算。
(二)圆木桩围堰、钢桩围堰、钢板桩围堰、双层竹笼围堰按围堰中心线的长度以m计算。
六、脚手架工程
(一)构筑物的混凝土浇筑和砌筑,施工体在原地面l.2m高以上至3m以内,按其施工垂直投影面积计算单排脚手架一次,如施工体高度超过3m以上可计算综合脚手架一次。
(二)柱形体的混凝土浇筑和砌筑,按图示柱结构外围周长另加3.6m乘以高度以m2计算;施工体在原地面1.2m高以上至3m以内的,计算单排脚手架一次,如施工体高度超过3m以上可计算综合脚手架一次。
(三)浇混凝土仓面脚手架按仓面的水平面积以m2计算。
(四)装饰工程脚手架:
1.浇捣混凝土构筑物需装饰时,施工体在高1.2m以上者,除浇捣混凝土施工计算一次脚手架外可按其施工垂直投影面积增加计算一次单排脚手架。
2.砌体工程,如单独装饰,砌体高度在1.2m以上者可计算一次单排脚手架,如砌筑施工已计算脚手架时,不再增加计算装饰工程脚手架
3.构筑物的天花装饰,可计算一次满堂脚手架。
(五)管道油漆、防腐、保温施工,管道悬空离地面高1.2m以上,按原地面至管道顶高乘以延长米乘2.0计算单排脚手架。
(六)石砌挡土墙:施工体在原地面高1.2m以上,按其垂直投影面积计算综合脚手架,施工体另一侧未随施工填土者,另计一次单排脚手架。
(七)石砌堤防桥、路护坡,可按斜面积计算一次单排脚手架(砌筑、勾缝共用)。
(八)配合吊装桥梁、桥面,可按其支承墩台体外围周长加3.6m计算一次单排脚手架,墩台浇捣和砌筑装饰施工可按装饰工程脚手架第l条规定执行。
(九)靠脚手架安全挡板按搭设长度乘以搭设宽度2m以m2计算。
(十)独立安全挡板:水平挡板按水平投影面积计算;垂直挡板按搭设长度乘以搭设高度以m2计算。
(十一)围尼龙编织布,按实际搭设面积以m2计算。
(十二)脚手架工程量计算均不扣除施工体洞口所占的面积。
七、其他工程
(一)材料二次运输按不同材料以定额所示计量单位计算。
(二)排运铸铁管、排运钢筋混凝土管按m计算。
(三)人力运输小型构件、汽车运输小型构件按m3计算。
(四)汽车运水以t计算。
(五)机动翻斗车运输混凝土按m3计算。
(六)井点降水按使用根数、天数以根或根天计算。
(七)施工护栏按施工护栏长度以延长米计算。
第一部分 分部分项工程项目
D.1.1 土石方工程
说 明
1.1.1本章定额包括挖、运、填土石方、挡土板、软基处理及支护加固等内容。一般规定如下
1.1.1.1 工程计量前,应了解以下事项:
1.地下水位标高及排(降)水方法;
2.土方、沟槽、基坑挖(填)起止标高、施工方法及运距;
3.岩石开凿、爆破方法、石碴清运方法及运距;
4.其他需了解的有关事项。
1.1.1.2当单项工程挖、填总土方量在1000m3以内的,其相应挖、运、填土方定额子目人工、机械乘以系数1.10。
1.1.1.3本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算。如需按天然密实体积折算时,按下表计算。
土方体积折算系数表
天然密实度体积
虚方体积
夯实后体积
松填体积
1.00
1.30
0.87
1.08
0.77
1.00
0.67
0.83
1.15
1.49
1.00
1.25
0.93
1.20
0.81
1.00
1.1.1.4土石方工程土壤及岩石类别的划分,依照工程勘测资料与“土壤及岩石(普氏)分类表”对照后确定。
1.1.1.5平整场地、沟槽、基坑和一般土石方划分规定:
1.凡就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;
2.凡图示底宽在7m以内,且底长大于底宽3倍以上的为沟槽;
3.凡图示底长小于底宽3倍以下,且底面积在150m2以内的为基坑;
4.凡超过上述范围的,按一般土石方计算。
1.1.1.6本章未包括地下水位以下施工的排水费用及地表水排除费用,发生时应另行计算。
1.1.1.7本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加一公里相应定额子目乘以系数0.65计算。
1.1.1.8本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
1.1.1.9推土机推土,推石渣,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:
坡度(%)
5~l0
15以内
20以内
25以内
系数
1.75
2
2.25
2.50
1.1.2土方
1.1.2.1平整场地适用于桥涵、给排水构筑物,一般道路和给排水等管道不能计算平场地。
1.1.2.2 土方定额是按干土编制的,如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18,机械挖土按相应定额子目人工、机械消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率)25%为湿土:或以地下常水位为准划分,地下常水位以上为干土,以下为湿土。如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
1.1.2.3挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。人工挖桩间土方,按定额相应子目的人工乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械乘以系数1.10。
1..1.2.4在有挡土板支撑下采用人工挖土方时,人工乘以系数1.20。
1.1.2.5机械挖土人工辅助开挖,按施工组织设计的规定计算工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。
1.1.2.6挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额内未包括垫板铺设所需的工、料、机械消耗。
1.1.2.7挖桩间土和湿土时,按规定系数相加计算(1+0.3+0.18)。
1.1.2.8人工挖土方深度超过1.50m时,按下表增加工日。
人工挖土方超深增加工日表
深度(以内)
2m
3m
4m
5m
6m
工日/100m3
4.72
9.84
14.96
18.6
22.24
1.1.2.9土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,
加垂直运输和水平运输。
1.1.2.10推土机、铲运机推铲未经压实的积土时,按定额子目乘以系数0.73。
1.1.2.11淤泥、流砂运输定额按即挖即运考虑。对没有即时运走的,经凉晒后的淤泥、流砂按运一般土方子目计算。
1.1.3石方
1-1.3.1石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材
料(除石方控制爆破子目外)另行计算。
1.1.3.2定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。
1.1.3.3定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架
设安全屏障等,发生时另行计算。
1.1.3.4凿桩头运输按石方运输子目计算。
1.1.4 挡土板
1.1.4.1支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整。
1.1.5软基处理及支护加固
1.1.5.1地基强夯分满夯和点夯子目,子目内不包括夯填料,夯填料按如下规定计算:
1.夯填料应根据夯沉量计算后乘以系数1.30或按实际填入量计算。
2.填料场内运输费用按实计算。
1.1.5.2如夯条形基础、管沟,按相应子目的人工、材料、机械台班乘以系数1.10。
1.1.5.3地基强夯子目表内每100m2夯点数是点夯的最终夯点数。
1.1.5.4地基强夯子目内不包括机下垫板,如需垫板时,每100m2增加松杂板材0.05m。
1.1.5.5整平包括夯前、夯间和夯后的整平。
1.1.5.6夯击能量每tm按每10kN.m换算。
1.1.5.7袋装砂井直径按7cm考虑,实际直径不同时按砂井截面积等比例调整砂用量,其他不变。
1.1.5.8振冲碎石桩子目不包含桩面碎石层,桩面碎石层按设计要
展开阅读全文
