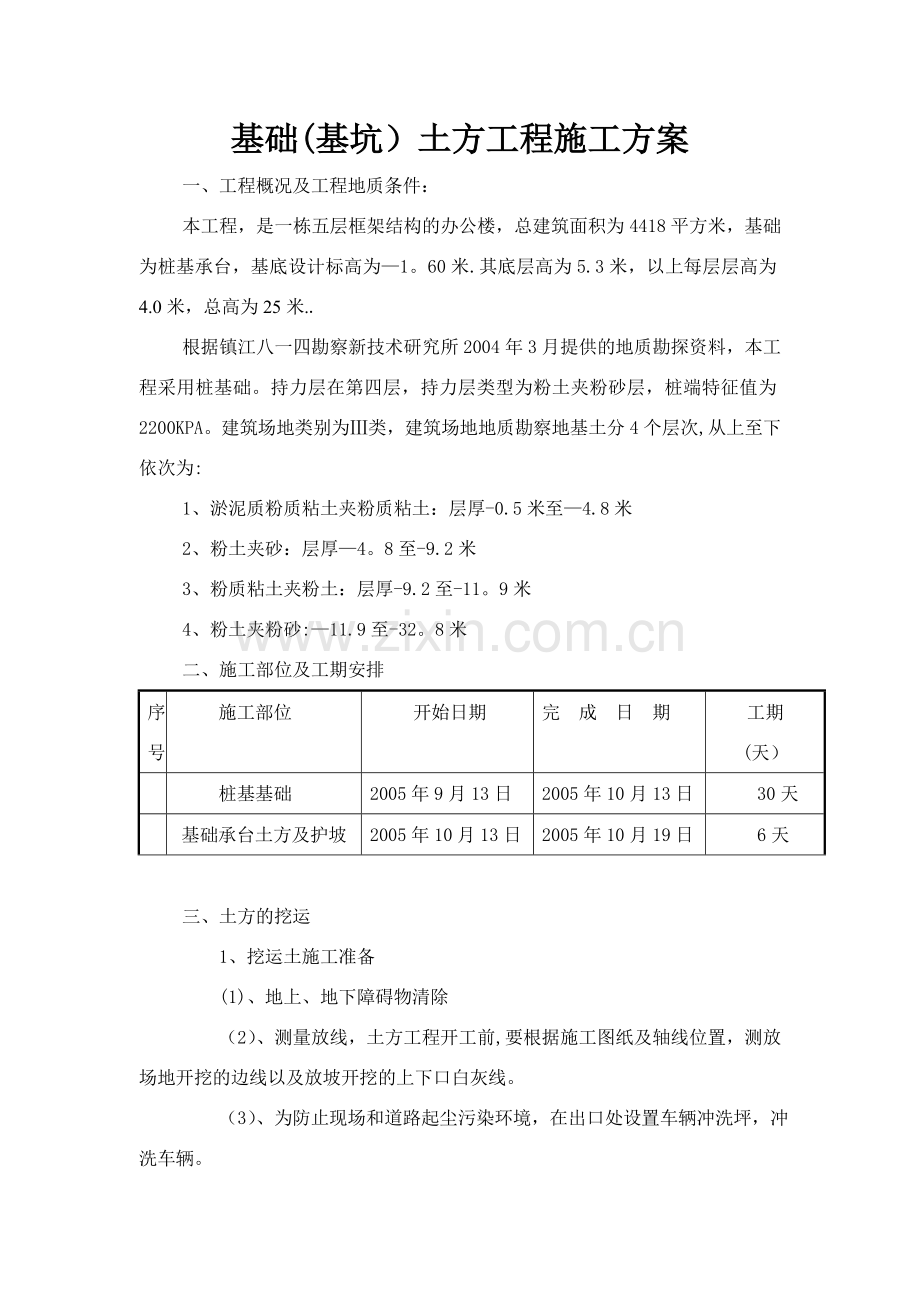

1、基础(基坑)土方工程施工方案一、工程概况及工程地质条件:本工程,是一栋五层框架结构的办公楼,总建筑面积为4418平方米,基础为桩基承台,基底设计标高为1。60米.其底层高为5.3米,以上每层层高为4.0米,总高为25米.根据镇江八一四勘察新技术研究所2004年3月提供的地质勘探资料,本工程采用桩基础。持力层在第四层,持力层类型为粉土夹粉砂层,桩端特征值为2200KPA。建筑场地类别为类,建筑场地地质勘察地基土分4个层次,从上至下依次为:1、淤泥质粉质粘土夹粉质粘土:层厚-0.5米至4.8米2、粉土夹砂:层厚4。8至-9.2米3、粉质粘土夹粉土:层厚-9.2至-11。9米4、粉土夹粉砂:11.9
2、至-32。8米二、施工部位及工期安排序号施工部位开始日期完 成 日 期工期(天)1桩基基础2005年9月13日2005年10月13日30天2基础承台土方及护坡2005年10月13日2005年10月19日6天三、土方的挖运 1、挖运土施工准备 (1)、地上、地下障碍物清除 (2)、测量放线,土方工程开工前,要根据施工图纸及轴线位置,测放场地开挖的边线以及放坡开挖的上下口白灰线。 (3)、为防止现场和道路起尘污染环境,在出口处设置车辆冲洗坪,冲洗车辆。 (4)、挖土机械的准备:液压反铲挖土机3台.(挖斗容量0.8立方米两台,挖斗容量0.18立方米一台)2、挖土施工方法A、基坑土方施工本工程现场地已

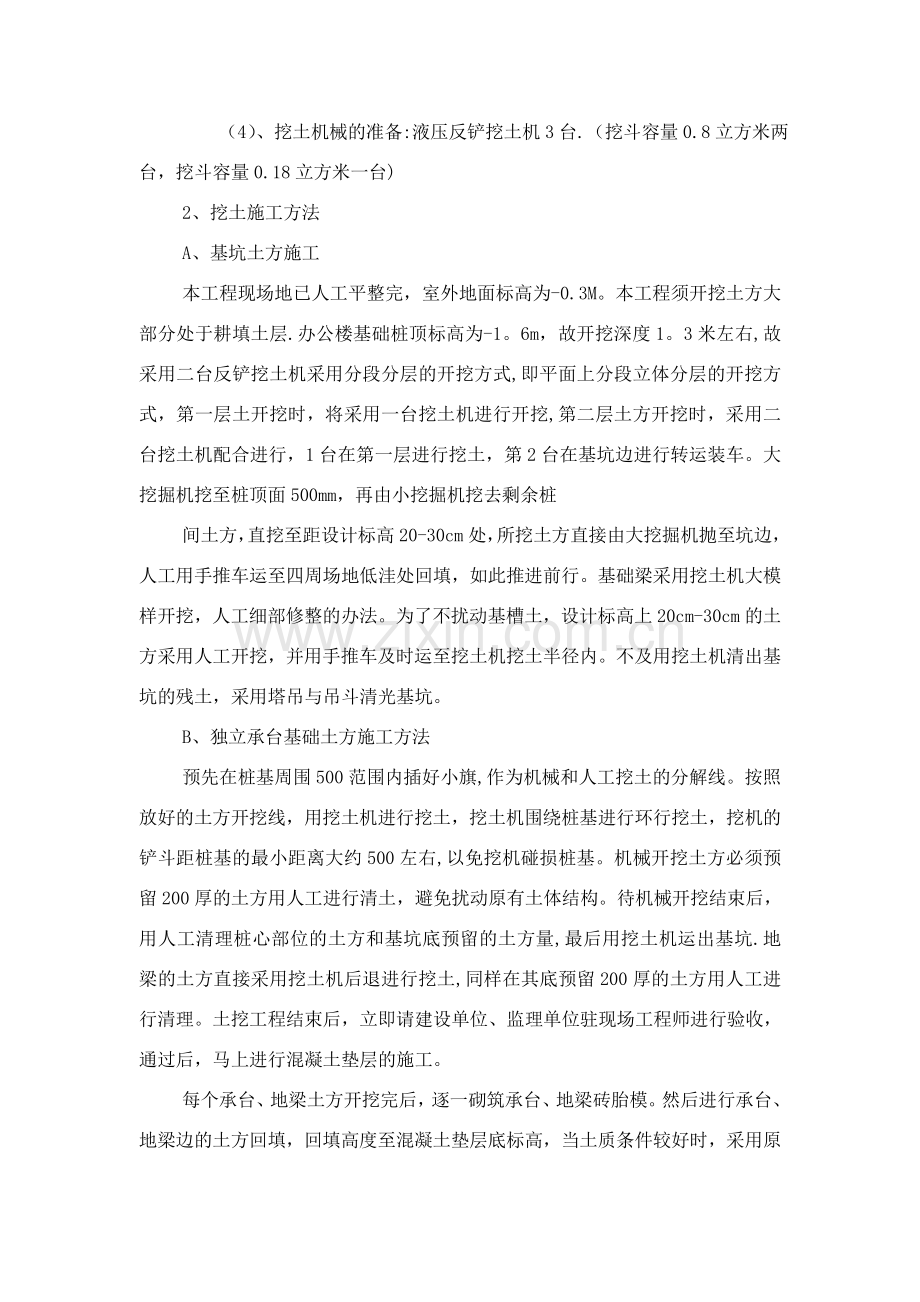

3、人工平整完,室外地面标高为-0.3M。本工程须开挖土方大部分处于耕填土层.办公楼基础桩顶标高为-1。6m,故开挖深度1。3米左右,故采用二台反铲挖土机采用分段分层的开挖方式,即平面上分段立体分层的开挖方式,第一层土开挖时,将采用一台挖土机进行开挖,第二层土方开挖时,采用二台挖土机配合进行,1台在第一层进行挖土,第2台在基坑边进行转运装车。大挖掘机挖至桩顶面500mm,再由小挖掘机挖去剩余桩间土方,直挖至距设计标高20-30cm处,所挖土方直接由大挖掘机抛至坑边,人工用手推车运至四周场地低洼处回填,如此推进前行。基础梁采用挖土机大模样开挖,人工细部修整的办法。为了不扰动基槽土,设计标高上20cm
4、-30cm的土方采用人工开挖,并用手推车及时运至挖土机挖土半径内。不及用挖土机清出基坑的残土,采用塔吊与吊斗清光基坑。B、独立承台基础土方施工方法预先在桩基周围500范围内插好小旗,作为机械和人工挖土的分解线。按照放好的土方开挖线,用挖土机进行挖土,挖土机围绕桩基进行环行挖土,挖机的铲斗距桩基的最小距离大约500左右,以免挖机碰损桩基。机械开挖土方必须预留200厚的土方用人工进行清土,避免扰动原有土体结构。待机械开挖结束后,用人工清理桩心部位的土方和基坑底预留的土方量,最后用挖土机运出基坑.地梁的土方直接采用挖土机后退进行挖土,同样在其底预留200厚的土方用人工进行清理。土挖工程结束后,立即请
5、建设单位、监理单位驻现场工程师进行验收,通过后,马上进行混凝土垫层的施工。每个承台、地梁土方开挖完后,逐一砌筑承台、地梁砖胎模。然后进行承台、地梁边的土方回填,回填高度至混凝土垫层底标高,当土质条件较好时,采用原土进行回填,反之,将采用石粉渣进行回填,并用机械进行夯实,边角部位用人工辅助进行。三、降排水措施. 根据现场实测,地下水位处于地表下1.51。6m,场地地下水位较低。因此,整个基坑开挖时,应在坑内及坑周设排水沟,排水沟采用红砖砌筑,水泥砂浆抹面,并在沟底做好排水坡度,由潜水泵负责将水抽至市政管井。 地坑、独立承台内设置小型集水坑(505080cm),用小型防水泵将水抽至坑外.四、边坡维
6、护与监测 1、边坡维护附楼场周边远离建筑物.根据基坑深度、场地环境、工程地质及地下水条件,基坑开采用1:0。5放坡进行;基坑四周用483。5mm钢管搭设临时坑边围栏。 2、边坡监测 为了防止边坡发生坍方,滑移等工程质量事故,我方将密切注意边坡的监测.施工时,沿边坡每隔20m 设一半永久性测量点,并砌120砖墙围垛予以保护,施工期间每三天对测量点进行测量,记录下标高和相对位置,直至基坑土方回填完为止。同时沿坡边的道路,场地禁止重型车辆经过,禁止堆放重物。 五、技术组织措施 (1)、质量要求 、开挖标高:允许偏差+30cm. 、边坡和边线:允许偏差25cm,但边坡不得挖陡. (2)、质量措施 、开
7、工前要做好各级技术准备和技术交底工作.施工技术人员(工长)、测量工要熟悉图纸,掌握现场测量桩及水准点的位置尺寸。 、施工中要配备专职测量工进行质量控制。要及时复撒灰线,将基坑开挖下口线测放到坑底。及时控制开挖标高,做到5m扇形挖土工作面内,标高白灰点不少于2个. 、认真执行开挖样板制,即凡重新开挖边坡坑底时,由操作技术较好的工人开挖一段后,经测量工或质检人员检查合格后作为样板,继续开挖。操作者换班时,要交接挖深、边坡、操作方法,以确保开挖质量。 、开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边坡下口线。要坚持先修坡后挖土的操作方法。 、机械挖土过程中,土建要配备足够的人工。开挖边坡时
8、一般每台挖土机要每班配备45人,随时配合清坑修坡,将土送至挖土机开挖半径内。这种方法既可一次交成品,确保工程质量,又可节省劳动力,降低工程成本。 、底层开挖后即为设计场地面标高,要注意成品保护。垫层砼应及时施工,减少土层暴露时间. (3)、安全技术组织措施 、开工前要做好各级安全交底工作。根据本工程施工机械多,配合工种多,以及运土路线复杂等特点,制订安全措施,组织职工贯彻落实,并定期开展安全活动. 、挖土出入口要设安全岗,配备专人指挥,要按指定路线行驶,按指定地点卸土. 、要遵守本地区、本工地,有关环卫、市容、场容管理的规定。汽车驶出现场前配备专人检查装土情况,关好车槽,拍实车槽内土方,以防途
9、中撒土,影响市容。为防止汽车轮胎带土污染市容,现场出口设置洗车场,要对轮胎进行冲洗。、坡道处理和收尾要设置机械就位平台,不得在斜坡道上就位挖土。先将场地平整,排出场内积水,按照设计图纸现场定位放线,订好龙门板。把每个承台和基础梁用白灰划出开挖线,基础承台梁外边各放坡0。4米工作面,测出现场水准点位置.安全施工基础槽开挖深度。在自然地坪下约70CM,人工挖土.基础槽开挖土方严禁堆放坑边,尽量减少坑边的地面堆载。该工程属于浅基坑,为确保开挖后,放坡不受雨水冲刷,减少雨水渗入土体,每个坑内设立排水沟和集水井,用水泵排出积水,保持坑槽干燥.基坑、槽验收基坑槽开挖好后,通知地质勘察院,设计院,建设单位,监理单位,施工单位,现场基坑验收。基坑、槽验收后立即进行垫层和基础施工,防止太阳暴晒和雨水浸刷基底原状结构。填方工程地下结构施工过程中应及时进行侧壁回填土施工,回填前须清除坑内杂物,对填方基底和以完成隐蔽工程进行检查和中间验收并做好记录。回填在两测和四周均匀进行,大面积采用15T压路机来回碾压,行驶速度2公里/小时。小面积采用蛙夯机分层夯实。并做好回填土后压实试验.
