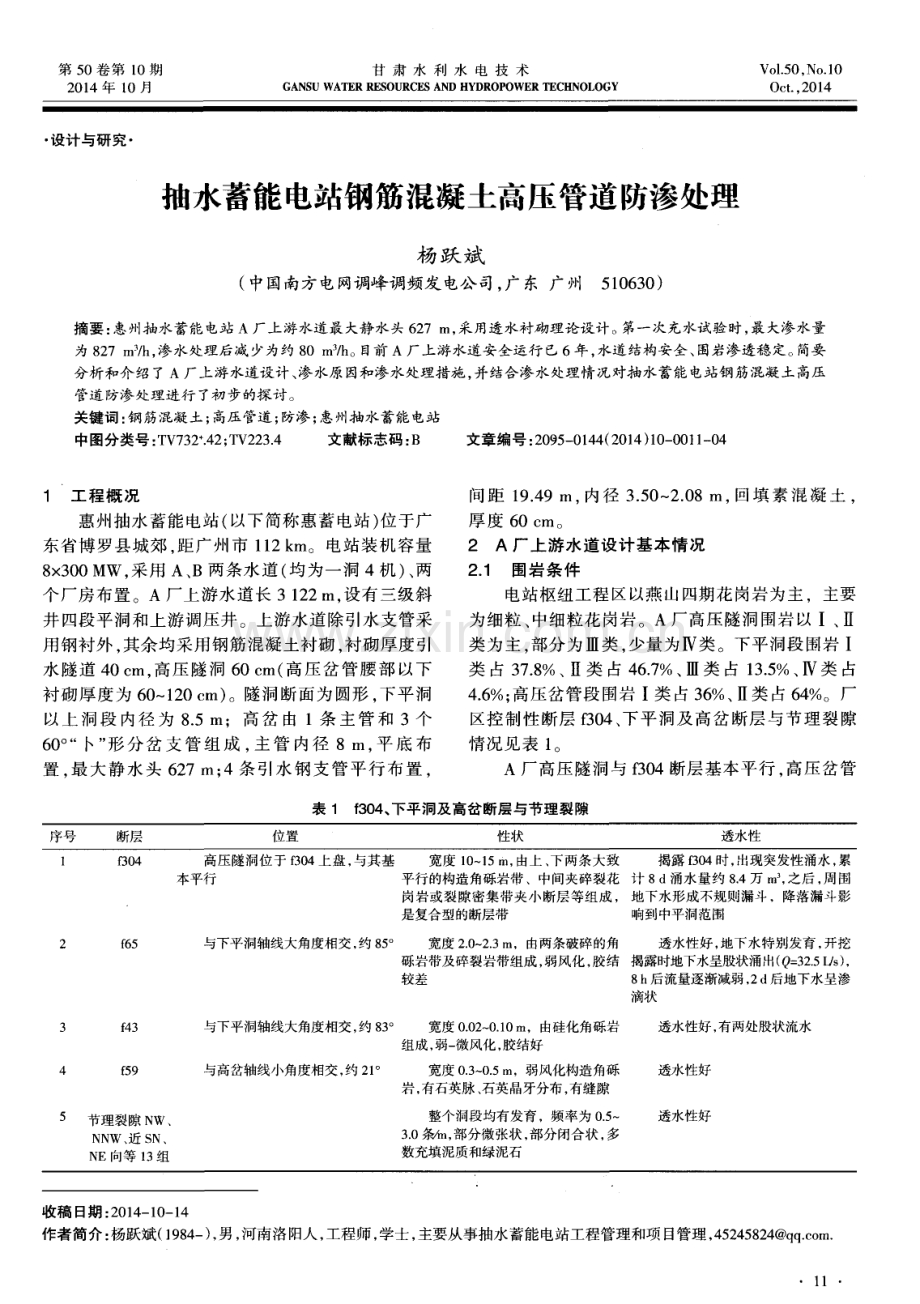

1、第 5 0卷 第 l 0期 2 01 4年 l 0月 甘 肃 水 利 水 电 技 术 GA N S U WA T E R RE S OUR C ES AN D HY DR 0P OWE R T E C HNO L0 6Y Vo 1 5 0 No 1 O 0e t 201 4 设计与研 究 抽水蓄能电站钢筋混凝土高压管道防渗处理 杨 跃 斌 ( 中国南方电网调峰调频发 电公司, 广东 广州 5 1 0 6 3 0 ) 摘要 : 惠 州抽水蓄 能电站 A厂上游水道 最大静 水头 6 2 7 m, 采用透水衬砌理论设计 。 第一次充水试验时 , 最 大渗水量 为8 2 7 m3 h 。 渗水处理后减

2、少为约 8 0 m, h 。 目前 A厂上游水道安全运行 已6年, 水道结构安全、 围岩渗透稳定。 简要 分析和介绍了A厂上游水道设计、 渗水原因和渗水处理措施 , 并结合渗水处理情况对抽水蓄能电站钢筋混凝土高压 管道 防渗 处理进 行 了初步的探 讨 。 关键词: 钢筋混凝土; 高压管道; 防渗; 惠州抽水蓄能电站 中图分类号: T V 7 3 2 + 4 2 ; T V 2 2 3 4 文献标志码 : B 文章编号: 2 0 9 5 0 1 4 4 ( 2 0 1 4 ) 1 0 0 0 1 1 0 4 1 工 程概 况 惠州抽水蓄能电站 ( 以下简称惠蓄电站 ) 位于广 东省 博 罗县

3、城郊 , 距 广 州 市 1 1 2 k m。 电站装 机 容量 8 x 3 0 0 MW 采 用 A、 B两条水 道 ( 均 为一 洞 4机 ) 、 两 个厂房布置。A厂上游水道长 3 1 2 2 m, 设有三级斜 井四段平洞和上游调压井 。上游水道除引水支管采 用钢衬外 其余均采用钢筋混凝土衬砌 , 衬砌厚度引 水隧道 4 0 e m 高压 隧洞 6 0 e m( 高压岔管腰部以下 衬砌 厚 度 为 6 0 1 2 0 e m) 。隧 洞 断面 为 圆形 下 平 洞 以上洞 段 内径 为 8 5 m:高 岔 由 l条 主管和 3个 6 0 卜” 形 分岔支 管组 成 , 主管 内径 8 I

4、T I , 平 底 布 置 , 最 大静水头 6 2 7 IT I ; 4条引水钢支管平行布置 , 间距 1 9 4 9 m, 内 径 3 5 0 2 0 8 m, 回填 素 混 凝 土 , 厚 度 6 0 c m。 2 A厂 上游 水道设 计 基本情 况 2 1 围岩 条 件 电站枢纽工程区以燕山四期花岗岩为主 ,主要 为细粒 、 中细粒花岗岩。A厂高压隧洞围岩 以 I、 类为主, 部分为 类 , 少量为类 。下平洞段围岩 I 类 占 3 7 8 、 I I 类 占 4 6 7 、 类 占 1 3 5 、 I V类 占 4 6 : 高压岔管段围岩 I 类 占 3 6 、 类 占6 4 。厂

5、区控制性断层 f 3 0 4 、 下平洞及高岔断层与节理裂隙 情况 见 表 1 。 A厂高压隧洞与 f 3 0 4断层基本平行 , 高压岔管 表 1 f 3 0 4 、 下平洞及高岔 断层 与节 理裂隙 收稿 日期 : 2 0 1 4 1 0 1 4 作者简介: 杨跃斌( 1 9 8 4 一 ) , 男, 河南洛阳人, 工程师 , 学士, 主要从事抽水蓄能电站工程管理和项 目管理, 4 5 2 4 5 8 2 4 q q c o rn 2 0 1 4年第 1 0期 甘肃水利水电技术 第 5 0卷 及下 平 洞距 130 4较 近 , 只有 5 6 8 0 m, 直 接 影 响 是 避 开 了

6、,但 N E 向的 130 4与通 过高 压 隧 洞 的 N W 、 N N W 向断层 、 裂 隙相交 , 构 成 了透水性 较强 的 网络 这是 A厂 高压隧 洞需应 对 的主要 问题 2 - 2覆盖 厚度 、 水力 劈裂 及渗 透失 稳计 算 A厂 上游 水道覆 盖 厚度 、水 力劈 裂及 渗 透失 稳 计算 结果 见表 2 、 3 。 从 上可 知 ,上 平 洞 过 沟段 覆 盖厚 度 F为 1 0 7 , 表 2 A厂上游水道覆盖厚度 、 水力劈裂计算结果 l 2 3 下半洞起弯 高岔起点 引水钢 支管弯管段起点 5 25 6 94 5 6O 9 5 7 1 8 8 但 P为 1 7

7、 8 , 中平洞末弯 、 高岔起点 P略小 , 分别为 1 0 7 、 1 0 4 , 各控 制 点均满 足要 求 。 另 外 ,地 质探 洞钻 孔 P D Z K 0 3 、 0 4 、 0 5进 行劈 裂 试验时 , 0 3 、 0 4孔各有一段位于 f 3 0 4断层带中的裂 隙 密 集 带 上 ,分 别 为 4 8 MP a 、 5 0 MP a ; 0 5孔 深 3 5 5 3 6 5 11 1 发育一条裂隙, 劈裂压力仪 4 3 MP a ; 其 余试段在 6 9 1 2 0 MP a 。断层 、 裂隙劈裂压力偏低。 A 厂 高 压 岔 管 至 厂 房 最 大 水 力 梯 度 为

8、4 7: 高 压 岔管 与其 他相 邻 洞 室 间距 按水 力 梯 度 小 于 1 0控 制 , 与 地 质探 涧 的水 力梯度 为 6 , 与钢 支管 上 方排 水 廊 道 的水 力梯度 为 i 0 , 与 B厂 高压 水道 的水 力梯 度 为 7 7 。 2 3结构设 计 按透 水 隧洞 设计 原 理 , 采 用 渗 流场 及 应 力 场耦 合的非线性有限元计算 。假定罔岩为弹塑性介质 , 混凝 土衬砌 为 弹性介 质 。根据 配筋计 算结 果 及广 蓄 经 验 ,确 定 下 平 洞 环 向 受 力 筋 I 、 类 围 岩 为 6 2 5 i 2 5 , H I 、 I V类 为 b 2

9、8 1 2 5 ; 高压 岔 管 岔 口纵 向 受 力筋 为 2 x 2 5 1 0 0 ,环 向受 力筋 为 2 x 2 5 2 0 0 , 裂 缝 宽度 为 0 1 6 m m:其 他部 位 环 向受 力 筋 为 l x 25 1 0 0 2 4高压 水道 固结 灌浆设 计 隧 洞 同岩进 行 系 统 的 同结 水 泥灌 浆 灌 浆 孔排 距 3 m, 每 排 l 0孑 L , 孑 L 深 : 下 平 洞 5 m, 其 他 洞段 3 7 m( I 类 同 岩 ) 、 5 m( 类 岩 ) , 灌 浆 压 力 按 1 2 1 5隧洞静水头考虑 , 最大灌浆压力 7 5 MP a : 针 对

10、中平 洞 、 下 斜 井及 下 平洞 主 要 断层 进 行 同结 水 泥 灌浆加密和化学灌浆加强处理 , 化学灌浆孔的排距 、 孑 L 深根据断层 的产状确定。高压岔管系统 的固结灌 浆 , 水泥灌浆孔排距 1 5 I n , 化学灌浆排距 3 m, 每排 均 l 0孑 L , 孑 L 深 入岩 5 m, 灌浆 压力 7 5 MP a : 岔 支管靠 近引水 钢支 管位 置 以及 主管靠 近下 平洞位 置各 布 置 2排帷幕灌浆孔 , 灌浆孔排距 1 5 m, 每排 l 0孑 L , 孑 L 深入岩 6 m, 灌浆压力 3 O MP a 、 4 5 MP a 。 3 A厂 上游 水道 首次 充

11、水试 验 3 1 首次 充水 过程 A厂 上游 水道 首次 充水 自 2 0 0 8年 5月 3 1日开 始 , 6月 1 2月 , 2 : ( ) ( ) ,巡 视 发 现探 洞 内 f 3 0 4断 层 大 量涌水 , l 排水灌浆廊道 f 5 9断层大量喷水 ,探洞 f 2 7 3断 层 、 B厂 高 压 隧洞( 主 要 为下 斜 井 、中平 洞 t 3 0 3断 层 、 中斜 井 ) 渗 水 均增 加 , 此 时 水 道水 位 为 约 6 9 9 m, 下 平洞 与 高 岔相 应 水头 5 6 4 m, 到 6月 1 3日 充至上库水位 7 5 l i n 。实测探洞最大渗漏量为 6

12、6 0 m 3 h , 水 道 总渗漏 量 为 8 2 7 m3 h 。渗 压计 除高 岔部 位 P A 2 0 0 8始终 低 于充水 水 头 1 0 0 m左 右 , 其他 尤异 常 ( 埋设 在 f 3 0 4部位 的一 支渗压 计 允水 前损 坏 ) , 高岔 钢筋 计小 于设 计允 许值 , 无 异常 3 2水道 放 空检查 7月 l 8日 A厂上 游水 道放 窄 , 对水 道各 个洞 段 进 行 检 查 ,主 要 情 况 为 :外水 同渗 集 中在 下 平 涮 A Y 2 + 8 0 0 8 5 0段 ,顶拱 发 现大 量顺 流 向密集 裂缝 : 高 压岔 管 2 3 之 间及 4

13、 岔 口段 渗水 稍少 ,顶拱 裂 缝 非常 密集 ; 下斜 井等 其他 部位 渗水 与裂缝 均较 少 。 4主要渗 水原 因浅 析 第 一 ,下 平洞 与 高岔 地质 条件 最差 的 f 6 5断层 段 ( 类 同岩 ) , 由于充 水试 验 前 进 行 了重 点 加 强灌 4 2 2 8 2 6 第 1 0期 杨跃斌 : 抽水 蓄能电站钢筋混凝土高压管道防渗处理 第 5 0卷 浆 ( 水泥灌浆孑 L 深 9 m、 化学灌浆孑 L 深 8 m、 每排 2 0 个孔 、 排距 2 m) , 裂缝及 回渗水都极少 。 渗漏反而集 中在 围 岩 条 件 较 好 的 下 平 洞 A Y 2 + 8

14、0 0 8 5 0段 , 即 f 5 9与 f 4 3之 间的三角体段 。 见 图 1 , 说明 f 5 9与 f 4 3 之间隧洞同岩未形成坚固的灌浆圈。 图 1 1 3 5 m高程建筑物 布置和主要地质条件平切 图 第 二 水 道放 空后 , 在针 对 f 6 5断 层段 深 孔水 泥 灌 浆 造孔 时 有 1 3个 孔 回渗 水 量 较 大 , 并 且 都是 在 原 同结 圈 l- -f L 深 1 O 1 5 m 时突 然涌 水 , 流量 约 0 2 2 0 L s 压 力 1 2 MP a 说 明 内水 很 可能 通 过 f 5 9断 层等张开状 、透水性好的构造进人 固结圈外 的

15、f 6 5 断 层 最 后汇集 于 f 3 0 4断层 。 f 4 3断层及 其他 与 f 3 0 4相交 的 N W、 N N W、 近 S N向等节理裂隙也很可能是 内水外渗通道。 这些构 造部分张开 , 透水性好 , 部分闭合的在 6 2 0 m的水头 下 也很 可 能张 开 , 构 成 渗水通 道 。 第 i , 高 岔部 位 最 小 主 应力 6 5 MP a , 安 全 系 数 1 0 4 满足要求 。 但最小主应力测试选择的是较完整 的岩 体 。 容 易 出现 水 力劈 裂 的节 理裂 隙段 的最小 主 应 力 应该更 小 从探 洞 P D Z K 0 5钻孑 L 裂 隙劈 裂压

16、 力 仅 4 - 3 MP a 也 可 以看 出 。f 3 O 4断层 与 回渗 水集 中的 下平洞 A Y 2 + 8 0 0 8 5 0段 , 最大水力梯度为 9 , 顺 f 4 3 断层水力梯度为 8 梯度并不大 , 但对 于这种张性构 造发育的围岩是否足够 , 还值得研究。 因此 , 从高岔、 下 平 洞部 位 实 际 最 小 主应 力 及 其 与 3 0 4断 层 的 水 力梯度看 该洞段发生水力劈裂也是很有可能的。 综上 , 高 压隧洞 主 要 问题 是水 文地 质 问题 , 场 区 张性 断裂 较 发 育 ,透 水性 较 好 ,尤其 以 N E向 f 3 o 4 为导 水 主动

17、脉 ,与场 区最发 育 的 N W 、 N N W 向断 层 ( f 4 3 、 f 5 9、 f 6 5 、 f 3 6 、 f l l 9 3等 ) 构成 透 水 性较 强 的网 络 条带 , 水文地质条件较为复杂 , 导致隧洞高压内水外 渗 的可能 性最 大 。 5主 要渗 水处 理措 施 经参 建各 方 以及 相 关专 家仔 细分析 研究 之后 认 定 A 厂上 游 水 道 尽管 在 充 水试 验 中发 现渗 水 量 较 大 但水 道 系统结 构仍 然是 安全稳 定 的 。水 道最 大 渗漏量 8 2 7 m 3 h , 相当于年渗漏量 7 2 4万 m , 占上库 有效库容的 2 6

18、 , 应进行修复处理。 A厂上游水道渗 水 处理 于 2 0 0 8年 7月 2 1日开始 ,至 2 0 0 8年 9月 1 7日结束。主要处理措施如下 : 5 1 洞 内进行 化学 灌 浆 。 加 固灌 浆圈 化学 灌浆 采用 改性 环氧 高分 子材料 ,高岔 与下 平洞系统布置, 每排 1 0孔 , 压力 7 5 MP a ; 高岔及下 平 洞 A Y2 + 8 0 0 8 5 0段 排 距 1 5 m,下 平 洞 A Y 2 + 7 7 3 8 0 0段 排距 2 m。孔 深均 为 7 5 m ( 部 分 9 m) ; A Y 2 + 7 0 6 7 4 5段 排 距 3 m, 孑 L

19、深 5 5 I n : A Y 2 + 7 4 5 7 7 3 布置随机孔 : 下斜井、 中平洞等其他部位结合 回 渗水量和断层也做 了针对性 的布置 。总灌浆量 l 4 8 5 1 1 m 平 均单耗 2 3 8 k g m, 具体 工程 量见 表 4 。通 过系统的化学灌浆 。 加固了水道灌浆罔, 堵塞了围岩 渗水通道 , 提高了围岩抗渗能力和承载能力 。 表4 A厂上游水道渗水处理化学灌浆完成情况 】 3 2 0 1 4年第 1 0期 甘肃水利水电技术 第 5 0卷 5 2高岔、 下平洞针对地质构造布置随机深孔水泥 灌 浆 。 堵 塞灌 浆 圈外 围岩 集 中渗水 通道 高岔 、下平洞针

20、对地质构造( 包括 f 4 3 、 f 5 9和 f 6 5等 ) 共布置随机水泥灌浆深孑 L 1 7 9个 , 孑 L 深 1 5 2 0 m, 压力 7 5 MP a 。灌 浆段长 2 8 1 3 4 m, 耗灰 2 7 9 2 0 2 9 k g , 平均单耗 9 9 2 4 k g m。其中, 单孔耗灰量大 于 1 t 的孑 L 有 3 7个 。 大 于 5 t 的孑 L 有 l 1 个 , 大 于 1 0 t 的孔有 5个 , 最大单孑 L 耗灰量达 7 7 8 7 t 。这有效地 堵塞 了 围岩较 大的渗 水通道 。 5 3地质 探洞进 行 混凝 土 回填 和水 泥 灌 浆 将 渗

21、水 封 闭在 山体 中 A厂上游水道渗水主要出现在地质探洞 对探 洞 、 l 灌浆廊道采用混凝土回填封堵 , 将水封闭在山 体 中, 以增加渗径 , 并对主要断层进行水泥灌浆。 探洞混凝土封堵约 1 1 0 3 m。 1 灌浆廊 道封堵 2 0 3 m 总计 昆 凝 土量 l l 0 0 0 1 1 3 。利用探 洞封 堵 时预 留的铁 管对 f 3 0 4断层 进行水泥灌浆 灌 注水泥量 l 8 l 2 4 t , 结束压力 3 M P a 。对地质探洞 f 2 7 3断层进 行水泥灌浆 , 灌注水泥量 1 8 3 3 t , 结束压力 3 MP a 。 另外 在地 质探 洞 中 ,对 P

22、A 2 0 0 8重新 扫开 进行 水泥灌 浆封 堵 耗 灰量 3 0 4 t 。 6渗水 处理 效果 2 0 0 8年 9月 2 7 日, A 厂上 游 水 道 完 成 第二 次 充水试验 总渗漏量从 8 2 7 m3 h减少到约 8 0 m 3 h 。 2 0 1 2年球阀轴套检修时放空水道 , 测量总渗水量 5 4 m3 h 。上游水道处理前后及 目前渗水量统计见表 5 。 表 5 处理前 后及 目前 渗水 量统计 南表 5数据 和水 道安全 运行 近 6年 来 的监测 结 果显示 , A厂上游水道结构安全 、围岩渗透稳定 运 行 状 态 良好 , 渗水 处理 取得 了成 功 。 7结语

23、 通 过 惠蓄 电站 A 厂上 游水 道设 计 与施 工 实 践 , 归纳起来 , 取得的经验有以下几点 : ( 1 )惠蓄电站 A厂上游水道渗水处理的成功 , 表 明 在满 足抗抬 、 最小 主应 力 、 同岩渗 透等设 计 准则 的前提下 , 抽水蓄能电站高压管道存在张性断裂发 育, 透水性好 的地质条件 , 通过水泥灌浆和化学灌浆 等工 程 措施 进 行处 理 , 采 用钢 筋 混凝 土衬 砌 是可 行 的 。 ( 2 ) 钢筋混凝土高压管道防渗处理的主要工程 措施包括 :高压岔管及下平洞最大静水头在 6 0 0 m 量级或更高 , 不仅应布置系统的水泥固结灌浆 , 还应 布置系统的化学

24、固结灌浆 , 以建立坚 固的灌浆圈; 静 水头在 6 0 0 m以下的高压隧洞段 ,应布置系统水泥 同结灌 浆 , 系 统化 学 灌浆 是 否必 要 应 根据 地 质 条件 具体分析 , 但至少应针对地质构造布置随机化学灌 浆 : 高压隧洞内应针对透水断层布置随机深孔水泥 1 4 灌浆, 堵塞灌浆圈外 围岩集中渗水通道 ; 地质探洞靠 近高压隧洞段如有规模大透水性好 的断层 ,应利用 混 凝土 回填 封堵 。 ( 3 ) 进行系统高压灌浆前 一定要做科学 的灌 浆试验 , 对包括灌浆塞下塞深度 、 如何分序 、 起始压 力 、 是否分段灌浆 、 是否采用孔 内循环 、 结束标准等 参数和工艺

25、进行对比、 分析 、 确定 。 ( 4 ) 要高 度 重视 高压 隧洞 施 工 中 出现的 异 常情 况 。例如隧洞开挖时涌水量很大 、灌浆孑 L 造孔时不 返水或涌水量大 , 灌浆时单孑 L 耗灰量过大 , 灌浆后 水检查时围岩被劈裂等情况,施工单位要及时反馈 监理 、 设计 、 业主等参建各方, 一定要结合地质条件 、 压水试验等分析原因, 提出可靠的工程处理措施 。 ( 5 ) 施 工组 织方 面 ,一 是 南于高 压 隧洞 地 质 条 件复杂, 灌浆过程异常情况非常多 , 应成立灌浆领导 小组 , 及时对灌浆效果评价 , 确定加强措施 ; 二是高 压隧洞混凝土衬砌 、 灌浆及渗压计埋设

26、 时, 一定要成 立旁站小组和巡视小组加强监督检查,确保现场施 工质量 : 是灌浆质量检查包括压水 、 取芯和声波等 应由独立第 i方进行 。 ( 下转第 3 9页) 第 1 0期 戴敬洲 , 等 : 平推式滑坡成因机制分析 第 5 0卷 画 面倾 角 : 水重度 ; 西 滑面内摩察角 。 平 推式滑 坡启 动的临 界启动 水头 高度公式 为 : L 2ta n z 郴 c o s (c o s a ta n 4, - sinC O S ) 1 【 y w J 1 一 t a n巾 ( 2Z )O O S O 、 , 根据相关试验资料 , 砂泥岩接触界面的内摩擦 角 6 = 4 5 。 , 砂

27、岩重度 y = 2 2 5 k N m 。 取 h = 1 5 m, L = 2 5 11 1 , = 4 。 , 水 的 重度 y = 1 0 k N m 。 。 根据式 ( 1 ) , 做出裂缝 内水头高度 h与稳定性系 数 之 间 的关 系 曲线 ( 图 1 2 ) 。 h m 图 1 2 K h关 系图 根据式( 2 ) 可计算出滑坡启动的临界水头高度 h r : 3 3 1 T I 。 将其代人式 ( 1 ) , 得到对应 的K= I 0 1 。 两式 的计算结果基本吻合 。 通过上述分析计算 , 当滑坡后缘裂缝 内的水头 高度达到滑坡启动的临界高度时 , 后缘的静水压力 以及 扬

28、压力 的确 可 以触发 平 推式 滑坡 的发 生 。总 的 来说 , 平推式滑坡 的发生需要具备以下条件 : ( 1 )岩性条件 : 滑坡主体 为厚层或 巨厚层 的坚 硬 基 岩 ( 透 水 性较 好 ) , 且 在滑 面处 有 较 软 弱 的 的岩 石 ( 透 水性 较差 ) 。 ( 2 )储水条件 : 坡体表层 的结构面或者裂 隙具 有一定 的张开度 , 且两侧处于封闭 使之具有储水能 力 。 ( 3 ) 触发条件 : 集中的强暴雨 。 5防治 措 施 根据勘查资料 , 结合狮子 山滑坡的地质情况 、 保 护对象 、 形 成机 制 和破坏 模式 等 , 对 狮 子 山滑坡 的治 理 提 出

29、拉 陷槽 平整 封 闭 、 裂缝 回填 夯实 、 后缘 截排 水 沟的综合治理方案。 ( 1 ) 拉陷槽平整封闭。对滑坡后缘拉陷槽进行 平整 封 闭 , 对拉 陷槽 外侧 较松 散坡 体进 行削 坡处 理 削坡后 的岩土体直接堆积于拉陷槽 再采用双层防 渗土工布进行封闭处理 , 然后修建排水沟, 将地表汇 水 向滑坡左侧排出坡外 , 防止降雨入渗 , 达到稳定滑 坡土体 的目的。 ( 2 ) 裂缝 回填夯实。用黏土对滑坡体内的所有 裂缝进行夯填。 ( 3 ) 后缘截排水沟。截排水沟主要布设于滑坡 后 缘及 左侧 将 滑坡 周边 坡 面积水 截排 出滑坡 范 围 外 防止降雨人渗, 达到稳定滑坡

30、土体的目的。 6结论 通 过本 文 的研究 , 得 出 以下主要 结论 : ( 1 ) 平推式滑坡的成 因机制 :斜坡张裂缝持续 性暴雨条件下 , 被快速充水 随着充水高度的增加 。 静水压力逐渐增大最后将外侧岩土平推出去 形成 平 推式 滑坡 。 ( 2 ) 形成平推式滑坡应具备严格的条件 :集 中 的强暴雨是平推式滑坡 的触发条件:平行于坡面发 育贯通性好的陡倾结构面 、 软弱面或拉裂缝 , 能形成 足够高的水头; 滑面处的不透水层提供积水条件 。 ( 3 ) 建议采用的防治工程措施为 :拉陷槽平整 封闭+ 裂缝 回填夯 实+ 后缘截 排水 沟的应急排危处 理 。 参 考文献 : 1 曾文

31、钊成都市新津县梨花溪风景区狮子山滑坡勘查报 告 R 地矿眉山工程勘察院, 2 0 1 2 2 张悼元 , 王士天, 王兰生 工程地质分析原理 M 北京: 地 质 出版社 , 1 9 4 4 3 范宣梅 , 许强 平推式滑坡成因机制研究 J 岩土力学与 工程学报 , 2 0 0 8 , 2 7 ( 2 ) : 3 7 5 3 3 7 5 9 4 张淼源, 王毅, 罗杨, 等 金山坡板梁状平推式滑坡成因机 制分析 J 四川地质学报, 2 0 1 3 , 3 2 ( 2 ) : 1 1 6 1 1 7 5 赵勇, 许模, 赵红梅 平推式滑坡后缘启动水头探讨 J j 岩土力学与 _ 程学报 , 2 0 1 1 , 4 2 ( 1 7 ) : 3 4 3 5 ( 上接第 1 4页) 参考 文献 : 测设计研究院, 2 0 1 2 1 广东省水利电力勘测设计研究院 广东惠州抽水蓄能电 2 张巍 , 郑品星, 黄立才 , 等 惠州抽水蓄能电站 A厂上游 站工程施_丁冈设计说明书 R 广卅 I : 广东省水利电力勘 水道设计综述 J 水力发电, 2 0 1 0 , 3 6 ( 9 ) : 3 3 3 5 3 9
