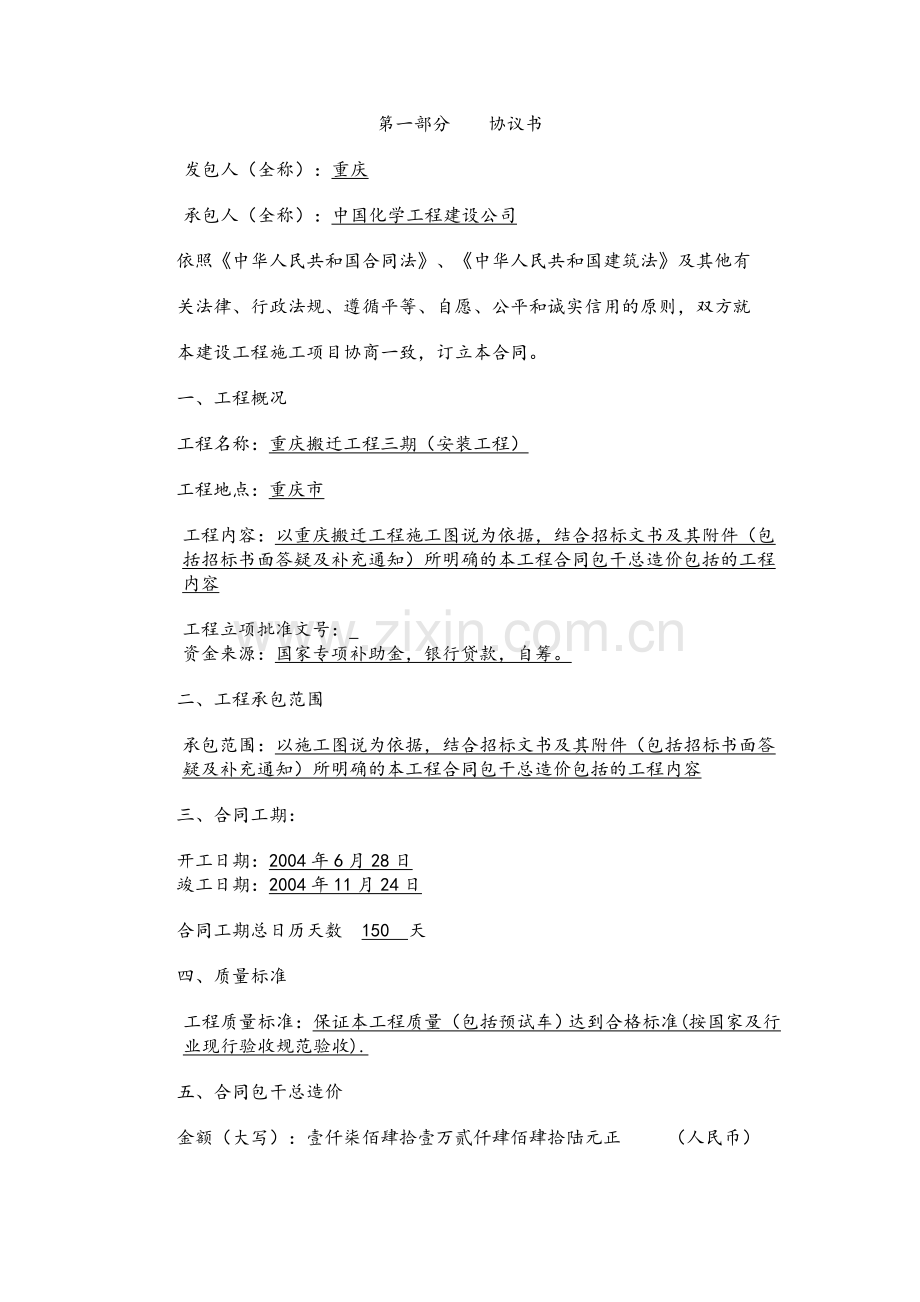

1、第一部分协议书发包人(全称):重庆承包人(全称):中国化学工程建设公司依照中华人民共和国合同法、中华人民共和国建筑法及其他有关法律、行政法规、遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工项目协商一致,订立本合同。一、工程概况工程名称:重庆搬迁工程三期(安装工程)工程地点:重庆市工程内容:以重庆搬迁工程施工图说为依据,结合招标文书及其附件(包括招标书面答疑及补充通知)所明确的本工程合同包干总造价包括的工程内容工程立项批准文号: 资金来源:国家专项补助金,银行贷款,自筹。二、工程承包范围承包范围:以施工图说为依据,结合招标文书及其附件(包括招标书面答疑及补充通知)所明确的本工程合同包
2、干总造价包括的工程内容三、合同工期:开工日期:2004年6月28日竣工日期:2004年11月24日合同工期总日历天数150天四、质量标准工程质量标准:保证本工程质量(包括预试车)达到合格标准(按国家及行业现行验收规范验收).五、合同包干总造价金额(大写):壹仟柒佰肆拾壹万贰仟肆佰肆拾陆元正 (人民币)¥ : 17412446.00 元六、组成合同的文件组成本合同的文件包括:1、 本合同协议书、中标通知书、投标书及其附件、本合同专用条款及附件、本合同通用条款、标准、规范及有关技术文件、图纸、工程量清单、工程报价单或预算书10、招标文书及附件(包括招标书面答疑及补充通知)双方有关工程的洽商、变更等
3、书面协议或文件视为本合同的组成部分。七、本协议书中有关词语含义本合同第二部分通用条款中分别赋予它们的定义相同。八、承包人向发包人承诺按照合同约定进行施工、竣工并在质量保修期内承担工程质量保修责任。九、发包人向承包人承诺按照合同约定的期限和方式支付合同价款及其他应当支付的款项。十、合同生效合同订立时间:二00四年六月四日合同订立地点:本合同双方约定经双方签字盖章后生效。发包人:(公章) 承包人:(公章)住所:重庆市渝中区 住所: 法定代表人: 法定代表人:委托代表人: 委托代表人:电话:(023 电话:传真:(023) 传真:开户银行: 开户银行:账号:账号:邮政编码:邮政编码:鉴(公)证意见:
4、经办人: 鉴(公)证机关(章) 年 月 日第三部分专用条款一、词语定义及合同文件、合同文件及解释顺序合同文件组成及解释顺序:按通用条款执行。 、语言文字和适用法律、标准及规范3.1本合同除使用汉语外,还使用不采用 语言文字。3.2适用法律和法规需要明示的法律、行政法规:国家、重庆市所颁发的现行法律和行政法规。3.3适用标准、规范适用标准、规范的名称:国家及相关行业现行质量检验标准和验收规范。发包人提供标准、规范的时间:不采用国内没有相应标准、规范时的约定:不采用、图纸4.1发包人向承包人提供图纸日期和套数:开工前五天提供一式八套(含拟作竣工图四套)。发包人对图纸的保密要求:本期工程施工图发包人
5、要求严格保密,承包人施工过程中不得复制,不得向第三者提供,并应落实严密的保管措施,施工完毕后必须及时归还。使用国外图纸的要求及费用承担:不采用二、双方一般权利和义务、工程师5.2监理单位委派的工程师姓名: 职务:总监发包人委托的职权:对本工程的施工质量、安全文明施工、信息及合同管理等实施控制和监理,协助业主进行进度及投资控制。需要取得发包人批准才能行使的职权:以发包人的书面通知为准。5.3发包人派驻的工程师姓名:职务:施工现场代表职权:代表发包人对本工程施工过程中的工程质量、进度、及相关投资、安全文明施工等进行监督和检查。在监理工程师的协助下严格控制工程进度和投资,协调解决由发包人处理的有关问
6、题,并对工程量进行确认。5.6不实行监理的,工程师的职权:不采用 、项目经理及技术负责人姓名:职务:项目经理姓名: 职务:技术负责人、发包人工作8.1发包人应按约定的时间和要求完成以下工作:(1) 施工场地具备施工条件的要求及完成的时间:已完成(2) 将施工所需的水、电接至施工场地的时间、地点和供应要求:正式开工前完成,并满足施工要求。水电费由承包人按实际发生额(含相应摊销费)缴纳。(3) 施工场地与公共道路的通道开通时间和要求:已完成(4) 工程地质资料的提供时间:不采用(5) 由发包人办理的施工所需证件、批件的名称和完成时间:发包人尽快完成全部手续。(6) 水准点与座标控制点交验要求:开工
7、前由承发包双方及相关部门人员共同到现场当面交验,并书面确认。(7) 图纸会审和设计交底时间:合同签订后五日内(8) 协调处理施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护工作:施工期间的保护由承包方全部负责,并承担其费用;竣工后的保护由发包人全部负责,并承担其费用。(9) 双方约定发包人应做的其他工作:不采用8.2发包人委托承包人办理的工作:不采用、承包人工作9.1承包人应按约定时间和要求,完成以下工作:(1) 需由设计资质等级和业务范围允许的承包人完成的设计文件提交时间:不采用(2) 提供计划、报表的名称及完成时间:a 开工前提供本工程施工进度总计划;b 每周五1
8、7:00前提交施工报表与下周计划。C 每月二十五日前提交工程施工月进度报表及次月进度计划表一式四份,d 进度报表的要求按监理单位的管理办法执行。(3)承担安全保卫工作及非夜间施工照明的责任和要求:按通用条款执行。(4)向发包人提供的办公和生活房屋及设施的要求:办公室(约40m2)一间,库房(约40m2)一间。其费用已包含在包干价中。(5)需承包人办理的有关施工场地交通、环卫和施工噪音管理等手续:承包人自行负责办理,其费用已包含在合同包干总造价中。 (6)已完工程成品保护的特殊要求及费用承担:完成中间交接签证前由承包人负责已完工程成品保护工作,保护期间发生损坏,承包人自费予以修复;完成中间交接签
9、证后由发包人负责工程成品保护工作,其后发生损坏由发包人承担修复费用。(7)施工场地周围地下管线和邻近建筑物、构筑物(含文物保护建筑)、古树名木的保护要求及费用承担:施工期间的保护由承包人全部负责,并承担其费用;竣工后的保护由发包人全部负责,并承担其费用。(8)施工场地清洁卫生的要求:施工期间做到安全生产,文明施工;办理中间交接签证前承包人应清除施工区域内有碍安全的杂物,厂房、设备清理干净,场地干净整洁。(9)双方约定承包人应做的其他工作:承包人负责与潼南县建委、新城办、税务、环保等相关部门的联系协调工作,其费用已包含在包干总造价中。三、施工组织设计和工期、进度计划10.1承包人提供施工组织设计
10、(施工方案)和进度计划的时间:收到设计交底纪要后五日内提供优化的施工组织设计。工程师确认的时间:收到后五天内审批确认。10.2群体工程中有关进度计划的要求:不采用、工期延误13.1双方约定工期顺延的其他情况:a、 一周内非承包人原因停水、停电累计超过8小时,则合同工期相应顺延,以水电供应部门提供的资料或现场监理与发包人代表共同确认 ;b 、因设计变更或发包人要求增加承包人的承包范围及工程内容而造成的工程量增加,其增加量未达到总工程量的十分之一时,承包人不得因此要求发包人增加工期(除发包人与监理工程师均认可外)。C、其他情况执行通用条款。14、工程竣工14.1、工程竣工(工期五个月)时,承包人应
11、完成的工程内容。a、 承包范围内的全部工程内容。b、 发包人在工程施工时增加承包人的承包范围和工程内容。c、 本工程与土建工程的配合工作。d、 承包人施工前准备阶段的工期。e、 本工程的各项验收工作14.2、工程竣工日工程竣工日以发包人签认的“工程竣工日确认书”为准。承包人承包的全部工程内容已按设计文件及合同约定竣工具备竣工验收各项要求(包括管道系统及设备内部处理、电气及仪表调试、单机试车),且经监理认可签署意见;由发包人组织设计方,监理方,承包人等相关单位进行竣工验收,工程竣工验收报告完成之日即为承包人的工程正式竣工日,发包人按此日签发“工程竣工日确认书”确认工程竣工。144工程交接工程竣工
12、及承包人清除有碍安全的杂物,厂房及机械清理干净后,承包人、发包人办理工程中间交接签证,签证完成后十日内承包人将交接范围内的工程全部移交发包人,联动试车完成后办理最终的工程交接手续。四、质量与验收、隐蔽工程和中间验收17.1双方约定中间验收部位:执行国家及相关行业规范或发包人、监理、承包人三方协商确定。、工程试车19.5试车费用:预试车包括的工作有管道系统及设备内部处理、电气及仪表调试、单机试车和无负荷联动试车。前三项由承包人完成并承担相应费用,无负荷联动试车及化工投料试车由发包人组织并承担相应费用,承包人提供相关工种各一人无偿配合一个月(联动及投料试车时间超过一个月由发包人承包人协商解决相应费
13、用)。 19.6、承包人必须留人坚守现场参加联动试车及化工投料试车以及试车过程中暴露出的问题的处理及缺陷的消除,属于承包人的责任,承包人必须无偿地按发包人要求限期完成。五、安全施工承包人提出安全文明施工措施并落实,争创安全文明工地。施工期间的事故责任和因此发生的费用、由责任方承担。发生重大伤亡及其他安全事故,承包人应按有关规定立即上报有关部门并通知监理工程师及发包人代表,同时按政府有关部门要求处理,发包人保留进一步处罚的权利。六、合同价款与支付、合同价款及调整23.2本合同价款采用固定价格合同 方式确定。(1) 本合同的合同包干总造价包括的工程内容:本工程施工合同的相关条款、施工图说、招标文书
14、及其附件(包括招标书面答疑及补充通知)所明确的工程内容。 (2)本合同的合同包干总造价已包括的费用内容及说明:a 本工程所需的全部直接费(不含本合同附件1发包人供应的部分可数未计价材料费和设备费用)、间接费、利润、政策性文件规定费用,税金和保险费、措施费、大型机械进出场费、其它风险费等所有费用。 b 发包人供应的所有未计价材料和设备,按定额规定应计取的安装费在工程合同包干总造价包括的工程内容范围内不作调整。c 工程所用材料的一切检验费用。d达到本工程所要求的工期而发生的抢工措施费。e施工过程中发生的特殊的技术和施工措施费。 f风险和措施包干费:施工过程中承包人因承担本工程承包范围内的全部工程内
15、容以及相应配合工程的责任而产生的风险和因防范风险而采取的措施以及其他原因发生的费用的包干费,其包干内容如下:承包人供应材料因市场价格变动产生的风险。 施工期间因保证施工进度、质量、安全、环保等各种因素而发生的安全文明施工措施费、技术措施费、施工措施费、成品特殊保护措施费和停水、停电(不论时间合计长短)造成的经济损失。单项直接费888元的设计变更,安装工程垃圾清除现场发生的一切费用。 发包人供应的材料和设备的下车费、保管费以及现场转运费。水电定额价与市场价的价差以及相应的摊销费。承包人供应的材料的以大代小和钢材不同规格串换价差。本工程招标文件中明示或暗示的各种风险。g凡属招标文书及答疑补充通知、
16、施工图说承包人预算书范围内的工程内容,均包含在合同包干总造价中,不再进行调整。h按招标文书及答疑补充通知、施工图说规定应计算、而投标报价书没有计算或少算的项目视为投标人已将其造价摊销在其他报价子项中,竣工结算时不予以调整。i特别强调,上述条款所确定的内容并充分考虑各种风险均已计入合同包干总造价中,在此之外发包人不再向承包人支付任何费用。(3) 风险范围以外合同价款调整方法:本工程的合同包干总造价是根据施工图说、招标文书及其附件(包括招标书面答疑及补充通知)进行包干的总造价,因此合同包干总造价的调整,只能因如下原因:A发包人要求变更设计而增减的工程量。B因发包人原因变更承包人的承包范围和工程内容
17、而增减的工程量。上述原因造成的工程量变更通过发包人、监理及承包人进行工程签证的方式予以确认,其费用(不含由发包人供应的未计价材料费和设备费)按如下方式计算:A在预算书中有相同子项,则按相同子项及同口径下浮计算;B 在预算书中有类似子项,则参考类似子项及同口径下浮计算; C在预算书中既无相同,又无类似子项,则按2000重庆市安装工程单位基价表、1999年全国统一建筑工程基础定额重庆市基价表及相关配套文件按实计算后下浮7。D 因设计变更而增加的材料品种,由发包人确认是否由承包人购买,若发包人自行购买则该材料款不进入结算价;若发包人同意承包人购买则由其提出计划,经现场监理工程师认质报发包人核价认可后
18、购买使用,工程竣工后按实结算。本工程除上述原因可调整合同包干总造价外,承包人不得以任何理由要求发包人调整合同包干总造价。所有设计变更必须由设计院出具变更通知书(属设计院书面委托授权范围的工程内容除外)并经总监理工程师、发包方项目负责人签字认可后承包人方可执行,否则若承包人已做此项工作,则发包人概不对此办理结算。若设计变更引起工程造价增加,则承包人必须在设计变更签发之日起七日内将需增加的造价,以工程签证表的统一形式报监理工程师、发包人代表及现场人员(2人),发包人项目负责人签字认可,逾期不报视为合同包干总造价无变动;发包人必须在七日内回复,逾期不回复视为发包人已认可。若设计变更引起工程造价减少,
19、则由发包人在设计变更签发之日起七日内将需减少的造价,以工程签证表的统一形式报承包人审核,逾期不报视为合同包干总造价无变动,承包人必须在七日内回复,逾期不回视为承包人已认可。所有因发包人的原因变更承包人的承包范围和工程内容而增减的工程量必须由发包人出具有其项目负责人签字的工程内容变更通知后承包人方可执行,否则发包人不予承认,若工程内容变更引起工程造价增加,则承包人必须在工程内容变更通知书签发之日起七日内将需增加的造价以工程签证表的统一形式报监理工程师、发包人代表及现场人员(2人),发包人项目负责人签字认可,逾期不报视为合同包干总造价无变动;若工程内容变更引起工程造价减少,则由发包人在工程内容变更
20、通知书签发之日起七日内将需减少的造价,以工程签证表的统一形式报承包人审核,逾期不报视为合同包干总造价无变动,承包人必须在七日内回复,逾期不回视为承包人已认可。所有工程签证资料由承包人办理,一式三份,送发包人档案室盖章归档,一份归发包人档案室,一份承包人归档,另一份由监理存档。工程竣工结算以承包人档案室提供的合法的原始资料为结算凭证,其他未及时归档的所有资料均无效,相应损失由承包人承担。特别强调:未按上述条款经全部指定人员按期签证归档编号盖章的签证表均为不合法签证,一切费用由承包人自负。调整合同包干总造价在工程竣工验收并移交后办清结算时,增减合同包干总造价。、工程预付款发包人向承包人预付工程款的
21、时间和金额或占合同价款总额的比例:不采用扣回工程款的时间、比例:不采用、工程量确认25.1承包人向工程师提交已完工程量报告的时间:每月二十五日前提交工程月进度报表及次月进度计划表一式四份,发包人及监理工程师收到后次月五日前核复。、工程款(进度款)支付发包人按其审核后的进度款(不含发包人供应的所有未计价材料费和设备费详见附件1及附件2)的80%通知承包人到工程所在地的地税部门领取相应金额的建安发票及税票,发包人在收到相关票据并确认无误后5日内按票面金额将进度款划拔到承包人指定的账户。七、材料设备供应本工程所需的材料、设备分发包人供应和承包人供应两种方式。、发包人供应材料设备27.1.1本工程所需
22、的部分可数未计价材料和设备如定型设备、部分非标设备等(详见合同附件1),由发包人供应,其中该附件的第一部分设备按合同附件1中明确的规格、数量供应,而该附件的第二部分可数材料由承包人根据工程实际安装所需提出供货品种、规格、数量计划、发包人按此供应。工程竣工后根据本合同施工图示、招标文书及答疑补充通知进行结算,无论出现超供或欠供其材料价款均不以实物进行结算,其具体结算方式如下:A 发包人按承包人所提材料、设备供应计划供货其品种、规格、数量超过结算应供数量,超过部分材料价款按招标人采购该材料平均单价(15%)超供量计算,该价款在工程结算款中扣除。B 发包人按承包人所提材料、设备供应计划供货其品种、规
23、格、数量不足结算应供数量,不足部分材料价款按发包人采购该材料平均单价欠供数量计算,该价款计入工程结算价款中支付承包人。C 平均单价:是指同品种、同规格材料在本工程实际采购的总货款实际采购量27.1.2 本工程所需的部分不可数的未计价材料如非金属板材、管材由发包人根据本合同附件2明确的品种规格、数量、定量包干供应,此部分材料数量在工程合同包干总造价包括的工程内容范围内不作调整(发生风险范围外的工程量变更除外).27.1.3 发包人供应的未计价材料和设备,由承包人在合同签订后20日内提出分期明细的供应总计划(同一厂家供应的材料或设备应安排一次购足),交发包人审核后,发包人按其审核后的时间、数量随工
24、程进度供应至施工现场,其定量包干供应材料发包人不予超供或欠供(发生风险范围外的工程量变更除外).27.1.4 承包人必须有足够的材料仓储量,当其材料将出现短缺时,承包人必须提前至少二十天通知发包人,否则由此造成拖延工期和经济损失的责任全由承包人承担。272 发包人在所供材料设备到货前24小时以书面形式通知承包人,由承包人派人与发包人共同清点,清点内容包括所到材料设备的种类、名称、规格、型号、数量、外观形态、质量证明文件等,清点完成后必须由发包人、监理、承包人三方在收料单上签字,该收料单一式三份,分别由发包人、监理、承包人三方存档。273 发包人供应的材料设备,承包人派人参加清点后由承包人妥善保
25、管,其费用已包含在合同包干总造价中。若发生丢失或损坏由承包人负责赔偿由此造成的经济损失。274 发包人供应的材料设备与一览表不符时,双方约定发包人承担责任如下:(1)材料设备单价与一览表不符:不采用(2)发包人供应的材料设备外观形态有明显缺陷,质量证明文件不全,承包人可拒绝接收保管,由发包人负责重新供应材料。(3)承包人可代为调剂串换的材料:不采用(4)到货地点与一览表不符:不采用(5)供应数量与一览表不符:不采用(6)发包人供应的材料设备到货时间早于27.1.3中供货计划确定的供货时间超过三十日,承包人可以拒绝接收保管,因到货时间迟于27.1.3中供货计划或27.2中书面通知所确定的供货时间
26、而造成工期延误的,相应顺延工期。27.5.1发包人供应的材料设备由承包人负责按国家及相关行业规范检验或试验,若不合格必须在签认收料单后72小时内书面通知发包人,由此产生的检验或试验费,往返运输费由发包人承担,并由其重新供应材料设备。27.5.2承包人不验收检查或不按规范验收检查发包人供应的材料和设备而造成工程质量不合格,工期延误等经济损失由承包人自负。、承包人采购材料设备 281承包人采购材料设备的约定:除发包人供应的材料(详见合同附件1、附件2)外,本工程所需的其余材料均由承包人采购供应。承包人采购供应的材料必须符合招标文书、施工图纸及国家或行业规范的要求(承包人采购前必须将拟购材料的品牌、
27、型号、规格及材料样品报监理工程师及发包人书面认可),并在材料设备到货前24小时内书面通知监理工程师清点,到货的材料设备必须与其样品质量一致并提供有效的质量保证书和必要的材料检验报告。 282发包人和监理工程师有权对承包人所供材料进行抽检,如发现有不合招标文书、施工图纸及国家或行业规范要求或与采购前所送样品质量不符的产品,承包人必须将该材料运离施工现场,由此造成的经济损失由承包人自负,并承担违约责任。 283承包人采购的材料设备在使用前应按国家或行业相关规范进行检验或试验,其相应费用已包含在合同包干总造价中,检验不合格的不得使用,承包人必须将该材料运离施工现场,由此造成的经济及工期损失由承包人承
28、担。 284发包人或监理工程师发现承包人未经发包人许可使用不符合招标文书、施工图纸及国家或行业规范要求或已经检验证明为不合格的产品或与采购前所送样品质量不符的产品,承包人必须无条件拆除,重新采购,并返工,由承包人承担发生的费用,由此延误的工期不予顺延。 285承包人需要使用代用材料时,必须经设计院、监理工程师、发包人认可后方能采购、使用,由此引起的合同价款调整按本合同相关条规执行。八、工程变更:风险范围以外的工程变更参照风险范围以外合同价款调整方法执行。九、竣工验收结算:32.1承包人提供竣工图的约定:工程竣工后二十天内移交审核完毕的完整的竣工资料肆套。 33 竣工结算(1) 工程结算总造价=
29、工程合同包干总造价发包人定量包干供应的未计价材料费(详见合同附件2)工程量的增减调整价工程工期奖罚-工程违约处理金发包人供应的材料(或设备)超、欠供的材料(或设备)结算价(2) 工程量的增减调整价按本合同第六部分23.2条(3)风险范围以外合同价款调整方法确定(3) 工程工期奖罚的确定按本合同第十部分35.2条确定(4) 工程违约处理金按本合同第十部分35.2条确定(5) 发包人供应的材料(或设备)超、欠供的材料(或设备)结算价按本合同第七部分27.1.1条确定(6) 工程结算总造价必须经过相关部门完成审计后方为有效的工程结算总造价。竣工结算审计必须在接到承包人结算资料后3个月内完成。(7)
30、工程结算总造价的审定从工程移交后开始,发包人与承包人先核对工程签证的有效资料和竣工资料及发包人供应材料数量后,承包人再提供工程结算书、工程签证的有效资料、竣工资料,发包人供应材料数量、发包人审定签字认可的施工组织设计、工程竣工日确认书、违约责任确认书等结算资料办理工程结算。(8) 从工程开工起每隔十五天,发包人、承包人双方必须核对当期的发包人供应的未计价材料和设备数量,并作出供应量清单,双方签字,工程移交后十天内双方核对供应总量,作出清单,双方签字认可。(9) 双方结算资料的递交和审核意见均以书面形式递交,对不完善,不真实,不合格的资料,发包人有权拒收,由此产生的结算审核延误时间由承包人负责承
31、担。十、违约、索赔和争议、违约35.1本合同中关于发包人违约的具体责任如下:本合同通用条款第24条约定发包人违约应承担的违约责任:不采用本合同通用条款第26.4款约定发包人违约应承担的违约责任:按通用条款执行本合同通用条款第33.3款约定发包人违约应承担的违约责任:按通用条款执行双方约定的发包人其他违约责任:发生时双方另行商定 35.2本合同中关于承包人违约的具体责任如下:(1) 承包人派驻施工现场的项目班子人员须与资格预审报送的项目班子一致,未经发包人同意不得随意更换,且必须在本工程现场全职上班,请三天以上假期应报发包人认可,若违反上述约定发包人按承包人履约保证金(函)的20%惩罚。(2)
32、工程如按合同工期竣工(以工程竣工日确认书签发之日为准),发包人将给予承包人10万元人民币的工期奖,若工程提前竣工,发包人另按1500元/天奖励承包人,天数累计计算,两项奖励同时进行:如工期延误,按天数对等累计处罚,即按1500元/天进行处罚,天数累计计算。(3) 承包人必须积极按本合同约定的结算条件配合发包人搞好工程结算,若其报审的工程结算总造价超过双方审定的工程结算总造价5%以上,发包人委托编审结算的费用由承包人承担,在承包人的工程尾款中扣出。(4) 工程在办理结算时,双方必须办理本项履约情况确认书。、争议37.1双方约定,在履行合同过程中产生争议时:(1) 请总监理工程师调解;(2) 采取
33、第种方式解决。 提交仲裁委员会仲裁 依法向人民法院提起诉讼。十一、其他、工程分包 执行通用条款、不可抗力39.1双方关于不可抗力的约定:按通用条款执行、保险40.6本工程双方约定投保内容如下:(1)发包人投保内容:按通用条款执行发包人委托承包人办理的保险事项:不采用(2)承包人投保内容:按通用条款执行、担保41.3本工程双方约定担保事项如下:(1) 发包人向承包人提供履约担保,担保方式为:不采用 担保合同作为 本合同附件。(3) 承包人向发包人提供履约担保,担保方式为:合同签订后五日内承包人将金额为中标金额5%的履约保函(发包人指定银行出具)交予发包人,担保合同作为本合同附件。(4) 双方约定
34、的其他担保事项:不采用、合同份数46.1双方约定合同副本份数:正本一式两份,副本一式十份,共十二份,发包人六份,承包人六份。、补充条款 工程资金支付(1) 本工程发包人不支付预付款(2) 承包人应在每月25日上报进度完成月报,发包人应在次月5日内审核完毕,发包人按审核后的进度款(不含发包人供应的所有未计价材料费和设备费详见附件1及附件2)的80%通知承包人到工程所在地的地税部门领取相应金额的建安发票及税票,发包人在收到相关票据并确认无误后5日内按票面金额将进度款划拔到承包人指定的账户。(3) “工程竣工日确认书”签认后,承包人交清审核完毕的完整的竣工资料,并完成现场施工设施及工程垃圾清理工作后
35、,工程进度款支付至合同包干总造价的80%,承包人应在收到此笔款后按本合同第14.4条约定的时间将竣工工程无条件交付发包人。一旦出现延误发包人将拒付全部工程余款或按承包人延误时间的10倍延期支付全部余款。(4) 工程化工投料试车验收合格后五日内发包人再付合同包干总造价的10%。(5) 发包人完成竣工结算报告的审定并上报相关部门完成审计后十五日内向承包人付至总结算价款的95%,工程质量保修金按总结算价款的5%扣留,从化工投料试车验收合格之日起分两年平均付清全部款项(无息)。(6) 承包人未按总监理工程师及发包人核准的进度工期完成相应的工程量或者因质量不符合要求而返工导致延误工期,发包人将按延误工期
36、的二倍时间缓付进度款。(二)经双方商定对本工程的电缆供应及计费方法作如下约定:(1)本工程所需的电缆均由发包人根据施工图按实供应,总价按1356750元包干。(2)本工程招标范围内的电缆安装费不再调整,电气安装工程、自控仪表安装工程总造价均已计入合同包干总造价,在此之外发包人不再向承包人支付其他任何费用。(3)本条款若与合同其他条款有不符之处,以本条款为准。(三)本工程安全文明施工专项措施费按181712元计取,由发包人在开工后十日内支付承包人。附件1发包人提供的设备清单和可数材料种类表第一部分:设备一、工艺(1):序号位号设 备 名 称规格型号数量备 注酸解、脚渣1L0101电动葫芦Q=3吨
37、 H=20米1台2V0102硫酸计量罐270027001台利旧3V0103稀酸计量罐220020001台利旧4V0104水封125012001台利旧5V0105ab沉降池 1000032002台不安装6V0201酸解尾气水池 640062001台不安装7V0301甲醛计量罐60016001台利旧8V0302二甲胺计量罐90016001台利旧9V0303制备罐175018241台利旧10V0304浓AMPAM贮罐220020001台利旧11V0305稀AMPAM贮罐220020001台利旧12V0306絮凝剂计量罐125016801台利旧13V0401泥浆受槽280023001台利旧14V040
38、2ab 小度水稀酸贮槽400028002台利旧,安装1台15P0101浓硫酸液下泵Q=50m/h;H=50mH2ON=22KW;n=2900r/min1台16P0102 ab稀钛液泵Q=60m/h;H=50mH2ON=22KW;n=2900r/min2台17P0103脚渣泵Q=30m/h;H=32mH2ON=7.5KW;n=2900r/min1台18P0201 ab酸解尾气水泵Q=190.8m/h;H=56mH2ON=75KW;n=2900r/min 2台19P0301屏蔽泵Q=12m/h;H=10mH2ON=1.5KW;n=2900r/min1台不安装20P0302屏蔽泵Q=12m/h;H=
39、10mH2ON=1.1KW;n=2900r/min1台不安装21P0303AMPAM输送泵Q=25m/h;H=32mH2ON=5.5KW;n=2900r/min1台利旧22P0401泥浆泵Q=30m/h;H=32mH2ON=7.5KW;n=2900r/min1台23P0402小度水泵Q=30m/h;H=32mH2ON=7.5KW;n=2900r/min1台24S0201酸解锅烟囱底座 300048251台25S0202酸解锅烟囱 1800152001台26M0401 ab板框压滤机XAY50/930-UG2台利旧,安装1台27X0101铁粉吊蓝100010002台不安装28X0102配料秤称重
40、量2吨1台不安装29X0402ab手推车载重200kg6台不安装二、工艺(2):序号位号设 备 名 称规格型号数量备 注一结晶、分离1X0501 ab主喷射器 600/6002台2X0502 ab辅喷射器 133/1332台3E0501 ab主冷凝器 12002台4E0501 ab辅冷凝器 3002台5V0502结晶液贮槽 4800X35001台不安装6P0501 ab结晶液泵Q=30m/h;H=40mH2ON=11KW;n=2900r/min2台7P0503 ab真空泵2BE1-203-02台8M0501圆盘过滤机WPG-141台不安装9V0504abc分离器60010803台不安装10V0
41、505滤液槽1500X1000X12001台不安装11P0504滤液泵Q=30m/h;H=40mH2ON=11KW;n=2900r/min1台12P0505 ab洗涤泵Q=20m/h;H=30mH2ON=5.5KW;n=2900r/min2台13L0501胶带输送机ZP60-10型1台不安装14V0506集液池2000200017001台不安装15P0506集液泵Q=10m/h;H=35mH2ON=4KW;n=2900r/min1台二控制过滤16V0601稀钛液贮槽 400028001台利旧17V0602混合槽 120013001台利旧18P0601稀钛液循环泵Q=20m/h;H=30mH2O
42、N=5.5KW;n=2900r/min1台19M0601 ab稀钛液压滤机XMY50/800-UB2台20V0603 ab清钛液贮槽 480048002台不安装21P0602 ab清钛液泵Q=20m/h;H=30mH2ON=5.5KW;n=2900r/min2台三浓缩22V0701 ab清钛液高位槽 220020001台利旧23E0701abc薄膜浓缩蒸发器F=30 m3台利旧, 安装1台24X0701 abc 旋风分离器 90048002台利旧,不安装25X0702 abc大气冷凝器 100064462台利旧,不安装26V0702浓钛液液封槽 125015003台利旧27V0703ab浓钛液贮槽 4800X48002台不安装28P0701浓钛液泵Q=80m/h;H=50mH2ON=37KW;n=2900r/mi1台29V0704水封槽 220025001台利旧30V0705冷凝水回收槽 220020001台利旧31P0702冷凝水泵Q=25m/h;H=32mH2ON=5.5KW;n=2900r/mi1台四空压站32C1401abcd空气压缩机SA-120W4台螺杆式,安装3台33X1401 abcd液气分离器41012004台不安装34X1402冷冻式干
