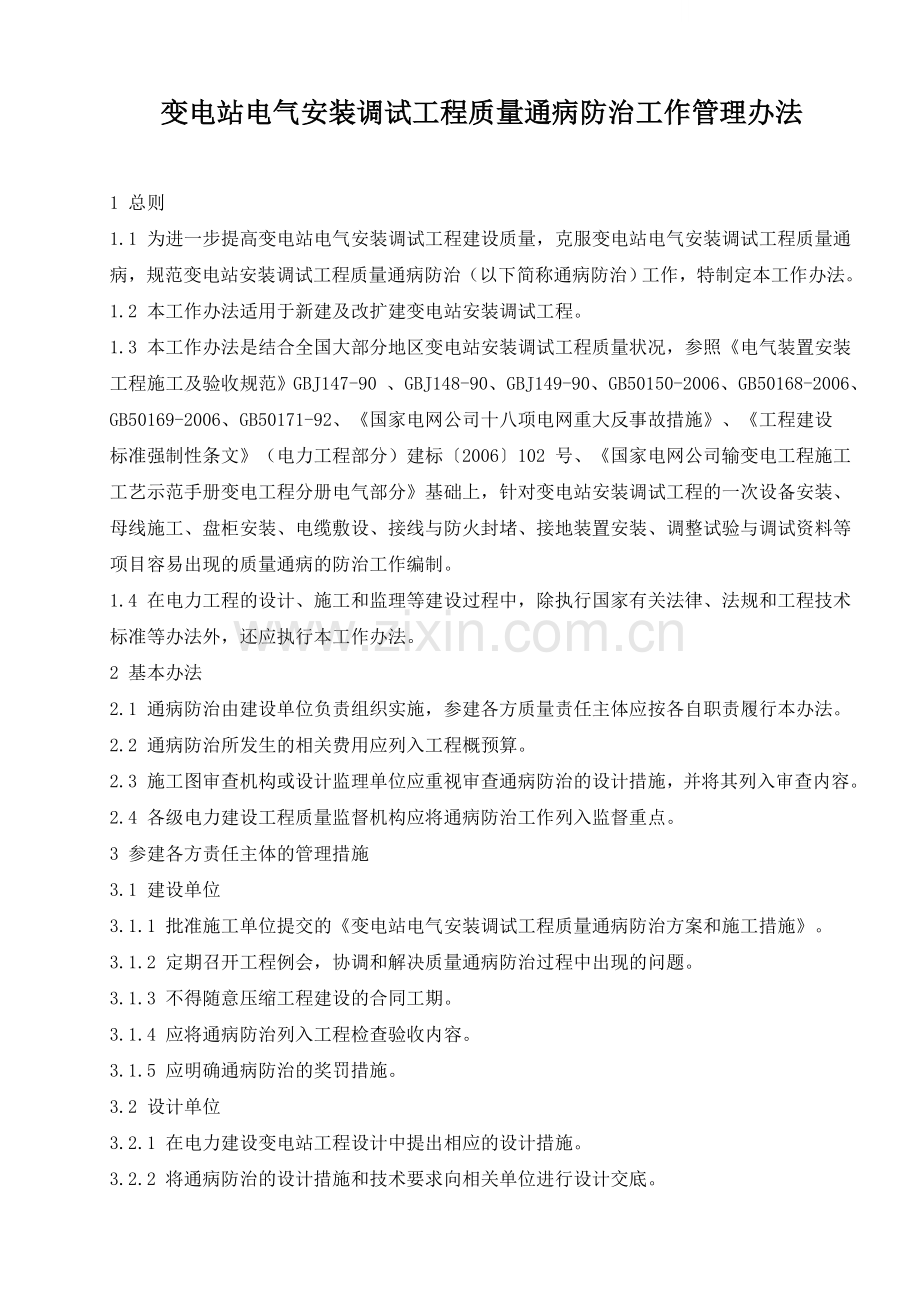

1、变电站电气安装调试工程质量通病防治工作管理办法1 总则1.1 为进一步提高变电站电气安装调试工程建设质量,克服变电站电气安装调试工程质量通病,规范变电站安装调试工程质量通病防治(以下简称通病防治)工作,特制定本工作办法。1.2 本工作办法适用于新建及改扩建变电站安装调试工程。1.3 本工作办法是结合全国大部分地区变电站安装调试工程质量状况,参照电气装置安装工程施工及验收规范GBJ147-90 、GBJ148-90、GBJ149-90、GB50150-2006、GB50168-2006、GB50169-2006、GB50171-92、国家电网公司十八项电网重大反事故措施、工程建设标准强制性条文(

2、电力工程部分)建标2006102 号、国家电网公司输变电工程施工工艺示范手册变电工程分册电气部分基础上,针对变电站安装调试工程的一次设备安装、母线施工、盘柜安装、电缆敷设、接线与防火封堵、接地装置安装、调整试验与调试资料等项目容易出现的质量通病的防治工作编制。1.4 在电力工程的设计、施工和监理等建设过程中,除执行国家有关法律、法规和工程技术标准等办法外,还应执行本工作办法。2 基本办法2.1 通病防治由建设单位负责组织实施,参建各方质量责任主体应按各自职责履行本办法。2.2 通病防治所发生的相关费用应列入工程概预算。2.3 施工图审查机构或设计监理单位应重视审查通病防治的设计措施,并将其列入

3、审查内容。2.4 各级电力建设工程质量监督机构应将通病防治工作列入监督重点。3 参建各方责任主体的管理措施3.1 建设单位3.1.1 批准施工单位提交的变电站电气安装调试工程质量通病防治方案和施工措施。3.1.2 定期召开工程例会,协调和解决质量通病防治过程中出现的问题。3.1.3 不得随意压缩工程建设的合同工期。3.1.4 应将通病防治列入工程检查验收内容。3.1.5 应明确通病防治的奖罚措施。3.2 设计单位3.2.1 在电力建设变电站工程设计中提出相应的设计措施。3.2.2 将通病防治的设计措施和技术要求向相关单位进行设计交底。3.3 施工单位3.3.1 认真编写变电站电气安装调试工程质

4、量通病防治方案和施工措施,经监理单位审查、建设单位批准后实施。3.3.2 应做好原材料和构配件的第三方试验检测工作,未经复试或复试不合格的原材料不得用于工程。在采用新材料时,除应有产品合格证、有效的新材料鉴定证书外,还应进行必要检测。原材料、构配件的试验检测必须坚持见证取样制度。3.3.3 记录、收集和整理通病防治的方案、施工措施、技术交底和隐蔽验收等相关资料。3.3.4 根据经批准的变电站电气安装调试工程质量通病防治方案和施工措施,对作业班组进行技术交底,样板引路。3.3.5 专业分包单位应提出分包工程的通病防治措施,由总包单位核准、监理单位审查、建设单位批准后实施。3.4 监理单位3.4.

5、1 审查施工单位提交的变电站电气安装调试工程质量通病防治方案和施工措施,提出具体要求和监控措施,并列入监理规划和监理细则。3.4.2 认真做好隐蔽工程和工序质量的验收,上道工序不合格时,不允许进入下一道工序施工。3.4.3 对设备安装、试验坚持旁站,加强对工程质量的平行检验,发现问题及时处理。3.4.4 工程完工后,应认真填写变电站电气安装调试工程质量通病防治工作评估报告。第一章电气一次设备安装质量通病防治1.1 设计1.1.1 预留螺栓孔应与设备固定螺栓规格相匹配,防止因螺栓孔过大造成螺栓紧固后垫片凹入预留孔内。1.1.2 对随设备支柱成套供货的隔离开关机构箱固定配置加工误差提出要求,以保证

6、隔离开关垂直拉杆的垂直度。1.1.3 35kV 及以上户外设备间隔端子箱应与本间隔开关机构箱方向一致,以便于运行维护,防止运行人员走错间隔。1.1.4 电抗器室10kV 母线支持瓷瓶爬电比距应满足该地区污秽等级的爬距要求。1.1.5 设备支架柱(杆)头板的几何形状与尺寸宜采用多边形,不得影响电缆穿管与设备接线盒的连接;混凝土环形杆杆头板加筋肋的位置不得影响接地扁铁的焊接。1.1.6 设备支架柱(杆)的基础形状、尺寸应不影响操作机构箱电缆穿管的顺畅穿入(应采用地面下杯口基础固定设备支架柱可避免此现象的发生)。1.2 设备监造单位1.2.1 充油(气)设备渗漏缺陷现场处理困难。监造过程中应重点进行

7、设备的壳体、法兰加工、外购件等接口部件的质量精度检查,加强对试组装密封试验的监造。1.2.2 在技术协议中明确设备各部件采用合适的防腐(如烤漆、热镀锌、镀铬)工艺,避免设备本体、机构箱门把手、螺栓等附件锈蚀。1.3 施工1.3.1 充油(气)设备渗漏主要发生在法兰连接处。安装时应详细检查密封圈材质及法兰面平整度是否满足标准要求,螺栓紧固力矩应满足厂家说明书要求,不得过拧。1.3.2 在设备支柱上配置隔离开关机构箱支架时,电(气)焊不得造成设备支柱及机构箱污染。为防止垂直拉杆脱扣,隔离开关垂直及水平拉杆连接处夹紧部位应可靠紧固。1.3.3 在槽钢或角钢上采用螺栓固定设备时,槽钢及角钢内侧应穿入与

8、螺栓规格相同的斜平垫(方平垫),不得使用圆平垫。1.3.4 结合滤波器到PT(CVT)的连线应采用绝缘导线连接。1.3.5 充油设备套管使用硬导线连接时套管端子不得有应力,防止因气温变化、套管端子长期受力易造成渗(漏)油。第二章 母线施工质量通病防治2.1 设计2.1.1 35KV 及以下硬母线应按加装绝缘套设计,避免安装时金具不配套影响安装工艺。2.2 施工2.2.1 硬母线制作要求横平竖直,母线接头弯曲应满足规范要求,并尽量减少接头。2.2.2 支持瓷瓶不得固定在弯曲处,应固定在弯曲处的两侧直线段250 处。2.2.3 相临母线接头不应固定在同一瓷瓶间隔内,应错开间隔安装。2.2.4 母线

9、平置安装时,贯穿螺栓应由下往上穿;母线立置时,贯穿螺栓应由左向右、由里向外穿,连接螺栓长度宜露出螺母23 扣。2.2.5 硬母线接头加装绝缘套后,要求在绝缘套下凹处打排水孔,防止雨水顺母线边缘进入接头绝缘套内,使绝缘套下凹处存水。2.2.6 直流均衡汇流母线及交流中性汇流母线刷漆应规范。刷漆应满足不接地者为紫色,接地者为紫色带黑色条纹的要求。2.2.7 户外600mm2 以上的软导线压接线夹口向上安装时,应在线夹底部打直径不易超过8mm 的泄水孔(以防进入冬季寒冷地区雨水结冰冻裂线夹)。2.2.8 施工时应精确测量档距(、考虑挂线金具的允许偏差,放样后准确下料,避免软母线弧度不一致。2.2.9

10、 短导线压接时,要求将导线插入线夹内距底部10mm,用同等导线T 接螺栓线夹或其他夹具在线夹入口处将导线夹紧、从管口处向线夹底部压接,以避免出现易隆起或灯笼现象。第三章 盘柜安装质量通病防治3.1.1 盘、柜安装固定要牢固可靠,主控制盘、继电保护盘和自动装置盘等不宜与基础型钢焊死,应按盘底座孔距在槽钢上定位、打孔、攻丝,用螺栓固定。3.1.2 各厂家盘、柜规格、颜色不统一,施工时不便安装、安装后视觉效果差。应提前策划采用统一规格、颜色的箱体。3.1.3 端子箱箱体应有升高座,应满足下有通风孔、上有排气孔的要求;动力电缆与控制电缆之间应有防护隔板。内部加热器的位置应与电缆保持一定距离,且接线端子

11、应在加热器下方,避免加热器运行时灼伤电缆。3.1.4 端子箱基础预埋件与端子箱底框架不匹配时,可采用膨胀螺栓固定端子箱,安装后端子箱立面应保持在一条直线上。第四章 电缆敷设、接线与防火封堵质量通病防治4.1 设计4.1.1 防火墙隔板的设计厚度应满足10mm 的工艺要求。4.1.2 交流三芯电力电缆在普通支架上敷设不宜超过1 层(单芯电力电缆应“品”字形敷设)。4.1.3 控制室、继电室内电缆较多,为便于施工、运行、维护,防静电地板与电缆桥架设计要相互结合,避免电缆与静电地板支架相互打架。或直接采用带电缆托架的盘柜支架,取消电缆槽盒。4.1.4 设在一层的控制室或继电保护小室宜取消防静电地板,

12、采用电缆沟进线。4.1.5 在电缆沟十字交叉口、丁字口处增加电缆托架,以防止电缆落地或过度下坠。4.1.6 后台机、监控系统、远动机、电度表计费系统、信息子站等装置工作电源不应接至屏顶交流盘小母线,应接至UPS 交流电源。双路电源时,要对每路电源进行核对。4.1.7 双通道保护复用接口柜的两路直流电源应分别取自不同段直流电源。4.2 施工4.2.1 电缆管切割后,管口必须进行锉光处理,以防损伤电缆,也可在管口上加装软塑料套。4.2.2 施工人员在敷设进端子箱、汇控箱及机构箱电缆管时,应根据进入电缆多少按尺寸将箱底板开孔,不应将箱底板拆除。4.2.3 进入机构箱的电缆管,其水平段下部回填土必须夯

13、实,或采取其它防止因地面硬化、打夯、地面下沉、覆盖石子等,造成电缆管受力,带动机构箱下沉、变形的措施。4.2.4 固定电缆桥架连接板的螺栓应由里向外穿,以免划伤电缆。4.2.5 在十字口及拐弯处电缆支架距离大于800mm 时应增加电缆支架,以防电缆下坠。转角处应多设绑扎点,确保电缆无弯曲,平整一致、美观,无交叉。电缆下部距地面距离应在100mm 以上。4.26 不同截面芯线不得插接入同一端子内;线芯握圈连接,线圈内径应与固定螺栓外径匹配,不得过大;两芯接在同一个端子上时,两芯中间必须加装平垫,一个端子内接线数不应多于2 芯。插入式接线线芯割剥不得过长或过短,防止紧固后铜导体外裸或紧固在绝缘层上

14、造成接触不良。4.2.9 在有线槽的汇控柜及端子箱内接线,每根电缆的芯线宜单独成束绑扎放入接线槽内,以便于查线,不应将未单独成束绑扎的多根电缆放入接线槽盒内。4.2.10 汇控柜内电缆接线较多,厂家带的接地铜排接线点少,不能满足接线要求时,应增加接地铜排,避免将2 根以上的接地线接在一个接地点上。4.2.11 电缆沟支架上安装动力电缆与控制电缆隔板时,在支架处应将隔板切割插入支架内,紧贴沟壁,不得有缝隙,且固定牢固。4.2.12 应采用热缩管对电缆破头进行包扎,包扎前需采用防水胶带对电缆破头处密封包扎,然后套入热缩管进行热缩。4.2.13 端子箱内二次接线电缆头应高出盘(箱)底部100-150

15、mm。4.2.14 电缆割剥时不得损伤电缆线芯绝缘层;屏蔽层与4mm2 多股软铜线连接引出接地要牢固可靠,采用焊接时不得烫伤电缆线芯绝缘层。4.2.15 CT 中性点N 接地点应单独、直接接地。防止出现不接地、在端子箱和保护屏处两点接地、差动保护多组CT 中性点N 串接后于一处接地等现象。第五章 接地装置安装质量通病防治5.1 设计5.1.1 变电站构架及设备支柱接地端子与设备基础帽顶面的距离满足300mm 为宜,便于涂刷接地标识漆(螺栓紧固部位不得涂刷)。5.1.2 设备支柱上部接地端子的位置应便于接地体的安装;接地端子的数量应与设备双接地或单接地的要求一致。5.1.3 接地引下线的截面尺寸

16、应视接地的重要程度不同而不同,防止全站接地引下线截面尺寸相同的情况出现。5.1.4 混凝土电杆杆头板应设置供设备二次接地用的螺栓孔,或在钢箍上设置接地端子。5.1.5 接地端子螺栓孔的直径应不小于15mm。5.1.6 变电站接地装置应与线路的避雷线相连,且又便于分开的连接点。5.2 施工5.2.1 施工时不得用锤直接敲打扁钢进行调直,以免造成扁钢表面凸凹不平或锈蚀。5.2.2 敷设在设备支柱上的扁钢应紧贴设备支柱或加装不锈钢紧固带紧固,刮风时不应有响声。5.2.3 户外接地线采用多股裸露细铜辫连接时,为防止氧化腐蚀、断股,应将铜辫搪锡或加装热缩套。5.2.4 镀锌扁钢弯曲时应采用冷弯工艺。电(气)焊加热弯曲易破坏镀锌层,且防腐处理不当易锈蚀。5.2.5 站内所有爬梯应与主接地网可靠连接。安装在钢构架上的爬梯不应靠固定爬梯螺栓连接接地,应采用专用的接地线与主网可靠连接,或将爬梯底端抱箍与架构接地引下线焊接。5.2.6 混凝土环形杆架构上的地线支架、避雷针应采用栓接或法兰方式与杆头板连接,并满足电气通流要求,尽量避免采用焊接方式连接。5.2.7 钢架构底部接地引下线应与架构柱间留有一定的距离或相互绝缘,以便于接地电阻测试。第六章 附 则6.1. 本办法由某风力发电有限公司工程部负责解释。6.2 本办法自发布之日起执行。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
