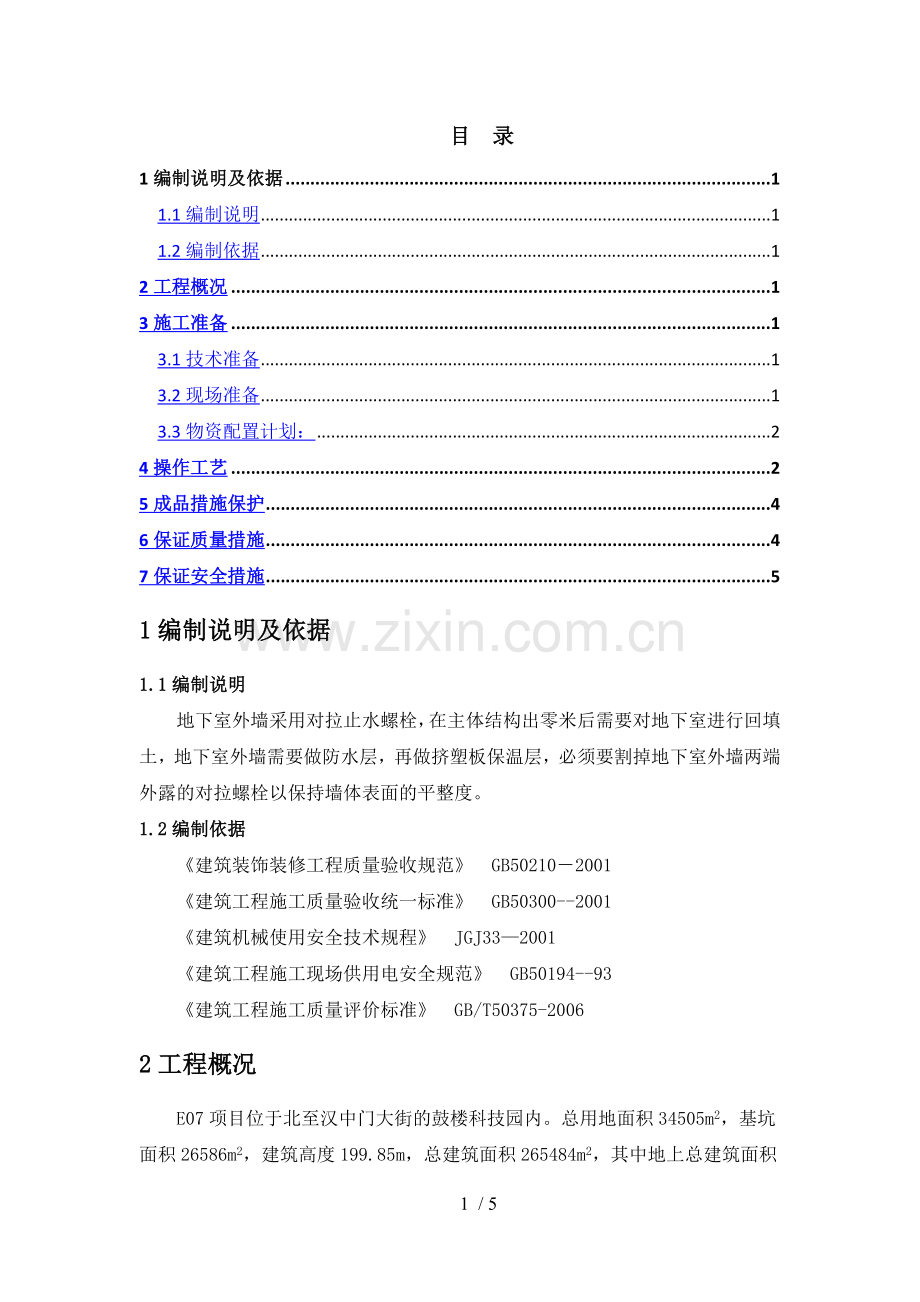

1、目 录1编制说明及依据11.1编制说明11.2编制依据12工程概况13施工准备13.1技术准备13.2现场准备13.3物资配置计划:24操作工艺25成品措施保护46保证质量措施47保证安全措施54 / 51编制说明及依据1.1编制说明地下室外墙采用对拉止水螺栓,在主体结构出零米后需要对地下室进行回填土,地下室外墙需要做防水层,再做挤塑板保温层,必须要割掉地下室外墙两端外露的对拉螺栓以保持墙体表面的平整度。1.2编制依据建筑装饰装修工程质量验收规范 GB502102001建筑工程施工质量验收统一标准 GB50300-2001建筑机械使用安全技术规程 JGJ332001建筑工程施工现场供用电安全规

2、范 GB50194-93建筑工程施工质量评价标准 GB/T50375-20062工程概况E07项目位于北至汉中门大街的鼓楼科技园内。总用地面积34505m2,基坑面积26586m2,建筑高度199.85m,总建筑面积265484m2,其中地上总建筑面积187679m2,地下总建筑面积77805m2,标准层高为4.2m,为框架剪力墙结构。本工程南侧为集庆门大街,西侧为清河路,东侧及北侧为在施工程,是一集办公、研发、避难、空中花园于一体的多功能建筑。3施工准备3.1技术准备按照质量通病防治措施要求进行技术交底工作的编制,劳务人员进场后现场对每一个工人进行交底,做到事前计划,过程控制,结果验收。进行

3、样板领路程序,先进行样板施工,经施工单位、监理单位、建设单位共同验收合格后进行大面积施工。3.2现场准备楼层垃圾清理干净,外墙脚手架防护到位,。将对拉螺栓周边垃圾清理干净,提前洒水湿润。3.3物资配置计划:3.3.1材料要求(1)水泥:325号硅酸盐水泥;(2)聚合物防水砂浆;(3)聚氨酯防水涂料;3.3.2主要机具手推车、木抹子、铁抹子、小平锹、小水桶、长毛刷、喷壶、钢丝刷子、锤子、凿子、电镐、切割机、錾子等。 4操作工艺工艺流程:外墙两端对拉螺栓的割除处理螺栓节点周围的钻孔洒水润湿用水泥砂浆进行填充抹平(1)外墙两端对拉螺栓的割除处理:用钢筋切割机将地下室外墙两侧的外露对拉螺栓切割,并将节

4、点处焊平以保持墙面的平整度。(2)螺栓节点周围的钻孔:以对拉螺栓为中心,用电镐向墙体内剃混凝土形成喇叭形,外口直径为100mm,深度为40mm,形状见下图。(3)洒水润湿:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使螺栓眼周围保持湿润。施工时再进行小量喷水,以便施工。(4)用水泥砂浆进行填充抹平: 用铁抹子将水泥砂浆抹到喇叭形洞口中,抹平压光,在墙体表面覆盖150X150mm防水卷材附加层,见下图。40100一、螺栓孔周围向孔内剔凿40mm40150150mm150mm防水卷材四、有外包防水卷材处,在外侧增加一层防水卷材附加层,附加层面积150mm150mm。5成品措施保护(1)加强对施工

5、操作人员的教育,增强成品保护意识。(2)落地砂浆及时清除,收集再用。以免与地面粘结,影响下道工序施工。(3)对进场的材料、成品或半成品要进行进场检验,检验合格后分类管理、挂牌标识、妥善保护。(4)砂浆强度达到要求后,立即进行浇水养护,养护期不少于3天;6保证质量措施(1)施工员、技术员严格按照技术交底要求进行班前技术交底,过程检查监督,没到工序均进行检查验收后方可进行下一道工序施工。(2)严格控制材料进场质量,做到每一种材料进场要对其进行检查,须做复试的立即要求进行复试。(3)严格按照技术交底要求进行1:2水泥砂浆的配置。(4)项目部技术总工、技术员定期不定期的进行抽查,发现不合格的要求立即进行返工处理。7保证安全措施(1)项目部安全控制必须坚持“安全第一、预防为主”的方针。(2)工人进场后立即进行安全技术交底,做到将交底交到每个人手中。(3)墙外操作人员注意需穿防滑鞋、系安全带;(4)对施工临边进行防护、施工机械进行检查维修保养,确保安全运行。
