某厂区高支模工程施工方案.doc

上传人:二*** 文档编号:4577708 上传时间:2024-09-30 格式:DOC 页数:4 大小:12.54KB 下载积分:5 金币
下载 相关 举报
某厂区高支模工程施工方案.doc_第1页
第1页 / 共4页
本文档共4页,全文阅读请下载到手机保存,查看更方便
资源描述

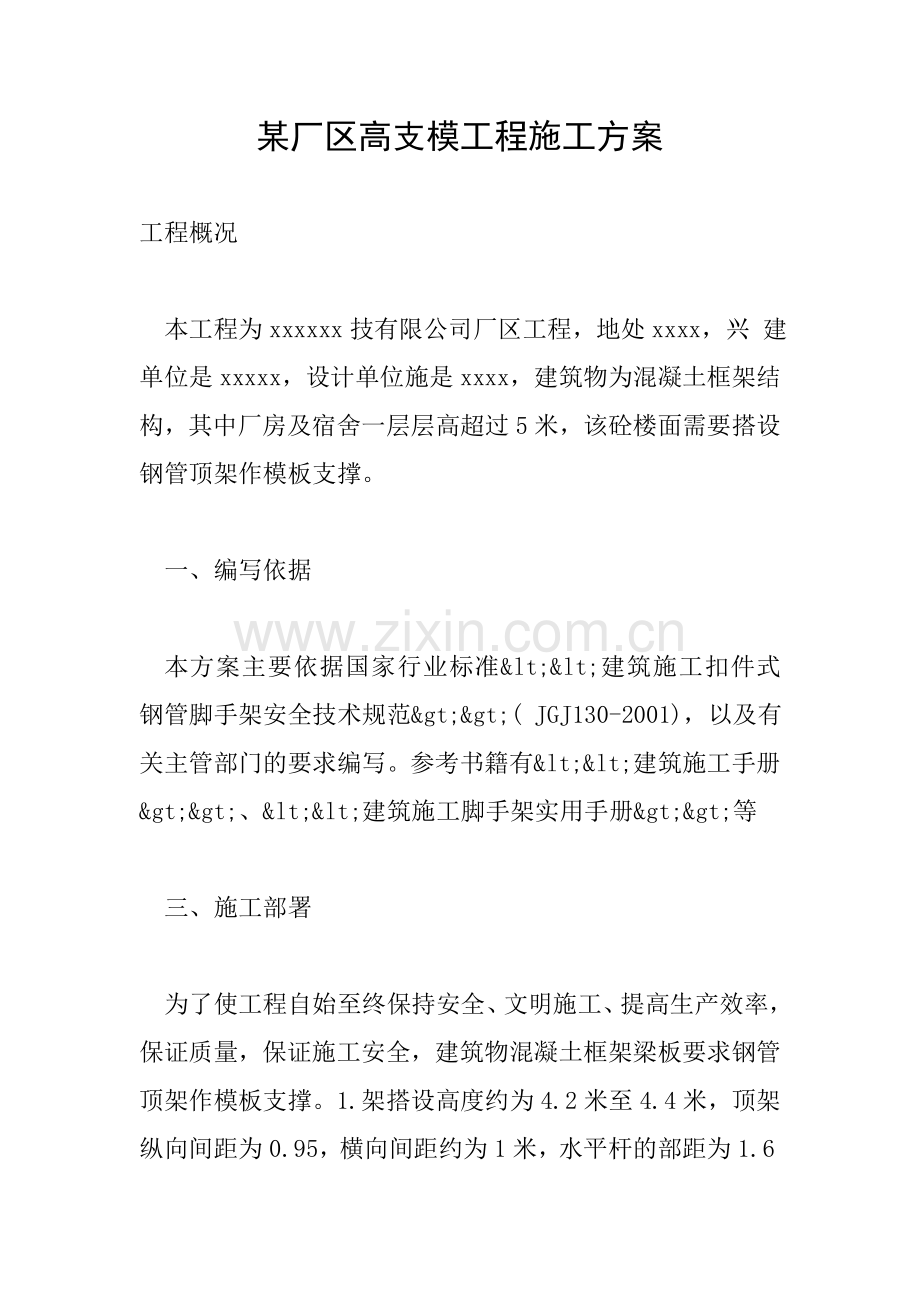

某厂区高支模工程施工方案 工程概况 本工程为xxxxxx技有限公司厂区工程,地处xxxx,兴 建单位是xxxxx,设计单位施是xxxx,建筑物为混凝土框架结构,其中厂房及宿舍一层层高超过5米,该砼楼面需要搭设钢管顶架作模板支撑。 一、编写依据 本方案主要依据国家行业标准<<建筑施工扣件式钢管脚手架安全技术规范>>( JGJ130-2001),以及有关主管部门的要求编写。参考书籍有<<建筑施工手册>>、<<建筑施工脚手架实用手册>>等 三、施工部署 为了使工程自始至终保持安全、文明施工、提高生产效率,保证质量,保证施工安全,建筑物混凝土框架梁板要求钢管顶架作模板支撑。1.架搭设高度约为4.2米至4.4米,顶架纵向间距为0.95,横向间距约为1米,水平杆的部距为1.6米。 2.顶架要设置水平剪刀撑,增加水平方向的约束,同时还要利用已有建筑物的梁、柱对支撑结构顶紧和拉紧,水平剪刀撑搭设时,其两端与中间从顶层开始向下每隔2步(约4.8米)设置一道水平剪刀撑。 3.顶架四角应抱角斜撑,斜撑对支撑体系的安全稳定性能起到增强的作用,斜撑均应由底至顶连续设置。斜撑的搭设应随立杆、纵向和横向水平杆等同步搭设。 4.在搭设、使用、拆除施工过程中,严格按照施工规范及有关施工要求施工,完善管理制度,定期和不定期检查,密切注意使用安全,确保实用、美观、稳固。 材料要求 1、立杆、横杆、(水平杆)、剪刀撑等均用φ48*3.0㎜的焊接管。 2、回转扣、直角扣件、对接扣件等必须配套齐全。 3、扣件活动部位应灵活转动,与钢管的贴合面必须严格整齐,保证与钢管扣紧时接触良好。 4、所有构件必须经过防锈处理,确保力学性能达到规范要求。 5、钢管和扣件应分类堆放,露天堆放及堆垛上应有塑料布等防水材料覆盖。 五、砼楼面顶架的搭设要求 (1)、搭设要求: 1、高支模的组成部分有:力杆、横杆、斜撑等组成。 2、搭设顺序::放置纵向扫地杆----主柱----第一步纵向水平杆----横向扫地杆----第一步横向水平杆----第二步纵向水平杆----。 3、立竿、在搭设时纵向的距离要均匀。立杆柱脚均应加设垫板。 4、支架立杆应竖直设置,每2米高度的垂直允许偏差为15毫米,如此类推。 5、立杆、水平杆应要采用对接,对接扣件应交错布置,要求同外脚手架。 6、每水平杆交汇处必须用直角扣件扣紧。 首页上一页12下一页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
