收藏 分销(赏)

道路水泥稳定碎石基层专项施工方案.docx

上传人:快乐****生活 文档编号:4574974 上传时间:2024-09-30 格式:DOCX 页数:6 大小:21.19KB
下载 相关 举报
道路水泥稳定碎石基层专项施工方案.docx_第1页
第1页 / 共6页
道路水泥稳定碎石基层专项施工方案.docx_第2页
第2页 / 共6页
道路水泥稳定碎石基层专项施工方案.docx_第3页
第3页 / 共6页
道路水泥稳定碎石基层专项施工方案.docx_第4页
第4页 / 共6页
道路水泥稳定碎石基层专项施工方案.docx_第5页
第5页 / 共6页
点击查看更多>>
资源描述

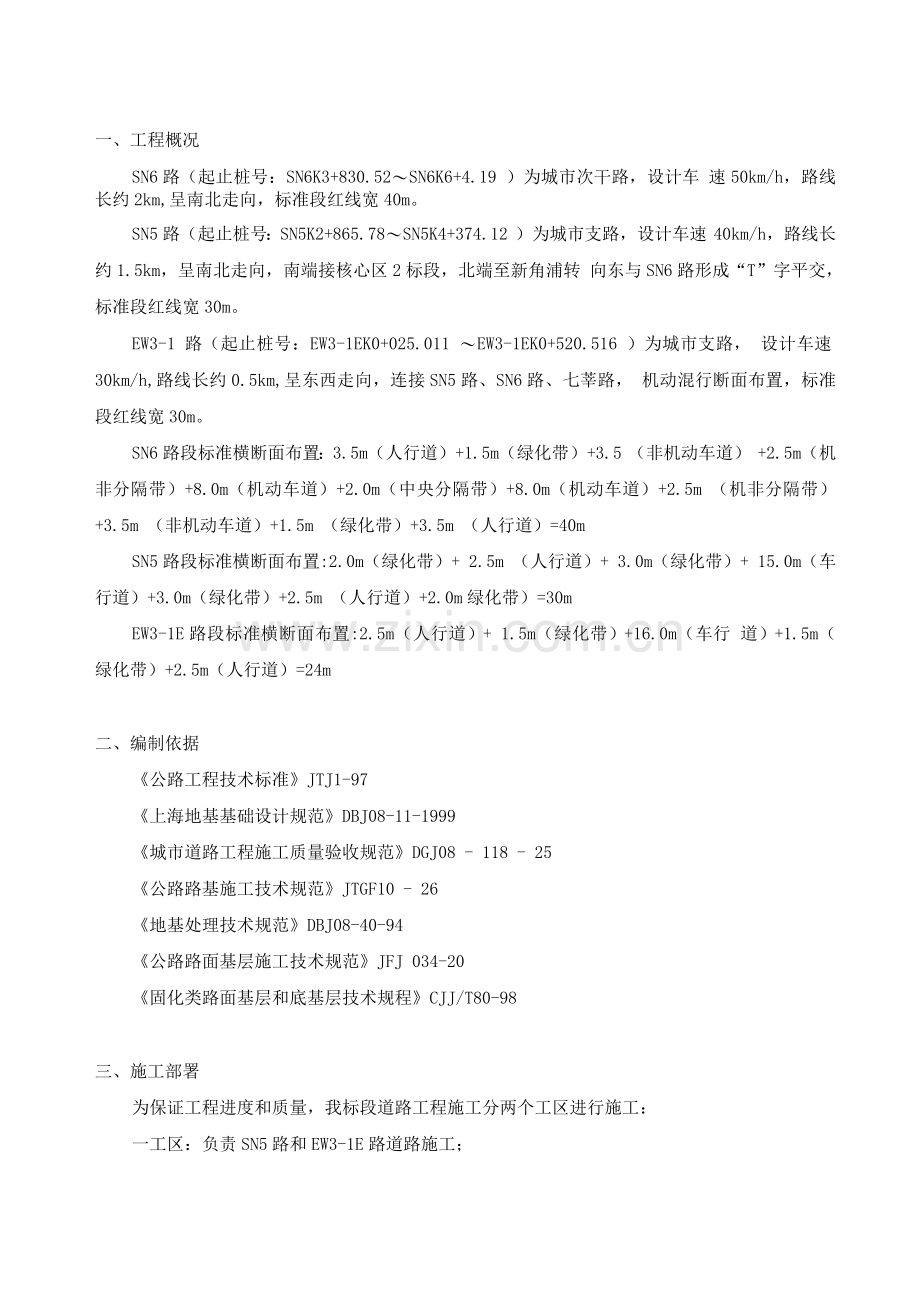

1、一、工程概况SN6路(起止桩号:SN6K3+830.52SN6K6+4.19 )为城市次干路,设计车 速50km/h,路线长约2km,呈南北走向,标准段红线宽40m。SN5路(起止桩号:SN5K2+865.78SN5K4+374.12 )为城市支路,设计车速 40km/h,路线长约1.5km,呈南北走向,南端接核心区2标段,北端至新角浦转 向东与SN6路形成“T”字平交,标准段红线宽30m。EW3-1 路(起止桩号:EW3-1EK0+025.011 EW3-1EK0+520.516 )为城市支路, 设计车速30km/h,路线长约0.5km,呈东西走向,连接SN5路、SN6路、七莘路, 机动混行

2、断面布置,标准段红线宽30m。SN6路段标准横断面布置:3.5m(人行道)+1.5m(绿化带)+3.5 (非机动车道) +2.5m(机非分隔带)+8.0m(机动车道)+2.0m(中央分隔带)+8.0m(机动车道)+2.5m (机非分隔带)+3.5m (非机动车道)+1.5m (绿化带)+3.5m (人行道)=40mSN5路段标准横断面布置:2.0m(绿化带)+ 2.5m (人行道)+ 3.0m(绿化带)+ 15.0m(车行道)+3.0m(绿化带)+2.5m (人行道)+2.0m绿化带)=30mEW3-1E路段标准横断面布置:2.5m(人行道)+ 1.5m(绿化带)+16.0m(车行 道)+1.

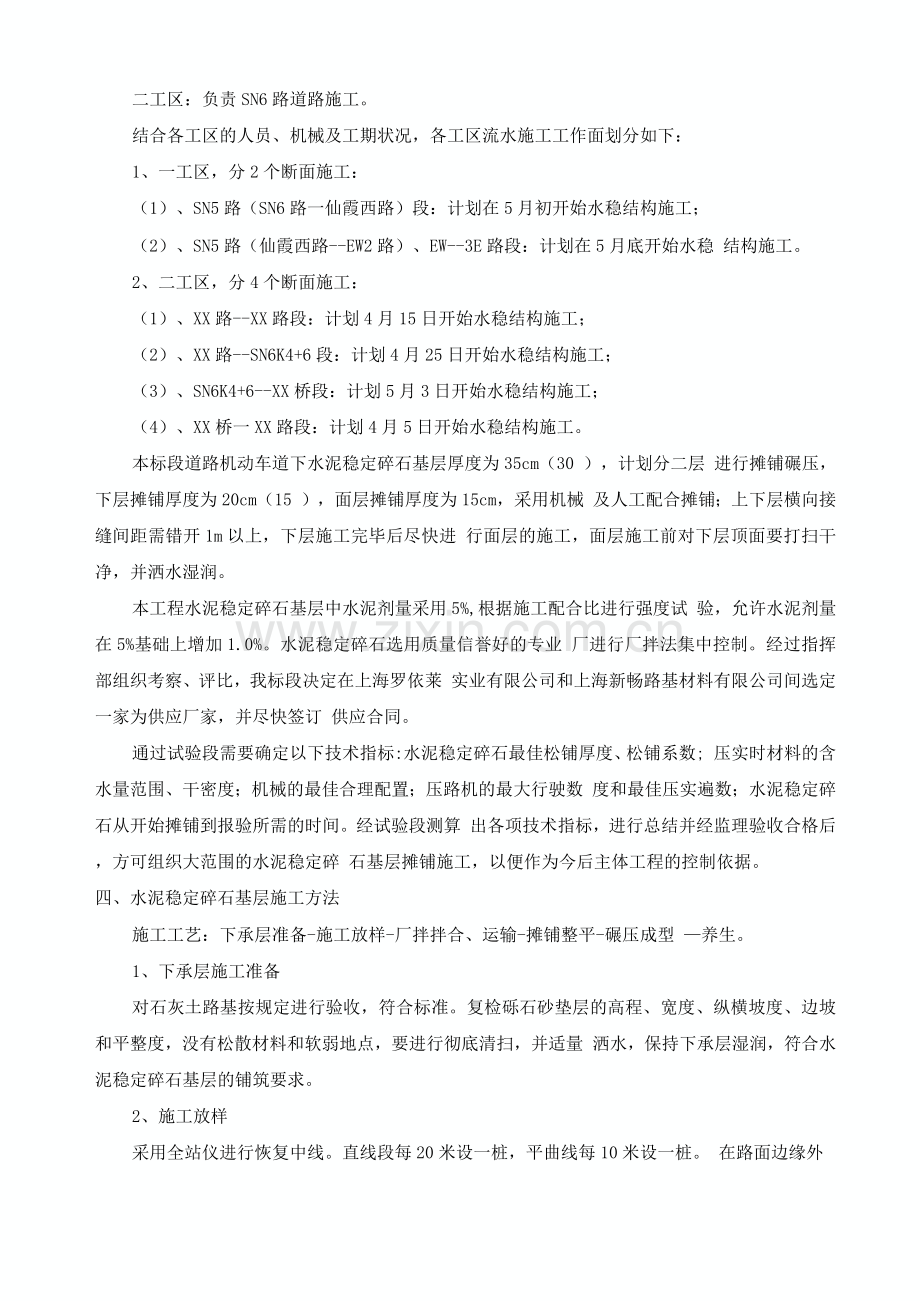

3、5m(绿化带)+2.5m(人行道)=24m二、编制依据公路工程技术标准JTJ1-97上海地基基础设计规范DBJ08-11-1999城市道路工程施工质量验收规范DGJ08 - 118 - 25公路路基施工技术规范JTGF10 - 26地基处理技术规范DBJ08-40-94公路路面基层施工技术规范JFJ 034-20固化类路面基层和底基层技术规程CJJ/T80-98三、施工部署为保证工程进度和质量,我标段道路工程施工分两个工区进行施工:一工区:负责SN5路和EW3-1E路道路施工;二工区:负责SN6路道路施工。结合各工区的人员、机械及工期状况,各工区流水施工工作面划分如下:1、一工区,分2个断面施

4、工:(1)、SN5路(SN6路一仙霞西路)段:计划在5月初开始水稳结构施工;(2)、SN5路(仙霞西路-EW2路)、EW-3E路段:计划在5月底开始水稳 结构施工。2、二工区,分4个断面施工:(1)、XX路-XX路段:计划4月15日开始水稳结构施工;(2)、XX路-SN6K4+6段:计划4月25日开始水稳结构施工;(3)、SN6K4+6-XX桥段:计划5月3日开始水稳结构施工;(4)、XX桥一XX路段:计划4月5日开始水稳结构施工。本标段道路机动车道下水泥稳定碎石基层厚度为35cm(30 ),计划分二层 进行摊铺碾压,下层摊铺厚度为20cm(15 ),面层摊铺厚度为15cm,采用机械 及人工配

5、合摊铺;上下层横向接缝间距需错开1m以上,下层施工完毕后尽快进 行面层的施工,面层施工前对下层顶面要打扫干净,并洒水湿润。本工程水泥稳定碎石基层中水泥剂量采用5%,根据施工配合比进行强度试 验,允许水泥剂量在5%基础上增加1.0%。水泥稳定碎石选用质量信誉好的专业 厂进行厂拌法集中控制。经过指挥部组织考察、评比,我标段决定在上海罗依莱 实业有限公司和上海新畅路基材料有限公司间选定一家为供应厂家,并尽快签订 供应合同。通过试验段需要确定以下技术指标:水泥稳定碎石最佳松铺厚度、松铺系数; 压实时材料的含水量范围、干密度;机械的最佳合理配置;压路机的最大行驶数 度和最佳压实遍数;水泥稳定碎石从开始摊

6、铺到报验所需的时间。经试验段测算 出各项技术指标,进行总结并经监理验收合格后,方可组织大范围的水泥稳定碎 石基层摊铺施工,以便作为今后主体工程的控制依据。四、水泥稳定碎石基层施工方法施工工艺:下承层准备-施工放样-厂拌拌合、运输-摊铺整平-碾压成型 养生。1、下承层施工准备对石灰土路基按规定进行验收,符合标准。复检砾石砂垫层的高程、宽度、纵横坡度、边坡和平整度,没有松散材料和软弱地点,要进行彻底清扫,并适量 洒水,保持下承层湿润,符合水泥稳定碎石基层的铺筑要求。2、施工放样采用全站仪进行恢复中线。直线段每20米设一桩,平曲线每10米设一桩。 在路面边缘外侧0.5m设指示桩,进行水平测量,在两侧

7、指示桩上,根据试验段 求得准确的松铺系数用红漆做出标记,在指示桩红漆线拉上钢丝线。按路面结构 的设计宽度定好边线,每侧应超出设计宽度20cm.3、混合料拌合、运输水泥稳定碎石采用稳定土厂拌设备拌和方法,拌和时配料根据试验确定的配 合比进行配料。拌和时混合料的含水量高于最佳含水量0.5%1.0%,以补偿后 续工序的水分损失,水泥剂量严格按照设计要求。拌和机生产的混合料确保均匀, 色泽一致,没有灰条、花团和花面,没有水泥及碎石的粗细颗粒“窝”,当发现 有没充分拌和的材料需重新拌和才能使用或把此料剔除堆于一旁。拌和好的混合料尽快运至现场进行摊铺,运输车装载均匀。混合料组织25 台15t自卸车运输。从

8、第一次在拌和机内加水拌和到完成压实工作的时间控制为 3h,并应小于终凝时间6h。车上的混合料加以覆盖塑料薄膜以防运输过程中水 分蒸发,保持装载高度均匀以防离析。4、混合料摊铺与整形水泥稳定碎石铺筑前应先在底基层表面洒水湿润,摊铺时混合料的含水量应 大于最佳含水量0.5% 1.0%,以补偿摊铺及碾压过程中的水分损失。混合料经试验室检测,质检员验收通过后,用15t自卸车运输至摊铺现场, 按设计断面宽度卸料,依据高程测量计算出每个控制网格应倒的车数,同时用装 载机配合推土机紧跟摊铺,根据拉出的钢丝线控制摊铺高程,施工中测量员随时 检测摊铺后的标高,出现异常马上采取补救措施。对摊铺后表面粗料集中的部位

9、 人工找补,使表面均匀,多余废料不得抛弃路旁,应用小推车随时清出现场。摊料后由平地机进行整平,测量员堆起高程控制台,洒上白灰,指导平地机 摊铺施工。水泥稳定碎石应在全宽度范围内一次摊铺,若摊铺宽度不够,应用两 台摊铺机前后错开摊铺,保证前后铺料搭接处在水泥初凝前碾压成一个整体,避 免纵向接缝。5、混合料碾压碾压是保证水稳石基层达到密实要求的关键工序,要按照“先静压,后振 动”、“先轻,后重”、“先慢,后快”、“先两侧,后中间”的原则。混合料经摊铺和整形50m左右时即可开始碾压,作为一个碾压段。直线段由 边缘向中心碾压,每道碾压应与上道碾压相重叠1/2轮宽,先用8T压路机稳压 两遍,碾压速度为1

10、.5-2km/h,然后用12T压路机振压3-4遍,碾压速度为2. 5-3km/h最后用轻型压路机光面压实后表面应平整、无轮迹或隆起、裂纹搓 板及起皮松散等现象。严禁压路机在完成的或正在碾压的路段上调头或急刹车, 如必须调头,应在调头处覆盖10cm厚砂砾,以保证基层表面不受破坏在雨水、 污水和检查井等不易碾压到位的部位,用小型机具充分压实。6、养生碾压完毕,立即覆盖土工布开始保湿养生,同时进行压实度检查,2小时后 洒水车应用喷雾式喷头洒水,要注意喷头的角度,以避免对水泥稳定碎石产生冲 刷,造成局部坑槽。每天洒水量视天气而定,以保持基层表面湿润为度,养生期 不小于7天。严格控制车辆在刚铺好的基层上

11、行走,在养护路段及车辆进出地点应树立醒 目标志牌。仅为施工需要,车辆必须行走时,车速不得超过15Km/h,不准急刹 车,并应使车辆在基层全宽度上均匀行驶。7、接缝处理同日施工的两工作段,应采用搭接。前一段铺筑后,留58m不进行碾压, 后一段施工时,应加水泥重新拌和,并于后一段共同碾压。用摊铺机摊铺混合料时,不宜中断,如因故中断时间超过2h,应设置横向 接缝,摊铺机应驶离混合料末端。人工将末端含水量合适的混合料弄齐,紧靠混 合料放两根方木,方木高度与混合料的压实厚度想同,并整平紧靠方木的混合料。 在方木的另一侧用砂砾或碎石回填约3m长,其高度应高出方木几厘米;在重新 开始摊铺混合料之前,将砂砾或

12、碎石和方木除去,并将下承层顶面清扫干净;摊 铺机返回到已压实的末端,重新开始摊铺混合料。如摊铺中断后,未按上述方法处理横向接缝,且中断时间已超过2h,则应 将摊铺机附近及下面未经压实的混合料铲除,并将已碾压密实且高程和平整度符 合要求的末端挖成与道路中心线垂直向下的断面,然后再摊铺新的混合料。8、取样及试验施工过程中,混合料应按规范标准进行制作含水量、水泥和七天无侧限抗压 强度试验,其试验结果及频率要符合技术规范要求。水泥稳定碎石基层实测项目项次检查项目单位规定值及允许偏差检查频率检验方法主干道、次干路支路范围点/次主控项 目1压实度%9898101T09212厚度-10-1550m或101T

13、09123弯沉值0.01符合设计要求20m1/每车道T09514强度MPa符合设计要求每 4T1T0805一般项 目5平整度101220m1/每车道3m直尺6中线高程+ 0,+5+ 0,+520m1水准仪7宽度不小于设计值40m1尺量8横坡%+ 0.3+ 0.520m路面宽m166注:结合本工程的特点,对水稳中线高程验收标准予以提高,误差只能为正值。9、外观质量要求1、混合料拌合均匀,色泽一致,无明显离析;2、表面平整、密实、无坑洼、用重型压路机碾压无明显轮迹;施工接茬平 整。3、表面不得有软弹或松散、脱皮现象。五、注意事项及安全措施1、拌和时,应尽量延长拌和时间,保证拌和充分,不能出现离隙现象。2、施工前要通过试验段来指导施工。3、应特别注意天气变化,勿使混合料受雨淋,降雨时应停止施工,但已摊铺 好的混合料尽快碾压密实。4、水泥稳定碎石施工时,采用流水作业法,各工序紧密衔接,以缩短从拌和到完成碾压之间的延迟时间。5、拌和好的混合料要及时摊铺碾压,一般在水泥初凝前完成。6、严禁用贴补的方法进行找平,如局部低洼可采用翻松,添加新鲜混合料 重新碾压。7、我方派专职安全员对施工机械进行管理,对危险区域进行防护,施工用 电方面派专职电器设备操作人员管理。.忽略此处

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
