资源描述

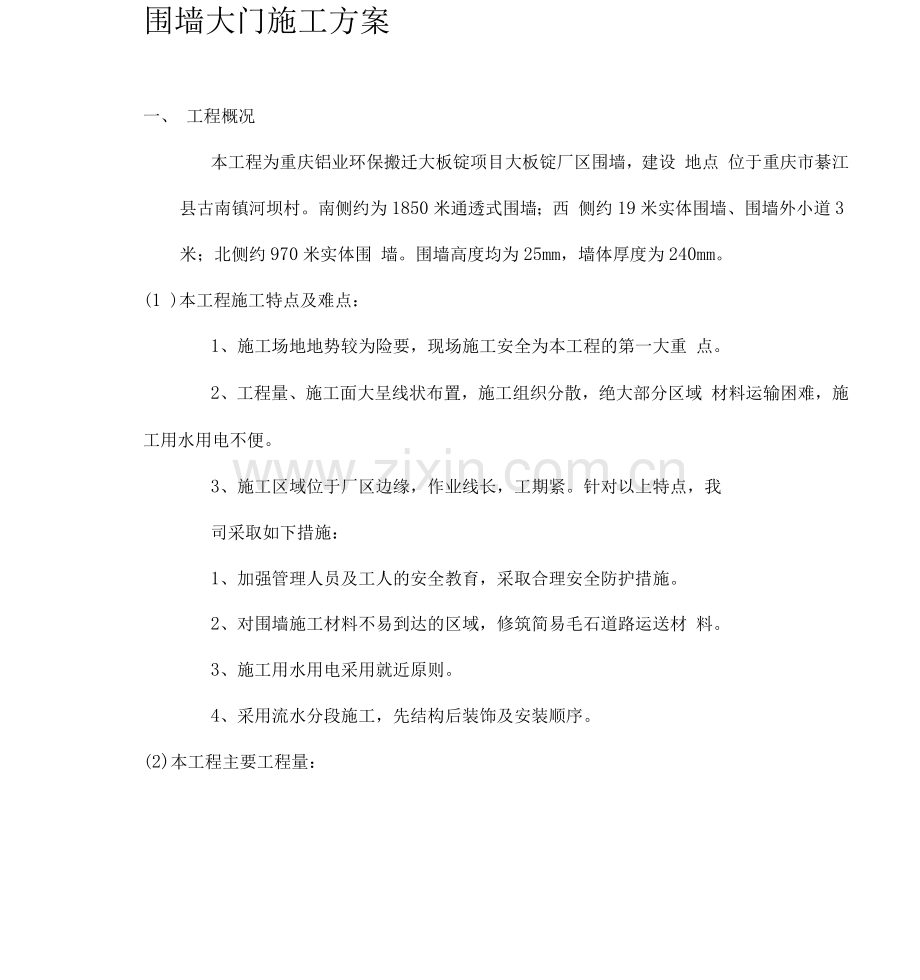

围墙大门施工方案
一、 工程概况
本工程为重庆铝业环保搬迁大板锭项目大板锭厂区围墙,建设 地点 位于重庆市綦江县古南镇河坝村。南侧约为1850米通透式围墙;西 侧约19米实体围墙、围墙外小道3米;北侧约970米实体围 墙。围墙高度均为25mm,墙体厚度为240mm。
(1 )本工程施工特点及难点:
1、施工场地地势较为险要,现场施工安全为本工程的第一大重 点。
2、工程量、施工面大呈线状布置,施工组织分散,绝大部分区域 材料运输困难,施工用水用电不便。
3、施工区域位于厂区边缘,作业线长,工期紧。针对以上特点,我
司采取如下措施:
1、加强管理人员及工人的安全教育,采取合理安全防护措施。
2、对围墙施工材料不易到达的区域,修筑简易毛石道路运送材 料。
3、施工用水用电采用就近原则。
4、采用流水分段施工,先结构后装饰及安装顺序。
(2)本工程主要工程量:

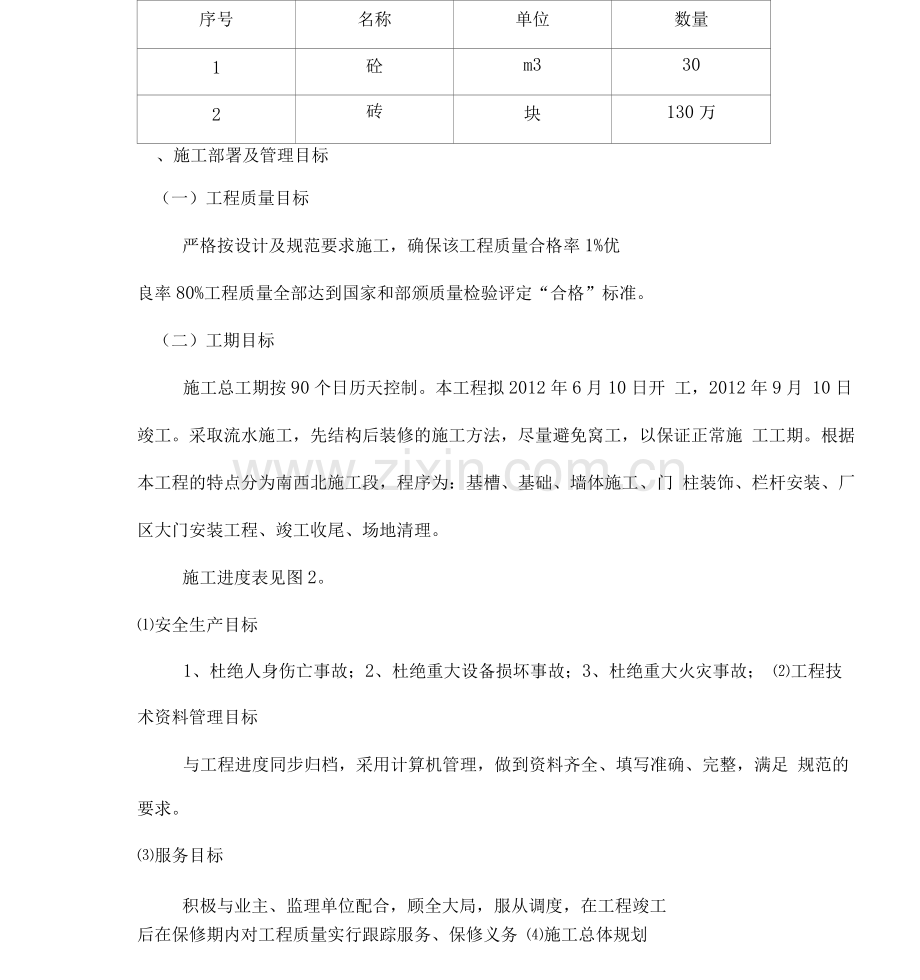

序号
名称
单位
数量
1
砼
m3
30
2
砖
块
130万
、施工部署及管理目标
(一)工程质量目标
严格按设计及规范要求施工,确保该工程质量合格率1%优
良率80%工程质量全部达到国家和部颁质量检验评定“合格”标准。
(二)工期目标
施工总工期按90个日历天控制。本工程拟2012年6月10日开 工,2012年9月 10日竣工。采取流水施工,先结构后装修的施工方法,尽量避免窝工,以保证正常施 工工期。根据本工程的特点分为南西北施工段,程序为:基槽、基础、墙体施工、门 柱装饰、栏杆安装、厂区大门安装工程、竣工收尾、场地清理。
施工进度表见图2。
⑴安全生产目标
1、杜绝人身伤亡事故;2、杜绝重大设备损坏事故;3、杜绝重大火灾事故; ⑵工程技术资料管理目标
与工程进度同步归档,采用计算机管理,做到资料齐全、填写准确、完整,满足 规范的要求。
⑶服务目标
积极与业主、监理单位配合,顾全大局,服从调度,在工程竣工
后在保修期内对工程质量实行跟踪服务、保修义务 ⑷施工总体规划
1、项目组织机构及工作职责
职能人员
工作职责
项目经理
负责项目一切安全经营活动的组织指挥,对工程质量、安全、进度、合同履约、成 本、文明 施工第责任人
技术负责人
主管项目的技术工作
施工员
负责工段劳动力安排调度,向工人班组进行技术交底,编制月底需用计划和进度计划,对施 工技术、质量、安全等负具体责任。负责分项工程劳动力安排,向工人
班组进行技术交底,编制旬、日施工计划和各种费用防护用品、周材、材料、机具、劳动力 等需用计划,对施工技术、质量、安全等负具体责任。
质检员
负责质量监督、检查、报验
安全员
负责安全生产的监督和日常检查,制止违章指挥和违章作业。
材料员
负责按材料需用计划组织材料入场,负责入场材料的验证及传递信息,收集质量保书。
资料员
负责收集各种施工技术资料,接收发放设计变更,整理交工存档资料。
见附图(1)
2、劳动力计划
工种
人数
备注
土工
20
模板工
8
砼工
8
砖工
20
抹灰工
12
材料搬运工
20
栏杆制作工
8
⑸材料供应计划
根据设计图纸和施工需求提前提出工程用料、辅材、施工成品、半成品的用料计 划,由工程部按施工方案及设计图纸、提出施工措施用料计划,物资设备部汇总,材 料按工程进度需要分期分批进场。
⑹主要施工机械设备供应计划
各类用于工程施工的材料均应优先选用通过质量认证的大厂产品,采购物资必须 有出厂合格证,并需经试验室检验合格后方可用于施工过程中。且砖及水泥等原材料 建立见证取样制度,均应报监理工 程师作取样见证,控制合格后方可用于工程中。
砖、水泥均应办理材 料跟踪台帐,由工程部配合物资部进行。
序号 机具名称 型号规格 数量
备注
1 水平仪S21台
2 全站仪托普康
3 强力式搅拌
机
4 发电机50kv1台
5
活动脚手架
30套
6
碘钨灯
20盏
7
电缆线
5*4mm
10m
8
橡胶水管
DN25
10m
9
电焊机
2台
10
挖掘机
2台
(三)施工前准备
1、测量放线,依据图纸确定本工程围墙的位置。
2、组织学习、熟悉施工图纸、领会设计意图,做好设计交底和图纸会审工作。
3、对施工技术人员和操作工人组织培训学习,进行分级交底。
4、编制施工进度控制实施细则,分解工程进度控制目标,明确各自职责,确保工 期。
5、编制工程质量实施细则,确定质量控制点,分解施工质量目标,建立施工质量保 证体系,对特殊部位如测量放线等编制作业指导书。
三、编制依据
1、甲方提供的设计施工图纸
2、西南图集04J812
四、施工方法及措施
1、施工顺序
场地平整T定位放线T基槽开挖T基槽验收T支设模板T混凝土浇筑T养护T墙体 砌筑T抹灰T水刷石抹面T栏杆安装T油漆补刷T饰面清理
1)测量放线:由专业测量人员根据厂区控制桩定出围墙中心 线
2)土方开挖:土方开挖采用机械开挖,部分采用人工开挖,开挖宽度约为1.2m,基地 2mm左右人工清理找平,人工配合清槽时用水准仪随时进行抄平,严禁超挖或者少 挖(严格按厂平控制标高,若为软基层严格按设计进行换填)
3)混凝土基础:围墙
基础置于老土层且地基承载力特征值fak > 150kpa时,
围墙基础施工见图。
当围墙基础置于回填土层或耕植土层上时,按以下方案处理。
① 当围墙基础置于耕植土层上时,应清除耕植土层,用土或
土夹石分层夯实填至墙基底,回填土压实系数》0.92,承载力特征值fak > 120kpa.
② 当围墙基础置于回填土层上时,墙基底下1米深范围的回填土分层夯实,压实 系数》0.92,承载力特征值fak > 120kpa,其下的回填土要求达到场平回填的要 求
③ 以上所述围墙基础,通透式围墙基础按图1施工,实体围 墙基础按图2 基槽验收后,进行关模混凝土浇筑。
)用于wt
酣中蛾
Im M
IPI)
540
i @2
IfflfW
4)砖墙施工:砖墙施工前首先进行要放中心线,定好墙柱的位置,然 后进行摆砖,待摆砖合适后再进行砌筑,砌筑时要横平竖直,灰浆饱
满,错缝搭接,清水饰面色泽一致。
5)墙面施工:抹面前首先要进行喷水湿润,先进行打耙立柱后再抹
灰,用铝合金尺枋找平,并且要拉毛。
6)饰面施工:水刷石施工前先洒水润湿,再刷水泥浆进行抹
面及洗刷。水刷石面:8厚1: 3水泥砂浆打底。7厚1: 3水泥砂浆 找平扫 毛,刷水泥浆一道(水灰比为0.37 0.4)。10厚1: 2水泥石 子(中8 厘)或8厚1: 1.5水泥石子(小8厘)。
7)栏杆安装:严格按照图纸要求进行安装牢固、喷刷油漆。栏杆进场后,
组织建设单位相关人员进行验收,查验合格证等证件,检查几何尺寸是否准 确,对不符合质量要求的产品严禁入场。检查沥青漆的涂刷质量,是否有 漏刷或喷刷遍数不符合要求。清理压顶上面的杂物,校验尺寸,将铸铁围栏 安装在压顶上面固定牢固,用细石混凝土灌缝。
2、施工中注意事项
1)变形缝:围墙变形缝设置的距离:砖砌围墙W40米,地质复杂的变形 缝设置按工程设计。
2)钢铁制品及预埋件应刷红丹防锈漆二道进行防锈处理,表面油漆颜色按 工程设计。
围墙花格花饰按西南04J5 1 3中选用;混凝土花格均刷白色涂料二道,若 需其它材料和颜色在图中注明。铁栅栏花饰在本图集
3)58-60页中选用并在设计图中注明。陶瓷锦砖的颜色按工程设计。
4)围墙每两开间应设一过水洞,洞宽120,洞高60,洞底与地面同高。洞 内随砌随粉20厚1: 2水泥砂浆。
五、工程质量控制及保证措施
1、物资检验规定对所有进场的原材料、半成品组织检查验收,建立台帐。
对需要做复试的原材料,如:水泥、钢材、钢筋、砂石料、各种附加剂、焊 条、焊剂、防水材料等,必须按照规定及时取样试验,并将试 验报告向监理 报验。
2、过程检验及报验规定严格执行国家现行规范、标准及企业的各项规定, 严格按照设计要求组织施工。
每个分项工程(工序)开工之前,分严格按工艺标准要求对操作班组 进行技 术、质量交底。
工程施工实行“三检制”,应认真抓好班组的自检工作,设立专职质检
员,督促班组的自检及填写自检记录。
3、分部分项(工序)工程完成后,组织自检和工序间的交接检查,不合格 的分项或工序,不经返修合格不得进行下道工序的施工。分项工程或工序达 到合格后填好报验单报监理和主任工程师复查验收,报验单附自检、交接检 记录、隐蔽记录、预检记录、质量评定等资料。
严格按照“三检制”组织检查各道工序的施工质量。做到检查上道工序,保 证本道工序,服务下道工序。真正做到严格控制工序质量,不合格的工序不 移交。
4、质检人员必须严格控制施工过程中的质量,在施工过程中严格把关,不得 隐瞒施工中的质量问题,并督促操作者及时整改。
七、安全保证措施
1、划分安全区域,进入作业区域的工作人员应戴好安全防护用具,作业 班组每天上班前由班长检查“三穿一戴”情况。
2、醒目的地方设置安全标识及监督检查制度。
3、搞好用电安全管理。现场接线开关箱、用电设备必须符合安全
规定,有防雨、漏电保护措施,并且应设警告牌。临时用电线路一定要安
全,电工必须持证,所有用电线路的拆卸一定要由专职电工操作。
4、二米以上的高处作业必须系好安全带,并挂在上方牢固可靠处。
5、非施工人员严禁进入施工现场,并设警告标志,施工人员严禁酒后作
业。
6、严禁在非指定的施工区内吸烟。
7、特殊工种作业严禁他人操作。
8、做到工完料尽场地清。
9、原材料、成品、半成品和机具、设备现场放置整齐,不得侵占场内道 路及安全防护设施、平台、通道等。施工中剩余的边角料必须及时清理,消 灭“五头”(木头、烟头、电焊头、钢筋头、铁丝头),无“三违”现象
(违反劳动纪律、违章操作、违章指挥)。
10、施工机械应当按照施工总平面图规定位置和线路设置,不得任意侵占 场内道路,施工机械要定期进行安全检查,操作人员熟悉责任制及操作规 程,同时持证上岗,禁止无证人员操作。
11、施工现场道路保持畅通,场容场貌整洁,随时清理施工垃圾。
12、加强规范化建设,进行安全交底,安全教育和安全宣传,严格执行安 全技术方案,施工现场的各种安全设施和劳动保护器具,定期进行检查和 维护,及时消除隐患,保证其安全有效。
13、现场设置符合要求的消防设施,并保持完好的备用状态,满足现场消 防工作需要。
14、所有安全设施均应符合《安全设施标准化规定》
八、文明施工保证措施
1. 严格按总平面布置生产、生活临建设施。
2. 临建设施搭设必须统一化、规范化。
3. 临时道路,给排水设施、用电线路应派专人维修。
4. 施工现场建筑材料、施工用料应按规划位置堆放整齐,不得阻塞交通, 且进行标识。
5. 施工现场设垃圾箱,并定期清理出场。
6. 认真做好建筑废料的清理和外运工作,工作面必须一日一清,未用完的 建筑材料、施工用料应分区整齐堆放,特殊材料交回仓库保管,切实做 到工完料清、场地清。
7. 安全设施、消防设施按规范和施工方案要求布置,确保品种、规格齐 全,以杜绝安全事故、火灾事故发生。
8. 施工区域高处、主要干道及道路应设置安全生产、文明施工宣传牌和警 示牌。
九、雨季施工措施根据本工本程的地理位置特点本地区已经进入雨季,雷雨 时有发生。必须按根据现场情况进行排水处理,每30米设置临时集水坑。 对于不适宜施工的雨天严禁施工作业。现场排水设备额外采购1套备用, 并排专人负责。确保遇雨季施工的正常作业。
十、高温季节施工措施本工程基础施工阶段正处于夏季高温时段,长期气温 过高对施工进度产生不利影响。为保证工程顺利进行特制定以下措施:
1、施工作业时间错开高温时段,夏季施工作业时间定为:早上6点-
10点,下午4点-8点。
2、给施工人员讲解防暑降温知识并购买防暑降温药物发放给施工作业人员。
3、加强施工现场的监督巡视力度,发现中暑立即送往医院救治。
4、加强工人身体素质的审核,严禁带病上岗。
5、准备防暑药物和清洁饮水,防止中暑。
展开阅读全文
