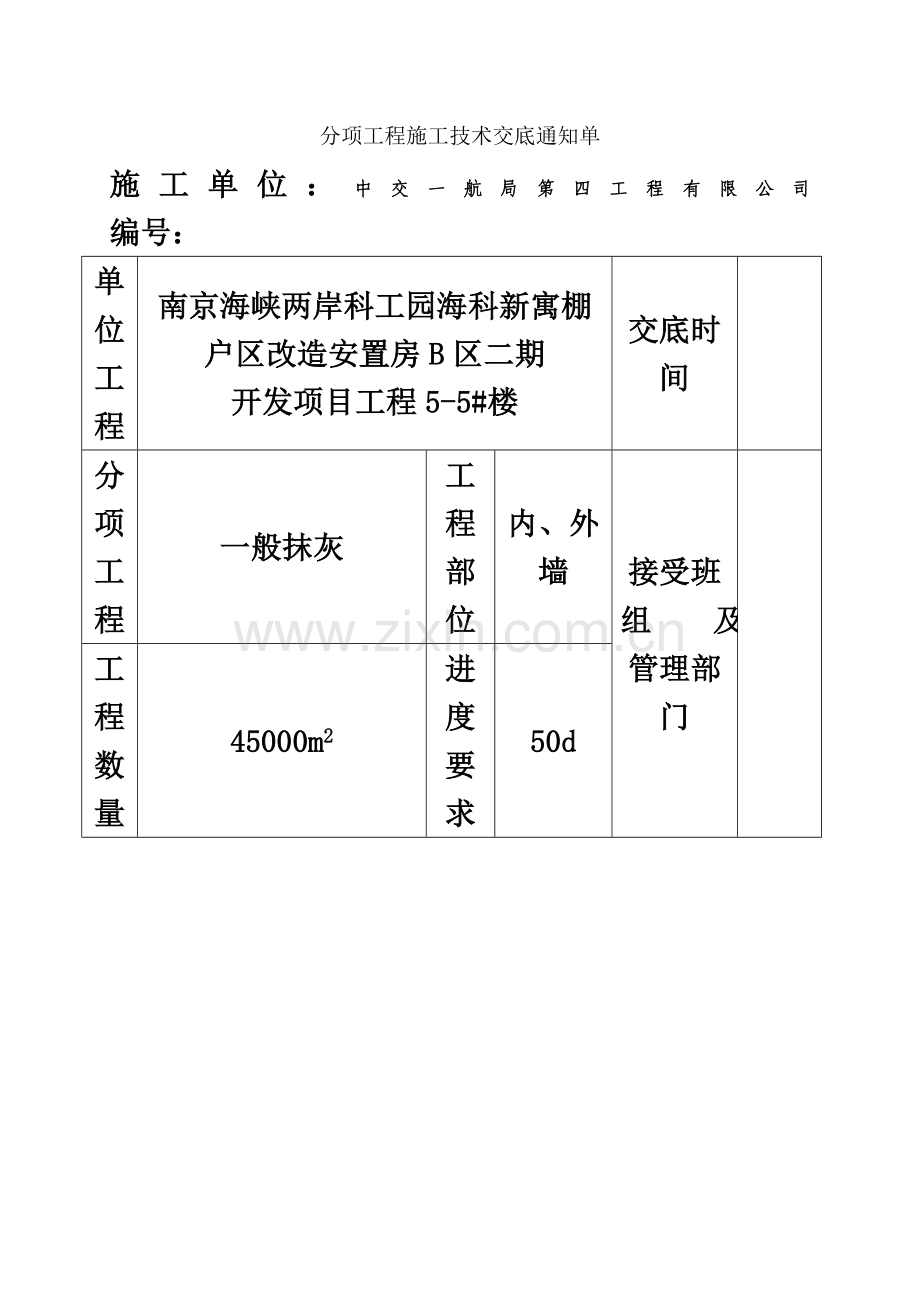

1、一般抹灰技术交底2017分项工程施工技术交底通知单施工单位:中交一航局第四工程有限公司 编号:单位工程南京海峡两岸科工园海科新寓棚户区改造安置房B区二期开发项目工程5-5#楼交底时间分项工程一般抹灰工程 部位内、外墙接受班组 及管理部门工程数量45000m2进度 要求50d质量标准一 质量标准1.1 保证项目: 抹灰等级、做法符合图纸规定;抹灰用水泥、砂必须送检;各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、裂缝。面层无爆灰、裂纹等缺陷。1.2 基本项目: 表面:普通抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰,毛面纹路均匀一致;护角及门窗框与墙体之间缝隙、护角符合施工规范要求。
2、表面光滑、平顺。门窗框与墙体之间的缝隙填塞密实,表面平整;孔洞、槽、盒、管道后面抹灰,尺寸正确、方正、整齐、光滑。管道后面,平整、洁净。1.3 允许偏差项目,见表1-3。表1-3 墙面允许偏差项次项 目允许偏差 (mm)检验方法普通高级1立面垂直43用2m托线板检查2表面平整43用2m靠尺及楔形塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)平直43拉5m小线和尺量检查施工程序及操作要点施工程序及操作要点二 施工准备1、技术准备(1)抹灰工程的施工图、设计说明及其他设计文件完成。(2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。(3)施工技术、安全交底完成。(4)抹灰前
3、应熟悉图纸、设计说明及其他设计文件内容,制订方案,做好样板间,经检验达到要求标准后方可进行正式施工。2、材料准备(1)施工机具:一般应备有砂浆搅拌机、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁锹、阴角抹子、阳角抹子、毛刷、托线板等。(2)本工程采用成品预拌砂浆,应保证材料供应及时。3、其他准备工作(1)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管线、管道套管是否固定牢固。连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,并用塑料贴膜或牛皮纸将门框加以保护。(2)墙体整修完毕,完成门窗框、隔断墙、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作。(3)按抹灰墙面
4、的高度,支搭好抹灰用脚手架、高凳。操作平台及架木应离开墙面及门窗口200250mm,以利操作。架木要稳定、牢固、可靠。(4)主体结构必须经过(质量监督单位、建设单位、设计单位、监理单位、施工单位)检验合格。(5)对抹灰基层的油渍、灰尘、污垢应清理干净。(6)加钉镀锌钢丝网部位,应涂刷一层胶黏性素水泥浆或界面剂,钢丝网与最小边搭接尺寸不应小于100mm。三 操作工艺 (一)室内抹灰工艺流程:基层处理浇水润湿吊垂直、套方、找规矩、抹灰饼修补预留孔洞、电箱槽、线盒等抹水泥踢脚板或墙裙做护角抹水泥窗台挂网、喷浆拉毛抹底灰抹罩面灰本工程使用的砌块为混凝土加气块及混凝土多孔砖。1、 基层清理(1) 加气混
5、凝土砌块基体(轻质砌体): 加气混凝土砌块其本身强度较低,孔隙率较大,抹灰前应对松动及灰浆不饱满的拼缝或梁、板下的顶头缝,用砂浆填塞密实。将墙面凸出部分或舌头灰剃凿平整,并将缺棱掉角、坑凹不平和设备管线槽、洞等同时用砂浆整修密实、平顺。用拖线板检查墙面垂直偏差及平整度,根据要求将墙面抹灰基层处理到位,然后喷水湿润,水要渗入墙面1020mm,墙面不得有明水。(2) 混凝土多孔砖砌体:将墙面清理干净即可,不得浇水。2、浇水湿润一般在抹灰前一天进行。用水管顺墙自上而下浇水湿润。不同墙体,不同的环境,需要不用的浇水量。浇水要分次进行,最终以墙体既湿润又不泌水为宜。遇风干天气,抹灰时墙面仍干燥不湿,应再
6、喷一遍水,但抹灰时墙面应不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。3、吊垂直、套方、找规矩、抹灰饼根据设计图纸要求的抹灰质量,根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定抹灰厚度,抹灰厚度不应小于7mm,当墙面凹度较大时,应分层抹平。每层厚度不大于79mm。操作时应先抹上灰饼,再抹下灰饼。抹灰时应根据室内抹灰要求,确定灰饼的正确位置,再用靠尺板找好垂直与平整。灰饼宜用强度较高的M15水泥砂浆抹成50mm见方形状,抹灰总厚度不宜大于20mm。水平及高度距离不应大于1.8m。灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。房间面积较大时应先在地上弹出十字中心线,然后按基层
7、面平整度弹出墙角线,随后在距墙阴角100mm处吊垂线并弹出铅垂线,再按地上弹出的墙角线往墙上翻引弹出阴角两面墙上的墙面抹灰厚度控制线,以此做灰饼,然后根据灰饼充筋。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平。保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。4、修抹预留洞口、配电箱、槽、盒堵缝工作要作为一道工序安排专人负责,把预留洞口、配电箱、槽、盒、周边的洞口杂物、灰尘等物清理干净,浇水湿润,然后用砖将其补齐砌严,用水泥砂浆将缝隙塞严,压抹平整、光滑。5、抹水泥踢脚板或墙裙根据已抹好的灰饼充筋(此筋可以冲宽一些,80100mm为宜,因此筋即为抹踢脚或墙裙的依据,同时也作为墙面抹
8、灰的依据)。水泥踢脚、墙裙、粱、柱、楼梯等处应用1:2水泥砂浆分层抹灰,抹好后用大杠刮平,木抹子搓毛,常温第二天用水泥砂浆抹面层并亚光,抹踢脚或墙裙厚度应满足设计要求,无设计要求的凸出墙面57mm为宜。凡凸出抹灰墙面的踢脚或墙裙上口必须保证光洁、顺直,踢脚或墙面抹好将靠尺贴在大面与上口平,然后用小抹子将上口抹平亚光,凸出墙面的棱角要做成钝角,不得出现毛茬和飞棱。6、 做护角墙、柱间的阳角应在墙、柱面抹灰前用M20以上的水泥砂浆做护角,其高度自地面以上不小于2m。将墙、柱的阳角处浇水湿润。第一步在阳角正面立上八字靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。然后在阳角侧面,依靠尺边抹水泥砂浆,
9、并用铁抹子将其抹平,按护角宽度(不小于50mm)将多余的水泥砂浆铲掉。第二步待水泥砂浆稍干后,将八字靠尺移至到抹好的护角面上(八字坡向外)。在阳角的正面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度将多余的水泥砂浆铲掉。抹完后去掉八字靠尺,用素水泥砂浆涂刷护角尖角处,并用捋角器自上而下捋一遍,使其形成钝角。水泥护角做法示意图7、 抹水泥窗台先将窗台基层清理干净,清理砖缝,松动的砖要重新补砌好,用水润透,用1:2:3都是豆石混凝土铺实,厚度宜大于25mm,一般1d后抹1:2.5水泥砂浆面层,待表面达到初凝后,浇水养护23d,窗台板下口抹灰要平直,没有毛刺。8、 墙面充筋当灰饼砂浆达到七八成
10、干时,即可用与抹灰层相同砂浆充筋,充筋根数应根据房间的宽度和高度确定,一般标筋宽度为50mm。两筋间距不大于1.5m。当墙面高度小于3.5m时宜做立筋。大于3.5m时应做横筋,做横向充筋时做灰饼的间距不宜大于2m。9、 挂网、喷浆拉毛本工程外墙不同墙体交接处,须加铺一层钢丝网(丝径0.6mm,孔径10mm),网宽为300mm,以保证粉刷质量;顶层、次顶层填充墙墙面粉刷应采取满铺镀锌钢丝网措施。内墙不同墙体交接处,须加铺玻纤网格布(网孔为46mm,单位面积质量160g/平方米),网宽为300mm,以保证粉刷质量。喷浆是使用压气泵和建筑涂料喷枪配套工具喷浆:形成0.53mm厚的凹凸不平的麻面,要均
11、匀布满抹灰基层。10、 抹底灰一般情况下充筋完成2小时左右可开始抹底灰为宜,抹前应先抹一层薄灰,要求将基体抹严,抹时用力压实使砂浆挤入细小缝隙内,接着分层装档、抹与充筋平,用木杠刮找平整,用木抹子搓毛。然后全面检查底子灰是否平整,阴阳角是否方直、整洁,管道后与阴角交接处、墙顶板交接处是否光滑、平整。顺直,并用拖线板检查墙面垂直与平整情况。抹灰面接茬应平顺,地面踢脚板或墙裙,管道背后应及时清理干净,做到工完场清。10、罩面抹灰罩面灰应在底灰六七成干时开始抹罩面灰(抹时如底灰过干应浇水湿润),罩面灰两遍成活,每遍厚度约2mm,操作时最好两人同时配合进行,一人先刮一遍薄灰,另一人随机抹平。依先上后下
12、的顺序进行,然后赶实压光,压时要掌握好火候,既不要出现水纹,也不可压活,压好后随机用毛刷蘸水,将罩面灰污染处清理干净。施工时整面墙不宜留施工槎;如遇有预留施工洞时,可甩下整面墙待抹为宜。 11、水泥砂浆抹灰24h后应喷水养护,养护时间不小于7d;混合砂浆要喷水养护,养护时间不小于7d。(二)室外抹灰工艺流程:墙面基层清理浇水润湿堵门窗口缝及脚手眼、孔洞吊垂直、套方、找规矩、抹灰饼抹底层灰、中层灰嵌分格条、抹面层灰抹滴水线养护 施工工艺 室外水泥砂浆抹灰工程工艺同室内抹灰,只是选用砂浆时有所不同,本工程为两种不同基层,采用的砂浆为12厚1:1:6聚合物防水混合砂浆(基层为轻质砌体时),12厚1:
13、3聚合物防水砂浆找平(基层为混凝土时) 施工中,除参照室内抹灰要点外,还应注意以下事项:1、 根据建筑高度确定防线方法,高层建筑可利用墙大角、门窗的两边,用经纬仪打直线找垂直。多层建筑时,可从顶层用大线坠吊垂直,绷铁丝找规矩,横向水平线可依据楼层标高或施工+500mm线为水平基准线进行交圈控制,然后按抹灰操作层抹灰饼,做灰饼时应注意横竖交圈,以便操作。每层抹灰时则以灰饼做基准线充筋,使其保证横平竖直。2、 抹底层灰、中层灰:分层抹灰与充筋平时用木杠刮平找直,木抹子搓毛,每层抹灰不宜跟得太紧,以防收缩影响质量。3、 弹线分格、嵌分格条:大面积抹灰应分格,防止砂浆收缩,造成开裂。根据图纸要求弹线分
14、格、粘贴分格条。分格条采用红松制作,粘前应用水充分浸透。粘时在条两侧用素水泥浆抹成45八字坡形。粘分格条时注意竖条应粘在所弹立线的同一侧,防止左右乱粘,出现分格不均匀,条粘好后待底层呈七八成干后,可抹面层灰。(三)滴水线做法檐口及雨棚部位做法示意图女儿墙滴水线做法示意图四、成品保护1、门窗护角做完以后,及时将门窗框上的水泥浆用水洗刷干净,门窗必须妥善保护,防止污染。2、抹灰前在门框根部以上500600mm范围内,钉铁皮或木板加以保护,防止施工中碰坏。3、地面、踢脚板、墙裙及管道背后及时清扫干净。4、门窗的保护膜不得撕裂,与墙体之间的缝隙不得用水泥砂浆嵌塞,防止腐蚀。嵌缝材料按设计规定,如设计无
15、明确规定时,缝隙内填满保温棉,内外两面打胶密封。5、搬运物料及拆除脚手架要轻抬、轻放,及时清除杂物,工具、材料码放整齐,不要撞坏和污染门窗、墙面和护角。不许破坏地面面层,不许在地面拌灰。保护地面完好。6、保护好墙面的预埋件,管线槽、盒、电气、水暖设备所预留的孔洞不要抹死。7、抹灰层在凝结、硬化前防止快干、水冲、撞击、剔凿。保证灰层增长到足够的强度。8、做到工完场清料净,下班前必须清理干净现场。五、施工记录施工中做好以下记录:1、 材料的产品合格证书、性能检测报告、进场验收记录、进厂材料复检报告。2、 工序交接检查记录。3、 隐蔽工程验收记录。4、 工程检验批检验记录。5、 分项工程检验记录。6
16、、 留取影像资料。六、应注意的质量问题 1、粘结不牢、空鼓、裂缝:墙面抹灰,最常见通病之一就是灰层与基体之间粘结不牢、空鼓、裂缝。主要原因是基层清扫不干净,用水冲刷,湿润不够,不刮素水泥浆。由于砂浆在强度增长、硬化过程,自身产生不均匀的收缩应力,形成干缩裂缝。改进措施,可采用喷洒防裂剂或涂刷掺建筑胶的素水泥浆,增加粘结作用,减少砂浆的收缩应力,提高砂浆早期抗拉强度,改进抹灰基层处理及砂浆配合比是解决加气混凝土块(页岩实心砖)墙面抹面空鼓、裂缝的关键。同时砂浆表面抗拉强度的提高,足以抗拒砂浆表面的收缩应力,待砂浆强度增长以后,就足以承受收缩应力的影响,从而阻止空鼓、干缩、裂缝的出现。 2、抹灰层
17、过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将导致抹灰层坠裂。抹灰层的厚度应通过冲筋进行控制,保持1520mm为宜(0一下砖基础抹灰刷上素水泥浆后直接用有机硅水泥砂浆一次成型,厚度为8mm)。操作时应分层、间歇抹灰,每遍厚度直为78mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。3、抹灰配合比使用不合适,底子灰的强度太高,使灰层出现空鼓,开裂:改进办法:各层灰的配合比要适宜,尤其是底子灰的材料,要优先采用与加气混凝土块(页岩实心砖)的材料性能相接近的材料,其强度、弹性模量和收缩率基本接近为宜、抹灰层强度太高,使基层与底子灰之间容易产生大面积空鼓、裂缝。所以采用适当的配合比是必要的。 4、
18、抹灰表面不平,阴阳角不垂直、不方正:其原因主要是抹灰前挂线、做灰饼、冲筋不认真,冲筋时间过短或过长,造成收缩量不同,出现高低不平,阴阳角不顺直、不方正。抹灰前应用托线板、靠尺对抹灰墙面尺寸预测摸底,安排好阴阳角不同两个面的灰层厚度和方正,认真做好灰饼、冲筋。阴阳角处用方尺套方。做到墙面垂直、平整,阴阳角方正。 5、踢脚板和水泥墙裙、窗台板上口出墙厚度不一致,上口毛刺,口角不方正,根部出现八字形歪斜:主要原因是操作不细,不按规定吊墙面的垂直度,不套方,不拉通线找直、找规矩。改进办法:操作时按工序要求认真吊线、套方、找直。用反尺将上口刮平、压实、赶光。削直根部。使之方正、顺直。6、管道背后抹灰不平
19、、不光,管根空裂,暖气槽两侧上下抹灰不通顺:改进办法是,管线过墙按规定放套管,凡有管道设备的部位安装之前应提前沫好灰,并清扫干净。槽、垛按尺寸吊直、找平、压光。收边整齐。7、有机硅水泥砂浆中水泥与砂的配合比为1:3,有机硅的掺量为3%,100kg水泥(两袋)掺300kg粗砂和3kg有机硅。施工时先将有机硅与水混合均匀后再与水泥和砂混合一起搅拌均匀。8、抹灰与混凝土接槎时,应在混凝土上刷素水泥浆。七、危险源辨识序号活动、产品或服务中的危险源可能导致的事故风险评价等级控制措施1未按照要求搭设装修架违章作业高处坠落可能严格按脚手架规范标准有关条款执行2离墙间距大于25CM的外架没有按照规定设置封条板
20、违章作业高处坠落 显著根据架体与墙体的的间距大小,增设封条板并用安全网挂设违章作业物体打击显著3外架缺少连墙点管理缺陷/教育缺陷高处坠落可能严格按照竹外架脚手架的规定,每30m2设一个取样点,并设顶杆4电梯井无防护设施防护缺陷高处坠落极其严格按高出作业有关规定执行,每隔4层设一层封闭封的防护层5工人没有按照要求佩戴好安全帽违章作业物体打击极其按照职业健康安全管理制度有关规定进行处理,加强安全教育,加强施工现场的安全监督力度6满堂脚手架没有铺满违章作业/管理缺陷高处坠落显著严格按照脚手架规范要求执行7脚手板没有绑扎固定违章作业/管理缺陷高处坠落显著脚手板采用11#铁丝绑扎在水平杆上8单排架没有设
21、置防护栏杆违章作业/防护缺陷高处坠落可能由架工搭设1.0-1.2m防护栏,18m的踢脚杆9高空作业没有使用安全带违章作业/管理缺陷高处坠落显著按照职业健康安全管理制度的有关规定进行处理,在施工过程加强监督力度10井架或电梯的卸料平台没关安全门安全意识/违章作业高处坠落可能按照施工方案进行,安全门的高度1.2m,离地面高18m11切割机在使用时发出的噪音环境不良/防护缺陷其它伤害稍有给操作者配发耳塞,合理安排作业时间12作业过程中十字交叉作业对人的伤害管理缺陷/防护缺陷/违章作业物体打击 高度项目部在岗前进行安全技术交底。完善各项工程的防护措施,项目部管理人员加强施工过程中的管理力度管理缺陷/防
22、护缺陷/违章作业高处坠落高度13作业场所内部非常潮湿,容易引发事故环境不良/防护缺陷其它伤害稍有使用的照明灯具采用36V安全压,机电人员不定期对灯具及手持电动工具加强管理14预留洞口无警示标识标志缺陷高处坠落稍有由项目部安全员根据现场及有关标准规范挂设安全标志牌15十字交叉作业缺少安全标志标志缺陷物体打击 稍有同上标志缺陷机械伤害稍有同上16工人作业时间长,体力下降环境不良/防护缺陷其它伤害可能根据劳动法有关规定调整休息时间17夏天高温作业容易中暑环境不良/防护缺陷其它伤害稍有调整工作时间,采用有效的防暑措施,(防暑药草,盐水),尽量在通风的室内工作18拆除内装修架无人监护管理缺陷/违章作业高
23、处坠落 显著在拆出作业前,施工人员做好安全技术交底,严格执行拆除方案,并设置警戒区及监护人管理缺陷/违章作业物体打击显著职业健康安全环保技术措施1. 施工人员必须戴好安全帽,系好帽带,大于或等于2m的高处作业必须系安全带,并高挂低用。严禁酒后作业,严禁追逐打闹,严禁带病上岗。2.施工现场保持整齐有序,所有人员不得穿拖鞋进入现场,以防摔倒受伤。3.抹灰外架及室内砌筑临时架搭设完毕,经安全员检查验收后方可使用。4.操作层的脚手架必须满铺脚手板,严禁搭设有探头板。5.抹灰使用的木凳、金属支架应搭设平稳牢固,架子上堆放材料不得过于集中,存放砂浆的灰斗、灰桶等要放稳。6.搭设脚手板不得有跷头板,严禁脚手
24、板支搁在门窗上。7.操作前应检查架子、高凳等是否牢固,如发现不安全地方立即作加固等处理。8.在室内推运输小车时,特别是在过道中拐弯时要注意小车挤手。在推小车时不准倒退,注意洞口的临边防护,注意小车坠落。9.严禁从窗口或高处向下随意抛掷东西。10.大风、大雨等异常气候之后,应检查砌体是否有垂直度的变化,是否产生了裂缝,是否有不均匀下沉等现象。11.搅拌机使用前,必须悬挂安全操作规程,并由专业机械工检查机械运转是否正常,专业电工检查是否漏电。12.夜间施工要有足够的照明设施,严禁把灯具挂在竖起的钢筋上或其他金属构件上,电缆应架空。照明灯要加灯罩,严禁使用非标碘钨灯。现场用电必须有专人负责,实行三相五线制,一机一闸一保护,严禁一闸多用。13.施工过程中,每天必须做好施工现场清理工作,做到工完场清。14.每天班组长对进场操作人员,进行班前安全教育,加强安全生产的管理。15.工作中,要注意个人形象,衣服整洁,不得坦胸露背,要保持良好的精神面貌。主要附件设计图纸其他施工草图其他配料单其他项目负责人技术负责人安全员质量员交底人班组签认序号姓名工种序号姓名工种
