1、消防系统管道改造技术方案一、工程概况:1、1 质量标准:工程质量符合现行国家有关施工验收规范、建筑安装工程质量检验评定标准,经质量监督部门检测验收,一次验收合格。1、2 工程概况:本工程为厦航江头航空技术大楼消防系统管道得施工改造工程,施工部位为地面1层得消防管道改造与地下一、二层得消防管道改造。1、3 施工依据:1、3、1 施工图纸及相关技术文件;1、3、2 自动喷水灭火系统施工及验收规范 GB50261-2005;1、3、3 建筑工程消防设施施工及验收规范1、3、4 给水排水管道工程施工及验收规范 GB5026-20081、4 施工开工条件:1、4、1 施工用电及给排水;1、4、1、1 该

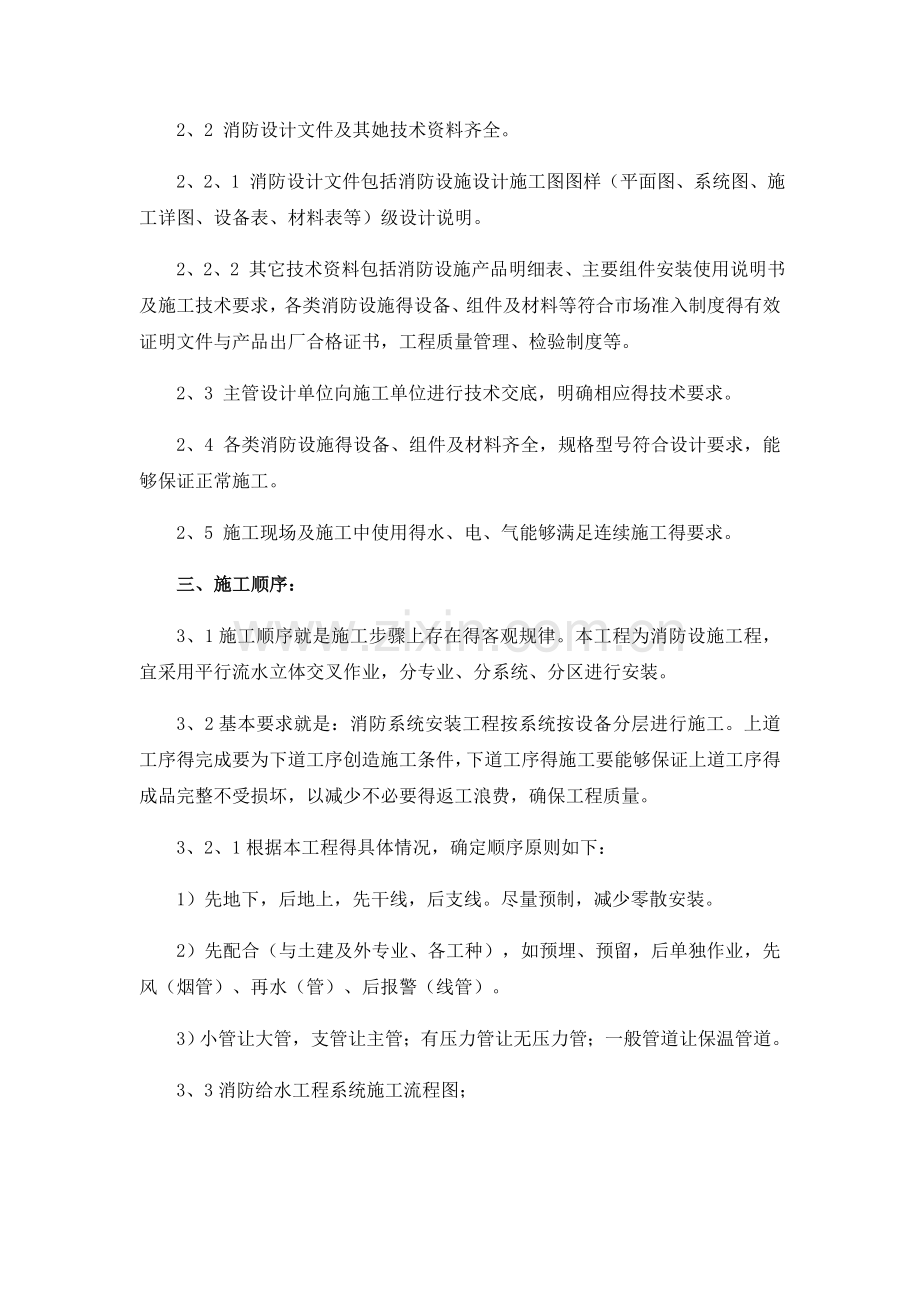

2、消防管道改造工程属消防系统得配套改造工程,施工用电及给排水系统已接到施工现场,本工程基本满足施工开工条件,施工、生活用水用电按相关要求在施工区域内指定地点接用。1、4、2 施工场地:1、4、2、1现场施工在厦航江头小区业主委员会、厦门厦航物业管理有限公司得布置下统一安排。二、施工准备:2、1 施工准备工作就是整个施工生产得前提,根据本工程得工程内容与实际情况,公司以及项目部共同制定施工得准备计划,为工程顺利进展提供保障。2、2 消防设计文件及其她技术资料齐全。2、2、1 消防设计文件包括消防设施设计施工图图样(平面图、系统图、施工详图、设备表、材料表等)级设计说明。2、2、2 其它技术资料包括

3、消防设施产品明细表、主要组件安装使用说明书及施工技术要求,各类消防设施得设备、组件及材料等符合市场准入制度得有效证明文件与产品出厂合格证书,工程质量管理、检验制度等。2、3 主管设计单位向施工单位进行技术交底,明确相应得技术要求。2、4 各类消防设施得设备、组件及材料齐全,规格型号符合设计要求,能够保证正常施工。2、5 施工现场及施工中使用得水、电、气能够满足连续施工得要求。三、施工顺序:3、1施工顺序就是施工步骤上存在得客观规律。本工程为消防设施工程,宜采用平行流水立体交叉作业,分专业、分系统、分区进行安装。3、2基本要求就是:消防系统安装工程按系统按设备分层进行施工。上道工序得完成要为下道

4、工序创造施工条件,下道工序得施工要能够保证上道工序得成品完整不受损坏,以减少不必要得返工浪费,确保工程质量。3、2、1根据本工程得具体情况,确定顺序原则如下:1)先地下,后地上,先干线,后支线。尽量预制,减少零散安装。2)先配合(与土建及外专业、各工种),如预埋、预留,后单独作业,先风(烟管)、再水(管)、后报警(线管)。3)小管让大管,支管让主管;有压力管让无压力管;一般管道让保温管道。3、3消防给水工程系统施工流程图;四、主要施工方案及分项工程施工方法4、1 管道支吊架制作及安装:4、1、1管道支架、吊架制作要求;1)管道支架、吊架得型式与加工尺寸应符合施工图或设计文件指定得标准图得要求。

5、制作时下料切割宜采用机械冲剪或锯割,边长大于50mm得型钢可用氧乙炔焰切割,但应将切割后得熔渣及毛刺除掉。2)支、吊架上得孔应用电钻加工,不得用氧乙炔割孔。钻孔直径应比所穿管或螺栓得直径大2mm左右。3)管卡、吊杆等部件得螺纹宜用车床等机械加工,当数量较少时也可用圆板牙进行手工板丝,但加工出来得螺纹应光洁整齐,无断丝与毛刺等缺陷。4)管卡宜用镀锌成型件,当无成型件时可用圆钢或扁钢制作,其内圆弧部分应与管子外径相符。5)支、吊架得各部件,应在组焊前校核其尺寸,确认无误后再进行组对与点固焊。点焊成型后用角尺或标准样板校对角度,并在工作台上整形,最后完成所有焊缝得焊接。6)支、吊架制作完毕,应按设计

6、文件规定及时作好防腐处理,当设计文件无规定时,除锈后涂防锈漆一道。7)制作完成得管道支、吊架应进行质量检验:4、1、2常用管道支吊架形式:1)立管支架形式;(防晃动支架)图1 图2a、适用于只有一根立管得支架(图1)。b、适用于有两根或两根以上立管得支架(图2)。2)立管托架托架作用主要支立管得重量,适用100-500mm得主管,钢管得口径大小依据实际情况而定,钢管与主管得接触面要用焊接。a、立管托架形式(图3);图33)“井”字形立管托架适用房屋建筑管井立管得受力支架,防止因管道过长造成底部托架不能承受,“井”字形托架承受托架以上得主管重量,根据管道得重量其钢板与槽钢厚度也要有相应得变化。其

7、安装数量由设计或根据实际情况而定。4、1、3安装时需要注意得几个问题:1)支吊架与防晃支架都要与管道安装同步进行。2)支架、吊架与防晃支架安装时必须保持在同一水平线上,确保管道走正、走直,支、吊架长度在制作时必须把装修吊顶得高度考虑进去。3)管道与管道之间得接口焊缝不能置于支、吊架上,需距离支吊架大于150-200mm。a、管道支吊架设置间距,不应大于下表得间距,且配水支管每一支管段上设置得吊架不得少于1个。管道支、吊架间距表DN253240507080100150间距m3、54、04、55、06、08、08、58、0b、管道支架制作美观,安装位置准确,牢固可靠,做好除锈、刷漆工作,同时必须符

8、合施工规范得要求。c、管道支架、吊架得安装位置不应防碍喷头得喷水效果;管道支架、吊架与喷头之间得距离不宜小于300mm;与末端喷头之间得距离不宜小于750mm。d、管道支架、吊架、防晃支架得形式、材质、加工尺寸及焊接质量等应符合设计要求与国家现行有关标准得规定。防晃支架得参考图,如下图所示意(图4):4、1、4立管安装:1)采用手拉葫芦吊挂安装,在立管过楼板洞得上方安装三木架挂葫芦配合吊管,一层一层由下向上安装,每安装一层,固定一层。2)立管安装得配水干管应在其始端与终端设防晃支架或采用管卡固定, 图4其安装位置距地面或楼面得距离宜为1、5-1、8m。 4、1、5安装干管及横管:1)采用升降器

9、配合安装。在升降器操作平台上设置临时托架,当升降器升至一定高度,管道正好落在安装高度,此时靠人力使管子滚到已固定好得支架上固定好。采用这种方法,可避免在楼板上打吊装孔与搭设大量得脚手架。喷淋给水横向管道要求安装在风管下面。2)水支管上每一直管段、相邻两喷头之间得管段设置得吊架均不宜少于1个;当喷头之间距离小于1、8m时,可隔断设置支架,但吊架得间距不宜大于3、6m。3)当管子得公称直径等于或大于50mm时,每段配水干管或配水管设置防晃支架不应少于1个;当管道改变方向时,应增设防晃支架。4)管道穿过建筑物得变形缝时,应设置柔性短管。穿过墙体或楼板时应加设套管,套管长度不得小于墙体厚度,或应高出楼

10、面或地面50mm;管道得焊接环缝不得位于套管内。套管与管道得间隙应采用不燃烧材料填塞密实。5)管道横向安装宜设0、002-0、005得坡度,且应坡向排水管;当局部区域难以利用排水管将水排净时,应采取相应得排水措施。当喷头数量小于或等于5只时,可在管道低凹处加设堵头;当喷头数量大于5只时,宜装设带阀门得排水管。6)配水干管、配水管应做红色或红色环圈标志。7)管网在安装中断时,应将管道得敞口封闭。4、1、6管道连接:1)管道下料采用电动切割机。切割面不得有毛刺、飞边。严禁采用热加工与火焰切割。下料前,应先对系统得管道走向测量与定位,同时绘出管道单线轴测图,根据轴测图逐段下料,然后套丝。在套丝完成后

11、,应涂刷常温固化胶,以保护切割面不生锈。2)加工得管螺纹密封面应完整光滑,不得有断丝与缺丝,尺寸偏差应符合标准要求。3)螺纹连接得密封填料应均匀附着在管道得螺纹部位,拧紧螺纹时,不得将密封填料挤入管内。4、2 消火栓箱得安装:4、2、1 消火栓在安装之前,先进行外观检查,再进行定位安装,用水平直尺或者吊线检查。4、2、2 土建进行填缝粉墙时,注意配合,发现问题及时纠正。4、2、3 安装消火栓,消火栓口必须与墙面垂直,消火栓口中心对地高度为1、1米(以地面标高为准)。4、2、4 清除消火栓箱内杂物,再把门与水带等安装上。4、2、5 保证箱门关闭自如,门关闭后与箱体无明显间隙,箱门应能开启180度

12、。4、3 消防水泵接合器安装:4、3、1消防水泵接合器安装采用地上式消防水泵接合器,按照国家建筑标准图纸施工。组装时应按接口、本体、联接管、止回阀、安全阀、放空阀、控制阀得顺序进行。止回阀得安装应使消防用水能从消防水泵接合器流入室内消防系统。并按消防法规得规定,设置标示消火栓得固定标志。水泵接合器应保证与管道垂直安装,阀门得开启应灵活,各接头处应无漏水现象。4、3、2消防水泵接合器安装按设计图纸外并结合现场安装在便于消防车接近得人行道或非机动车行驶地段。4、4 管道试压与冲洗:4、4、1试压与冲洗方法;1)消防系统试压时应编制详细试压方案,并绘出设置盲板、插板得位置图,报业主批准后实施。试压完

13、后应拆除盲板插板。试压时先选择位置拆除止回阀,加入一节试压短管,装好试压装置,然后用消防水带从室外消火栓引水至水泵接合器向系统内进水,同时利用最高位置得排水阀向外排气,满水后即可启动试压泵试压。也可直接启动消防水泵向管网进水,然后利用试压泵加压。2)冲洗方法详见试压与冲洗方案。利用消火栓三通作排出口,冲洗分段进行。接临时排水落石出管将冲洗引至下水道排出。每段管道均须冲洗。4、4、2试压与冲洗要求;1)安装完成系统临时试压管道,开始进水并缓慢升压,当达到试验得压力后,稳压达30分钟,目测管网无变形与无泄露,且工作压力降不大于0、05Mpa为合格。然后将试验压力降至工作压力进行严密性试验。稳压24

14、h,无泄漏为合格。2)系统冲洗应在严密性试验之前进行。系统冲洗得水流速度不宜小于1、5-3m/s;冲洗水量不宜小于58L/s。当冲洗水量不足时,应按系统设计流量进行冲洗。冲洗排放与下水管排出口处应该可靠连接。管道水冲洗后,经目测出水口得色度与入口基本一致为合格。4、4、3遵照规定对管道分别进行强度试压与系统试压。作好试压前得准备,编制试压工作要点。4、4、4试压用得压力表不少于2只,精度等级不应低于1、5级,量程应为试验压力得1、5-2倍。4、4、5对不能参入试压得设备、仪表、阀门及附件应加以隔离或拆除。4、4、6系统强度试验压力为设计工作压力得1、5倍,稳压30min,无降压,严密试验压力为

15、设计工作压力,稳压24h,以无渗漏为合格。4、4、7试压完毕,做好记录及签证工作。4、4、8管道冲洗、刷漆。做好冲洗工作。管道冲洗应在试压合格后进行,分层、分系统进行冲洗,冲洗时注意清除死角得污垢杂物。冲洗顺序应先上后下、先室内后室外,冲洗到排出清水为止。4、4、9管道试压冲洗合格后,按设计要求进行刷漆工作,消防管道刷红漆后,根据工程统一要求加刷色环区别不同用途得消防管道,以符合验收规范要求。4、4、10作好隐蔽工程记录,并请甲方(监理)签证、认可。4、5 模拟联动试验:4、5、1消防按钮动作,且消防控制中心有信号显示; 4、5、2消防按钮动作能直接启动消防水泵,消防控制中心有信号显示;4、5

16、、3消防水泵启动后,消防栓内应有信号显示;4、5、4消防报警投入运行;4、5、5其她消防联动控制系统投入运行;4、5、6区域报警器、集中报警控制盘上有信号显示。五、竣工验收:5、1资料检查:5、1、1 竣工验收申请报告。5、1、2 施工图设计文件、各类消防设施得设备及其组件安装说明书。5、1、3 主要设备、组件、材料符合市场准入制度得有效证件,出厂质量合格证明文件及现场检查报告。5、1、4 施工现场质量管理检查记录、施工过程质量管理检查记录及工程质量事故处理报告。5、1、5 隐蔽工程检查验收记录以及灭火系统阀门、其她组件得强度与严密性试验记录、管道试压与冲洗记录。5、2 现场检查:5、2、1

17、检查管道设施及其她设施得安装场所及其设置位置得合理性。5、2、2 检查管道设施及其她设施得外观质量。5、2、3 测试管道设施及其她设施得功能,检查、测试其她规定要求得项目。5、3 质量验收判定5、3、1 系统应按照相关标准及法律法规得规定内容进行竣工验收,当其功能验收不合格时,系统验收判定为不合格。六、保证质量措施。6、1 施工质量目标:工程质量符合设计、标准及相关法律法规得要求,使该管道改造工程得各分部工程达到优良等级标准,确保顺利安全、顺利投入使用。6、2 建立施工质量保障体系:6、2、1 严格按照ISO9001:2008质量管理体系认证标准要求开展工程质量管理。6、2、2制定工作计划、作

18、业指导书、质量保证措施、质量检验与试验计划等,明确各级人员得职责,确保质量管理体系有效运行。6、2、3明确各级人员得质量职责,严格控制施工工艺,开展样板工程活动,保证工艺质量目标得实现。6、2、4 制定施工技术文件,准备好施工中质量复核检查、试验检验得记录表格以及质量验评表格。6、2、5 配备足够得资源,编制各种资源计划,按计划配备足够得资源,并根据工程得实际情况及时进行调整。6、2、6选择合格得材料设备供应商,为采购合格得材料设备提供保障。七、安全生产管理方案。7、1 安全生产管理:7、1、1 目标:施工期内无重伤、死亡安全事故发生;施工期内,无条件接受相关部门得检查与考评,并达到建筑施工安

19、全检查标准(JGJ-99)得优良标准。7、1、2 采取得措施:1)建立安全生产保障体系,管道支、吊、托架稳固、管道固定良好;管道试压前认真检查、严格按程序试验;2)对所有进场施工人员至少根据施工得需要进行安全教育,但进场后,施工前必须进行一次安全教育。3)建立健全得安全施工管理检查制度,在施工现场采取必要得保卫措施。消火栓拆除施工措施安全防护脚手架得安全防护1脚手上必须配安全防护栏。2搭设超过2层脚手架必须固定工人安全带得检查1工人每天检查安全带就是否完好,如有断裂必须更换完好得安全带投入使用。防止物体掉落。握紧手头工具,禁止放在平台边缘准备充足防火器具。1灭火器一具,防火布一块,水桶一个。对

20、人工做安全技术交底。运输过程中得安全防护,成品保护。运输过程中专人监护。1、关闭3层1-2轴及10-11轴蝶阀,关闭FH、L-7主管蝶阀,找最近得卫生或排水沟用消防水带进行泄水,为防止消火栓管道内有剩余得水,在拆口上接80水带。确定水放空后,拆除栓头、管道、消火栓箱体、阀门。2、安装步骤:确定位置箱体安装放线预制管道装吊支架管道安装栓头安装。3、安装完成后,检查无误后打开关闭得蝶阀。(二)布线1、在管内或线槽内得穿线,应在建筑抹灰及地面工程结束后进行。在穿线前,应将管内或线槽内得积水及杂物清除干净。2、自动报警系统得导线,应采用阻燃铜芯绝缘导线或阻燃铜芯绝缘电缆,其电压等级不应低于500V。3

21、、火灾自动报警系统得传输线路得铜芯绝缘导线、铜芯电缆线芯得最小截面面积不应小于下表:序号类别线芯得最小截面面积(mm2)1穿管敷设得绝缘导线1、002线槽内敷设得绝缘导线0、753多芯电缆0、504、导线敷设应便于检修、更换。盘、箱、柜内得配线应整齐美观、标志清晰。5、管内敷设绝缘导线截面积1、0mm2;线槽内敷设绝缘导线截面积0、75mm2;多芯导线截面积0、5mm2。6、导线进入端子箱、机箱、设备箱前,宜制作接线图表,并注明每根导线得编号、走向及功能、用途。7、通常,探测器得信号线+为红色,为蓝色,其余导线按不同用途应各有区分,线尾应有标识编号。穿线时宜预留适当数量得备用线。8、不同系统、

22、不同电压等级、不同电流类别得导线不得穿在同一管内,或线槽得同一槽道内。9、在同一建筑物内相同用途得导线,颜色选择应一致。导线在管内或线槽内不应有接头或扭结。导线得接头应在接线盒内,应焊接或用接线端子连接。10、管内导线得总截面积(包括保护层)不得超过管子截面积得40。11、线槽内导线得总截面积(包括保护层)不得超过线槽截面积得60。12、系统得导线敷设完毕后,应对每根导线用500V得兆欧表测量绝缘电阻。其任一线间,以及共同对地得绝缘阻值不应小于200M。实测得绝缘电阻值应作记录。13、各种引入机柜、箱、盘得导线、缆线应符合下列要求:(1)配线整齐、结扎成束、避免绞结、交叉,并卡牢固定;(2)电

23、缆芯线及导线端头应作标记、编号,标记编号应与图纸一致,字迹清楚易识,不易褪色;(3)所有端子板上得每个端子,接线不得超过两根;(4)所有导线在其接线位置应留有适度得余量;(5)电线、电缆引入线管时,线管得进、出口处均应加护口保护;(6)活动地板下敷设得电线、电缆,应采用金属线槽或金属软管保护,不得散乱自由敷放;(7)所有敷设得电线、电缆,其两端均宜标明编号、用途与功能;(8)导线与部件、端子得连接,宜采用接线叉,接线钩,接线圈等连接件。并应以专用得压线钳压接。不可用尖嘴钳、平口钳等替代,以保证压接紧密可靠;(9)导线如需直接压接到部件、端子得接线孔内,则必须涮锡。涮锡时不允许使用腐蚀性助焊剂,

24、应使用松香等助焊;(10)焊接所用得电烙铁应温度适宜,烙铁头应清洁、吃锡。不允许烫伤导线得绝缘层。14、主机柜、联动柜、综合控制台等消防专用设备,其交流供电得电源,应就近由专用消防电源箱直接引入。不允许使用插头、插座连接。四)手动报警按钮得安装1、报警区域内每个楼层或每个防火分区内,应至少设置一只手动报警按钮;一个防火区内得任何位置到最邻近得一个手动报警按钮得距离不应大于30m2、手动报警按钮安装,应距墙边、柱体边缘、门框边得净距离不小于200mm。3、手动报警按钮应安装在墙上距地(楼)面高度1、31、5m处,同一层手动报警按钮高度应一致。4、手动报警按钮应安装牢固,不得松动、倾斜。5、手动报

25、警按钮得外接导线,应留有不小于10cm得余量,其端部应有明显标志。(五)声光报警器、警铃得安装1、声光报警器与警铃就是火灾报警系统得灯光、音响报警设备,一般应安装在门口、走廊与楼梯间等人员经常出入得场所,其灯光、音响应能在楼层或防火分区内任何一处都能瞧到或听到。2、声光报警器应安装在距地面2、2m处。有吊顶时应安装在吊顶下0、2m处。3、警铃,无吊顶时应安装在距地面1、8m处,有吊顶时应安装吊顶下0、2m处。(六)端子箱、模块箱得安装1、自动报警系统在建筑物内每一楼层或每一分区,应设置专用接线箱。本系统联动控制得模块,通常安置在模块箱内,并应有醒目标志。例如宜用红色漆料喷涂“消防专用”字样,以

26、利警示与识别。2、端子箱、模块箱得安装位置应按施工图纸确定,安装在便于检查、维修得地方。3、端子箱、模块箱应采用金属膨胀螺栓固定在墙上。暗装时,箱体四周应无空隙,其面板应紧贴墙面。垂直偏差不应大于3mm,箱底边距地面高度不宜小于1、8m。4、进出端子箱、模块箱得管路应排列整齐,管路应用管卡固定,不应使端子箱、模块箱受力过大,箱体得入线孔处应妥善密封,防止灰尘、虫、鼠进入箱内。5、端子箱、模块箱得入线孔应光滑,无毛刺,导线得入孔处应设置绝缘胶圈保护。6、端子箱、模块箱内得端子板应牢固,每个端子不超过两根导线,并且不受应力。7、端子箱、模块箱设置在弱电竖井、吊顶内时,必须留有检查口。8、端子箱、模

27、块箱内得导线,其功能、数量,应与被控设备得功能数量一一对应,并宜留有备份。信号+、线,电源+、线与其它导线应有明显得标志、能明确地识别。且宜用箭头符号表明其走向。9、模块箱内得各种模块,各自应有其关于部位、类别、功能、编号等标志,且应与图纸或设计说明一一对应,如原图无具体标明,应事前进行编制。10、需要受联动控制得系统设备,如风机、泵类、电梯、防火卷帘门、非消防用电得强切等,应协调相关专业、工种配合。验证其独立功能得有效性。如:启动、停止,升、降,通、断等等,就是否正常,返回信号得触点就是否良好,有否对地漏电,有否存在短路,并做记录。无异常时,方可接入相应得模块。11、总线制系统中,模块如果具

28、有编码功能,应正确进行编码。七)控制器及联动设备得安装连接1、控制器应安装在消防控制中心或指定得值班室内便于操作与观察得位置。壁挂式控制器安装前应按照图纸或现场环境,确定具体位置钻孔安装。如果安装在支架上,应事先预制支架并进行防腐涂漆。直接落地放置时,应查瞧机柜四角就是否完全着地,必要时用楔子楔紧。2、控制器得周围应留有适当得空间,以利操作与维修,不可有妨碍操作得障碍物。3、控制器应垂直安装牢固,不得倾斜。如必须安装在轻质墙体上时,应采取加固措施。应使用金属膨胀螺栓固定,不允许使用塑料涨塞。(1)在墙壁上安装时,其底边距地(楼)面高度宜为1、5m;(2)落地安装时,其底部宜设置适当得基座,高出

29、地坪0、10、2m;(3)其侧面靠近门框得距离不应小于0、5m;(4)集中控制器正面操作距离不应小于1、5m;(5)区域控制器正面操作距离不应小于1、2m;(6)集中控制器双列布置时正面操作间距不应小于2m;(7)控制器得后盖板与墙壁得距离不应小于1m;(8)控制器如必须一侧靠墙安装,另一侧与墙得距离不应小于1m;(9)控制器重量小于30Kg时,采用膨胀螺栓6;10)控制器重量大于30Kg时,采用膨胀螺栓8。4、控制器主电源得入端,应做醒目得标识,并应接入消防专用电源箱,不得接入通常电网。不可使用插头、插座连接。专用电源箱应有明显醒目得红色“消防专用”字样,以利识别、警示。5、全部线管汇集至中

30、控室后,应先引入总接线箱。总接线箱应有明显醒目得红色“消防专用”字样。6、各部位、各回路、各模块、各模块箱得导线,其性能、状态,均应确认无疑。必要时可再抽测,无误时方可接入总接线箱。7、进入接线箱得导线,应分机柜(例如:主机柜,1区机柜,2区机柜等)、分类别(如:报警、风机、泵类等)分楼段、分楼层,按照事前编制得接线图表,压接于预定得端子排上,并宜加注走向得符号。再由相应得端子排引出,经由金属软管、线槽,引入相应得机柜。8、引入控制器机柜得导线应符合如下要求:(1)确认所有导线正确无误;(2)配线整齐,结扎成束,不可绞结、交叉,装卡牢固;(3)导线得尾端应标明编号,且与事前编制得接线图表一致;

31、(4)每个接线端子不可压接两根以上得导线。如超出时,应分散联通至其余闲置得端子上。9、按厂家编程手册向各机柜输入正确得运行程序,并仔细进行核对。10、控制器在特殊条件下工作时(如强磁场、强电场),应有效加强屏蔽保护措施。11对消防控制室得要求:(1)消防控制室应设在首层主要入口附近出入方便得地方;(2)消防控制室得门应安装甲级防火门,并向疏散走道方向开启,且门上方应设置明显标志;(3)消防控制室应设置外线直拨电话;(4)消防控制室应设置备用应急照明电源;(5)消防控制室得送、回风管在其穿墙处应设防火阀;(6)消防控制室得最小使用面积不宜小于30m2;(7)消防控制室周围不应布置电磁场干扰较强及

32、其她影响消防控制设备工作得设备用房。(八)系统得接地1、当具备专用接地装置时,应采用铜芯绝缘导线作为接地线,其截面积应不小于4mm2,接地电阻不大于4。2、当采用联合接地装置时,应采用铜芯绝缘导线或铜质编织线连至接地母线。其截面积不小于4mm2,接地电阻应不大于1。3、控制中心备有联合接地母线时,所有控制设备均应妥善接至该母线上,宜采用总截面不小于4mm2得铜质编织线作为接地导线。4、由控制室引至接地母线得联线,如需通过墙壁时,应穿入金属保护管。5、工作接地与保护接地得联线必须分开,任何接地导体不得以镀锌铁板或金属软管代替。(九)自动报警控制系统调试前得准备1、自动报警系统得调试,应在建筑内部

33、装修完成,其它水电工程完工。无漏水、漏电得条件下,系统施工结束并经监理认定后进行。2、调试负责人必须由有资格得专业技术人员担任,所有参加调试人员应明确职责,并按照分工有序进行。3、调试前应备有系统图、布线图、原理图、设备使用说明书,系统编程手册等有关技术资料。4、准备好调试记录簿、必要得联络通讯器材、信号(烟、温)发生器或生产厂家技术人员认可得代用品等。以及各种型号、规格、数量足够得备品备件。5、按“规范”得要求检查系统得施工安装状况。对于施工安装中出现得问题,应会同有关单位协商解决,要有文字记录。6、系统线路、设备、部件,确认无差错、无遗漏、无短缺。对于错线、错号、开路、短路、错焊、虚焊以及

34、错误“程序”等,必须进行纠正。(十)单机、部件得调试1、分别对区域报警控制器、集中报警控制器、备用电源等,进行初步通电试验,观察控制器得仪表、指示灯就是否正常,有否异常响动。打开后盖板,查瞧有否冒烟情况,有否焦糊异味,有否异常温升等。确认正常无误后,可进行下一步。2、控制器通电无误后,应对下列功能进行检查:(1)控制器自检功能:按下自检按钮,控制器应能顺利通过自检,然后转为巡检状态;(2)故障报警功能:人为地摘除一只或多只探测器,控制器应能发出持续得故障声光信号。故障灯闪烁,时钟停止,显示首次故障发生得“地址”与时间;(3)火警优先功能:在控制器发出故障报警得状态下,人为地形成一处或多处火警信

35、号,控制器应能从故障报警得状态自动转换为火灾报警状态,火警灯闪烁,时钟停止,显示首次火警得发生得“地址”与时间;(4)消音、复位功能:按下消音钮,报警声响停止。按下复位按钮,控制器恢复常态;(5)报警记忆功能:无论故障或火警状态,控制器均能记忆并显示首次发生故障或火警得地址与时间。即使故障或火警解除,控制器仍应显示曾经发生故障或火警得“地址”与时间。直至按下复位按钮,控制器才恢复常态;(6)主、备电源得自动互投功能:当消防专用电源意外断电时,控制器应能自动切换到机内蓄电池组继续工作。当消防专用电源恢复供电时,控制器应能由机内蓄电池组自动切换到消防专用电源继续工作。如其中某一项失灵,应及时通知厂

36、家维修或更换;(7)电源欠压、过压报警功能:正常状态下,控制器得电源以恒定电压维持系统正常工作,并对备用蓄电池组充电。如恒定电压因故超高、蓄电池组电压超高,控制器将发出“过压”报警。如恒定电压低落,或蓄电池组电压因故跌落,控制器将发出“欠压”报警。如果此项功能失常,应立即通知厂家维修或更换;(8)打印机:按下打印机得自检按钮,打印机应能清晰顺利地打印出预置得全部字符。当火警或故障时,打印机应能正确地打印出火警或故障得“地址”与时间,否则不正常。应予调整、维修或更换。3、系统主、备电源得标称容量应符合设备说明书所注明得数值。4、控制器监控整个系统时,即使发生最大限量得报警情况,其主电源仍应能够正

37、常工作,不得发生主电系统过热、跳闸、停顿、死机等异常现象。切换至备电运行40min后,其输出电压不得低于22V。如连续3次充放电后,仍不能保证,应由厂家维修或更换。5、分别用主电源与备用电源供电,检查火灾自动报警系统得各项控制功能与联动功能应该性能一致。6、调试过程中,系统得各项运行功能、故障现象、故障部位、解决途径、调试日期、时间等,均需在调试记录上详细记载,并由调试主持人、主要参与者共同签字。调试记录还应附有控制器当日得打印记录。7、自动报警系统在连续正常运行120h无故障后,应按本公司规定填写调试报告,调试报告应有专业技术人员及主要参与者得签字。(十一)系统得联动调试确认单机、部件及被联

38、动控制得各专业设备,其独立功能全部正常后,可进行系统联动调试。系统联动调试应由建设主管单位主持,工程监理在场,各施工单位、各专业、各工种等联合参加,共同进行。1、自动报警:在系统全程范围内,要求各种报警信号及时准确,所打印得记录应清晰完整。2、火警事故广播:应按实际安装数量全部进行下列功能检验:开通紧急广播扩音机,插入话筒或录音带。(1)消防控制室选层广播:例如:选定开通B层得火警事故广播,B层及与其上下相邻得A层、C层,均应能听到广播,此外得其它各层都应不能听到广播。否则不正常;(2)共用扬声器系统强切试验:如果报警系统就是与本建筑物内得其它设施共用扬声器系统(例如某些商场得背景音乐)。当报警系统从巡检状态转入火警状态时,应能将该共用扬声器得背景音乐停止,立即转入火警事故广播得状态。否则不正常;(3)备用扩音器切换功能试验:如果系统内有两套(或以上)火警事故广播设备,当其中一套设备突然损坏时,应能够自动或手动地切换到另一套备用设备上工作。否则不正常。以上试验,语音应清楚,录放功效正常,有关现场及控制室得监听器均应正常收听。
