收藏 分销(赏)

坝顶机构分部工程验收鉴定书.doc

上传人:快乐****生活 文档编号:4542596 上传时间:2024-09-27 格式:DOC 页数:9 大小:66.50KB 下载积分:6 金币
下载 相关 举报
坝顶机构分部工程验收鉴定书.doc_第1页
第1页 / 共9页
坝顶机构分部工程验收鉴定书.doc_第2页
第2页 / 共9页


点击查看更多>>
资源描述

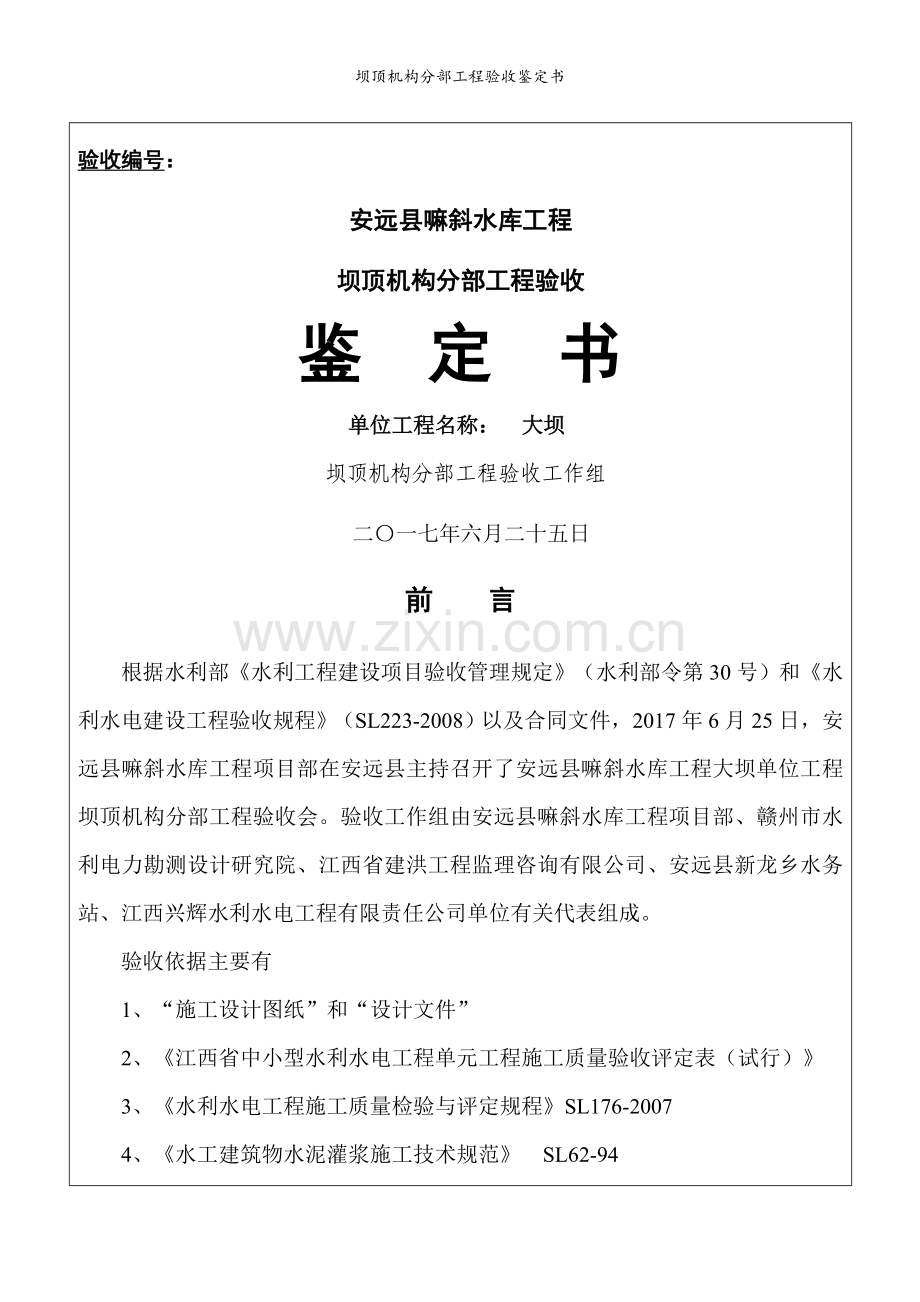

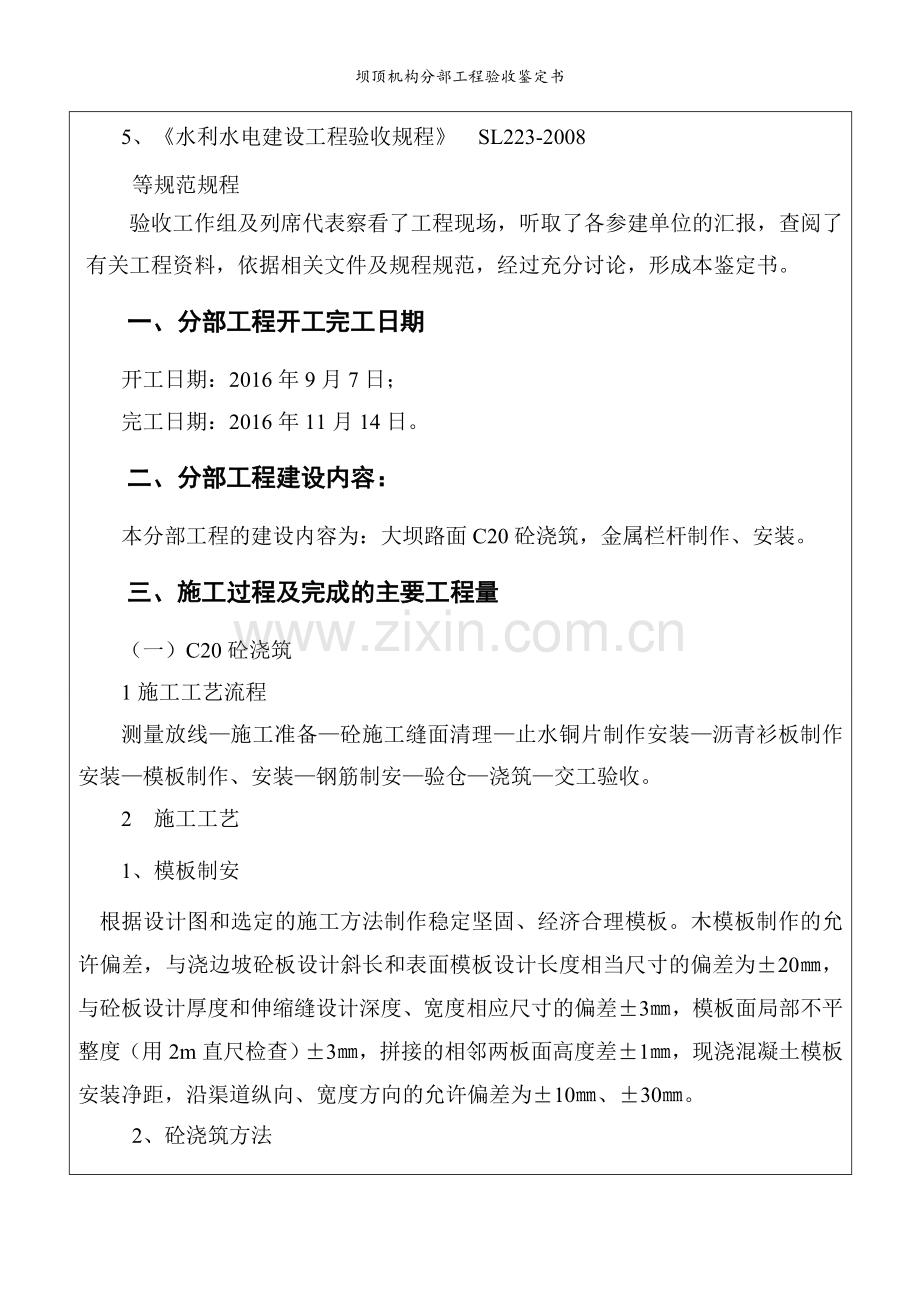

坝顶机构分部工程验收鉴定书 验收编号: 安远县嘛斜水库工程 坝顶机构分部工程验收 鉴 定 书 单位工程名称: 大坝 坝顶机构分部工程验收工作组 二〇一七年六月二十五日 前 言 根据水利部《水利工程建设项目验收管理规定》(水利部令第30号)和《水利水电建设工程验收规程》(SL223-2008)以及合同文件,2017年6月25日,安远县嘛斜水库工程项目部在安远县主持召开了安远县嘛斜水库工程大坝单位工程坝顶机构分部工程验收会。验收工作组由安远县嘛斜水库工程项目部、赣州市水利电力勘测设计研究院、江西省建洪工程监理咨询有限公司、安远县新龙乡水务站、江西兴辉水利水电工程有限责任公司单位有关代表组成。 验收依据主要有 1、“施工设计图纸”和“设计文件” 2、《江西省中小型水利水电工程单元工程施工质量验收评定表(试行)》 3、《水利水电工程施工质量检验与评定规程》SL176-2007 4、《水工建筑物水泥灌浆施工技术规范》SL62-94 5、《水利水电建设工程验收规程》SL223-2008 等规范规程 验收工作组及列席代表察看了工程现场,听取了各参建单位的汇报,查阅了有关工程资料,依据相关文件及规程规范,经过充分讨论,形成本鉴定书。 一、分部工程开工完工日期 开工日期:2016年9月7日; 完工日期:2016年11月14日。 二、分部工程建设内容: 本分部工程的建设内容为:大坝路面C20砼浇筑,金属栏杆制作、安装。 三、施工过程及完成的主要工程量 (一)C20砼浇筑 1施工工艺流程 测量放线—施工准备—砼施工缝面清理—止水铜片制作安装—沥青衫板制作安装—模板制作、安装—钢筋制安—验仓—浇筑—交工验收。 2施工工艺 1、模板制安 根据设计图和选定的施工方法制作稳定坚固、经济合理模板。木模板制作的允许偏差,与浇边坡砼板设计斜长和表面模板设计长度相当尺寸的偏差为±20㎜,与砼板设计厚度和伸缩缝设计深度、宽度相应尺寸的偏差±3㎜,模板面局部不平整度(用2m直尺检查)±3㎜,拼接的相邻两板面高度差±1㎜,现浇混凝土模板安装净距,沿渠道纵向、宽度方向的允许偏差为±10㎜、±30㎜。  2、砼浇筑方法 (1)在分部工程开工前,大坝的分层、分块浇筑方案送监理工程师审核后实施。 (2)浇筑混凝土前,早期混凝土凿毛并刷洗干净,洒水湿润,铺一层厚度为1-2㎝的水泥砂浆。水泥砂浆的水胶比,应较混凝土小0.03-0.05。 (3)混凝土入仓采用泵送混凝土,分层浇筑,入仓厚度每层应不得大于50㎝,并插入下层混凝土5㎝左右,捣固的时间应以混凝土开始泛浆、不再冒气泡为准。 (4)混凝土浇筑完毕后,应及时洒水养护 二、金属栏杆制作、安装 1、施工流程  施工准备→放样、下料→制业→打磨、抛光→烤漆→找位分线→安装校正 (1)制作管材、接头配件,必须按设计要求选用,需有质量证明书。 (2)制作用的焊条或焊丝,其型号按材质要求选用。  (3)熟悉设计施工图纸,严格按照设计图纸尺寸施工。 2、放样、下料 (1)施工前应先进行现场放样,并精确计算出各种杆件的长度。按照各种杆件的长度准确进行下料,其构件下料长度允许偏差为(+5,-5mm)。 (2)栏杆立管间距≥1975mm。栏杆成品高度≥1100mm。 3、制作要求 (1)焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固,焊缝周围不得有油污,否则应选择中性洗涤剂或其它化学药品用不锈钢丝细毛刷进行刷洗,必要时可用角磨机进行打磨,磨出金属表面后再进行焊接。 (2)焊接时应选用同材料要求的的焊条或焊丝和较小的焊接电流。焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝金属表面的焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。  4、焊缝检查、抛光 (1)杆件焊接组装完成后,对于无明显凹痕或凸出较大焊珠的焊缝,可直接进行抛光。 (2)对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨,磨平后再进行抛光。抛光后外观光洁、平顺、无明显的焊接痕迹。    5、涂防锈漆  (1)将已制作完成的栏杆构件打磨、清洗干净,在涂防锈漆 。  (2)漆涂装厚度均匀一致、光亮均匀、色泽一致。  6、栏杆安装 (1)备齐所要使用的安装工具。 (2)按配件清单检查配件是否齐全(连接件、膨胀螺丝等)。  (3)安装栏杆固定的部位,基层混泥土砌块位置是否正确,并且安装 标高应符合设计要求,确认正确后,方可进行栏杆安装。 (4)安装前先在建基层放线,确定固定点的位置,然后用冲击钻钻孔,安装连接件等,用安装膨胀螺丝拧紧,需双人配合,一个人扶着成品栏杆 使其保持垂直、水平(用水平尺),在拧紧螺丝时不能晃动,另一人拧紧四 周固定螺丝。 (5)安装完成后检查、校正,保证安装质量符合设计及规范规定 (三)完成的主要工程量 C20混凝土242.5 m3,金属栏杆制作、安装240米。 四、质量事故及质量缺陷处理情况 无。 五、 拟验工程质量评定 5.1、坝顶机构分部工程质量评定情况。 1 施工单位自评结果 分部工 程名称 分部工 程编码 单元工程名称 单元工程编码 质量等级 坝顶机构 DB-07 路面C20砼 DB-07-LM-001 合格 DB-07-LM-002 合格 DB-07-LM-003 合格 DB-07-LM-004 合格 DB-07-LM-005 合格 DB-07-LM-006 合格 DB-07-LM-007 合格 金属栏杆安装 DB-07-LG-001 合格 DB-07-LG-002 合格 2、原材料及中间产品施工单位自检统计结果 原材料水泥有出厂合格证和检测报告,并送江西旭嘉工程质量检测有限公司检测,均符合GB175-2007标准的要求。 本分部工程共划分为 9 个单元工程。 经施工单位自评、监理机构复核、项目法人认定:本分部工程中的 9 个单元工程质量全部合格,合格率100.0%,其中优良单元工程为 / 个,优良率为 / %。未发生过质量事故。 质量检测情况 (1)尺寸及高程、混凝土表面平整度在允许偏差范围内,符合设计要求。  ⑵ 所用材料全部由江西旭嘉工程质量检测有限公司检测,钢筋、砼各项指标经检测全部合格,(钢筋每60T一批,共检验1组;砼每单元一组,共检验7组,共C20砼抗压试件7组。 ⑶ 施工单位砼检测统计结果:  混凝土28天龄期抗压成果统计表 坝顶机构 部位 设计强度 龄期 检测强度 结论 0+000-0+012 C20 28 25.6 合格 0+012-0+025 C20 28 25.8 合格 0+025-0+040 C20 28 24.8 合格 0+040-0+055 C20 28 25.1 合格 0+067-0+082 C20 28 24.8 合格 0+082-0+095 C20 28 25.0 合格 0+095-0+109 C20 28 25.0 合格 砼试件根据《水利水电工程施工质量检验与评定规程》SL176-2007普通混凝土试块试验数据统计方法进行评定,C20砼抗压试件7组,由于试件小于10组,砼强度评定采用非统计法评定;砼强度平均值为25.2MPa≥1.15R标 ,砼强度最小值为Rcmin24.8MPa≥0.95 R标。评定结果为合格。 监理单位复核:合格单元工程9个,合格率为100%。优良单元工程/个,优良率为/%。 且该分部工程未发生过质量与安全事故。 本分部工程质量等级评定为合格。 根据《水利水电工程施工质量检验与评定规程》(SL176-2007)的规定,本分部工程质量等级为合格。 六、验收遗留问题及处理意见 无。 七、结论 分部工程验收工作组经过了充分讨论,取得了一致意见,结论如下: 安远县嘛斜水库工程灌溉渠道单位工程东干渠(GQ-03)分部工程已按设计要求完成施工,其各项指标均符合有关规程、规范和设计要求,验收工作组鉴定本分部工程质量等级为合格,同意通过分部工程验收。 八、保留意见(保留意见人签字) 无。 九、验收遗留问题处理记录 无。 十、附件:分部工程验收工作组成员签字表 安远县嘛斜水库工程 大坝单位工程坝顶机构(DB-07)分部工程 验收组成员签字表 姓 名 单 位 职务/职称 签字 组长 成员 成员 成员 成员 成员 成员 成员 成员 成员 成员 成员 成员 会议签到表 工程名称:嘛斜水库工程 会议主题 嘛斜水库工程东干渠分部工程验收 会议地点 嘛斜水库工程项目部 主持人 会议时间 姓名 工作单位 职务 电话 备注
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
